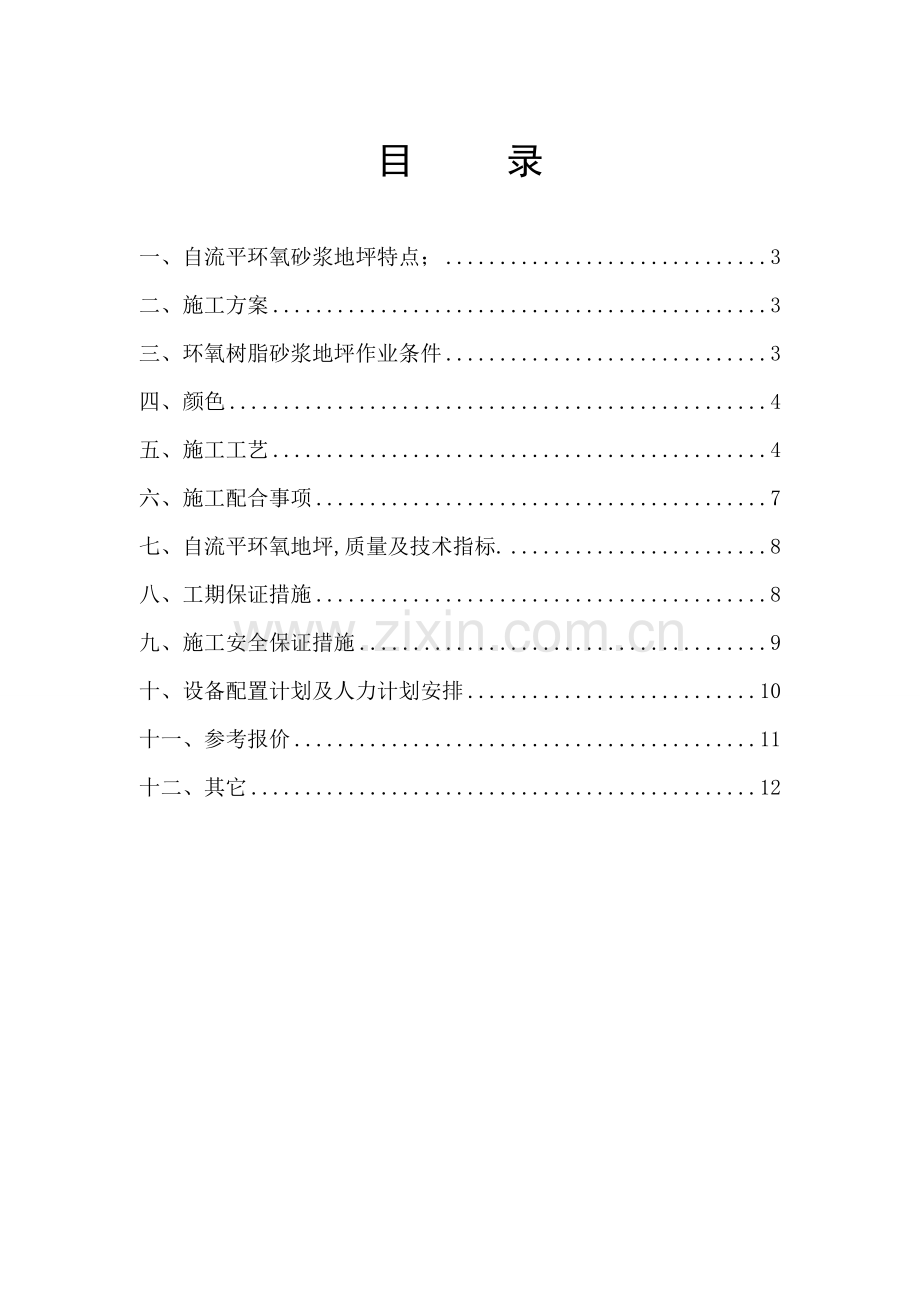

1、环保型自流平环氧地坪施工方案二零一二年二月目 录一、自流平环氧砂浆地坪特点;3二、施工方案3三、环氧树脂砂浆地坪作业条件3四、颜色4五、施工工艺4六、施工配合事项7七、自流平环氧地坪,质量及技术指标.8八、工期保证措施8九、施工安全保证措施9十、设备配置计划及人力计划安排10十一、参考报价11十二、其它12一、自流平环氧砂浆地坪特点;抗压、抗冲击强度较好,所以地坪的耐用性、使用寿命相对较长。环氧烯胶泥及自流平中层施工厚度能对基面的不平整状况作局部修平,保证完成面有较好的平整度,提高使用性、外观平整亮丽、无接缝、清洗容易、维护简便。优异的耐磨性;附着力强、柔韧性好、抗冲击和抗裂性。表面无缝涂装、
2、无尘防霉、抗渗透、耐化学品、耐磨、易清洁维护、防尘、耐水性、耐油性和耐碱性及防腐性能优异。施工快捷,不会对生产、生活造成影响。能满足环境等要求。 二、施工方案基层处理(研磨)+自流平高渗透环氧底漆+环氧烯胶泥十自流平环氧中涂+自流平环氧面漆。三、环氧树脂砂浆地坪作业条件1、基层验收完毕且符合环氧施工要求;2、施工现场无交差施工;3、施工前已做好清理清洁;4、对具体施工人员进行技术交底;5、基层缺陷已处理完毕;四、颜色可根据国际,国内色卡,业主自行选定。五、施工工艺1、基层处理:用专用研磨机对基层进行研磨处理并清理干净,以去除其表面的浮浆层,逐垄清理检查地坪表面有无油脂、金属地桩、建筑残渣等,采
3、用清洗剂对对水泥地面油污,灰迹进行彻底清除;金属地桩必须先行处理。对出现建筑残渣的表面必须先行用刨铣盘进行铣刮处理。对凝结素地进行整体研磨打磨(用平整盘或金刚刀研磨盘),除去混凝土浇注成型后形成的表面浮浆层,并打磨表面至最佳附着力所需的粗糙度。用工业吸尘机吸去表面浮尘后施涂漆封闭混凝土表面,局部批嵌凹坑。并使基层表面达到要求的粗糙度和平整性,增强涂层材料与基层的粘结力。2、自流平高渗透环氧底漆: 底漆封涂具有极强的渗透性,对地面和中涂都有良好的结合力,从而使地坪与混凝土成为有机整体;自流平高渗透环氧底漆采用滚涂的方式打底,涂满封闭表面,使打底料渗透基层,固化时间在6小时以上。3、批刮一道环氧烯
4、胶泥层。满批刮,刮平;批刮中层腻子可弥补基础素地的缺陷,增加面漆的流平性。中层涂料漆,漆膜致密,硬度高,具有很好抗冲击,抗压性能;保证地坪的硬性与韧性平衡,增加环氧地坪的使用年限。对中层漆打磨及找平是为环氧地坪面漆的施工做好准备,保证面漆施工的粘接力、平整性。4、自流平环氧树脂砂浆层:1) 用自流平环氧树脂中涂加70-100目石英砂批刮,树脂:砂=1:3,间隔6-8小时。2) 用自流平环氧树脂中涂加100-150目石英砂批刮,树脂:砂=1:2,间隔6-8小时。3) 用自流平环氧树脂中涂加150-200目石英砂批刮,树脂:砂=1:1.5,间隔6-8小时4) 打磨,修补重点检查是否有不平之处5)
5、用自流平环氧树脂加石英粉批刮腻孑,树脂:砂=1:1.5,5、自流平环氧面漆:用专用吸尘器清扫吸地面,非施工人员不得入内,施工专职配料员按自流平配料规章制度全面做好工作,专业施工员用专用镘刀批刮自流平面涂;环氧地坪面漆要达到漆膜饱满,防尘、耐磨、有韧性,可以辊涂或无气喷涂施工;根据要求可以做成高光、亚光或无光,颜色可根据需要选定。6、施工建议及注意事项:1) 凝土地面要有合理的伸缩缝,伸缩缝要用无齿锯割开而中间不能用木条或其它条状物体隔开。2) 地坪涂料施工时甲方最好能将现场一次性让给涂料施工单位,特别是在层与层之间的施工时,最好在下一层没有完全固化时施工上一层,这就是涂料施工时的湿碰湿有最好的
6、结合性。3) 最后一道面漆批刮涂装前必须保持基层表面的清洁,必要时做好隔离措施。4) 批刮滚涂中施工人员必须解决好批刮滚涂时干湿相接问题,设计好退场的合理路径,以免产生明显的接缝痕迹。5) 划标线前必须在已涂漆膜允许的轻载条件下现场弹线、粘贴纸、拉贴纸时必须用手压实粘纸,以免衍漆。撕脱粘贴纸最佳时机为涂装后4小时左右。6) 二次批刮滚涂面漆时必须对作业进行纵横双相的交叉,以免形成条形叠痕。7) 地坪高低随原地坪走。涂料在使用过程中要注意养护保持清洁,虽然地坪涂料有很好的抗腐性能,但腐蚀性物质落在地面上时要及时清洗干净,以提高涂料的使用寿命和保持长久的装饰效果。8) 厚度如因原有地坪高低不平.所
7、根据合同及图纸的要求20%-30%。9) 保质期为一年,终身维修。因甲方人为造成或地面沉降造成裂缝或损坏,乙方只收取材料费,不收人工费。7、 质量技术要求1)严格按施工工艺流程施工,按照甲方提供的平面布置图或要求施工。2)材料检验合格后方可出厂,严格控制材料使用配比。3)每道工序必须达到预期质量目标,经现场验证合格,才能进行下一道工序施工。4)保证工程达到优质工程,争创优质名牌工程。8、 安全技术要求 1)施工场地四周应拉好警戒带和挂好警告牌。 2)施工场地四周10米内严禁明火作业,严禁吸烟。 3)使用高压无气喷涂泵应结妥地线。 4)涂料和稀释剂应放在通风良好的库房内。 5)工作时注意做好个人
8、防护。 6)电动工具的使用须有专人负责,做完离场前需切断电源。六、施工配合事项1、施工前需配合事项: 1)确认施工面积及施工规格(颜色及施工区域 ); 2)施工前需保持素地的环境清洁,尤其防止水浸泡; 3)确定施工所需的电源接驳点及电源线长度; 4)与其它净化、土建等工程互相作业进度; 5)灯光及照明设备;6)材料及机具的存放区。2、施工中需配合事项: 1)施工中施工区域人员及进出管制; 2)施工中废弃物的存放区; 3)施工中现场监工人员及协调人员。3、施工后需配合事项:1)养护区域人员进出管制;2)清理作业现场及调借物品的归还; 3)实际施工面积丈量及验收。七、自流平环氧地坪,质量及技术指标
9、.指标名称指标值干燥时间h表干6实干24粘接强度Mpa2怊氏硬度80耐冲击性,Kg/cm50通过耐磨性750/500r,失重,g0.02抗压强度Mpa10耐酸碱等性能按国内标准抗弯强度Mpa7拉申硬度9其他使用年限8年以上,色差小于1级,无起皮、起泡、露底、机械划伤,脏污等工程质量问题。八、工期保证措施 1、现场管理人员应严格执行公司下达的施工计划,做好现场的人员合理工作安排,并要求所有施工人员按时上下班;如当天未能完成工作任务,根据工期要求增加人员或安排人员加班; 2、所有施工设备在进场前均应做好安全调试工作,确保施工过程顺利进行; 3、现场所需的所有材料,现场管理人员应积极与厂部沟通,做好
10、材料进场计划,保证材料及时供给; 4、施工过程中如遇雨天,应提前做好现场的防水保护工作,确保后续施工工程质量。九、施工安全保证措施 1、进入施工现场,必须遵守安全生产规章制度; 2、进入施工现场,必须戴好安全帽,不准穿拖鞋,不准赤脚; 3、严禁在工地追逐打闹,严禁酒后操作; 4、安全用电,保证用电安全,接线用独立电源接线板,上装漏电开关等,不得乱拉乱接临时电源,禁止用其他金属丝代替保险丝; 5、使用施工机械设备和电气装置必须由相关技术工种人员操作; 6、不允许触摸、玩弄与施工操作无关的设施和设备; 7、施工设备、工具按规范使用,保证人员安全并确保甲方财产安全; 8、材料堆放,使用合乎规范,远离
11、明火,现场严禁吸烟,禁带火种; 9、施工现场以醒目方式增设警示牌,控制并避免闲杂人员或无关人员进入现场,不准擅自损坏、拆除、移动安全防护装置、警示牌、安全标志;10、工程完工,杂物碎料应及时清理,做到现场整洁, 做到文明施工。十、设备配置计划及人力计划安排1、根据工程的实际情况,计划配备下列机具:名 称规 格单 位数 量电动搅拌器台2涂 料 刷30-50mm把若干滚 筒 刷200-350mm把若干湿度测量仪把1重型吸尘器台1地表打磨机台根据现场单碟研磨机台根据现场刮 刀把若干工具车辆12、人力计划安排:项目工作内容人数(人)备注项目经理组织管理、协调控制1施工队长组织施工1施工现场进行施工人员
12、施 工根据工程量施工现场进行材料供给按材料准备计划备料。运输、保管、供给辅助采购2质量检验各工序质量监督、检测、校验1现场进行安全检查现场施工工用具、设备防护用品的检查1现场进行资料员资料收集、整理1十一、参考报价以下报价仅作参考,具体要看过地坪素质好坏及甲方的各种要求,双方再确定具体价格。 5mm无溶剂自流平环氧地坪用量及报价单操作顺序用量公斤/平方单价合计备注打磨并清洁地面基面含水率8%涂装自流平高渗透环氧底漆0.15304.5滚涂或批刮批刮环氧烯胶泥一道1.81527批刮重点打磨并清洁地面批刮自流平环氧砂浆第一道0.42610.47#石英砂:环氧=2:1批刮自流平环氧砂浆第二道0.326
13、7.88#石英砂:环氧=2:1批刮自流平环氧砂浆第三道0.2265.28#石英砂:环氧=2:1重点打磨并清洁地面批刮自流平环氧腻子0.15263.99#石英砂:环氧=1.5:1批装自流平面漆0.15334.95用专用镘刀抹装抹装自流平面漆13333用专用镘刀抹装施工费99/石英砂/石英粉/运费2.2.2.2管理费. 税费5.135.13利润3.83.8合计报价116.88元/平方米环氧砂浆地坪:38.00元/m2 1.环氧砂浆地坪1mm ( 按100m2预算,包工包料 38.00元/平方米)序号工序材料名称用量(Kg)单价(元)金 额(元)合计(元)1打磨 清理300.00300.002底涂、
14、渗透层cfc-E011528.00375.00420.003中涂砂浆层cfc-E012528.00625.00700.004中涂腻子层cfc-E012028.00500.00560.005面涂层cfc-E022030.00600.00600.006辅助材料费(石英砂、石英粉、滑石粉等)200.007人工费 500.008管理费及合理利润(1+2+3+4+5+6+7)x12%393.609税金(1+2+3+4+5+6+7+8)x6%220.4210总价(1+2+3+4+5+6+7+8+9)3894.02以上价格优惠至:38.00元/m2十二、其它:1) 划黄线宽度5工分,每米4.5元。10工分,每米6.5元2) 保证施工顺利进行,甲方应提供照明及施工用电(380W三相动力电及二相220W动力电),保证施工区域与其它施工项目隔离;同时现场垃圾全部清除。全场清理除污,打磨,清洁地面刮涂打底油全场刮涂环氧砂浆一遍,固化干燥打磨,清洁全场刮涂环氧腻子两遍,固化干燥打磨,清洁全场涂环氧地坪漆两遍双方共同检查验收
