资源描述

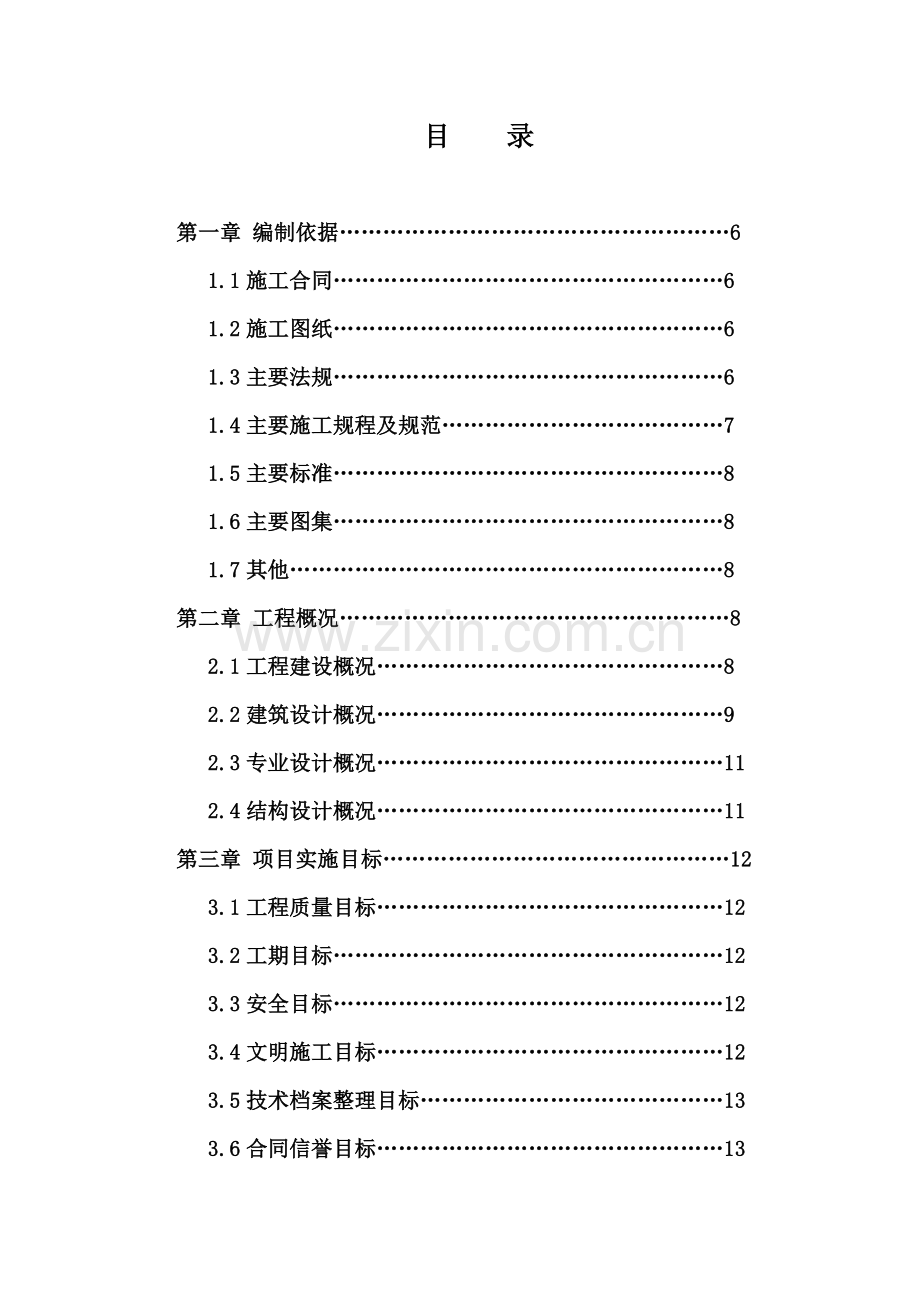

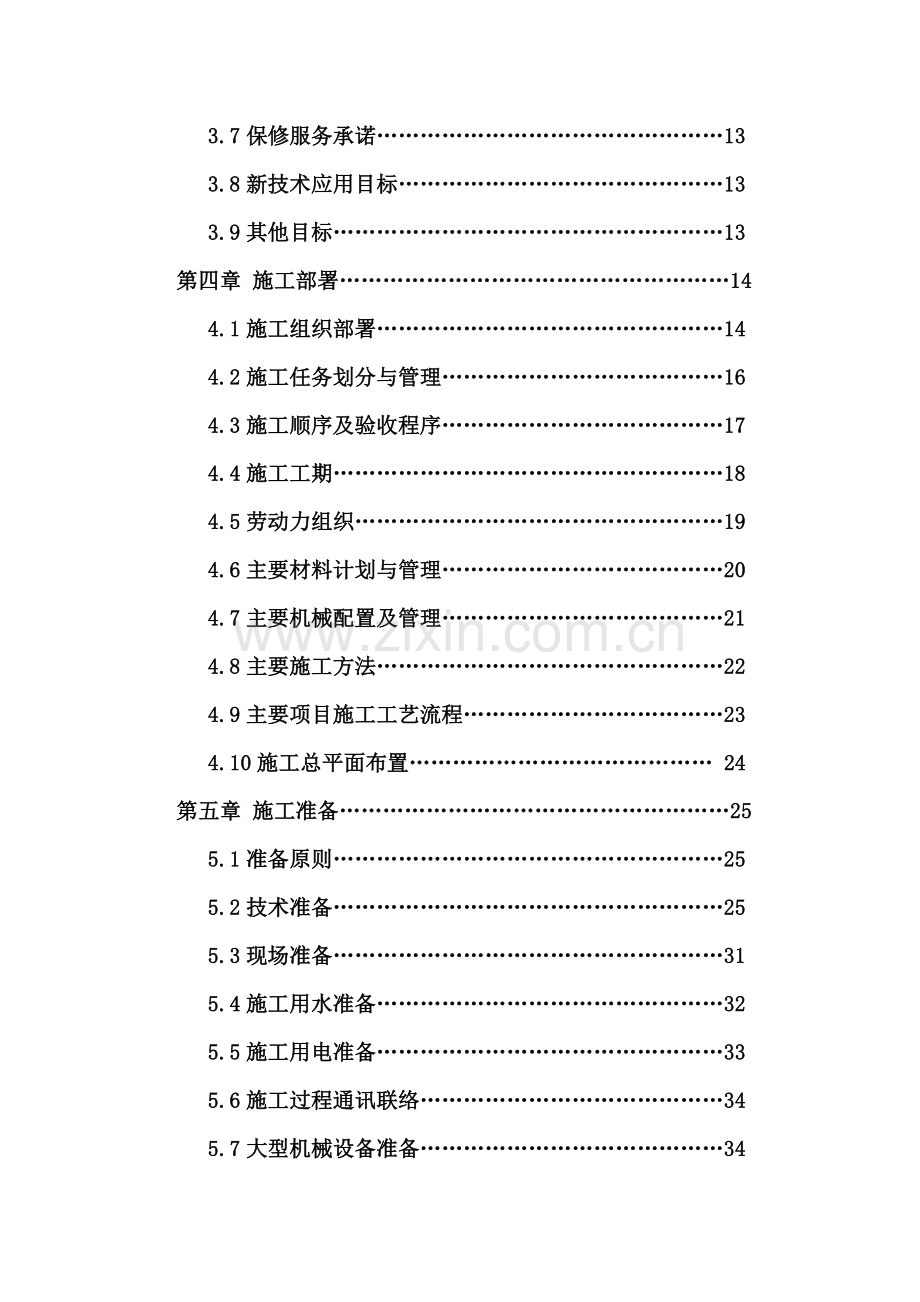

1、目 录第一章 编制依据61.1施工合同61.2施工图纸61.3主要法规61.4主要施工规程及规范71.5主要标准81.6主要图集81.7其他8第二章 工程概况82.1工程建设概况82.2建筑设计概况92.3专业设计概况112.4结构设计概况11第三章 项目实施目标123.1工程质量目标123.2工期目标123.3安全目标123.4文明施工目标123.5技术档案整理目标133.6合同信誉目标133.7保修服务承诺133.8新技术应用目标133.9其他目标13第四章 施工部署144.1施工组织部署144.2施工任务划分与管理164.3施工顺序及验收程序174.4施工工期184.5劳动力组织194.

2、6主要材料计划与管理204.7主要机械配置及管理214.8主要施工方法224.9主要项目施工工艺流程234.10施工总平面布置 24第五章 施工准备255.1准备原则255.2技术准备255.3现场准备315.4施工用水准备325.5施工用电准备335.6施工过程通讯联络345.7大型机械设备准备345.8岗位培训345.9现场试验准备355.10物质准备 35第六章 主要项目施工方法366.1流水段划分366.2施工测量放线366.3降水、护坡工程386.4土方工程386.5 C15砼垫层396.6防水工程406.7钢筋工程 406.8模板工程456.9砼工程656.10二次结构 686.1

3、1屋面工程 696.12脚手架工程 716.13铝塑门窗工程 726.14装饰装修工程 736.15水、暖、电工程 75第七章 季节性施工技术措施777.1冬期施工措施777.2雨期施工措施78第八章 工期保证措施808.1工期保证对策措施818.2进度控制措施81第九章 技术管理措施839.1测量管理措施839.2施工试验管理措施849.3施工资料措施859.4其他技术管理措施869.5四新技术应用计划879.6技术节约措施87第十章 施工质量管理措施8810.1质量方针和目标8810.2质量管理控制措施8810.3质量技术控制措施90第十一章 施工现场管理措施9311.1安全防护措施931

4、1.2临时用电管理措施9411.3消防保卫管理措施9511.4场容管理措施9711.5文明建设管理措施9811.6环保管理措施9911.7环卫管理措施10011.8材料管理措施10011.9机械管理措施101第十二章 安全生产投入计划及措施 10312.1工期项目的安全管理10312.2保证安全的主要措施10412.3安全管理制度10512.4专项管理制度108第十三章 安全生产投入计划及措施 11313.1土方工程 11313.2钢筋工程 11313.3模板工程 11413.4砼工程 11513.5防水工程 11513.6屋面工程 11513.7楼地面工程 11613.8门窗工程 11613

5、.9装饰工程 117附表一 拟投入施工机械设备计划表附表二 劳动力计划表附表三 安全文明施工投入计划表附图一 质量管理体系组织机框图附图二 施工现场总平面布置图附图三 施工进度计划表第一章 编制依据1、施工合同山西潞安房地产开发有限公司潞安颐龙湾商住小区C区工程施工合同;2、施工图纸山西潞安房地产开发有限公司提供的由太原市筑博建筑设计有限公司设计的潞安颐龙湾商住小区C区建筑、结构、给排水、消防、采暖、通风及电气等施工图纸。图纸名称图号建筑施工图结构施工图结施01结施27给排水施工图暖通施工图暖施01暖施7电气施工图电施01电施41 3、主要法规类别名称编号国家中华人民共和国建筑法建设工程质量管

6、理条例行业建设工程施工现场管理规定建设部令1991年第15号施工项目安全管理手册施工手册第四版企业质量/职业健康安全管理手册4、主要规程、规范类别名称编号民用建筑设计通则GB50352-2005高层民用建筑设计防火规范GB50045-95(2005)住宅建筑规范GB50368-2005住宅设计规范GB50096-2011建筑内部装修设计防火规范GB500222-95(2001)城市道路和建筑物无障碍设计规范GJ50-2001屋面工程技术规范GB50345-2012地下工程防水技术规范GB50108-2008民用建筑节能设计标准DBJ04-216-2012民用建筑工程室内环境污染控制规范GB50

7、325-2010建筑抗震设计规范GB50011-2001(2008)湿陷性黄土地区建筑规范GB50025-20045、主要标准类别名称编号国家建筑工程施工质量验收统一标准GB50300-2001砼质量控制标准GB50164-1992行业建筑施工安全检查标准JGJ59-99建筑施工现场环境与卫生标准JGJ146-2004地主山西省住宅工程质量通病防治细则6、主要图集类别名称编号国家Sy膨胀玻化微珠保温防火砂浆外墙保温构造图集7、其他GB/19001-2000质量管理体系要求;GB/T28001-2001职业健康安全管理体系规范;公司的与质量/职业健康安全管理所有相关的程序文件;第二章 工程概况1

8、、工程建设概况1工 程 名 称潞安颐龙湾小区C3-C4栋2工 程 地 址长治市府站前北路3建 设 单 位山西潞安房地产开发有限公司4设 计 单 位太原市筑博建筑设计有限公司5勘 察 单 位山西冶金岩土工程勘察总公司6监 理 单 位潞安工程监理有限公司7施 工 单 位河南省广厦建设工程有限公司8承 包 范 围本工程的土建、装饰、安装9资 金 来 源自筹资金10工 期 要 求主体结构为306天11承 诺 工 期开工日期2009年5月5日,竣工日期2011年4月30日,日历工期:683日历天12质 量 目 标合格,达到企业优良标准13现场管理目标达到安全文明工地14安全管理目标杜绝重伤以上事故、消灭

9、三级以上非伤亡事故,轻伤率控制22.建筑设计概况序号项目内 容1工程性质 民用建筑2建筑面积3建筑层数 该建筑地下为一层和地上二十三层的建筑4建筑层高地上一、二层三-二十八层出屋面楼梯间出屋面机房3.0米3米5米5米6建筑保温7屋面工程8建筑防火9建筑防水屋面:防水等级为级,防水层合理使用年限为15年卫生间地面:1.5厚聚氨酯防水涂膜三遍。10装饰装修外装修:外墙外侧贴65厚挤岩棉板;采用铝塑复合窗;内装修:毛墙毛地,精装修用户自理3专业设计概况系统名称系统做法给排水给水下供排水自重采暖采暖上供下回单管异程式消防消防电气照明避雷弱电4结构设计概况抗震等级一般剪力墙三级,短肢剪力墙二级桩端阻力特

10、征值1000KPA基础类型预应力混凝土管桩基础结构形式混凝土剪力墙结构屋盖结构现浇钢筋混凝土C3-C40砼强度等级基础底板C40(S6抗渗混凝土)地下室墙、柱C45(S6抗渗混凝土)地下室梁、板C35一、二层墙、柱C45三层-九层墙、柱C40九层-十四层墙柱C35十四层及以上墙柱C30一层及一层以上梁板C30构造柱、过梁、圈梁C25楼梯C30基础垫层C15后浇带高一级膨胀混凝土钢筋及钢材钢筋接头类别墙体第三章 项目实施目标我单位在本工程的施工全过程中将严格执行施工合同各项目标和我单位在投标文件中的各项承诺,具体如下:1、工程质量目标单位工程达到企业优良标准。2、工期目标开工日期为2012年10

11、月1日,竣工日期为2013年11月30日,日历工期为456日历天。3、安全目标杜绝人身重大伤亡事故和机械重大伤亡事故;轻伤事故频率控制在2以内。4、文明施工目标标准化工地,达合格安全文明工地标准。5、技术档案整理目标确保工程技术档案资料真实、完整、齐全,符合山西省建筑工程施工资料管理规程的归档标准要求。6、合同信誉目标合同履约率100%,用户满意率100%。7、保修服务承诺工程保修严格执行工程质量保修书中规定,以诚信为原则,最大限度维护顾客利益,做到“顾客至上”。8、新技术应用目标确保山西省建筑业第八批新技术应用示范工程。9、其他目标材料检试验及使用合格率达100%;机械设备利用率达70%;机

12、械设备完好率达95%以上;确保工程一次交验合格率100%职工安全培训教育率达100%特殊工种培训达标准100%;施工中积极服从和接受建设、监理单位和质量安全监督站的监督管理,积极维护周边环境,严格履行市场行为规范,保证在市场行为规范内施工。严格执行环保及有关建筑文明施工规定,不污染环境、不影响其他正常社会秩序。第四章 施工部署根据本工程结构特点及建设单位的要求,施工部署必须坚持“组织精干施工力量,配置高效率的施工机械,科学的统筹管理,严谨施工安排,完善技术质量监督体系,确保工程质量及施工工期”的原则,进行本工程的整体项目施工部署。1.施工组织部署1.1 组织机构针对本工程的范围、内容、数量与特

13、点,根据现代科学工程管理理论,并结合我公司多年来在项目工程管理中积累的施工经验,组建一支精明强干、反应快速、经验丰富、工作负责的项目管理班子,进行本工程的施工管理,全面履行合同内容。从组织上为实现本工程各项目标打下坚实的基础。项目部领导班子由项目经理、项目技术负责人两人组成,主管行政管理和技术、质量、生产、安全、经营、成本工作,并负责对工程的领导、指挥、协调、决策等重大事宜。项目组织机构图(见下图)。预算员刘东明施工员郭向红平广兵质检员平广兵质检员平广兵检员 技术员申振宇资料员申振宇计安全员石福山Anquangyaun 计划员董军莉劳资员张三陆机管员石志文材料员李义技术负责人:常银栓财务经理:

14、赵海东项目经理:张自刚质检员石启增1.2 项目组织机构分工表序号姓 名职 务职 责1全面负责本工程各项管理工作2技术负责人主管技术、质量、预算统计管理工作3申振宇技术员负责本工程土建技术管理工作4施工员实施现场施工管理5质检员负责工程土建质量检查和验收6安全员负责工程施工现场安全管理7材料员负责土建材料验收、保管、发放8计划员负责工程计划、劳资、核算9负责资料收集、管理10负责同材料员、施工员见证取、送样11机械员负责工程项目的机械设备周转 安装及维护12预算员负责预算管理1.3 机构保证(1)、组织机构必须落实并保持相对稳定,以利施工技术管理的专业性、连续性、一致性。(2)、现场施工管理系统

15、中所有人员,开工后必须全部到位到岗,凡是组织机构网络图中所列各职能人员,均应保持稳定,恪尽职守。(3)、所有管理人员要求思想、业务素质过硬,全部持证上岗。1.4 质量管理体系质量管理体系组织结构图(见附图) 2、施工任务划分与管理2.1任务划分根据本工程属一类高层建筑的工程特点,结合我总承包单位河南省广厦建设工程有限公司现有劳力储备情况,我单位对该工程所有承包范围内的工程任务进行详细划分如下:(1)水、暖、电安装工程采用包工不包料专业分包方式进行施工;(2)PHC桩地基处理工程、防水工程(包括地下防水、屋面防水及厨卫间地面防水等)、门窗工程、外墙保温及室内外油涂工程均采用包工包料工程分包方式进

16、行施工;(3)基础与主体结构、室内外抹灰及楼地面装饰装修工程均采用包工不包料的专业分包方式进行施工。(4)围护及填充砌筑工程、直筋工程、回填土、屋面工程及室内零星工程等均采用自有队伍进行施工。2.2总、分包单位之间的协调与管理本工程的管理严格“合同制”管理模式,施工现场项目经理部应严格按照施工合同及与建设、监理单位和施工单位各级领导或各部室等进行充分协调配合工作,保证信息沟通及时。各分包队伍的选择与确定均应符合总公司质量/职业健康安全管理程序文件劳务分包和工程分包管理程序各项规定,各分包队伍均应服从现场项目经理部的管理,在我总包单位施工进度计划和各项管理要求下组织施工,服从我单位的统一协调,完

17、成合同内的各项指标。每周召开监理例会,有建设单位、监理单位及项目经理部共同协调该工程的有关事宜,项目部根据施工合同制定年度、月度及周进度计划,并转发给各分包单位,每周二、四、六下午4:30组织各分包单位召开碰头会,总结前一段时期进度、质量等方面的情况并提出下一步进度、质量要求。3、施工顺序及验收程序本工程施工严格遵循“先地下、后地上,先结构、后装修”的施工组织原则,结构工程施工分两步进行验收,分别为:基础结构验收为第一次,主体结构地下室12层验收为第二次,13层主体结构封顶为第三次。施工中要严格按照合理的施工方案和先进的流水网络进行组织,以钢筋制作为先道工序,模板支设为关键工序,施工中要合理安

18、排劳动力,密切围绕钢筋制作与安装工序,组织钢筋、模板、现浇砼等各工序施工。充分利用平面、空间和时间,实施平面分区平行施工和多工种立体交叉施工。每次结构验收合格后及时插入二次结构,粗装修及专业管线等施工。4.施工工期本工程合同工期为456日历天,我公司严格按投标承诺,在保证施工质量的前提下,实行快速流水作业,争取严格按合同工期顺利实现工期总目标(其中不包含降水、护坡等时间),这是做好本工程施工进度计划的指导思想。4.1编制控制性网络计划:根据本工程的施工图预算和总工期目标,编制控制性网络计划,详见附图“工期网络计划图”。4.2各施工阶段的工期目标具体如下:地 下 工 程:2009年5月5日至20

19、09年6月20日主 体 工 程:2009年6月20日至2010年5月31日屋 面 工 程: 2010年8月1日至2010年11月10日装饰装修工程:2009年7月31日至2011年3月15日安 装 工 程:2009年6月1日至2011年4月10日竣 工 验 收:2010年11月25日至2011年4月30日水、暖、电安装工程的管线及设备的预留、预埋、安装等穿插在土建施工中。安装工程应保证在2010年7月10日具备全面调试验收条件。施工中,土建专业要安排月、周进度计划,其他专业要随意安排相应计划。5.劳动力组织5.1集结精干的施工队伍,组织好劳动力进场。根据本工程结构特点、建设单位的工期要求及我公

20、司对本工程工期的承诺条件,在我公司接到该工程的中标通知书后积极组建项目管理机构的同时,结合长治地区的施工情况和我公司现有劳动力状况,通过我公司劳务管理程序规定积极筹建了一支装备先进、技术过硬、施工经验丰富和力量充足的施工队伍。该队伍自身管理水平高,施工能力强,两季不回家,既有利于施工生产的连续,又可保证工程的工期及施工质量。5.2做好职工的入场教育培训,搞好全员的各项交底工作。培训应按职工的工作任务,区分不同层次和培训内容,使职工有适当的知识基础(包括高效率完成其各项任务的方法和技能),以确保员工对现行有效法规要求、内部标准、组织方针、目标的认识,上述工作应利用一段时间进行;此外应学习长治市各

21、项规定以及我公司的各项规章制度,教育职工学习文明公约,激励职工的积极性。5.3加强职工的职业健康安全教育,树立“安全第一,预防为主”的意识,由安全员组织培训,职工进场后进行三级安全教育,包括国家法规相关要求,企业职业健康安全管理手册程序文件、内部标准、安全目标等知识,强化职工安全意识,把安全工作当做头等大事来抓。5.4落实各级人员的岗位制。对职工进行施工组织设计及各部分(子分部)、分项工程施工方案的集体交底工作,使全体职工都掌握技术及质量标准;对关键部位除做详细交底外,还应做现场示范,促使操作工人理解“企业在我心中,质量在我心中”及“百年大计,质量第一”的内涵5.5根据该工程的总体施工部署,各

22、分部分项工程的专项施工方案,编制详细的施工预算,并汇总分析各项工程用工工日,最终编制“项目劳动力计划”,施工中能保证所需劳动力能按周期、分阶段、分专业工种来合理组织和安排劳动力进场。结构施工及装饰装修施工所需劳动力情况详见“劳动力计划表”。6、主要材料计划及管理6.1材料供应方式:根据本工程施工合同补充条款,该工程所需的钢材均应为长钢钢材,木材、水泥商品砼、防水材料、外墙涂料、防盗门、窗户及水暖电器材料需经甲、乙双方认可的厂家品牌,其余材料可由我单位自行采购,但所有进场材料须经监理及甲方认可后方可施工。6.2材料采购计划:本工程所需的所有材料采购均实行公司材料管理制度项目负责制,但针对本工程的

23、结构特点,公司材料供应科对本工程的材料购置更要起到督促与服务的作用。即施工前应由施工项目部统计员、技术员和材料员根据施工预算和技术要求提出材料供应总计划,传递至项目部,由项目部相关人员审定后传递至公司材料供应科或相关供应部门,并督促其落实。6.3针对本工程所用的新材料要做到提前实地考察,了解其性能和施工环境要求,避免造成质量通病。7.主要机械配置及管理根据本工程结构特点和进度目标,该工程主要施工机具配置计划以下(详细配置见“机械设备配置计划表”):7.1大型垂直运输施工机械:C4808型塔吊一台,施工电梯两座;7.2钢筋加工机具;7.3木工加工机具两套。7.4所有施工机具均采用项目部租赁制,即

24、项目部提出租赁计划,材料设备按计划配置,日常使用管理由项目部负责,材料设备科监督其使用情况7.5项目部应根据施工进度和施工技术要求,在开工前或施工过程中详细编制机械需用计划,传递至材料设备科,并督促其及时组织好施工机械的进场就位,尽量避免因机械设备而造成的延误工程。另在所有机械设备进场后使用前均应由项目机管院检查保养一遍,在使用过程中要严格按照机械设备使用管理程序规定进行日常保养和维修,保证设备完好率达到90%以上,尤其应对塔吊及施工电梯等大型机械设备保证其正常连续使用要求。8.主要施工方法总体施工原则:本工程所有施工过程各工序应严格按照工程建设标准强制性条文(房屋建筑部分)2002版执行,针

25、对室内外装饰装修,建筑水、暖、电安装工程均应按相应的细部做法60条和30条地方标准和我公司内部企业标准严格执行。8.1本工程剪力墙结构总体施工方法采用“竖直方向分层,水平方向分段”的流水作业方法。按每一结构层划分为一个检验批,并且按墙体和平板分开进行制作和安装,对每一结构层的现浇砼检验批采用墙、板分开浇筑的施工方法。水暖电管线及设备的预留、预埋工程要随工程进度及时插入进行。8.2模板体系:本工程的模板体系三层以下采用多层板;三层及三层以上剪力墙采用大模板,顶板采用多层板,支撑体系采用钢管满堂脚手架。8.3钢筋连接方法:基础水平钢筋全部采用闪光对焊、电弧焊连接,剪力墙暗柱竖直钢筋采用电渣压力焊连

26、接,墙体竖直钢筋采用搭接加焊接的连接方法。8.4砼浇筑方式:本工程所有现浇砼结构包括基础垫层及地面垫层均采用商品砼,浇筑采用汽车泵和地泵相结合的方法,集体浇筑构件视商品砼供应商确定后再专项方案中确定。8.5脚手架搭设方式:本工程基础阶段考虑采用满堂脚手架,主体阶段考虑剪力墙外墙模板支设使用架体,一至三层采用双排落地式钢管外脚手架,四层以上采用双排悬挑式外脚手架,根据每月工程进行每三层或四层设一隔离层,最大每四层一挑,具体悬挑方式要经结构稳定性计算后在专项施工方案中确定。填充墙砌筑采用砌筑脚手架。装饰装修阶段外墙面装饰均采用电动吊篮脚手架,设置及使用均应符合相应规范或规程规定。8.6垂直运输方法

27、:主要施工材料的垂直运输均采用C4808型塔吊和施工电梯,并按需要设置上料平台。具体安置方法及要求在现场部署中详述。9.主要项目施工工艺流程9.1基础工程测量放线(基坑降水、支护视基坑土质情况而定)土方开挖(PHC静压预应力高强混凝土管桩)验桩清桩间土、凿桩头基坑验收砼垫层防水保护墙砌筑底板防水及保护层桩承台、底板钢筋绑扎、柱墙体插筋底板导墙模板承台底板砼剪力墙柱放线墙柱钢筋水电预留、预埋剪力墙、柱模板标高放线连梁、平板模板平板、梁钢筋水电预留、预埋剪力墙、柱、梁板整体性砼拆模养护外墙防水防水保护层基坑回填土。9.2主体工程测量放线剪力墙、柱钢筋水电预留、预埋剪力墙柱模板剪力墙、柱砼墙柱拆模养

28、护标高放线连梁、平板模板连梁、平板钢筋水电预留、预埋梁、板砼梁板砼养护。9.3装饰装修工程测量放线二次结构砌筑立门窗口内墙抹灰楼地面设备安装门窗扇安装墙面踢脚涂料地面面层油漆。10.施工总平面布置施工过程使用的全部设施、材料堆放、机械停放位置及其开行路线布置,均应考虑开工准备、施工高峰期及施工后期等施工全过程的需要,避免二次搬运。10.1现场的围挡按河南省广厦建设工程有限公司的规范设置,临时道路硬化,排水合理。现场“五牌一图”悬挂醒目,并符合文明施工规范要求。10.2现场的基础与主体结构和装饰装修等施工全过程,现场布置一台C4808型塔吊,设置于建筑物正中位置 ,臂长43米。基坑土方开挖运完毕

29、及开始立塔吊,保证清理桩间土施工使用。10.3现场西侧设一施工大门,根基施工现场作业环境,与周围现场共同形成消防环路,保证且最窄处保证3.5米。现场消防通道设置指示牌。各种施工材料禁止占用消防道路。10.4结合施工现场实际情况,地下室现浇砼结构模板加工拼装在基础砼底板面上进行,以上结构施工期间除在建筑物南侧合理布置多层模板堆放区域外,加工拼制同样采用随层加工制作方法。10.5除以上主要设施外,施工现场设置经理部会议室,办公用房、材料库房、机械库房及其他必备的配套临设。要求办公生活区与生产作业区分开设置,临时设备布置合理,保证有大型会议空间2-3间房屋面积,办公室、库房的高度、材质等要严格按照临

30、时设施搭设方案进行,要求高标准,高质量。第五章 施工准备 1.准备原则 本工程的施工准备的原则是“积极组织,提前准备,监督落实,保证施工”,为施工全过程做好各项前期充分准备工作。2.技术准备2.1熟悉和审查施工图纸,参加图纸会审。合同签订后,由项目技术负责人向建设单位领取各专业图纸,由资料员负责施工图纸的收发,并建立管理台帐。由项目经理组织工程技术人员认真审图,作好图纸会审的前期工作,针对有关施工技术和图纸存在的疑点做好记录。工程开工前及时与业主、设计单位联系,做好设计交底及图纸会审工作。2.2准备与本工程有关的规程、规范和图集。根据本工程的施工图纸,配备与本工程相关的规程、规范、图集,并分发

31、给项目经理部相关人员(规范、规程、图集详见编制依据)。2.3工程技术人员认真了解地下管网及周围环境情况,弄清楚建筑物与管线间的相互关系,明确其具体位置和深度。2.4测量人员根据建设单位提供的水准点高程及坐标位置,做好工程控制网桩的测量定位,同时做好定桩的闭合复测工作,并做好标识加以保护。2.5器具配置测量器具配置表(表2.5.1)。序号测量器具名称规格型号单位数量备注1经纬仪FDL2CL台1工程开工前即组织进场3水准仪DS-C32台14激光垂准仪DZJ3台15钢卷尺50m把15m把56水准标尺5m根17工程检测尺JZC-2/2m根1实验器具配置表(表2.5.2)。序号试验器具名称规格型号单位数

32、量备注1砼抗压试模150150150组4工程开工前即组织进场2砂浆试模70.770.770.7组43坍落度筒100200300套14回弹仪ZC3-A套15游标卡尺0150mm把16磅秤TGT-1000台17环刀200cm套38氧气表0-25MPa,0-4MPa组19乙炔表0-0.25MPa,0-4MPa组110绝缘电阻表ZC-7台111接地电阻表ZC-8台12.6技术工作计划根据本工程特点,经过详细的技术论证,除对该工程在开工前按期编制缜密、合理的专项施工方案和特殊过程施工方案,要求施工组织设计和施工必须经审批后实施,技术交底及时准确并有针对性。本工程的特殊过程包括混凝土、地下防水、钢筋特殊焊

33、接三项特殊工程。2.7施工试验工作计划根据工程情况,及时计算各种施工物资(主要原材料、成品、半成品)的用量,按有关规范、标准在开工前详细编制本工程的试验工作计划,施工过程按该施工试验计划严格执行。保证所用材料合格率达100%。主要试验项目计划如下表2.7,其他试验项目及具体要求详见专项施工试验方案。序号主要试验项目试验计划总次数见证取样次数取样部位1砼抗压试块13831底板10次,地下室及以上结构层的剪力墙和现浇平板各取一次,另在现浇平板处设置同条件养护试块一组2砼抗渗试块83底板、地下室外墙均设标样和同条件养护各一组3钢筋原材52134钢筋闪光对焊196基础底板5钢筋电渣压力焊239每结构层

34、剪力墙暗柱6钢筋电弧焊239每结构层剪力墙竖向钢筋7防水材料53底板、外墙、屋面、卫生间主要试验项目计划表2.72.8样板工序、样板间计划该工程除基础钢筋加工先做样板外,其他所有剪力墙结构的钢筋制作与安装、模板支设、砼浇筑等工序均以地下室剪力墙板为样板,提前做好模板工程的设计详图及钢筋放样工作,验收合格并达到我单位的质量标准要求后方可以上结构层大批量钢筋加工及模板拼装,在地下室剪力墙结构也要对开始段设定样板墙;内装修设定样板间,严格以样板质量控制各工序的施工质量,以此保证工序合格率100%2.9工程质量检验计划工程质量检验严格按照现行建筑工程施工质量验收统一标准GB50300-2001、相应施

35、工质量验收规范及山西省建筑工程施工质量验收规程规定的质量检验批严格质量“三检”验收,达到相应的质量标准,具体划分如下表2.9序号分部子分部工程名称质量等级分项工名称质量等 级检验批数量成优率(%)备注一地基与基础分部优良土方开挖合格1合格土方回填合格1合格素砼垫层优良1优良细石砼保护层合格1合格基础钢筋优良23成优率90%基础底板、地下室剪力墙、现浇平板分开基础模板合格23成优率50%同上基础砼优良33成优率80%同上二次结构优良2成优率80%按材质分开地下防水优良2成优率90%底板与地下室外墙分开二主体工程优良模板合格2222成优率50%分层按墙、板分开钢筋优良2222成优率90%同上砼优良

36、2222成优率90%同上二次结构优良成优率90%分层按材质分开检验批划分及质量等级确定表序号分部子分部工程名称质量等级分项工名称质量等 级检验批数量成优率(%)备注三装饰装修分部地面子分部优良楼地面找平层优良22合格按层分开水泥砂浆面层优良1合格地下室地面地面隔离层优良22优良按层分开门窗子分部优良5合格同规格每100樘为一批木门制作与安装优良1成优率90%同上门窗玻璃安装合格5成优率70%同上抹灰子分部优良一般抹灰(内)优良24成优率80%按层划分一般抹灰(外)优良4成优率80%按立面划分装修子分部优良水性涂料涂饰优良22成优率90%按层划分溶剂型涂料涂饰优良4按立面划分细部子分部优良护栏与扶手制作安装合格1按单元划分四建筑屋面子分部卷材防水屋面子分部优良屋面保温层合格1成优率80%分层按墙、板分开屋面找平层优良1成优率90%同上屋面防水层优良1成优率90%同上细部结构优良1成优率90%分层按材质分开序号分部子分部工程名称质量等级分项工名称质量等 级检验批数量成优率(%)备注五建筑给水、排水及采暖分部室内给水系统分部优良给水管道及配件安装优良23成优率90%按层划分室内消火栓系统安装优良1成优率90%

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
