收藏 分销(赏)

青海振动挤密碎石桩施工组织设计方案.doc

上传人:pi****t 文档编号:14160 上传时间:2020-07-10 格式:DOC 页数:13 大小:108KB
下载 相关 举报
青海振动挤密碎石桩施工组织设计方案.doc_第1页
第1页 / 共13页
青海振动挤密碎石桩施工组织设计方案.doc_第2页
第2页 / 共13页
青海振动挤密碎石桩施工组织设计方案.doc_第3页
第3页 / 共13页
青海振动挤密碎石桩施工组织设计方案.doc_第4页
第4页 / 共13页
青海振动挤密碎石桩施工组织设计方案.doc_第5页
第5页 / 共13页
点击查看更多>>
资源描述

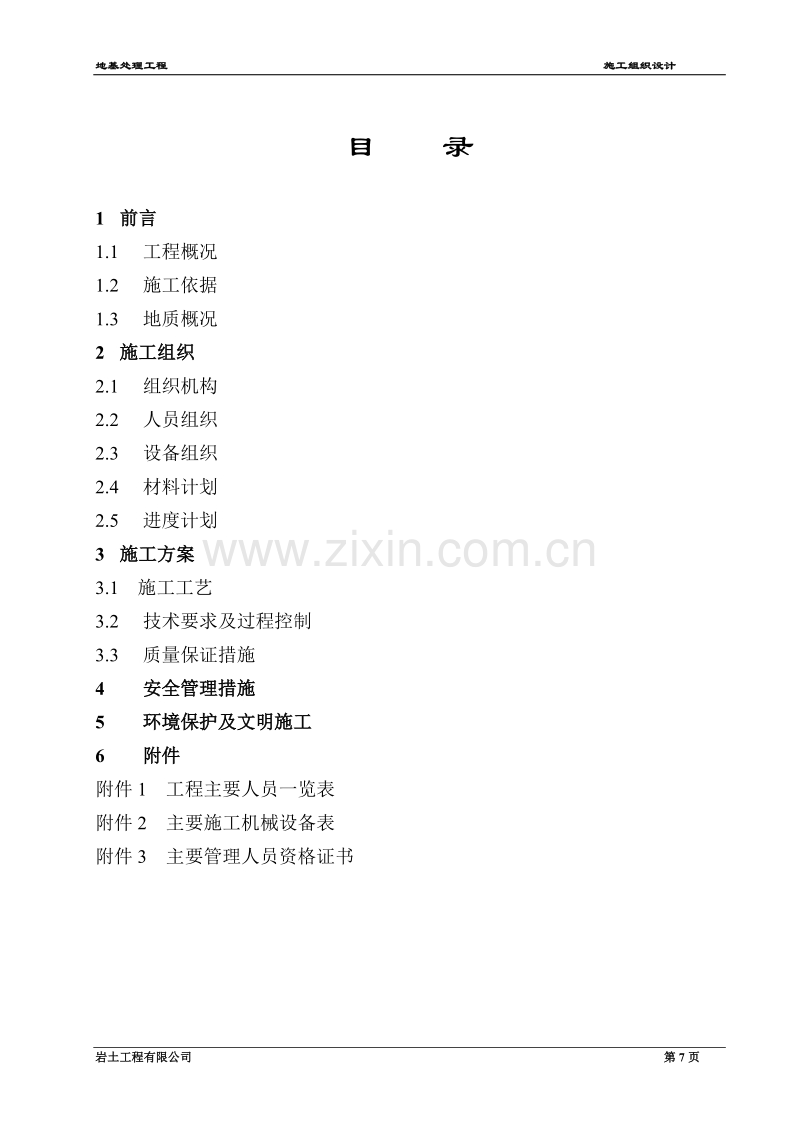

1、地基处理工程 施工组织设计 地基处理工程施 工 组 织 设 计 审定: 审核: 编写:岩土工程有限公司2001年1月目 录1 前言1.1 工程概况1.2 施工依据1.3 地质概况2 施工组织2.1 组织机构2.2 人员组织2.3 设备组织2.4 材料计划2.5 进度计划3 施工方案3.1 施工工艺3.2 技术要求及过程控制3.3 质量保证措施4 安全管理措施5 环境保护及文明施工6 附件附件1 工程主要人员一览表附件2 主要施工机械设备表附件3 主要管理人员资格证书1 前言1.1 工程概况工程名称:地基处理工程。工程地点: 工程规模: 建设单位: 设计单位: 监理单位: 1.2 施工依据地基与

2、基础工程施工及验收规范(GBJ202-83)建筑桩基技术规范 (GBJ94-94)建筑安装工程质量检验评定统一标准(GBJ300-88)建筑施工现场用电安全规范 (GB50194-93)设计要求及监理细则岩土工程有限公司ISO9001质量体系文件。1.3 地质概况根据“岩土工程勘察报告”,场地地层主要有第四系全新统冲积、洪积、湖积及化学沉积的粉土和粉质粘土,受沉积环境的影响,场地地层分布不均,属中软场地土。碎石桩加固深度范围内主要地层为:粉土粉质粘土粉粉质粘土粉土粉质粘土,属氯盐渍土,为类建筑场地。2 施工组织 中标后我公司对该项目给予了高度重视,成立项目经理部,由具有丰富工作经验的管理人员,

3、技术人员及高素质的技术工人组成一支精干的施工队伍。2.1 组织机构 依据公司ISO9001质量体系文件,项目部组织机构如下图:项目经理施工经理项目总工采购经理安全员技术组质检员调度室工程部材料部后勤部财务部维修队施工二队测量组施工一队2.2 人员组织 项目部由13名管理人员、48名技术工人及64名普工组成,详见附件1。2.3 设备组织公司抽调精良的施工设备,投入本项目施工,主要机械设备详见附件2。2.4 材料计划 依据工程预算,碎石桩需25m级配河卵石约10000m3,依据工程进度计划分批进场,并合理堆放。2.5 进度计划年 月 日开工, 月 日竣工,每天完成约50根桩。3 施工方案3.1施工

4、工艺挤密碎石桩是采用振动打桩机沉管至设计深度后填加级配河卵石,经振动材料采购材料试验桩位测放桩机对位振动沉管填加石料振动拔管反插加料拔管成桩桩机移位拔管反插后成桩,与桩间土构成桩土复合地基,工艺流程如下图:3.2技术要求及过程控制3.2.1施工准备开工前做好以下准备工作:(1) 场地平整,道路畅通,接通电源;(2) 全部施工设备入场、安装、调试,满足施工需要;(3) 图纸到位并经会审;(4) 编写“施工组织设计”并经审批;(5) 按甲方提供控制点测放各桩位,并经复测达到设计要求;(6) 分批购进试验合格的河卵石,并合理堆放;(7) 全部人员到位,并经安全教育和技术交底;(8) 各项准备工作完毕

5、后,向监理提交“工程动工报审表”,经审批后正式开工。3.2.2测放桩位 依据甲方提供的控制点,测放基准点并根据设计图测放各桩位,自检无误后,报请监理查验。3.2.3施工材料依据设计要求,购进2-5cm硬质河卵石,含泥量小于5%,根据规范规定及监理要求分批送试验室进行检验。施工材料应满足工程进度需要,并分四区合理堆放。3.2.4成桩要求 (1)桩机对位:依据施工顺序指挥桩机对位,其桩位偏差50mm,调整桩机辅杆保证成桩垂直度,其偏差1.5%。 (2)振动沉管:开启振动锤振动沉管至设计深度,其偏差100mm。 (3)拔管成桩:振动沉管至设计深度后,填加石料至料斗口,振动拔管,拔管速度不宜大于1.5

6、m/min,并按规范及设计要求进行反插,尤其对上部4m进行多次反插,每次反插深度以0.51.0m为宜,保证桩体的连续性及密实度。桩靴采用480mm,成桩直径为500mm,桩径允许偏差为20mm,填料充盈系数1.46,如发现填料量少于设计要求时应进行复打。如施工场地有杂草,应按要求及时清除。3.2.5施工记录 施工过程中应对成桩过程进行详细的施工记录,记录应及时、准确、真实,完工后,依据监理要求编制竣工报告,报送建设单位。3.3 质量保证措施 我公司将建立完善的质量保证体系,并制定严密的质量保证措施, 对此应严格按照设计技术要求和现行规范规定施工,服从业主的工程安排,尊重监理的质量检查,保证工程

7、质量达到“优良”等级。3.3.1组织机构为确保工程质量优良,本工程采用我公司ISO9001质量管理体系,实行项目法管理,设立以项目总工为组长,项目技术负责人及各工序负责人为组员的质量管理领导小组,对本工程质量进行全面负责。组织机构见下图:各队技术员、质检员质量检查员技术负责人项目总工 3.3.2岗位职责(1) 项目经理:是本工程最高管理者,对工程质量、进度、成本等全面负责,确保工程的顺利进行。(2) 施工经理:负责施工组织管理,保证工程按设计要求施工,确保工程按期、按质、按量完成。(3) 项目总工:对本工程技术工作负全面责任,负责工程的技术管理和质量检查,确保工程达到设计技术要求和合同规定的质

8、量等级。(4) 采购经理:负责工程材料的采购及验收,满足工程的进度需要,确保材料质量符合设计要求。(5) 各工序负责人:负责施工设备、机具的安装使用、维修和保养,确保施工机械正常运转和施工质量符合规定要求。3.3.3管理制度 为保证工程质量,除执行公司的质量管理制度外,项目部特制定以下管理制度。(1) 质量奖罚制度,由质量组织机构对工程的各分段工程进行评价,根据情况分别予以奖罚。(2) 例会制度:在工程实施过程中每周日进行质量例会,对本周工作进行质量总结。(3) 质量报告制度:各工序质量管理人员作好详尽的质量记录,由项目总工汇总后每月提交一份质量报告,对本月的工程质量作出评价。(4) 质量问题

9、的“三不放过”原则: 质量问题及质量事故的责任不查清、不处理好不放过; 造成质量问题及质量事故的责任不查清、不处理好不放过; 对质量问题及质量事故的处理起不到教育作用不过。4 安全生产措施4.1组织机构为确保工程的顺利进行,贯彻“安全第一,预防为主”的原则,设立以施工经理为组长,安全检查员为副组长的安全生产领导小组,长期进行现场安全管理及安全检查。组枳构见下图:施工经理安全检查员( )安全检查员( )各施工队安全员4.2安全管理措施(1) 特殊工种作业,需持特殊工种操作证上岗,如电工、焊工等;(2) 施工现场所有设备、设施、安全装置、工具配件以及个人劳保用品等必须经常检查,确保完好和安全使用;

10、(3) 每天施工前机械设备操作人员,对机械的传动装置、制动装置进行检查;(4) 施工现场的一切电源、电路的安装和拆除必须由持证电工操作,电器必须严格接地、接零和使用漏电保护器,在配电器处设立标志牌;(5) 现场各种电器设备要加盖防水,蓬布防潮、防水,下班前必须切断电源,电缆线接头处要架空离地并树立标志牌;(6) 夜间施工,现场应有足够的照明;(7) 现场施工,必须注意防火;(8) 禁止酒后上岗;(9) 高空作业人员必须系好安全带;(10)各种机动车辆下班前应做好防水防冻工作。现场专职安全员在施工前和施工中进行检查,发现问题及时处理。安全员对违反安全生产规章制度,不听劝告者,有权停止其工作,并给

11、予经济处罚。5 环境保护及文明施工施工过程中为作好施工环境的保护,现场进行统一规划,做到合理布置,标识明确,不乱倒建筑垃圾,保持场地整洁,全体施工人员应做到着装整齐,设备使用整齐有紊,真正做到文明施工。附件1工程主要人员一览表序号姓 名职 称 资 格项目职务备注1项目主管2项目经理3施工经理4项目总工5采购负责6安全员7安全员8质检员9质检责10技术负责11技术负责12电工13电工14电气焊15电气焊16厂内驾驶17桩机指挥、操作48人18辅助施工64人附件2主 要 施 工 机 械 设 备 表序号机械或设备名称型号规格数 量规定功率1振动机拔桩机DZ60260KW2交流电焊机BX300730K

12、W3交流电焊机BX500150KW4装载机ZL1535经纬仪J16翻斗车S195107时风三轮车7YP95028交通运输车39柴油机(备用)ZS195310振动锤.(备用)DZ601岩土工程有限公司 第7页附件3说 明 星欣设计图库资料专卖店拥有最新最全的设计参考图库资料,内容涉及景观园林、建筑、规划、室内装修、建筑结构、暖通空调、给排水、电气设计、施工组织设计等各个领域的设计素材和设计图纸等参考学习资料。是为广大艺术设计工作者优质设计学习参考资料。本站所售的参考资料包括设计方案和施工图案例已达几十万套以上,总量在数千G以上。图库网址http:/ftp:/ 联系QQ:447255935电话:13111542600

展开阅读全文
部分上传会员的收益排行 01、路***(¥15400+),02、曲****(¥15300+),
03、wei****016(¥13200+),04、大***流(¥12600+),
05、Fis****915(¥4200+),06、h****i(¥4100+),
07、Q**(¥3400+),08、自******点(¥2400+),
09、h*****x(¥1400+),10、c****e(¥1100+),
11、be*****ha(¥800+),12、13********8(¥800+)。
相似文档                                   自信AI助手自信AI助手
百度文库年卡

猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
