收藏 分销(赏)

大型建筑工程施工组织设计.doc

上传人:ne****t 文档编号:14158 上传时间:2020-07-10 格式:DOC 页数:226 大小:1.12MB
下载 相关 举报
大型建筑工程施工组织设计.doc_第1页
第1页 / 共226页
大型建筑工程施工组织设计.doc_第2页
第2页 / 共226页
大型建筑工程施工组织设计.doc_第3页
第3页 / 共226页
大型建筑工程施工组织设计.doc_第4页
第4页 / 共226页
大型建筑工程施工组织设计.doc_第5页
第5页 / 共226页
点击查看更多>>
资源描述

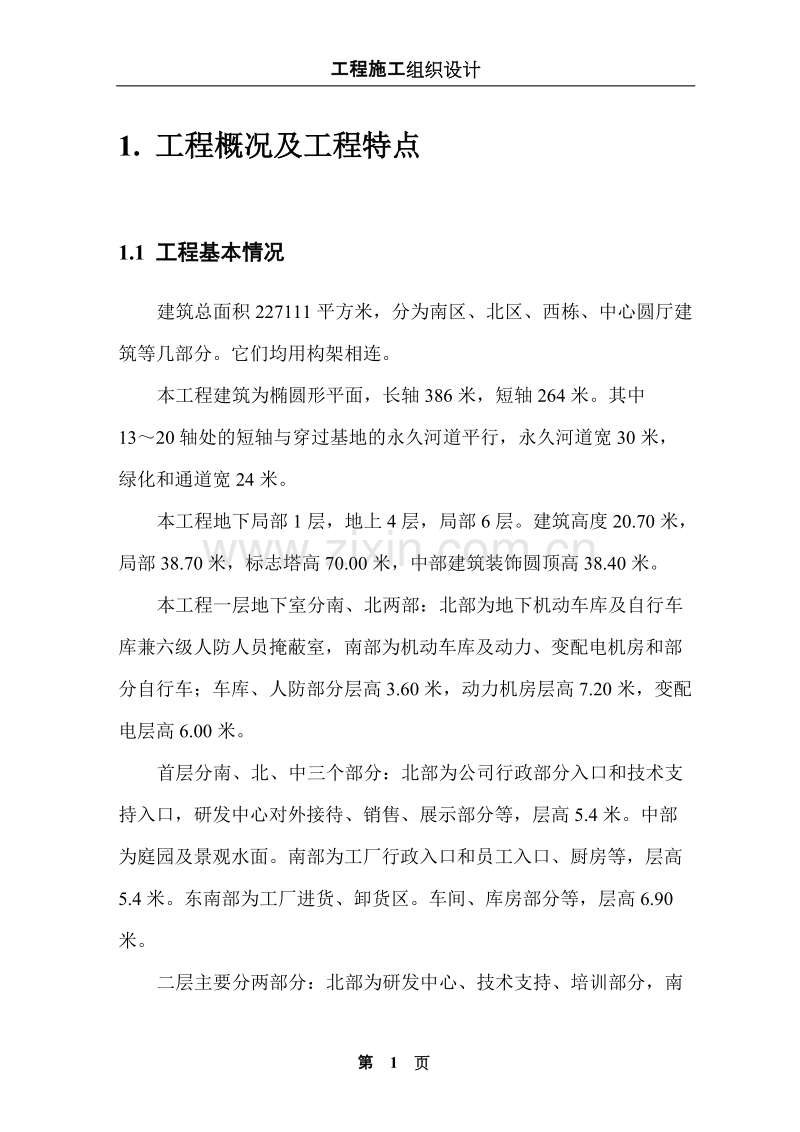

1、工程施工组织设计1. 工程概况及工程特点 1.1 工程基本情况建筑总面积227111平方米,分为南区、北区、西栋、中心圆厅建筑等几部分。它们均用构架相连。本工程建筑为椭圆形平面,长轴386米,短轴264米。其中1320轴处的短轴与穿过基地的永久河道平行,永久河道宽30米,绿化和通道宽24米。本工程地下局部1层,地上4层,局部6层。建筑高度20.70米,局部38.70米,标志塔高70.00米,中部建筑装饰圆顶高38.40米。本工程一层地下室分南、北两部:北部为地下机动车库及自行车库兼六级人防人员掩蔽室,南部为机动车库及动力、变配电机房和部分自行车;车库、人防部分层高3.60米,动力机房层高7.2

2、0米,变配电层高6.00米。首层分南、北、中三个部分:北部为公司行政部分入口和技术支持入口,研发中心对外接待、销售、展示部分等,层高5.4米。中部为庭园及景观水面。南部为工厂行政入口和员工入口、厨房等,层高5.4米。东南部为工厂进货、卸货区。车间、库房部分等,层高6.90米。二层主要分两部分:北部为研发中心、技术支持、培训部分,南部为工厂车间、库房及员工餐厅。中间东部连接体为技术支持。工厂车间及库房区层高6.00米其余部分层高4.50米。南北部分通过连廓交叉坡道与三层北南部分相连。三层平面主要分两部分:北部为研发中心和部分行政办公,南部为预留工厂生产区。中间北部连接体为实验室。生产区为两层高,

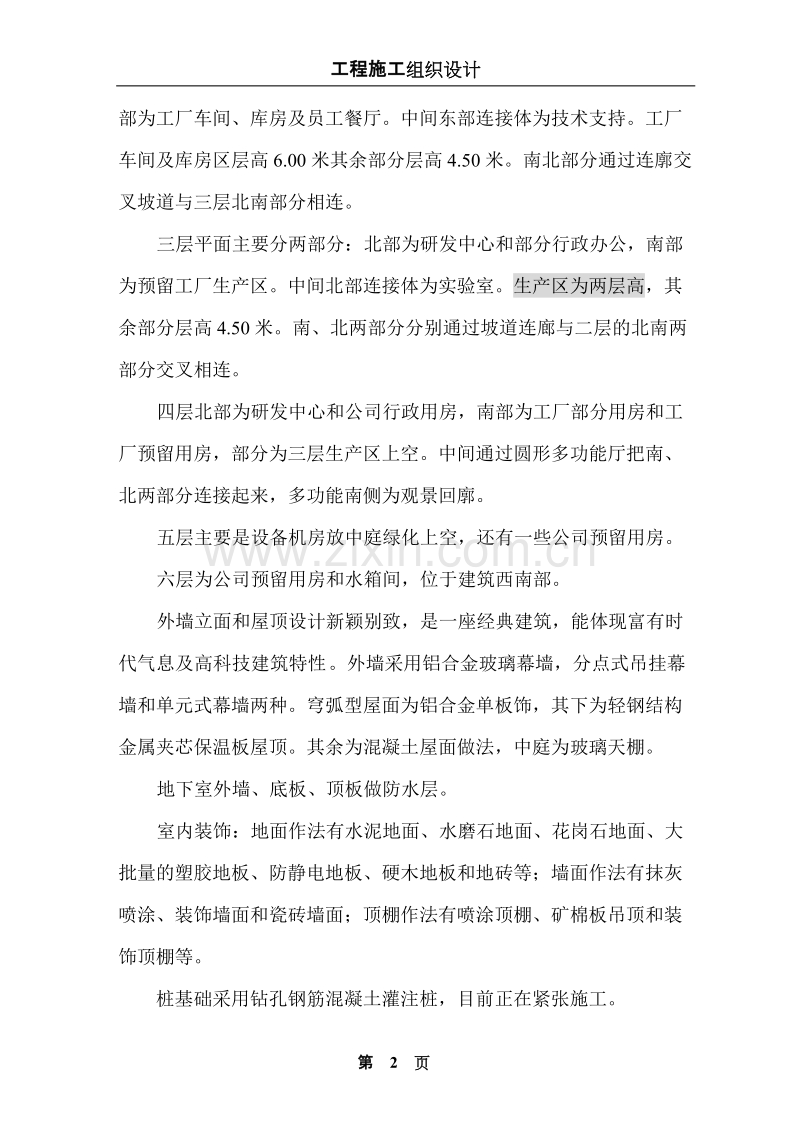

3、其余部分层高4.50米。南、北两部分分别通过坡道连廊与二层的北南两部分交叉相连。四层北部为研发中心和公司行政用房,南部为工厂部分用房和工厂预留用房,部分为三层生产区上空。中间通过圆形多功能厅把南、北两部分连接起来,多功能南侧为观景回廓。五层主要是设备机房放中庭绿化上空,还有一些公司预留用房。六层为公司预留用房和水箱间,位于建筑西南部。外墙立面和屋顶设计新颖别致,是一座经典建筑,能体现富有时代气息及高科技建筑特性。外墙采用铝合金玻璃幕墙,分点式吊挂幕墙和单元式幕墙两种。穹弧型屋面为铝合金单板饰,其下为轻钢结构金属夹芯保温板屋顶。其余为混凝土屋面做法,中庭为玻璃天棚。地下室外墙、底板、顶板做防水层

4、。室内装饰:地面作法有水泥地面、水磨石地面、花岗石地面、大批量的塑胶地板、防静电地板、硬木地板和地砖等;墙面作法有抹灰喷涂、装饰墙面和瓷砖墙面;顶棚作法有喷涂顶棚、矿棉板吊顶和装饰顶棚等。 桩基础采用钻孔钢筋混凝土灌注桩,目前正在紧张施工。基础为现浇钢筋混凝土地下室结构,500厚底板下面设下翻桩承台,南区部分为桩承台。地下室底板面标高4.200米,其中动力机房处的底板面标高8.30米。由于本工程建筑体型尺寸超出了现浇钢筋混凝土框架结构伸缩缝最大间距的要求,故本工程南区设计在L轴北区在K轴各设置一条结构伸缩缝,并沿建筑物的两个方向在各层楼板内设置施工后浇带。 上部为现浇钢筋混凝土框架剪力墙结构。

5、屋顶采用轻钢架结构和部分现浇钢筋混凝土屋面。框架梁采用了高度较小的宽梁形式,12M12M的柱网内采用双向密肋井字梁,框架柱截面尺寸为800800,在79/BG等较大跨度部位的钢筋混凝土框架梁内设置预应力梁。板厚为100。在内河两岸跨度较大的地方,在钢塔、弧形屋面等特殊造型的地方采用钢结构,这些部位的柱子采用钢骨混凝土。混凝土设计强度:地下室(0.000以下)为C40防水混凝土,抗渗等级为S8;0.000以上的板、柱、梁混凝土强度等级C2540。 本工程的安装内容主要有给排水、电气、弱电、空调通风、消防、人防及设备安装。1.给排水系统有室内外给水、排水系统:1.1生活给水系统五层、六层用水加压供

6、给。一四层有市政管网直接供给。加压水泵设于地下一层,高位水箱设于六层屋顶之上。高位生活水箱贮水量为4立方米,地下贮水箱为10立方米。1.2排水系统采用雨水、污水、废水分流制。生活污水经由管道及检查井收集后,重力自流至生活污水处理站,处理达到国家一级排放标准后经污水泵站的提升排至市政污水管,生活废水经由管道收集后,重力自流至贮水池,经处理后用于绿化。屋面雨水采用压力流排水,雨水经收集后经雨水立管排至小区雨水管网,路面雨水经设于道路上的雨水口收集后,排至小区雨水管网,雨水经重力自流,就近分散排至小区内永久河道。2.电气系统有供配电、照明、防雷与接地、线路敷设及弱电:2.1供配电:本工程中消防设施电

7、源,安全防范系统电源,变电室及其他各重要机房照明,疏散通道及楼梯照明,研发中心计算机系统电源等为一级负荷;电梯、其它通道照明、生活水泵机务水泵、部分重点车间照明等为二级负荷;其它均为三级负荷。电源为双路10kv市政电源同时供电,互为备用。本工程配电系统为TN-S系统。2.2照明:生产车间、研发中心及各试验室、各办公室、各弱电机房等均为荧光灯照明,各走道、楼梯间、库房及其他附属房间照明以节能光源为主。铝合金屋面板缝内设置小型光源,当点燃时结合缝隙形成若隐若现的星光效果,以弥补夜色中因建筑体量过大造成的浓重黑影,沿建筑物外墙设置小型埋地灯,沿景观水面两岸设置小型泛光灯,设置若干窄光束高强泛光灯将顶

8、部高塔照亮,并使其形成视觉焦点,结合大面积玻璃窗内透光及屋面效果灯光构成晶莹剔透、动静相宜的夜景照明效果。短多功能厅设置专用灯光系统,其具体设计由专业公司设计。2.3防雷与接地:本工程按二类防雷建筑设置防雷措施,在屋顶设置避雷网,利用建筑物内金属构件作为引下线。各建筑物内设备,管道,构架等主要金属物就近预防雷系统连接。10kv进线装设避雷器。低压出线电缆金属外皮可靠接地,沿建筑物周围设置环形综合接地母带,其接地电阻不大于1欧姆,各弱电系统工作接地,各电梯接地均采用25mm2铜芯绝缘导线分别引出至相应建筑周围的环形接地母带上。2.4线路敷设:10kv进线电缆采用YJV型交联电缆在室外埋设及在室内

9、沿电缆电槽敷设。低压干线为密集型汇流母线或YJV型交联电缆沿电缆电槽敷设。南北两翼分别设置若干配电竖井供干线敷设,各层支干线均为YJV型交联电缆沿电缆电槽敷设。全部支路管线均为BV铜芯导线穿金属管暗敷设。2.5弱电有电信传输系统,有线电视系统,安全防范系统,音响与扩声及建筑物设备自动化系统。2.5.1电信传输系统:设置1200门程控数字交换机,入网方式为DOD+DID中继方式,引入线为光缆。本工程电信系统传输介质均采用综合布线系统,系统传输级别不低于D级(100MHz)。交换机房处设置进户总配线室,各层分区设置综合布线配线架,各办公室,研发及实验室,各机房,各车间及值班室等均设电信出线口。预留

10、内部局域网组网道路及条件。2.5.2有线电视系统:设置有线电视系统前端设备,各层设分支分配器箱,并可根据需求设置电视出线口。本工程有线电视系统为860MHz邻频传输系统,并应具备双向传输功能。2.5.3安全防范系统:建筑物各主要出入口、各层主要通道及电梯厅、各库房及生产车间均设置监视摄像头,其中部分摄像头具备自动旋转及变焦等功能。成品库房、若干重要实验室、主要机房及办公室等设置门磁开关、红外微波探测器、玻璃破碎报警器等入侵防范设施。研发中心及办公区设置电子门禁系统,除可分级进行安全管理外,还可兼作职工考勤。北侧首层设保安值班室,兼作安防系统机房。电视监视系统主机具备手动/自动切换、多画面显示转

11、换、定格、自动录像等功能。入侵防范系统主机具备探测信号显示、声光报警、照明联动及自动报警纪录等功能。入侵防范系统应由地方公安部门认可的专业公司进行深化设计及施工,现仅预留设备安装条件。2.5.4音响及扩声系统:多功能厅设置专用音响系统,系统由音源(CD、LD、TV等)、传声器、调音台、均衡器、分频器等与高质量功放、高保真扬声器组组成。多功能厅音响系统平均声压级设为75-85dB,最大声压级不低于100 dB。多功能厅音响系统由专业公司进行深化设计、设备选型及安装调试。2.5.5建筑设备自动化系统:在段首层设置楼宇设备自动化系统机房,对本工程制冷系统、空调通风系统、给排水系统、供配电系统、照明系

12、统等进行优化控制,从而达到节约能源和人工成本的目的。2.5.5.1冷水机组、一、二次冷冻水泵、冷却水泵及冷却塔的起停控制、运行状态检测,冷冻水流量和供回水温度监测,设备运行连锁等。2.5.5.2各通风空调设备的起停控制、运行状态检测,送回风温度监测与调节,风机与风阀的联锁及盘管防冻保护等。2.5.5.3给排水设备的运行状态检测,各水箱、水池、雨污水井的水位显示与报警,室外水系统循环处理监测等。2.5.5.4变配电系统高、低压各开关状态检测,电压、电流、功率、功率因数、谐波含量等参数的监测与纪录,备用电源状态及变压器温度监测等。2.5.5.5公共区域及地下车库等照明的集中监控,室外及立面照明的自

13、动控制以及突发事件时与安防、消防系统联合运行等。2.5.5.6根据上述要求在各相应位置设置DDC并采用专用电缆与主控机连接。2.5.6线路敷设:进线及区间通信干线电缆、电视进线电缆采用光缆,室外监视系统专用线缆、室外信号电缆等均采用铠装电缆埋地敷设。1#楼两翼设弱电竖井,各弱电干线均沿电缆槽敷设,其余各楼弱电干线均穿金属管暗敷设,各弱电系统支路导线均穿金属管暗敷设。不同功能的防范线路均各自独立暗敷设,以增强系统可靠性。空调通风系统有空调水、空调风、通风、机械排烟系统。3.1空调水系统空调总的冷负荷10000USTR;热负荷:4000KW工厂、办公楼及食堂采用合用的水系统,设集中的制冷机房及锅炉

14、房。选用四台2100USTR及二台1100USTR的离心式冷水机组作为冷源:选用六组三风机型的横流式冷却塔置于六层屋顶之上;两台热功率2213KW的常压热水锅炉作为热源,设二台板式换热器用于锅炉一次水与空调水之间的热交换。水系统采用二次泵系统,设六台定流量的冷冻水一次泵,设两组二次泵,每组为两台定流量水泵,一台变频水泵,根据各自管网内的压力变化调整水泵转速。3.2空调风系统办公楼采用风机盘管新风空调系统周边房间冬季供暖。食堂的餐厅部分采用风机盘管+新风系统;排风机变频控制,根据室内的静压调整风机的转速。食堂的厨房部分采用直压式局部空调系统,部分新风经新风机组处理后送至所需空调的工作区域。厨房废

15、气由设于屋顶的电子除油装置处理后排至大气,排放标准2mg/m3。厂房设定风量的全空气中央空调系统,设中效过滤器,采用双风机的风系统,便于过渡季利用新风空调;回风机变频控制,根据室内的静压调整风机的转速。3.3通风系统卫生间设机械排风系统,补风由房间内通过风管补进。厂房部分设屋顶风机;办公楼及食堂部分的排风机设于屋顶夹层中。制冷机房及变配电室水泵房等设备用房设排风系统,进风由送风机引进厨房部分采用机械送风、排风系统,送风采用室外全新风,其中部分新风经新风机组处理后送至需设空调的工作区域。3.4防排烟系统详见消防设计部分消防系统、室内消火拴系统、自动喷水灭火系统及灭火器设置4.1消防给水及储水量水

16、源由厂区内的景观水池经过滤后供给,水池配有市政管网补水措施。有效容积为720立方米,内贮3小时室外消火拴用水量(即486立方米),2小时室内消火拴用水量(即108立方米)及1小时自动喷水灭火用水量。办公楼六层屋顶设有消防水箱,容积为9立方米,满足火灾初期消防用水量。4.2室内消火拴系统厂房、办公楼及食堂均设置室内消火拴,为了及时扑灭初起火灾,办公楼内增设自救式消防水喉,25米长麻质水龙带及19毫米水枪,并带水泵自动按钮和消防警钟。屋面设有一只试验用消火拴。室内消火拴系统,设有两台消火拴水泵,一用一备,设于辅助用房的消防水泵房内,消防干管布置成环状,以满足消火拴用水。4.3自动喷水灭火系统厂房、

17、办公楼和食堂自动喷水灭火系统采用湿式喷水灭火系统。该系统设有两台自动喷水灭火水泵,一用一备,设于消防水泵房内。设有两台稳压泵与气压罐满足火灾初期喷淋水量。湿式报警阀分别设置在各建筑物各层,每组报警阀后有独立的竖管通至各层平面,每层平面水平干管从竖管分支。每层均设有信号阀及水流指示器。喷水系统末端设放水管,并设防水阀和压力表。该系统按中危险级建筑物设计,除厨房布置动作温度93OC的喷头外,其余均按布置动作温度68OC的喷头。4.4灭火器装置开关室、弱电机等机电房及办公楼内均设置手提式干粉灭火器。按建筑灭火器设计规范(GBJ140-90)布置灭火器。人防:本工程按人防六级,人防区域建筑面积800平

18、方米,战时为800人的人员掩蔽所,平时为自行车库。5.1人防暖通空调通风方式及风量:战时人员掩蔽所由扩散室进风,清洁室排风利用防暴超压排气活门排出人防区域,送风量:5600m3/h;过滤式排风为超压排风,由自动排气活门通过防毒通道和简易洗消间,防爆波活门排出人防外,送风量:2400m3/h。平时由自行车道自然进风,利用设在及房内的轴流风机排出,排风量:7200m3/h。通风管道和风口平时均做排风用;战时关闭平时排风设备及相关密闭阀门,开启战时通风装置,风管和风口均做送风用。5.2人防给排水本工程人防给水由市政管线引入。本工程在二级人员掩蔽所内设置战时生活储水箱及手摇电动两用供水泵,供战时饮用水

19、。水箱及水泵均采用临战构筑安装。室内给排水管线均接入室外管网,管线穿过人防围护结构时,在外墙及楼板内侧均设置防爆波阀门,其抗力不小于1Mpa,并设明显启闭标志。排水管设止回阀,排至室外水封井。设备安装本工程主要设备有离心式冷水机组、泵(变频泵)、冷却塔、水箱、全自动软水器,油气双燃料热水锅炉,板式换热器,高温排烟风机,排油烟机,混流式通风机,卧式新风机组,卧式空调机组及分水、集水器等。电器设备有高、低压配电柜,电力变压器、电力配电箱与控制箱及弱电系统设备等。本工程0.000相当于黄海高程8.100米,目前自然地坪标高大约为黄海高程南区5.50米,北区6.30米。本工程建设等级为一级。抗震设防烈

20、度为六度。 本工程建设单位为 本工程设计单位为 1.2 工程现场条件本工程桩基工程目前正在紧张施工中,前期准备工作已完全具备条件,主要表现为: (1):施工道路、施工用电、施工用水及场地平整已基本完成。 (2):工程扩初图纸已出。 (3):工程现场较开阔,场地平坦,临时用地满足工程施工需要。1.3 工程特点和难点经过认真学习,分析研究扩初设计图纸,我们认为本工程具有一大特点和三大难点:一大特点:工程规模超大,23万平方米的建设规模称得上是省建设工程中的航空母舰,而且建筑标准高,工期紧迫,又可能属于边设计、边准备、边施工的“三边”工程,应该说给施工带来了极大困难。也就是说,对工程的质量管理、进度

21、管理、安全生产和文明施工管理提出了新的、更高的要求。三大难点:一是工程紧靠,土层渗透系数大,地下水位直接受到潮讯的影响,地下室施工如降水措施不当,既影响工期,又影响质量,会造成非常被动的局面;二是楼层建筑面积大,且上部结构由钢筋混凝土框架和钢结构屋盖组合而成,必须注意防止楼板因面积过大、钢结构因变形敏感而产生的温度裂缝;三是钢结构工作量大,直接影响后续室内外装饰工序的施工,对专业分包单位的选择、钢构件的制作及安装的质量、进度控制必须给予充分重视。 1.4 施工组织设计的编制依据 (1)2002年3月1日起施行的建筑工程施工质量验收14项系列规范。 (2)建筑施工安全检查标准(JGJ59-99)

22、 (3)建筑施工高处作业安全技术规范(JGJ80-91) (4)施工现场临时用电安全技术规范(JGJ46-88) (5)建筑机械使用安全技术规范(JGJ33-86) (6)塔式起重机操作使用规程(ZBJ80012-89) (10)我公司有关施工质量、安全、技术管理、文明现场等文件。 2. 施工组织体系 2.1 项目管理机构的设置为了加强工程的管理力量,我公司以经理部为基本班底,在公司范围内优化组合后,组成工程项目经理部。根据本工程由生产车间和科研开发中心二部分组成,且规模基本相当的特点,将工程划分为南北二个施工区域。项目经理部下设南北二个项目分部,各项目分部均配足相应的管理人员,组织二支施工队

23、伍同时施工。公司总经理任工程总指挥,便于在公司范围内进度人、财、物的统一调度;项目经理全面主持工程的施工组织和管理;项目技术负责人负责工程的技术管理;配备三名项目副经理,其中二名分别负责南区和北区的施工,一名负责对各专业分包单位的管理和协调。项目经理部设技术部、工程部、质量部、安全标化部、材料设备部、后勤保卫部、财务核算部。项目经理部主要成员均在3048岁之间,年富力强。其中包括五名国家一级项目经理、二名国家二级项目经理;二名高级工程师,七名工程师。 主要分包单位负责人根据不同的施工阶段,调整补充进入项目管理班子。公司总经理(总指挥)项目经理技术总负责人 项目副经理 项目副经理 项目副经理 南

24、区项目经理 北区项目经理 技 工 质 安 材 后 财术 程 量 全 料 勤 务部 部 部 标 设 保 核 化 备 卫 算 部 部 部 部整个项目部以此框架设立,并通过各职能部门逐级下延,直到班组。在项目管理部内建立岗位责任制,做到职责明确,有章可循。建立目标责任制,制定进度分阶段目标、质量分部分项目标等。建立和完善一系列的的管理制度,如安全生产责任制、文明施工责任制、消防安全责任制、现场保卫责任制、宿舍和食堂管理制度等,做到制度齐全,责任到人,使整个施工过程始终处于完全受控状态。各级管理的落脚点是作业班组。选派技术素质好的基本班组进场施工。项目经理部必须加强对班组的各项管理,做好宣传教育、技术

25、交底、检查监督、经济奖罚等各项工作,提高班组的生产积极性。 公司对本工程给予高度重视。每月一次对工程进行检查,从质量、进度、安全生产和文明施工诸方面对项目经理部进行考核。在公司范围内对劳动力、机械设备、周转材料进行平衡调配,保证满足本工程的施工需要。 2.2 项目控制目标的制定 项目控制目标的制定程序为: 研究承包合同中的收集各控制目标 目施工项目总目标制定的依据 经 理与公司、分公司签订承包合同确定控制目标 部 、编制施工组织设计分解总控制目标 部确定施工项目计划总目标形成控制目标体系 门 、 班制定各阶段控制目标和年度控制目标 组 、 落实控制目标明确责任 人 员 责任者提出控制措施 项目

26、控制目标制定程序 项目目标控制的全过程也即施工项目管理的全过程。 项目目标控制事先控制事中控制事后控制 投标 签约 施工准备 项目施工 验收交工 总结结算 施工项目管理 项目目标控制全过程 本工程项目目标控制的基本任务与方法见下表:控制目标控 制 任 务采用方法进度控制使施工顺序合理、衔接关系适当,均衡有节奏施工实现计划工期,(合同工期)要求横道图法、网络图法、质量控制使分部分项工程达到质量检验评定标准的要求实现施工组织设计中保证施工质量的技术组织措施 和质量等级,保证合同质量目标等级的实现。检查对比法、数理统计法、方针目标管理法成本控制降低每个分项工程的直接成本实现项目经理部盈利目标实现公司

27、利润目标和合同造价价值工程法、偏差控制法、估算法安全控制实现施工组织设计的安全规划和措施控制劳动者、劳动手段和劳动对象、使人的行为安全物的状态安全控制环境、消除环境危险源安全检查表法、因果分析图法、故障树分析法、事件树分析法 3. 施工方案与施工平面布置3.1.1本工程目标工程质量:工 期:安全生产、文明施工:3.1.2 施工总体安排 施工区域分为一分为二方案 根据本工程由生产车间和科研开发中心二部分组成,且规模基本相当的特点,将工程划分为南北二个施工区域。项目经理部下设南北二个项目分部,各项目分部均配足相应的管理人员,组织二支施工队伍同时施工,施工机械、周转材料、劳动力均相对独立。由此将23

28、万平方米的超大型工程就化解为二个十一十二万平方米的有机相关的项目,减小了质量、安全的管理难度,同时二个项目分部间的资源共享,相互促进、激励,也对提高工程质量、加快工程进度起到积极作用。总工期的分解方案 本工程计划施工总工期十七个月(似定开工时间2002年6月1日,竣工时间2003年10月30日,共517天)。其中,地下室及基础南区为82天、北区为73天完成,上部钢筋混凝土结构三个半月(一个月一层,顶层柱半个月,南区为105天,北区为105天),钢结构吊装及屋面板安装南区四层结构完成后即可插入进行,需用140天,北区需用120天。室内外装饰六个月,精装饰四个月(与粗装饰搭接二个月),室外工程安排

29、3个月。工程于二三年十月底全面竣工。考虑到无地下室这部分的基础承台标高1.70米,地下室底板面标高分别为8.30米和3.60米,所以进场后先施工地下室基础底板承台和与地下室无牵连的部分1.70米基础承台地梁基础。地下室结构和防水完后,再施工与地下室牵连部分的1.70米的基础施工,其基础开挖的土方可作为地下室土方回填用。由于本工程紧靠江,土层渗透系数大,地下水位直接受到潮讯的影响,地下室施工时将采取井点降水的技术方案。所以进场后,第一步工作就是做井点降水。工程组织指挥系统已在第二章节阐述。由于本工程规模大,施工用的生产、办公、堆场、宿舍、食堂、封闭围墙、用电用水系统设置等临时设施量大面广,其准备

30、工作和搭设工作需要一定的时间。考虑到工期紧,目前将利用桩基施工期间和与桩基施工不妨碍的地方先进行一部分的临设准备搭设工作。 3.2 主要分部分项工程施工方案3.2.1 基础施工3.2.1.1土方开挖土方开挖前,必须按井点设计要求设置好井点,在做好降水工作的前提下,方可全面开挖土方。土方开挖采用机械开挖和人工修土配合的方法进行。本工程地下室基坑土方开挖深度,到底板承台地梁垫层底北区为2.90米(以目前自然地面标高6.30米来计算),南区动力用房处为6.80米(以目前自然地面标高5.50米来计算)。根据地质报告情况和地下室开挖深度,为确保本工程地下室土方开挖时基坑周边土坡稳定,本工程基坑采用土钉墙

31、围护和井点降水的技术方案。挖土机械采用小松PC-60挖掘机,挖斗容量0.81.0立方米,配备翻斗汽车运土。由机械分层挖土至基坑面以上300,余土方由人工挖除,以免扰动基土。 挖土前进行详细的技术交底,严格按施工方案分层进行,每次开挖深度应按锚杆的排距左右开挖,横向应分块段间隔开挖,不允许随意开挖或局部一次挖深,随开挖随支护,即挖土应服从锚杆支护工作的程序及安排进行。 施工员直接在坑内指挥,使挖土过程始终处于有序的受控状态。 挖斗上下时严禁碰撞工程桩。 对基础施工期间可能出现的各种不利情况必须有充分的估计,并做好思想上、组织上、物资上和劳动力上的充分准备。现场准备足够的材料,如钢管、型钢、草包等

32、;现场要有充分的可随时调遣的劳动力和机械设备。当出现险情时,根据“先处理,后施工”的原则,采取有效措施进行处理。夜间施工要有足够的照明。 基坑开挖期间,严格控制基坑周边材料的堆放。 沿基坑周边用漆成红白相间色的钢管设置双道防护栏杆。 机械挖土的同时,在基坑选若干点局部挖深。放入钢筋骨架的毛竹笼,通过潜水泵抽水降低地下水位,使土方开挖顺利进行。 基坑内采用盲沟加集水井的方式组织排水。对局部落深的承台和地梁,通过小型水泵的移动,排出坑内的积水。 在场地面上,周边设置500mm400mm地面排水明沟,间隔布置集水井,通过水泵将水排入市政排水系统。防止地表水流入坑内,保持基坑干燥。3.2.1.2截(接

33、、封顶)桩、垫层和桩基验收基坑开挖后,截(接、封顶)桩、在工作面具备时即插入进行,截(接、封顶)桩按设计要求进行,桩顶要求平整,不得损伤钢筋。基底暴露后及时铺嵌桩石和做垫层。为控制垫层标高,每2m设置一个标高基准点。垫层浇捣前应会同设计、监理做好地基验槽工作。垫层完后,把轴线引至垫层面,会同有关单位进行桩基工程验收。 3.2.1.3 基础模板工程承台和地梁均采用九夹板支模,支承系统采用木搁栅和扣件式钢管。 模板和模板支撑系统必须横平竖直,支撑点必须牢固,扣件及螺栓必须拧紧。柱子模板的底面应找平,下端应与事先做好的定位基准靠紧垫平。在柱子上继续安装模板时,模板应有可靠的支承点,其平直度应进行校正

34、。支柱所设的水平撑与剪刀撑,应按构造与整体稳定性布置。 所有预留孔洞、埋件位置必须正确,安装牢固,有关工种复核无误后方能封闭模板。 混凝土浇筑的质量很大程度上取决于模板支设安装的质量,施工员、木工翻样要对施工方法和操作要点向施工班组进行详细的技术交底。模板施工完毕后,及时进行技术复核工作,达到要求方可浇捣混凝土。3.2.1.4 基础钢筋工程本工程钢筋均在现场加工制作,现场配备全套钢筋加工机械。 钢筋按计划进场后,按公司质量手册和程序文件的要求分类堆放,并做好标识,钢筋待抽检试验合格后,方可用于工程中。钢筋按绑扎先后顺序落实加工,并分类堆放整齐、取用。 钢筋下料长度应通过具体翻样后计算下料,应充

35、分考虑各种结构受力部位的钢筋布置上下位置等因素,以免造成钢筋绑扎困难。钢筋采用对焊,柱插筋的竖向接头采用电渣压力焊,墙板筋和楼板筋采用绑扎搭接,梁主筋以对焊搭接为主。 地梁扎筋采用钢管架子,以防止钢筋骨架失稳。用水泥垫块控制保护层厚度。钢筋保护层垫块事先用与混凝土同标号的水泥砂浆做好,柱的垫块必须预埋铅丝,用以固定在钢筋上。钢筋保护层厚度必须严格按设计要求,不得超厚,同时应控制钢筋间距。严格控制钢筋的间距。所有钢筋搭接和锚固长度必须满足设计要求和规范规定。钢筋绑扎必须规范,墙板钢筋扎丝一律朝内。同一截面内钢筋接头数量不得大于50%。承台上皮钢筋绑扎后,待承台模板固定完毕,在上皮钢筋弹出柱边线,

36、用红漆作出标记。柱主筋、剪力墙暗柱纵筋一律伸至承台或地梁底固定。柱(暗柱)除上下设箍筋外,通过与底板上皮筋电焊设置定位箍。墙板插筋在底板面设一道水平筋。严格控制钢筋间距,关键部位采用电焊固定,以防偏轴。 焊接必须根据钢筋规格、气温条件和焊接方法选择合适的焊接工艺和参数,焊接长度和钢筋中线对正等必须按施工规程要求施工。 钢筋绑扎前,施工员和钢筋翻样必须对有关施工顺序、操作方法和要求向班组进行详细交底。钢筋必须经自检和专检,方可进行隐验。在钢筋的自检中和专检中,必须认真检查受力钢筋规格、数量、位置是否正确,墙板的钢筋网片间距和柱箍是否有误,各结构的有效高度是否符合设计意图,钢筋的保护层垫块固定是否

37、可靠及厚度是否正确等。经专职质量员检查合格,并签署隐蔽工程验收单后,通知并会同监理和有关单位共同验收,经其批准后方可浇捣混凝土。3.2.1.5 基础混凝土工程 本工程混凝土均采用商品混凝土,用混凝土输送泵送到浇筑点。 混凝土强度按设计要求和施工工艺要求,向商品混凝土厂家提出,并由厂家提交混凝土配合比,经审定后确认。 由于泵送混凝土流动度较大,自然形成的坡度一般在1:6,混凝土浇捣采用“分段定点、一个坡度、薄层浇捣、循序渐进、一次到顶”的浇筑方法,这种自然流淌形成斜坡混凝土的浇筑方法,能较好地适应泵送工艺,提高泵送效率,简化混凝土的泌水处理。根据混凝土泵送时自然形成坡度的实际情况,在各浇筑带前、

38、后布置两道振动器。第一道布置在混凝土卸料点,主要解决上部混凝土的捣实;第二道布置在坡脚处,确保下部混凝土的密实。 混凝土浇捣时正确控制振捣器插入深度以及振捣时间,混凝土流到哪里应振到哪里,避免漏振。不允许用振动棒随意振动钢筋、模板和预埋件,以防钢筋、模板变形、预埋件脱落。无论哪个部位,后浇混凝土必须在前一层混凝土初凝前接上。及时了解天气,混凝土浇捣连续施工时应尽量避开雨天。如果混凝土施工过程中下雨,应及时遮盖,雨过后及时做好面层的处理工作。基础的结构验收与质监站、监理、设计和建设单位共同进行。验收合格后,做防水卷材,再验收合格后,进行分层土方回填。3.2.2 主体结构施工3.2.2.1 施工程

39、序 弹线、复核 搭以钢代木架 剪力墙与柱子钢筋、支模 隐蔽工程验收 楼面梁板支模 剪力墙、柱混凝土浇筑 梁板钢筋绑扎 隐蔽工程验收 梁板混凝土浇筑 混凝土养护 上一层结构弹线、复核3.2.2.2 钢筋工程 上部结构钢筋均在现场加工制作。搭设钢筋加工棚,配备全套钢筋加工机械,并安排专职人员进行从钢筋加工验收、取样试验、制作加工、焊接取样试验、成品挂牌、分类堆放、核查发货等整个钢筋制作加工过程的管理,以确保钢筋制作加工的质量。 本工程梁主筋焊接采用闪光对焊,柱子和剪力墙暗柱主筋采用电渣压力焊。在工程中钢筋进场和焊接后必须由有资质的中心试验室进行抽样试验,合格后方可投入施工。钢筋加工时,根据施工安排

40、,加工与绑扎密切配合,先绑扎的先加工,加工好的钢筋分类、编号堆放,先用的钢筋堆在上面,减少不必要的二次搬运。 钢筋进场,制作加工前,先检查钢筋表面应洁净,粘着的油污、泥土、浮锈使用前必须清理干净。 圆盘钢筋调直后,不得有局部弯曲、死弯、小波浪形,其表面伤痕不得使钢筋截面减小5%。 钢筋切断应根据钢筋号、直径、长度和数量,长短搭配,先断长料后断短料,尽量减少和缩短钢筋短头,节约钢材。 钢筋的弯曲和弯钩:I级光面钢筋端部做180的弯钩,弯心直径为2.5d,平直部份长度3d;箍筋端部做135的弯钩,弯心直径2.5d,平直部份长度10d。 弯起钢筋中间部位弯折处的弯曲直径D不少于钢筋直径的5d。 钢筋

41、绑扎必须严格按施工图要求组织施工,钢筋绑扎尺寸、间距、位置准确,所有钢筋搭接和锚固长度必须满足设计和施工规范的要求。钢筋绑扎完后,必须整好混凝土保护层垫块,保证钢筋位置准确。在钢筋工程中特别注意柱梁节点,钢筋密集处的钢筋分布情况及悬挑梁板结构的受力筋位置,随时纠正因踩踏而变形、移位或塌陷的钢筋。 竖向柱筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角对矩形柱应为45角,小截面柱为振动器插入需要将弯钩偏转时,与模板夹角也不得小于15 箍筋接头应交错排列,垂直放置,箍筋转角与竖筋交叉点均应扎牢,平直部份与主筋交叉点可隔一根互成梅花形扎牢。 在结构混凝土浇筑时易造成墙板、柱插筋位移,所以在结构扎筋

42、时应采取措施,防止插筋偏位。 剪力墙纵横钢筋绑扎,四周两行的钢筋交叉点应每点扎牢,中间部分每隔一根相互成梅花形扎牢。双层钢筋网的两层之间设置撑钩固定钢筋间距。钢筋端部的弯钩应朝向混凝土内。 梁、板钢筋在梁纵向受力钢筋双层排列情况下,两层钢筋之间垫入直径25mm的短钢筋。箍筋接头交错设置,接头与相应部位的架立筋绑扎。悬挑梁的箍筋接头设置在梁下部。 板筋绑扎基本同剪力墙,注意板上部负筋防止被踩下,尤其是悬挑板的负筋位置要严格控制,在梁板浇筑混凝土时安排钢筋工值班,随时监控。 主、次梁与板钢筋交叉处,应使板钢筋在上,次梁钢筋在中层,主梁钢筋在下,保证结构荷载的有效传递。在工程钢筋绑扎前,由钢筋翻样和

43、工程技术负责人讨论明确主次梁的受力关系和梁钢筋的正确位置,并由钢筋翻样在翻样图中详细说明,施工班组应接受技术负责人和钢筋翻样的技术交底,做到思想明确,操作准确。在项目部技术负责人难以明确梁或钢筋关系情况下,通过图纸会审或技术联系单明确设计意图,决不盲目施工。 梁钢筋关系应作为隐蔽工程验收的重要部分加以认真检查,验收完全合格后方可进行混凝土浇筑工作。 3.2.2.3 模板工程 本工程上部结构梁、柱及剪力墙均采用九夹板进行支模,楼板则采用竹胶板,支承系统采用木搁栅和扣件式钢管。对模板与支架的设置,必须由项目部施工技术负责人和木工翻样进行模板设计计算。 模板安装前,向施工队组做好技术交底。由于采用泵

44、送混凝土,模板及支撑设计时除按正常计算外,还应考虑冲击水平推力和输送混凝土速度快所引起的超载及侧压力及布料重量的支承,以确保模板支撑系统有足够强度、刚度和稳定性,对剪力墙和柱子加固也应在计算基础上加强,防止模板炸模。梁高超过500mm,上下设两道水平钢管,配以短钢管加扣件连接。梁高超过700mm,梁中增设10对拉螺杆,间距1000mm。梁底板按设计要求起拱。梁柱节点、梁板节点处采用完整的模板,镶板均设在梁、板中部,模板的拼缝要严密,并贴胶带纸或打玻璃胶,避免漏浆。楼梯支模应结合设计图中楼梯踏步面层材料的做法及其工艺要求。支模时踏步应留出面层装修余地,并对休息平台和踏步标高严格复核。模板的拆除时间要严格控制,侧模要在混凝土强度大于1.0N/mm2即能保证表面及棱角不受损坏时才可拆模。梁板底模要符合施工验收规范的相关规定才可拆模。拆模遵循先支后拆,先非承重部位,后承重部位,自上而下的原则。操作人员应站在安全处,以免发生安全事故,待该段模板全部拆除后,方准将模板、配件、支架等运出堆放。模板拆除后,应及时清理,并涂上脱模剂。3.2.2.4 混凝土工程 混凝土均
