收藏 分销(赏)

电梯安装施工组织计划.doc

上传人:精*** 文档编号:1303826 上传时间:2024-04-22 格式:DOC 页数:18 大小:188KB
下载 相关 举报
电梯安装施工组织计划.doc_第1页
第1页 / 共18页
电梯安装施工组织计划.doc_第2页
第2页 / 共18页
电梯安装施工组织计划.doc_第3页
第3页 / 共18页
电梯安装施工组织计划.doc_第4页
第4页 / 共18页
电梯安装施工组织计划.doc_第5页
第5页 / 共18页
点击查看更多>>
资源描述

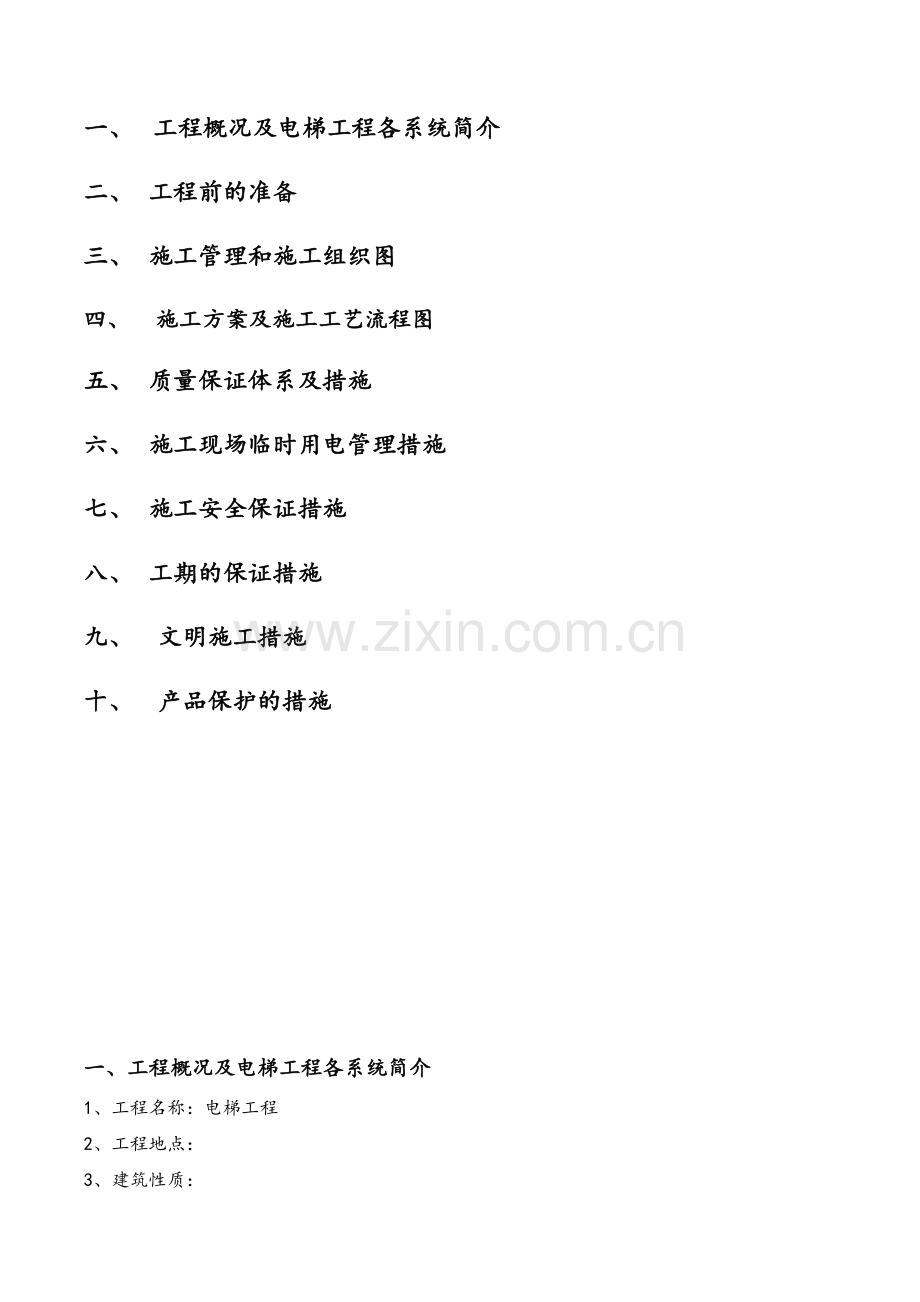

1、北京中通金硕电梯有限公司电梯安装施工方案工程名称: 编制人: 审核人: 审批人: 编制单位 目 录一、 工程概况及电梯工程各系统简介二、 工程前的准备三、 施工管理和施工组织图四、 施工方案及施工工艺流程图五、 质量保证体系及措施六、 施工现场临时用电管理措施七、 施工安全保证措施八、 工期的保证措施九、 文明施工措施十、 产品保护的措施一、工程概况及电梯工程各系统简介1、工程名称:电梯工程2、工程地点:3、建筑性质:4、建设单位:5、设计单位:6、工程总承包单位: 7、工程内容: 电梯工程共有 台垂直电梯( ),由 制造生产,由北京 负责安装、调试,并协助建设单位上报相关检验部门验收。该工程

2、电梯具体规格如下:8、施工工期:电梯的施工工期由建设单位提供合格井道和提供必备施工条件之日起 天9、电梯工程各系统简介 电梯系统的组成情况基本相同,主要由曳引系统、轿厢系统、 门系统、对重装置系统、安全保护系统、电气控制及信号系统等组成。(1)、曳引系统:功能:输出与传送动力,使电梯运行。组成:主要由曳引机、曳引绳、导向轮、反绳轮等组成。(2)、导向系统:功能:限制轿厢和对重的活动自由度,使轿厢和对重只能沿着导轨作升降运动。组成:由导轨、导靴和导轨支架组成。 (3)、轿厢:功能:用以运载乘客或其他载荷的轿体部件。组成:由轿架和轿厢组成。(4)、门系统:功能:封住层站出入口和轿厢出入口。组成:由

3、轿门、层门、开门机、门套等组成。(5)、对重装置系统:功能:用来平衡全部轿厢质量和一部分额定载重量。组成:由对重块和对重框架等组成。(6)、安全保护系统:功能:保证电梯安全使用,防止一切危及人身安全的事故发生。组成:主要由限速器、安全钳、缓冲器、门锁等组成。(7)、电气控制及信号系统:功能:使电梯按拟定的运行方式自动运行。组成:主要由控制柜、轿顶电气箱、厅门召唤指示系统、轿厢操纵系统等组成。(8)、厅门召唤指示系统:它是乘客在侯梯厅与电梯的人机界面,负责接收乘客的乘梯需求,并告知电梯的现状。(9)、轿厢操纵系统:它是乘客在轿厢内与电梯的人机界面,负责接收乘客的乘梯需求,并告知电梯的现状。负责提

4、供轿内检修、司机运行、专用运行等特殊运行时的信号输入接口。二、施工前的准备 电梯工程为大型 工程电梯项目,由于施工及其它环节较复杂,我公司的高度重视,公司各工程部门将协同努力紧密配合,确保本电梯工程项目按期、优质的完成。为使该电梯工程施工能顺利完成,施工前的准备工作非常重要。不重视施工前的准备工作,将会给施工带来不必要的损失。我公司根据本工程的实际情况,具体准备工作如下:1. 技术工作准备建立施工档案,积极配合甲方、监理、总包单位做好设计交底和技术交底工作。施工前组织技术负责人和技术员进行现场勘测,实地测量井道及机房尺寸、坐标和标高,并向总包、监理提交根据土建施工图纸进行深化设计的电梯施工图纸

5、,配合总包方进行电梯井道土建施工,同时公司要求该项目施工人员熟悉图纸,掌握本工程施工的质量标准和相关技术规范。2. 施工资料及现场临时设施准备进场施工前30日向甲方、监理及总包提供施工组织设计、施工进度计划表,经审核确认后按照要求组织施工。在协议签定后20日内,我公司将根据甲方、监理及总包方的要求,向甲方、监理及总包提供企业资质证明材料以供监理及总包方审核备案。并根据施工现场实际要求,签定相关协议。与甲方、总包方协商确定电梯施工工具用房、材料库房及设备存放场地、现场临时生活设施、施工临时用电等相关设施。3. 施工准备及预检熟悉图纸及资料,其中包括:机房布置图、电梯机械安装图、电梯电气原理图、电

6、梯安装工艺、土建施工图。向总包、监理提交根据电梯井道布置图绘制的电梯施工脚手架搭设示意图,并协助电梯施工脚手架搭设工作。脚手架搭设完毕后,必须由安装部门及土建单位验收合格后方可施工。按照图纸要求制作样板,并放线测量井道;同时对机房和预留孔洞的位置、尺寸进行测量,检查底坑深度以及厅门口、呼梯、层灯、消防盒留孔是否正确,检查预埋件是否符合要求。 4. 施工人员配备本工程公司将组建以项目经理为领导核心的项目领导机构,明确各岗位的责任和义务,强化安全意识,并签订岗位责任书。公司将按照工程的施工进度和工作量,有计划地选派技术水平高、安全意识强、 具有多年安装工作经验的施工人员 名。其中:电工 人;电气焊

7、工 人全部持证上岗,确证工程的施工质量。同时将上述施工人员资料按照施工要求,报予总包、监理单位,予以审核备案。5. 施工主要机具设备的配备表施工主要机具配备表机具名称规格型号单位数量备 注电焊机B1-300-7台电锤16mm台电钻13mm把砂轮锯350mm台吊链3T只吊链3T只大绳35m根检测器具配备表机具名称规格型号单位数量备 注钳型表M97A只2公司存放兆欧表500V只2公司存放万用表2.5级只2转速表OT-2235A只2公司存放噪声仪HS56332公司存放卷尺5m只3钢直尺150m只3拉力计250N只3公司存放调道尺套3水平尺6002.6mm只3线坠5m只3三、施工管理和施工管理组织图

8、该电梯工程的安装施工,由北京日立电梯工程技术服务有限公司负责管理,其属下分设工程部、安装部,分别负责电梯的调试验收、安装及施工管理等相关工作,互相配合,其职能如下:1、工程部是代表公司履行工程安装合同的主体,完成公司所赋予的组织安装施工和技术管理任务。其主要职责包括:协调各部门之间,管理人员之间,各安装班组之间的关系;负责施工人员和施工设备的调配工作;负责电梯工程项目中电梯设备进场的检验;组织电梯设备安装、调试和竣工验收工作;负责工程费用结算。 2、工程部技术组和项目监理组主要负责对安装质量,作业安全,施工进度的监督和指导;解决施工过程产生的疑难技术问题;对安装工艺进行技术监督指导;依据国家及

9、地方有关规定,技术规范,技术标准,监督施工质量;负责制定施工方案,对施工班组进行技术交底;组织施工过程中的质量自检,并提出自检报告;具体负责电梯安装完成后的调试和竣工验收工作。3、项目负责人是该电梯工程施工主要组织管理者。负责贯彻执行国家的有关法律、法规及公司的各项规章制度;严格履行本工程安装合同的各项条款;审核施工方案,并根据施工方案的要求组织施工;对施工人员进行有效的管理和考核;掌握工期和施工进度,根据施工进度及工程量调配施工人员和施工设备;对施工现场安全工作进行定期和不定期的抽查,确保施工安全。4、安装部是在项目负责人的领导下,按照施工方案和施工进度计划的要求组织施工人员进行电梯安装施工

10、作业;负责对工程施工的质量、安全、进度进行日常检查,发现问题及时给予解决;负责现场施工人员和施工设备的调配工作;对各安装班组的日常工作予以具体的监督和指导;施工过程中协助工程部技术组和项目监理组解决施工中出现的技术问题和安装质量检查;电梯安装完成配合工程部技术组和项目监理组进行电梯调试和验收。 施工管理组织图 北京中通金硕电梯 公司项目总负责人安装部工程部安装队资料员技术组项目监理组班组一班组二班组三四、施工方案及施工工艺流程图(一)、施工工艺流程图拆箱点验设备部件搭设井道脚手架测量相关尺寸制作样板及放线安装井道照明机房设备安装导轨支架安装层门安装及校正导轨安装层灯、呼梯盒安装安装限速器安装对

11、重轿厢安装安装限速器钢丝绳安装曳引钢丝绳机房、井道线槽安装井道内电缆敷设拆除井道脚手架机房接线层灯.呼梯.厅门接线门机安装底坑设备安装轿门、门刀安装底坑设备接线轿厢电气接线电气回路测试慢车调试电梯信息输入补偿链的安装厅门门锁的调校快车及各项功能的调试整机性能检测及各种技术数据的测试电梯试运行竣工验收(二)、主要施工方案和技术要求1、拆箱验收(1) 电梯设备运抵现场要提前通知建设单位和总包单位,并协商明确临时存放地点。 (2) 拆箱验收时要求由项目负责人组织用户方、监理方、安装队共同验收。(3) 查看外包装有无损坏,如包装外表已损坏应查看内装的设备或构件损坏程度,及时填写公司有关表格上报公司,公

12、司将向运输部门或保险公司联系索赔。(4) 按照厂家提供的装箱单逐一核对,其规格型号、部件附件数量等要与装箱单及合同提供的内容相符;核验电梯本体及其安全附件、并安全保护装置的生产许可证或标牌上的许可证编号;点验电梯出厂的随机文件,主要包括:产品质量合格证、安装及使用维修说明书、检验证明等,同时认真填写拆箱验收表格上报公司。如有缺失、错装或损坏的部件,由公司通知制造厂家立即更换或补齐。(5) 根据拆箱检验结果,填写设备进场报验表报总包、监理审批。 2、脚手架井道搭建(1) 钢制脚手架的选择:钢管材质必须用A3AY3,并符合YB243-63标准,GB700-79中的3号钢要求,外径48毫米,壁厚3.

13、5毫米,每1000毫米的长度重量为3.84千克的钢管。不得有裂缝、变形、凹瘪、弯曲和严重锈蚀现象。(2) 扣件材质的选择:扣件材质按GB968-67普通碳素结构钢技术条件中A3钢的规定。使用中发现有夹灰、裂缝、变形铆钉送脱或损坏螺丝有滑下等情况,一律禁止使用。旋转扣件的两旋转面间隙应小于1mm。本工程脚手架所用的材料严格按照国家标准要求执行。(3) 在电梯底坑底部铺设机制木板,作为架体立杆的垫板。搭设四步高的落地脚手架。立杆垂直度偏差不得大于架高的1200。立杆各接头必须采取对接扣件,对接应符合下要求: 立杆上的对接扣件应交错布置,两相邻立杆接头不应设在同步同跨内,两相邻立杆接头在高度方向错开

14、的距离不应小于500mm,各接头中心距主节点的距离不应大于步距的13,同一步内不允许有二个接头。横杆两端应采用直角扣件固定在立杆上。(4) 脚手架搭设完毕后,必须由公司安装部门及土建单位验收合格后方可施工。3、制作样板及放线测量并记录相关尺寸 按照土建施工图纸及电梯井道实测尺寸要求制作样板木,并放线测量井道;对机房和预留孔洞的位置、尺寸进行实地测量,确认井道顶板承重、底坑防水、承重、深度及厅门口、按钮、指示灯、到站钟、消防开关盒的预留孔留孔。如果井道中设有预埋件应认真检查。4、导轨的安装(1) 轿厢导轨和对重导轨的安装位置必须符合电梯安装图纸要求。两列导轨顶面的距离偏差;每列导轨工作面的垂直度

15、,均应符合电梯工程施工质量验收规范要求。导轨工作面接头处不应有连续的缝隙,导轨接头处台阶高度应符合电梯工程施工质量验收规范要求,如超过应修平。(2) 导轨支架在井道壁上的安装应牢固可靠。预埋件设置位置应符合电梯安装图纸要求。锚栓(如膨胀螺栓等)固定应在井道壁的混凝土构件上使用,埋设膨胀螺栓时应注意避开混凝土构件内的钢筋,不得钻断钢筋,其连接强度与承受振动的能力应满足电梯产品设计要求,设置位置应符合电梯安装图纸要求。(3) 导轨支架及导轨安装的校正,要以样板线为基准,通过调道尺、卷尺、钢板尺等测量工具进行校正测量。5、层门安装及校正(1) 按照土建施工图纸,放线测量井道并标注层门安装位置,使用锚

16、栓(如膨胀螺栓等)固定托架,连接门套与托架,门套固定,层门上坎架与门套连接,安装地坎和护脚板,安装层门扇,调整层门和滑块。安装连接强度与承受振动的能力应满足电梯产品设计要求,设置位置应符合电梯安装图纸要求。安装开锁装置并检查其功能,悬挂重锤。(2) 托架、门套、层门上坎架、地坎和护脚板、门扇安装的校正,要以利用线坠为基准、通过钢板尺、水平尺等测量工具进行校正测量。层门地坎水平度不得大于2/1000,地坎应高出地面2-5mm。门扇与门扇、门扇与门套、门扇下端与层门地坎之间的间隙,应符合电梯工程施工质量验收规范要求。(3) 安装完毕后应检查层门开闭是否灵活,层门安全装置运行应正确可靠,手动开锁开启

17、顺畅,电气接点动作应正确可靠,如层门开启时电气接点应及时断开。6、机房设备的安装(1) 按图纸相关尺寸及预留孔洞标注驱动主机承重钢梁的位置。驱动主机承重钢梁需埋入承重墙时,埋入端长度应超过墙厚中心至少20mm,且支承长度不应小于75mm。吊装驱动主机时,应注意避免损伤驱动主机承重梁,且要正确安装驱动主机减震垫。将驱动主机与驱动主机承重钢梁固定连接。(2) 驱动主机的校正,要以样板线坠为基准,通过卷尺、钢板尺等测量工具进行校正测量。(3) 按图纸相关尺寸及预留孔洞标注安装限速器位置后,安装固定限速器。限速器张紧装置与限位开关相对位置安装应正确。限速器动作速度整定封记必须完好,且无拆动痕迹。(4)

18、 限速器的校正要以样板线坠为基准,通过卷尺、钢板尺等测量工具进行校正测量。(5) 电梯电气控制柜(屏)的安装位置应符合电梯土建布置图中的要求。所有电气设备、线管及线槽等的外露可导电部分均要求必须可靠接地,接地支线应分别直接接至接地干线接线拄上,不得相互连接后再接地。机房线管、线槽的敷设应整齐牢固。导体之间和导体对地之间的绝缘电阻动力电路和电气安全装置电路不得小于0.5M,其他电路(控制、照明、信号等)不得小于0.25 M7、轿厢的安装:(1) 在电梯井道适当位置设置平台进行轿厢组装,首先安装上下梁,然后吊起上梁,安装侧梁。再安装安全钳、导靴。安装中注意保证上下梁的水平度、侧梁垂直度。导靴及安全

19、钳与导轨的间隙,应符合产品设计要求。(2) 安装轿底、轿壁及轿顶。安装地坎,安装时用水平尺、线坠、钢板尺检查其水平度、垂直度。当轿顶外侧边缘至井道壁水平方向的自由距离大于0.3m时,轿顶应设防护栏及警示性标识。(3) 安装轿厢装潢要使用专用紧固材料,保证其牢固可靠。安装后注意保护装饰表面不受损害。(4) 根据产品安装说明书安装极限开关、限速器拉杆等其他部件,确保位置正确牢固可靠。8、井道线槽、线管安装及电缆敷设 (1) 井道内应按产品设计要求配线。软线和无护套电缆应在线管、线槽或确保起到有效保护作用装置中使用。护套电缆橡胶软电缆可明敷使用,但不能明敷于地面。(2) 井道内线管、线槽的敷设应整齐

20、牢固。线槽内导线总面积不应大于线槽净面积60,线管内导线总面积不应大于线槽净面积40,软管固定间距不应大于1m,端头固定间距不应大于0.1m。9、层灯和呼梯盒、对重(平衡重)、曳引钢丝绳、随行电缆安装(1) 层门指示灯、呼梯盒和消防开关盒应按图纸要求正确安装,其面板与墙面贴实,横竖端正。(2) 对重(平衡重)块安装专用连接装置进行可靠连接固定。当对重(平衡重)架有反绳轮,反绳轮应设置保护装置和挡绳装置。(3) 曳引钢丝绳安装时,注意环境清洁,曳引钢丝绳不能粘带沙土等不洁物。曳引钢丝绳要自然悬挂,严禁出现死弯。绳头采用专用防松动脱落装置紧固,安全可靠。(4) 随行电缆安装时,其端部采用专用装置固

21、定。随行电缆预留长度适中,严禁出现打结和波浪扭曲现象。随行电缆在电梯运行中不能刮碰井道内其他部件。当轿厢完全压在缓冲器上时,随行电缆不得与底坑地面接触。10、电梯调试(1) 安装工程完成后,施工负责人向公司工程部申请调试。由公司工程部派调试工程师到现场对电梯各项功能、性能进行调试并填写调试报告,记录技术数据。(2) 电梯正常运行后,要进行3000次无故障试运行,并对运行时间和次数的进行详细记录。五、质量保证体系及措施公司本着“向客户提供优质可靠的产品和服务是我们一切工作的基础”的工作理念。严格执行ISO9000质量保证体系,并使之贯穿于整个生产活动的始终,安装完毕后确保电梯安装工程验收达到优良

22、。1、 建立以项目负责人为工程质量第一责任人,工程部技术组和项目质量监理组全面负责质量的监管体系。经常通过监督检查、内审和管理评审等手段,对本工程质量形成的全过程及其所有质量活动进行分析,有针对性地制定对策和改进措施,监管质量体系的有效运行。2、 本工程以创建质量等级优良为目标,明确责任,分解落实。施工前,根据施工现场实际情况,对施工人员进行详细的技术交底和落实质量保证措施,做到人人目标明确、职责清楚。确实做到详细交底,摸索经验,跟踪控制,严格把关。3、 施工过程中严格执行国家现行的法律、法规的有关规定及电梯工程施工质量验收规范。实行奖优罚劣,质量一票否决权。严格质量检查监控,坚持自检、互检、

23、交叉检,由项目负责人组织专业检查和定期质量跟踪检查。4、 我公司按照ISO9001的质量管理模式实行地盘监督制度,由项目负责人对每个施工环节进行质量检查,发现问题及时报告及纠正。安装人员在完成部分项目调整工作后,必须有检查人员(质量负责人)检查签认后,才能进入下一个施工环节。5、 在整个施工期间,我公司技术人员将不定期到达施工现场巡查,及时纠正施工中错漏技术问题,确保高质量的施工管理。每台梯的施工组长,按实际施工情况填写质量检查报告,并由项目负责人签认。6、 整梯调试必须由公司工程部技术组专业的调试人员进行电梯调试,以确保工程质量。7、 电梯成品保护是保证最终质量验收的关键。成品保护在施工后期

24、尤为重要, 电梯调试完成后要制定详细的成品保护措施、落实责任,做好有利于成品保护的交叉作业安排,防止相互破坏或污染,减少翻修或返工损失,确保工程质量目标的实现。8、 安装工序质量检验过程图监理检验本工序完成自检公司检验是下道工序业主检验返工、整改否六、施工安全的保证措施(一)、施工安全目标计划安全生产是指在生产过程中采取各项措施,完善安全管理体系与制度,并严格执行,在施工过程中不发生安全事故。安全生产是建筑施工中永恒的主题。对整个工程的施工过程而言,它的排列顺序应为:安全质量进度效益,只有在确保工程施工安全的前提下,才能保证进度和经济效益。没有安全,一切无从谈起。施工安全总目标:1. 施工全过

25、程死亡事故为:0;2. 重大伤亡事故为:0;3. 力争消灭一般事故。(二)、安全保证措施:1 在安装队进场施工前,我公司由安全第一责任人(项目负责人)将根据各项工程的特点和公司有关规章制度,对施工人员进行安全知识和规范教育,使施工人员牢固树立安全第一的正确思想。由项目负责人代表公司同有关单位签署安全协议书。2 在施工现场设立一个安全专职负责人(安装组长),负责施工期间的安全管理确保施工安全。3 施工现场动火作业前,须办理动火许可证,对于井道和机房的焊接作业必须配备灭火器,作业后确认没有火灾隐患才能离开现场。4 遵守施工现场安全管理规定,在禁烟场所,禁止吸烟,避免人为火灾事故的发生。5 施工人员

26、必须穿戴防护用品才能进入施工现场(防护用品包括:安全帽、安全带、手套、防护鞋等)。特殊工种的操作人员应经过培训,取得操作证后持证上岗作业。6 鉴于井道施工通常为高处作业和交叉作业施工,施工时应注意头上脚下,避免高处物体坠落打击而造成人员伤害事故的发生。 7 施工用电必须使用我公司经检验合格的配电箱,杜绝在施工现场乱拉乱接现象。8 直梯井道口应加设安全护栏,张贴安全标志,防止有人员或其它杂物掉下。9 在施工中,工程部将指派专人不定期到现场进行安全检查,及时排除施工中的安全隐患,保证施工顺利进行。10 对于安全的应急对策,现场发生事故,项目负责人或组长应马上向上一级报告,并通知安全人员到现场处理和

27、调查,如涉及其它施工单位的必须马上通知甲方及监理公司一同处理。七、工期的保证措施(一)、工期是按工程合同签定条款制定的,具体施工进度见附表。1、 我公司就“ ”工程的 台电梯安装工程已准备好一套完善的施工计划,保证施工按计划进行。我公司将根据施工进度和工程量,安排施工人员进场施工,随时根据施工进度和工程量,对施工人员的数量和机具进行调配。2、 在整个施工过程中,我公司的各级管理制度将发挥强而有力的作用,在计划施工期延误1天以内,由组长按实际情况作出调整,在施工计划延误13天以内,由队长协调各方面的工作,对施工计划作出适当的局部调整,35天以上由项目负责人对施工计划进行调整,作出进一部的应变措施

28、,5天以上由安装部针对不同情况作出相应的补救措施,确保在工期内完成安装工作。3、 具体工期安排还可参考现场施工进度制定。(二) 直接影响电梯安装工期需甲方及土建紧密配合的项目。根据施工方案要求提供施工电源及场地。1、 根据电梯井道检查报告要求及时修正与井道、底坑及机房图纸不符的土建施工项目。2、 电梯进场施工前提供每层楼电梯间地面完成面标高和井道中轴线、首层电梯间墙壁完成面,要求标识在电梯井道墙壁上作为电梯安装基准。3、 根据电梯井道图做好电梯机房通风和动力电源、门窗,井道安全门和底坑悬空的处理。4、 根据施工计划时间要求做好门套和外召唤箱的封堵、机房和底坑机座灌制工作。八、施工现场临时用电1

29、、 电梯安装调试要使用单独电源闸箱,各路负载应有过载及短路保护。2、 电源线路要根据现场场地进行架空敷设,严禁地面敷设。3、 电焊机应放置在防雨及通风良好的地方,焊接现场不得堆放易燃易爆品。交流电焊机及变压器的一侧电源线长度应不大于3米,进线必须设置防护罩,机下应使用干燥物品垫起,并用良好的接地。电焊机的二次线宜采用YHS型橡皮护套铜芯多股软电线,电缆的长度应不大于50m。在井道焊接时严禁使用金属杆当作焊接回路。4、 施工照明器具和材料的质量均应符合有关标准,规范的规定。不得使用绝缘老化或破损的器具和器材。5、 使用行灯电源电压不超过36V。灯体与手柄应坚固,绝缘良好并耐热耐潮湿。灯头与灯体结

30、合牢固,灯头无开关。悬挂使用时要固定在灯具的绝缘部位上。6、 动力电源要设立屏障,保证人与带电的安全距离,并悬挂标示牌,以防止触电。有金属外壳的电器设备,要采取可靠的接地或接零保护。使用安全电压。采用连锁装置和继电器保护装置,要使用漏电保护器。7、 正确选用导线、电缆、电气设备,对有故障的电气设备及时进行修理,不合格的严禁使用。8、 建立健全临时用电的各项安全使用制度,并认真执行。加强安全教育和电气工作的培训,学会扑灭电火的方法,掌握触电急救的技能。九、文明施工措施1 由于电梯安装的包装箱件较多,现场负责人将有计划地安排各种材料的进退场时间,车辆进出口的道路保持清洁。2 各种材料要在指定地点摆

31、放整齐,不得乱堆、乱放,不得占用运输和人行通道。3 对于临时修建的工具房,必须定期清洁,对工具、设备摆放必须整齐合理。4 对于开箱时清拆的箱板,要及时通知专人清理。5 进入现场施工的人员必须穿工作服,戴安全帽,佩戴胸卡或出入证。6 在施工现场,除安全标语或安全警示外,不准乱写乱画,乱停乱放。7 由于施工产生的杂物和垃圾,当天下班时立即运送到指定地点,以便保持施工现场的清洁卫生。8 临时电源必须搭接在客户指定的位置,杜绝乱拉,乱接现象。9 施工现场由现场负责人负责落实文明施工措施,并定期对施工人员进行文明施工教育。十、产品保护的措施1 现场施工物料堆放和防护要求现场实际要求制定。2 所有电梯零部

32、件装箱运输,以免运输过程造成产品的损坏。3 箱件按照安装要求和现场环境条件搬运至相应层位堆放。4 所有箱件堆放确保不能被水浸和防止被水浸。5 电梯零部件开箱清点后,全部搬到施工现场,大件的部件开箱检查后,重新订箱, 以免人为造成产品损坏。6 所有电器零件严禁露天堆放和防止被践踏。7 电器零件应分类堆放在较干爽的房间(如机房、工具房等)内。8 机械零件应分类堆放,重迭堆放时应考虑零件的承重能力,避免零件受压变形。9 电梯的部分机械零件如门套、厅门、线槽等按安装需要分派后,应尽快安装,避免损坏。10 所有油类严格与易燃易爆物质(如棉纱、氧气瓶、乙炔瓶等)混合堆放,并且烟火勿近。现场物料采取分类堆放,分部件区、油料区、废物区、工具区等,氧气、乙炔分开放置间隔5米以上。11 在土建商对电梯楼层设备进行装卸装饰时可派专人看管,以便及时采取相应的措施达到保护产品的目的。12 在和其它施工队交叉作业时,要求其它施工队采取相应的保护措施才给予施工,以免施工中意外损坏电梯的零部件。13 由于施工现场人员复杂且施工队较多,因此要求各施工队要注意保护成品,不要随意破环(如多手撕掉保护胶纸或故意划花电梯厅门、外召唤箱面板等)。14 如有需要将要求各施工队做好各层电梯出入口用砖砌防水护栏,避免井道进水影响已安装的部件。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
