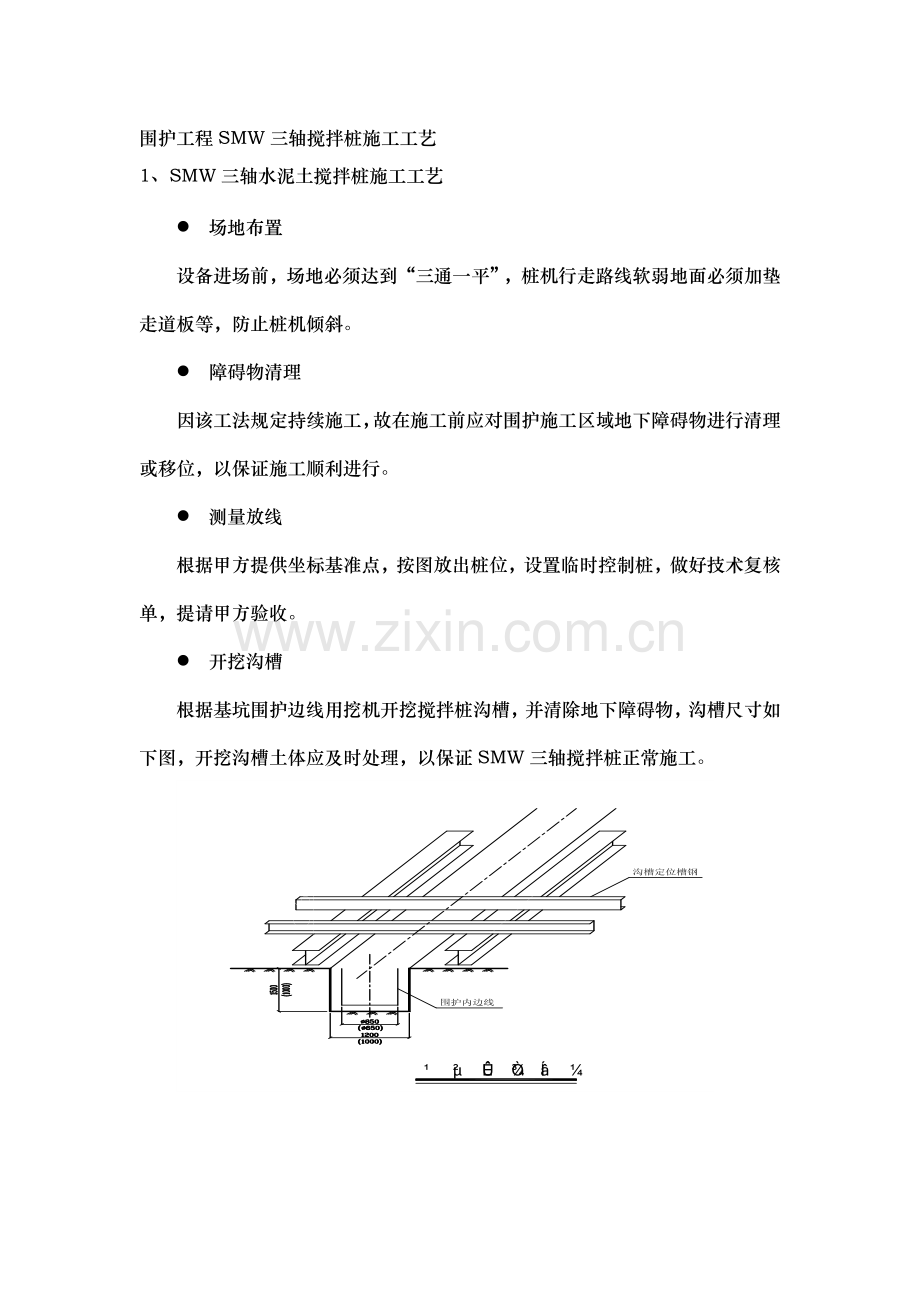

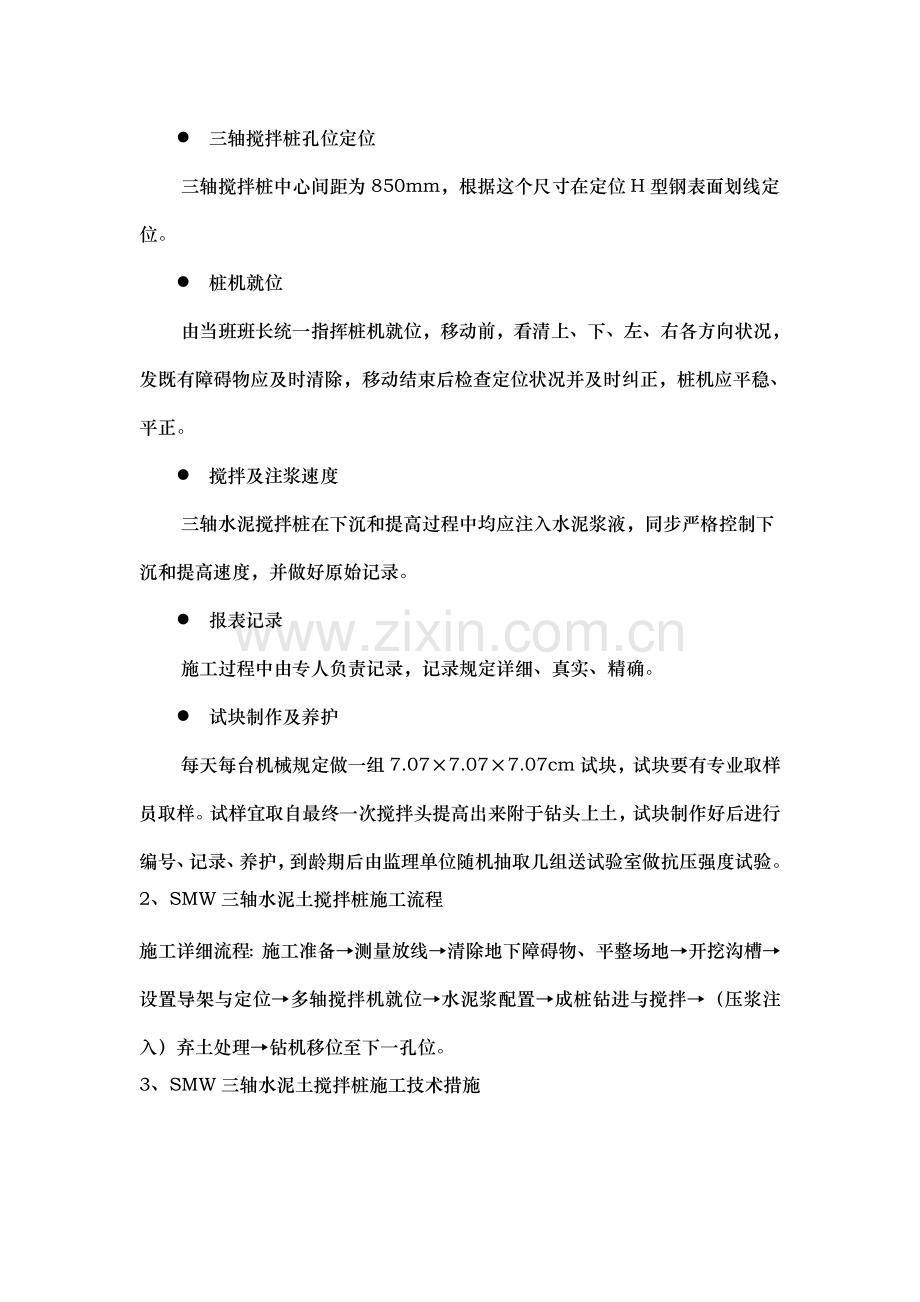

围护工程SMW三轴搅拌桩施工工艺 1、SMW三轴水泥土搅拌桩施工工艺 l 场地布置 设备进场前,场地必须达到“三通一平”,桩机行走路线软弱地面必须加垫走道板等,防止桩机倾斜。 l 障碍物清理 因该工法规定持续施工,故在施工前应对围护施工区域地下障碍物进行清理或移位,以保证施工顺利进行。 l 测量放线 根据甲方提供坐标基准点,按图放出桩位,设置临时控制桩,做好技术复核单,提请甲方验收。 l 开挖沟槽 根据基坑围护边线用挖机开挖搅拌桩沟槽,并清除地下障碍物,沟槽尺寸如下图,开挖沟槽土体应及时处理,以保证SMW三轴搅拌桩正常施工。 l 三轴搅拌桩孔位定位 三轴搅拌桩中心间距为850mm,根据这个尺寸在定位H型钢表面划线定位。 l 桩机就位 由当班班长统一指挥桩机就位,移动前,看清上、下、左、右各方向状况,发既有障碍物应及时清除,移动结束后检查定位状况并及时纠正,桩机应平稳、平正。 l 搅拌及注浆速度 三轴水泥搅拌桩在下沉和提高过程中均应注入水泥浆液,同步严格控制下沉和提高速度,并做好原始记录。 l 报表记录 施工过程中由专人负责记录,记录规定详细、真实、精确。 l 试块制作及养护 每天每台机械规定做一组7.07×7.07×7.07cm试块,试块要有专业取样员取样。试样宜取自最终一次搅拌头提高出来附于钻头上土,试块制作好后进行编号、记录、养护,到龄期后由监理单位随机抽取几组送试验室做抗压强度试验。 2、SMW三轴水泥土搅拌桩施工流程 施工详细流程:施工准备→测量放线→清除地下障碍物、平整场地→开挖沟槽→设置导架与定位→多轴搅拌机就位→水泥浆配置→成桩钻进与搅拌→(压浆注入)弃土处理→钻机移位至下一孔位。 3、SMW三轴水泥土搅拌桩施工技术措施 针对本工程SMW三轴水泥土搅拌桩施工特点、难点、重点抓好桩机就位、成孔、水泥浆拌制以及提高四大工序,并将各大工序再加以细化。 l 测量放线控制 根据图纸中详细尺寸位置,用经纬仪、长卷尺测量定位,标定围护构造轴线,提请监理复核承认后才可施工。 l 定位控制 在开挖工作沟槽两侧铺设导向定位型钢,按设计规定在导向定位型钢上划出钻孔位置,操作人员根据确定位置严格控制钻机桩架移动,保证钻孔轴心就位不偏。 l 成孔质量控制 控制钻孔下钻深度达标,运用钻杆和桩架相对位移原理,在钻管上划出钻孔深度标尺线,严格控制下钻速度和深度,保证垂直度不不小于1/150。 l 提高速度控制 三轴水泥搅拌桩在下沉和提高过程中均应注入水泥浆液,同步严格控制下沉和提高速度。根据设计规定和有关技术资料规定,下沉速度不不小于1m/min,提高速度不不小于2m/min,在桩底部分合适持续搅拌注浆,做好每次成桩原始记录。 机械设备沿基坑围护轴线移动,下图所示次序套钻,二种次序均安全可靠。详细选用那种施工次序,由施工队按自身经验而定 施工次序1、 单侧挤压式连接方式图 1 3 5 2 4 次序2、跳槽式双孔全套复搅式连接图 1 2 4 3 5 l 搅拌注浆 根据设计所标深度,钻机在钻孔和提高全过程中,保持螺杆匀速转动,匀速下钻,匀速提高,并采用高压喷气在孔使水泥土翻搅拌和,在桩底部分必须反复搅拌注浆,保证整桩搅拌充足、均匀,保证搅拌桩质量。 l 桩身强度和搅拌均匀控制 (1)清除施工场地围地上地下一切障碍物,施工区遇到河浜或暗浜时,必须提前清理淤泥,回填硬土,分层扎实,用推土机推平并碾压密实,满足地基承载力不不不小于0.8Mpa,坡度不不小于1%,场整围为边桩外3米。 (2)水泥流量、注浆压力采用人工控制,严格控制每桶搅拌桶水泥用量及液面高度,用水量采用总量控制,并用比重仪随时检查水泥浆比重。 (3)根据该基坑技术规定,使用常规DH508,实行一次钻搅达到设计深度。 (4)土体应充足搅拌,严格控制下沉速度,使原状土充足破碎以有助于同水泥浆液均匀拌和。 (5)压浆阶段不容许发生断浆现象,输浆管道不能堵塞,全桩须注浆均匀,不得发生夹心层。 (6)发现管道堵塞,立即停泵进行处理。待处理结束后立即把搅拌钻具上提或下沉1.0m后方能注浆,等10-20秒后恢复正常搅拌,以防断桩。 (7)对溢出泥土及时采用驳车运到施工现场集土坑,临时集中堆放外运。 l 水泥浆质量控制 (1)所有使用物料,应符合设计规定。水泥必须具有出厂质量证明书,进货时应对其品种、标号、包装、出厂日期等进行验收,并按有关规定贮存;每供应200吨水泥,必须取样送检。 (2)水泥棚要防雨,水泥板需垫高3CM厚以防底层水泥固结。 (3)制备水泥浆液及浆液注入。在施工现场搭建拌浆施工平台,平台附近搭建水泥库,在开机前应进行浆液拌制,水泥浆液水灰比按设计规定,水泥掺量20%。 (4)浆液不能发生离析,水泥浆液应严格按设计规定配合比制作,为防止灰浆离析,放浆前必须搅拌30秒再倒入存浆桶。 钻孔灌注桩工程施工工艺 1、钻孔灌注桩施工工艺 l 施工准备: 工程施工前应做好设备维修保养工作。 l 测量放线 根据立柱桩详细位置进行场地测量放样,放样时应打好钢筋定位桩,做好标识。 l 护筒埋设 根据钢筋桩标志,人工开挖孔洞并埋设护筒,安装时护筒中心标高与桩位应尽量吻合,护筒顶面与施工地面基本一致,护筒与坑壁之间用粘性土填实,确有必要时也可采用水泥砂浆填实,护筒位置精确及稳定,再次校正护筒中心偏差,并运用水平尺校核护筒垂直度,使护筒达到水平牢固。 l 钻进成孔 成孔开始前应做好充足准备工作,施工过程做好施工原始记录。成孔时钻机定位精确、水平、稳固,钻机定位后,应用钢丝绳将护筒上口挂带在钻架底盘上。并及时填写开孔告知单,由质检人员验收后方可成孔。成孔过程中钻机塔架头部滑轮组、回转器与钻头应一直保持在同一铅垂线上,保证钻头在吊紧状态下钻进。钻进时应根据不一样土质采用不一样钻速,避免桩径扩孔和缩径影响质量,以保证1/100垂直度。 l 清孔应分二次进行。 第一次清孔在成孔完毕后进行;第二次清孔在下放钢筋笼和导管安装完毕后进行。孔底沉淤厚度应符合设计及施工规规定,清孔后泥浆比重应不不小于1.2,沉渣厚度不不小于15cm。清孔结束后,会同监理方对孔深、孔底沉渣等状况进行检查,并及时填写成孔验收单。 l 钢筋笼、钢立柱制作及吊放 在钻机钻孔同步,钢筋笼及钢立柱应准备就绪。钢筋规格和质量应符合规定,钢筋笼及钢立柱制作偏差应严格控制在容许偏差围,并应按照设计图纸进行制作。钢筋笼及钢立柱经检查合格后,方能放入孔,钢筋笼及立柱桩用吊车分节吊入桩孔。孔口焊接,应保证焊接长度长度达到10d,焊接段强度应不小于原材料强度。吊筋长度必须精确计算,并须经技术负责人复验,吊筋应牢固稳定。 l 水下混凝土灌注 灌注水下混凝土前应认真检查孔深及沉渣厚度,导管应离孔底30~50cm,初始灌注时要有一定初灌量,防止泥浆回流入导管。混凝土灌注时应保证导管埋入混凝土4~6米提拔导管前必须测定混凝土液面高度,以免拔空。 l 泥浆循环系统 设置泥浆池、循环槽、沉淀池、排浆池多级处理系统。泥浆循环池就地挖设,每台套钻机配置一种循环池及泥浆沟槽,泥浆循环池距各桩孔间距离不适宜不小于30m。浓浆废浆采用大体积泥浆车外运到指定地点排放废浆。 l 报表记录 施工过程中由专人负责记录,记录规定详细、真实、精确。 l 试块制作及养护 每台机械每根桩规定做一组10×10×10cm试块,试块要有专业取样员取样。试样宜随机性,试块制作好后进行编号、记录、养护,到龄期后由监理单位做证明并一道送试验室做抗压强度试验。 2、钻孔灌注桩施工流程 施工详细流程:施工准备→测量放线→护筒埋设→桩位复核→钻机就位→钻进成孔→一次清孔→吊放钢筋笼→(吊入钢立柱)→导管安装→二次清孔→沉渣测量→灌注水下混凝土→钻机移位至下一孔位。 3、钻孔灌注桩施工技术措施 针对本工程钻孔灌注桩施工特点、难点、重点抓好成孔保径、钢筋笼吊装以及水下砼灌注三大工序,并将各大工序再加以细化。 → 桩位精确性 → 桩孔保径 成孔质量控制 → 桩孔垂直度 → 桩深控制          → 清孔及孔底沉渣控制                →材料验收、保管 成桩质量 钢筋笼制作及吊装 →钢筋笼吊装 →偏差及垂直度控制 →商品砼验收 水下砼施工 →水下砼灌注 →试块制作及养护 详细保证施工质量技术措施论述如下: 3.1成孔质量控制 3.1.1桩位精确 (1)轴线控制布设:轴线控制用主轴线法布设,图形沿主轴线位置布设成矩形或日字形形式,边长用J2级经纬仪进行测量边长,测量误差应不超过±5mm。用测边或测角检查其图形几何条件,必要时可进行简易平差和实地点调整。 (2)桩位定位:在轴线控制点基础上用J2型经纬仪配50m钢尺进行测量定位,定位误差不超过规规定。铺垫枕木、铺设轨道后,用卡尺测量使轨道中心与桩位重叠,这样保证了钻机就位迅速、平稳。 (3)挖埋护筒前, 由施工员复核桩位,采用十字交叉法定位,校正护筒。挖埋时,以桩位为中心,以不小于桩径20cm为直径,划一圆作边界,以此边界往下挖至素土;并且应注意如有揭发下水道,还应用素土严密封堵,防止泥浆泄漏。护筒埋深不不不小于1.5m,护筒与周围土间隙用素土填实,并用钢钎捣实,使护筒稳固周正。护筒应比自然地坪高出10cm,防止清孔返出泥块回落孔。 (4)钻机就位后应认真校对桩位中心,务必使天车中心、转盘中心与桩位中心同为一垂线,保证偏差符合设计规定。钻机安装、定位、校正完毕,由质检员复验并通过安全检查后,开具《开孔令》,方可开钻施工。钻机底座前、后必须用枕木垫起,安装稳固,钻进时不能有大幅度晃动。 3.1.2 桩孔保径 (1)在设备选择时,应采用同心度好、双腰带笼式钻头和平直度高钻杆,并固定好钻机平台,以减少因钻头晃动而产生超径。 (2)在钻进过程中针对不一样地层,根据试成孔施工状况及井径曲线分析,制定不一样钻进技术参数。由于④层为淤泥质、流塑性土层,必须用3PNL水泵回水以减少泵量钻进,防止泥浆冲刷孔壁而导致塌孔扩径。同步,由于其具有腐植质,粘性差,造浆能力不强,规定使用品有护壁好、易形成泥皮、粘度在26秒以上浓泥浆,必要时还应添加膨润土或提粘化学处理剂。 3.1.3桩孔垂直度 (1)严格把好“护筒埋设垂直关,开孔慢速钻进关和软硬互层控制进尺关”。使用双腰带笼式多翼钻头,保证钻头有足够长径比,使钻头起扶正和锥体稳定作用。 (2)在开孔钻进和软硬地层换层钻进时,钻机转速不应不小于40转/分。尤其在地层软硬交替时,应减少钻压,防止孔斜和出现台阶;每次加接钻杆,必须检查积极钻杆与否对中转盘中心,并及时调整钻机平台。每打完一根钻杆后应上下活动,检查垂直度。全孔段垂直度达到1/100。垂直度达不到上述规定,需立即下钻扫孔纠斜。 3.1.4桩深控制 做好各机台开钻前钻具丈量、复检工作,量准机高,按设计桩深计算、标明机上余尺,除钻杆、钻头进行必须更换以外,各机台钻具必须定长。终孔时,由质量员复检机上余尺并与《开孔令》中计算余尺对照;同步定期丈量钻具。 3.1.5清孔及孔底沉渣控制 (1)成孔后进行一次清孔,一次清孔应以孔口没有泥屑返出及沉淤不不小于15cm为终止原则。砼灌前须进行二次清孔替浆,二次清孔替浆结束后,由质检员对沉淤进行测量,达标后方可开具《浇灌令》,进行砼灌注。沉淤指标测量达到设计规定三十分钟必须进行砼浇灌,否则需再次测渣或清孔。清孔效果与泥浆性能有很大关系,必须在泥浆循环系统中设置沉淀池,以利沉淀泥块及改善泥浆性能。桩终孔一次清孔时,用3PNL泵正循环清孔,同步,还应将钻具上下活动并慢速转动约5分钟,破碎泥块,并可不停变化泥浆循环上返通道,保证各断面泥块返出,排出泥屑,时间不少于1.0小时,结束时,孔口应无泥块返出,泥浆密度应控制在1.30左右,粘度控制在22-25秒。二次清孔运用3PNL泵正循环、导管反复活动替浆,逐渐替代掉浓泥浆,砼灌注前泥浆密度控制在1.20~1.25左右,粘度控制在19-21秒之间,保证沉渣不不小于150mm。 3.2、钢筋笼制作及安放 3.2.1 材料验收、保管 进场钢筋必须有出厂质保书,并通过原材料抽检及焊接检查合格后方能使用,进料时应有专人负责验收。对不一样规格、品种钢筋,应标明分别堆放,不得混杂;严禁使用损伤或锈蚀严重钢筋。钢筋堆放下垫枕木,以免被地面油污污染。 3.2.2钢筋笼吊装 钢筋笼制作必须按照图纸加工成型,对配筋种类、规格、根数、间距不得任意变更。钢筋笼按设计图纸设置扶正块,每一组扶正块不少于3块,保证钢筋笼与钻孔同心度和砼保护层厚度。钢筋笼制作场地须平整,场地高差不不小于1%。钢筋笼必须在制作台架上制作成型,以保持钢筋笼平直度,防止局部弯曲和永久性变型。在制作台架上,应先将主筋按设计错开,然后量好加强箍筋、螺旋筋间距并画线。加强箍筋焊完毕型后,再盘绕螺旋筋。由于笼径小,为防止刮笼,一要选用小直径导管,二是钢筋笼下节笼底端,主筋不外伸,与箍筋平,这样不易刮导管。 3.2.3偏差及垂直度控制 在孔深、孔径、垂直度、孔底沉渣等成孔质量检查合格,办理钢筋笼验罢手续后,即行吊放。搬运中应平起、平放,防止弯曲、变形。孔口用2台焊机同步焊接,减少焊接时间。主筋对接时,在自然状态下,上、下节笼子必须垂直,主筋平行排列,用卡尺卡牢主筋,使主筋沿弧线平行并排,并先所有点焊固定,保证垂直度,然后再逐一满焊。焊缝长度、宽度、厚度及焊缝质量严格按规及设计规定进行检查。下入孔时,对准钻孔中心,扶正保持垂直,然后渐渐放入。避免钢筋笼碰撞孔壁,下至设计桩顶标高时,用吊筋将钢筋笼固定在机架或钢轨上。吊筋采用2根与主筋等径钢筋,吊环采用F16mm钢筋,环径25cm。 3.3、水下砼施工 3.3.1 商品砼验收 首先必须审核商品砼配合比,其试配强度必须比设计桩身砼强度提高一级,初凝时间不不不小于8小时,坍落度18-20cm。 3.3.2水下砼灌注 水下砼灌注时,虽然使用商品砼,但对商品砼质量规定不能放松,不仅对来料坍落度、配合比进行检查,并且对商品砼所用原材料必须有复试汇报及级配单,否则严禁使用。砼灌注所用导管直径为258mm,事先认真检查导管圆度、平 直度和密封性能。控制导管底部离孔底200-400mm左右,使隔水球可以顺利排出,隔水球应具有良好隔水性能,并顺利通过导管。为保证导管第一次埋深1.2m以上,第一车必须是满车砼(6m3),待2m3料斗装满时揭开导管口盖板,并且下料不能间断,保持料斗不空斗(加大砼车油门),对桩尖部位沉渣形成更好冲击,使沉渣返出。砼灌注规定持续进行,中途不得停止;灌注过程中要及时测量混凝土面上升高度,导管埋深不少于3m。为提高桩顶部分砼强度,在灌注至距桩顶2~3m时,应采用导管反复插捣砼。桩顶应充足返浆,保证桩头砼强度。由于商品砼灌注时间短,砼密实性要通过捣插来提高,因此伴随砼面上升,捣插次数愈多,拔最终一根管还应左右摆动。最终一次加大导管埋深,目是为了在提管抖动砼时,可尽量提高导管,增大压力差,使砼能顺利下落,而避免导管拔出砼面。 3.3.3试块制作及养护 每根工程桩应做1组试块,经原则养护至龄期后送检测单位试压。并做好块记录。试块要有专业取样员取样。 3.4、桩位跳打、防漏措施 本工程施工为单机持续作业形式,邻桩中心距达不到4d以上安全距离时,必须跳孔施工,防止穿(串)孔事故发生。已竣工桩号应及时在图上标出,并常常对照桩位布置图进行校核,避免错号和漏桩发生。 4、施工应急纠正措施 l 成孔事故处理 在成孔中如发生钻杆中断、钻杆脱扣或由于操作员不小心把多种铁件工具掉入孔等事故发生,可使用特制单臂打捞钩处理断、脱事故,采用“成孔落物法或钢丝绳钻头打捞法”处理孔事故。 由于钻机安装不水平,钻具刚度小,地层软硬不均匀、钻头形状不对称、操作时易斜地层不合适加压等原因导致孔斜,一般在钻进过程中应能及时察觉。若已导致孔斜,可用钻具“扫扩孔纠斜”。 l 成桩事故处理 下导管时,如发生导管脱落掉入孔,可用特制卡式或倒刺式打捞套打捞。 (1)导管堵塞 一是由于导管变形或壁粘有硬块,使砼预制球塞通不过; 二是砼品质差,混有大块石、卷曲铁丝或碎布片、水泥袋等导致堵球事故发生; 三是管底距孔底过近; 发生上述堵球事故时,可把导管所有拔出,清除管砼,再根据孔状况重新扫孔,采用水灰比0.5水泥浆替浆后,重新进行冲球灌注砼。 (2)凝管事故 在水下砼灌注桩时,如出现导管凝死在混凝土无法起拔事故时,其补救措施是用特制金刚石刀具割断导管,清除砼面浮浆,再下导管进行二次冲球,继续灌注到自然地坪,或把导管留在桩,在管外填碎石压水泥浆二元砼补浇法把桩浇到自然地坪。养护15天后,进行低应变预测,如测试后为Ⅲ类桩,应在施工过程请示后进行补桩。 深层搅拌桩施工 1、施工准备 (1)施工设备进场、调试;搭建水泥棚;施工人员进行技术、安全交底。 (2)材料采购:选用有供货能力单位进行工料,保证能持续施工;采用强度等级为32.5一般硅酸盐水泥,规定无结块。 (3)测量定位:工程施工前由总包单位建立测量控制网,测放基轴线。我司负责保护并根据场地基轴线进行放样定位,桩位放样容许偏差不不小于10mm,测放好桩位应进行标识;会同总包、监理共同复核,报监理验收合格后才能进行施工。 (4)施工前应标定搅拌机灰浆输送量、设备提高速度等施工工艺参数。 (5)沟槽开挖:沟槽开挖深度应考虑深层搅拌桩拱土影响,尽量减少后期废土处理。开挖沟槽同步将地下障碍物清理完毕。 2、深层搅拌桩施工: (1)桩机就位: 桩位经复核无误后桩机就位,并采用水平尺校正基座,并保持基座水平,保证桩机做到“平稳、周正”,桩位定位偏差不不小于50mm,桩身垂直度偏差<1%桩长。 (2)灰浆制备 在搅拌头预搅下沉同步,严格按设计配合比制作灰浆,水泥掺入量13%,水灰比应严格控制在0.50~0.55,灰浆搅拌时间不得不不小于2分钟,以使浆液充足拌合。 (3)预搅下沉: 桩机就位准备工作就绪,经检查符合规定后,启动动力电机,运用钻具自重缓慢平稳预搅下沉,严格控制下沉速度以充足破碎土体,直至设计桩底标高,预搅下沉速度控制在0.5~1.0m/min。 A.第一次搅拌下沉至桩底,假如下沉速度太慢,可补给少许稀泥浆以利于钻进。 B.严格按设计规定拌制水泥浆液,灰浆搅拌时间不少于2分钟,以便浆液充足拌和。 (4)第一次喷浆搅拌提高 搅拌头至桩底设计标高后,启动压浆泵送浆,搅拌头在桩底原位搅20~30秒后,以0.5m/min左右提高速度边搅拌边提高,直至设计桩顶标高,并检查注浆量。 (5)第二次搅拌下沉 注浆搅拌提高至设计桩顶标高后停浆,即刻搅拌下沉至设计桩底标高位置,并控制好下沉速度,一般为1m/min左右。 (6)第二次喷浆搅拌提高 下沉搅拌至设计桩底标高后,原位搅拌20~30秒后,启动压浆泵送浆,以0.5~0.6m/min左右提高速度搅拌提高,直至设计桩顶标高,此时浆液应基本用完。 (7)清洗 冲洗管道,以免导致堵塞,并清除钻头上粘附软土,检查钻头有无磨损,如有磨损,及时更换或修补。 (8)移位 移至下一桩位,反复上述工艺进行下一根桩施工。 (9)深层搅拌桩质量保证措施 Ø 严格控制下沉速度及提高速度,以使土体充足破碎,有助于水泥浆土体均匀拌和。 Ø (2)、严格监督浆液制备,防止浆液发生离析。 Ø (3)、搅拌注浆提高阶段,不容许有断浆发生。若发生断浆现象,即刻停止提高,待处理完毕后,搅拌下沉断浆处如下1m,再注浆搅拌提高,防止断桩。 Ø (4)、严格控制桩与桩搭接,及时检查,保证桩与桩搭接20cm。 Ø (5)、常常检查搅拌头及钻头磨损状况,发现问题及时更换或修补,以保证搅拌桩直径≥Φ700。 Ø (6)、在搅拌桩施工过程中,严格实行工序管理,按照我司制订工序管理表运行,保证施工质量。 Ø (7)、施工中严格按有关规、规定执行,实行质检跟踪质量管理。 Ø (8)、严格控制喷浆提高速度均匀性,保证搅拌均匀。保证桩身垂直度,其偏差不不小于1%。 Ø (9)、施工所用水泥浆液必须严格按设计配合比配制。 Ø (10)、水泥32.5级,规定新鲜、干燥、无结块。 Ø (11)、搅拌桩预搅下沉时,不适宜冲水,当遇到较硬土层下沉太慢时,方可适量冲稀浆或冲水,但应考虑冲水成桩对桩身强度影响。 1、各施工阶段机械设备组织与安排 基坑围护工程阶段,该阶段重要包括: SMW深层搅拌桩施工、钻孔灌注桩施工,坑底加固搅拌桩等工作量,配置重要施工机械有: (1)基坑围护施工,将配置1台套DH-508三轴搅拌桩机、液压式挖掘机1台; (2)围护钻孔灌注桩施工,配置2台GPS-10型钻机; (3)工程钻孔灌注桩施工,配置4台GPS-10型钻机; (4)坑底加固搅拌桩施工,配置1台SJB-Ⅱ型深层搅拌桩机。 工程桩施工阶段,该阶段重要包括:ZJ*、MZ、SZ桩施工。 2、项目重要施工机械及机具配置表 (1)三轴水泥搅拌桩机械设备表 序号 设备名称 规格型号 数量 用电量(KW) 备注 1 Φ850三轴搅拌桩机 CA-120VRS 1 50×1 2 日本产履带桩机桩架 DH508 1 108T 3 灰浆桶 1M³ 3 2.2×3 4 存浆桶(池) 2M³ 2 3 5 注浆机 SYB50/50-II 2 15×2 6 空气压缩机 ESC50-8 1 37 6M3 7 挖机 1M³ 1 8 分电箱 4 9 水泥棚 约200M2 1 10 走道板 2M×8M 12 序 号 设备名称 规 格 数 量(台) 功率KW 备注 1 钻机 GPS-10型 6 37 2 泥浆泵 3PN-L 7 22 3 排浆泵 100NL 7 15 4 电焊机 BX-315F 12 21/10×5 5 空气压缩机 3WC-0.90/7A 4 6.5 6 泥浆运送车 20m3 5 (2)钻孔灌注桩机械设备表 (3)深层搅拌桩机械设备表 序 号 设备名称 规 格 数 量(台) 功率KW 备注 1 深层搅拌桩机 SJB-Ⅱ 1 2 搅拌桶 1 3 压浆泵 2 3、项目重要材料组织与安排 工程材料安排与使用计划由现场项目管理部材料管理人员负责编制。计划编制与实行规定如下述: (1)现场材料管理人员在每月25日前根据下月工程形象进度计划和预算工程量编制《月份材料申请计划》,经项目经理审核同意后在月底前递交企业物资供应部。企业物资供应部将项目材料申请计划列入该部采购、供应计划,并负责计划实行。 (2)在《月份材料申请计划》指导下,现场材料管理人员根据实际材料使用量编制《周材料申请计划》,经项目经理审核同意后递交企业物资供应部实行。 (3)预制品加工(如立柱桩钢格构柱)计划提前15天提交申请单。 (4)商品混凝土、水泥等材料应提前10天提交申请要料计划。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
