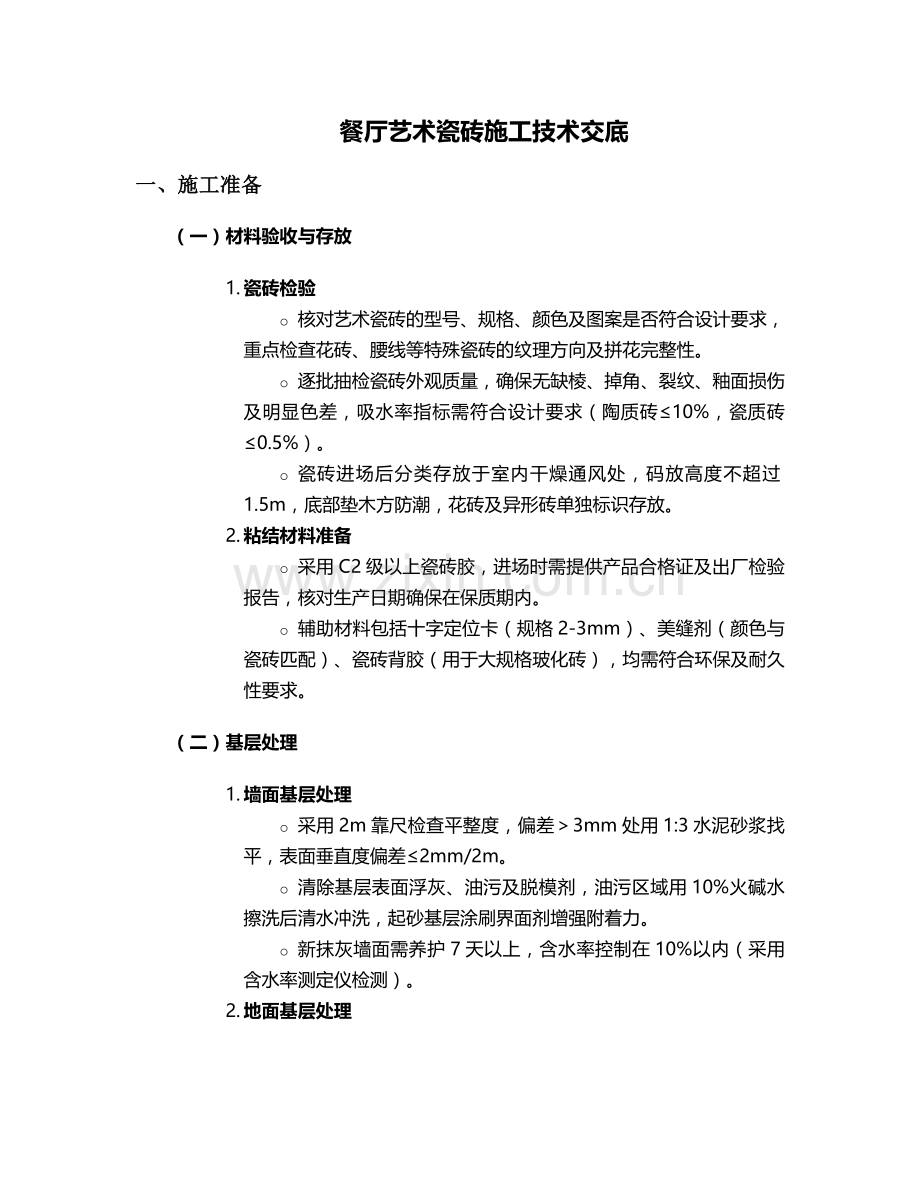

餐厅艺术瓷砖施工技术交底
一、施工准备
(一)材料验收与存放
1. 瓷砖检验
o 核对艺术瓷砖的型号、规格、颜色及图案是否符合设计要求,重点检查花砖、腰线等特殊瓷砖的纹理方向及拼花完整性。
o 逐批抽检瓷砖外观质量,确保无缺棱、掉角、裂纹、釉面损伤及明显色差,吸水率指标需符合设计要求(陶质砖≤10%,瓷质砖≤0.5%)。
o 瓷砖进场后分类存放于室内干燥通风处,码放高度不超过1.5m,底部垫木方防潮,花砖及异形砖单独标识存放。
2. 粘结材料准备
o 采用C2级以上瓷砖胶,进场时需提供产品合格证及出厂检验报告,核对生产日期确保在保质期内。
o 辅助材料包括十字定位卡(规格2-3mm)、美缝剂(颜色与瓷砖匹配)、瓷砖背胶(用于大规格玻化砖),均需符合环保及耐久性要求。
(二)基层处理
1. 墙面基层处理
o 采用2m靠尺检查平整度,偏差>3mm处用1:3水泥砂浆找平,表面垂直度偏差≤2mm/2m。
o 清除基层表面浮灰、油污及脱模剂,油污区域用10%火碱水擦洗后清水冲洗,起砂基层涂刷界面剂增强附着力。
o 新抹灰墙面需养护7天以上,含水率控制在10%以内(采用含水率测定仪检测)。
2. 地面基层处理
o 基层需坚实平整,空鼓面积>0.1㎡时必须凿除重筑,用2m靠尺检查平整度偏差≤2mm。
o 有防水要求的区域(如餐吧操作区)需完成防水施工并闭水试验48小时无渗漏,防水层表面涂刷水泥基渗透结晶型界面剂。
(三)弹线定位与排版设计
1. 基准线设置
o 墙面弹出50cm水平控制线及垂直控制线,地面弹出十字中心线,误差控制在±1mm以内。
o 按设计排版图弹出分块控制线,确保花砖图案居中对称,非整砖宽度不小于1/3砖长,且优先布置于阴角或家具遮挡区域。
2. 预铺验证
o 重要区域(如主墙面、餐台背景墙)进行1:1预铺,检查瓷砖拼缝、图案衔接及与灯具/开关面板的位置关系,预铺合格后编号标记。
二、铺贴工艺
(一)瓷砖预处理
1. 浸泡与干燥
o 陶质砖提前2小时浸泡至无气泡冒出,取出后阴干至表面无明水(约30分钟),避免铺贴时粘结层失水过快。
o 玻化砖、仿古砖需用湿布清理背面脱模剂,大规格砖(≥600×600mm)涂刷专用背胶,晾置15分钟至表干。
2. 切割加工
o 异形部位(如管道开孔、阴阳角)采用水刀切割,切口光滑无爆边,开孔直径比管道大2mm,确保安装后缝隙均匀。
o 45°倒角处理时,留边厚度≥2mm,避免崩瓷,倒角后用400目砂纸打磨光滑。
(二)铺贴操作流程
1. 粘结剂施工
o 采用薄贴法施工,墙面用6mm×6mm齿形刮板,地面用10mm×10mm齿形刮板,刮板与基层成45°角刮涂,确保粘结层厚度均匀(墙面3-5mm,地面5-8mm)。
o 瓷砖胶按水灰比1:4用电动搅拌器搅拌,静置5分钟后二次搅拌,单次搅拌量在1小时内用完(25℃环境下)。
2. 铺贴与调整
o 按编号铺贴瓷砖,用橡皮锤轻击砖面中部至边缘,确保粘结层饱满,同时用水平尺检查平整度(偏差≤1mm/2m)。
o 采用十字定位卡控制缝宽,相邻瓷砖高度差≤0.5mm,铺贴后2小时内可微调位置,超过初凝时间严禁撬动。
3. 特殊部位处理
o 阴阳角处理:阳角采用海棠角拼接(留缝1mm)或专用金属收边条,阴角瓷砖压向应顺光方向,确保视觉统一。
o 地漏周边:地面瓷砖做放射状切割,排水坡度≥2%,地漏中心与砖缝十字对齐,缝隙用防水填缝剂嵌实。
三、质量控制要点
(一)铺贴过程控制
1. 空鼓检测
o 每铺贴完一个施工段(≤20㎡),用小锤轻击砖面四角及中心,空鼓率要求:墙面≤5%(单块空鼓面积≤10%),地面≤2%,重点区域(如吧台立面)严禁空鼓。
2. 缝宽与平整度
o 十字卡间距≤50cm,确保缝宽均匀(误差±0.5mm),用塞尺检查拼缝高低差≤0.3mm。
o 每天施工前复核基准线,累计偏差超过3mm时及时调整。
(二)接缝处理
1. 美缝施工
o 铺贴完成24小时后清理砖缝,深度≥2mm,用美纹纸沿缝边粘贴,美缝剂按A:B=1:1比例混合搅拌,采用胶枪连续注胶,压缝后30分钟撕去美纹纸。
o 美缝剂固化前避免踩踏,24小时内禁止沾水,7天完全固化后进行表面清洁。
2. 特殊接缝处理
o 墙面与吊顶交接处预留5mm伸缩缝,用弹性填缝剂填充;地面与墙体阴角留8mm伸缩缝,采用同色美缝剂处理。
(三)成品保护
1. 铺贴后养护
o 铺贴完成后24小时内禁止踩踏,墙面用硬质纸板覆盖,地面采用3mm厚夹板满铺,接缝处胶带密封。
o 瓷砖胶养护期≥7天,每日洒水2次保持表面湿润(瓷质砖可减少洒水频次)。
2. 交叉施工防护
o 后续施工时严禁在瓷砖表面拌和砂浆,脚手架支点需垫5cm厚木板,油漆施工前瓷砖表面贴PE保护膜。
四、验收标准
(一)主控项目
项目
允许偏差
检查方法
瓷砖品种规格
符合设计要求
观察+核对出厂合格证
粘结牢固性
无空鼓、脱落
小锤轻击检查
表面平整度
≤2mm/2m
2m靠尺+塞尺
接缝直线度
≤3mm/5m
拉5m线(不足5m拉通线)
(二)一般项目
· 表面洁净度:无污渍、划痕,釉面完整
· 缝宽均匀度:偏差≤0.5mm(用卡尺测量)
· 阴阳角方正:≤3mm(用直角尺检查)
· 排水坡度:符合设计要求,无积水(泼水试验)
五、安全与环保要求
1. 施工人员必须佩戴防滑手套及护目镜,切割作业设置防尘面罩,电动工具接地电阻≤4Ω。
2. 瓷砖胶搅拌区设置沉淀池,废水经三级沉淀后排入市政管网,废弃瓷砖胶及边角料分类回收。
3. 室内施工环境温度控制在5-35℃,通风不良区域配备轴流风机,确保空气流通。
本技术交底未尽事宜,需严格遵守《建筑装饰装修工程质量验收标准》GB50210-2018及设计文件要求,施工中发现问题及时与技术部门沟通解决。
