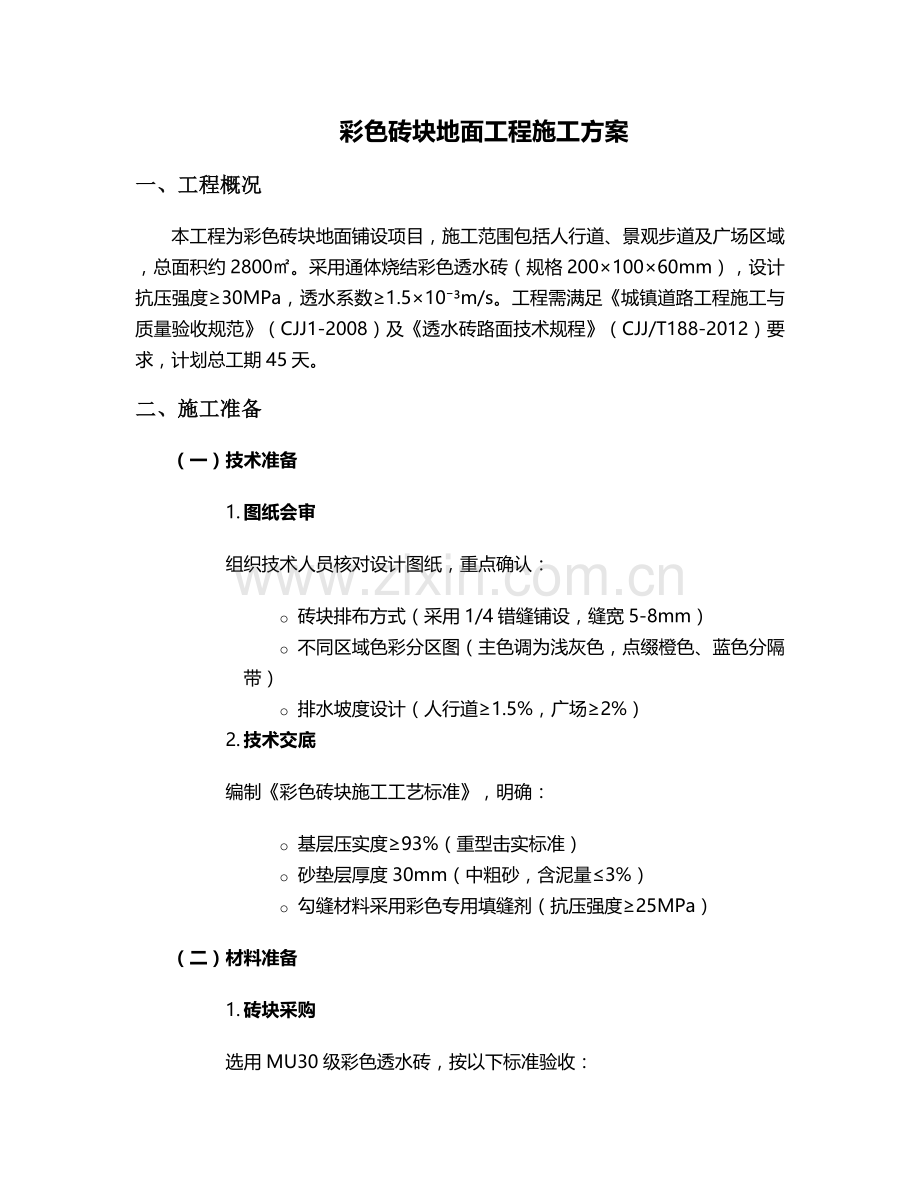

彩色砖块地面工程施工方案
一、工程概况
本工程为彩色砖块地面铺设项目,施工范围包括人行道、景观步道及广场区域,总面积约2800㎡。采用通体烧结彩色透水砖(规格200×100×60mm),设计抗压强度≥30MPa,透水系数≥1.5×10⁻³m/s。工程需满足《城镇道路工程施工与质量验收规范》(CJJ1-2008)及《透水砖路面技术规程》(CJJ/T188-2012)要求,计划总工期45天。
二、施工准备
(一)技术准备
1. 图纸会审
组织技术人员核对设计图纸,重点确认:
o 砖块排布方式(采用1/4错缝铺设,缝宽5-8mm)
o 不同区域色彩分区图(主色调为浅灰色,点缀橙色、蓝色分隔带)
o 排水坡度设计(人行道≥1.5%,广场≥2%)
2. 技术交底
编制《彩色砖块施工工艺标准》,明确:
o 基层压实度≥93%(重型击实标准)
o 砂垫层厚度30mm(中粗砂,含泥量≤3%)
o 勾缝材料采用彩色专用填缝剂(抗压强度≥25MPa)
(二)材料准备
1. 砖块采购
选用MU30级彩色透水砖,按以下标准验收:

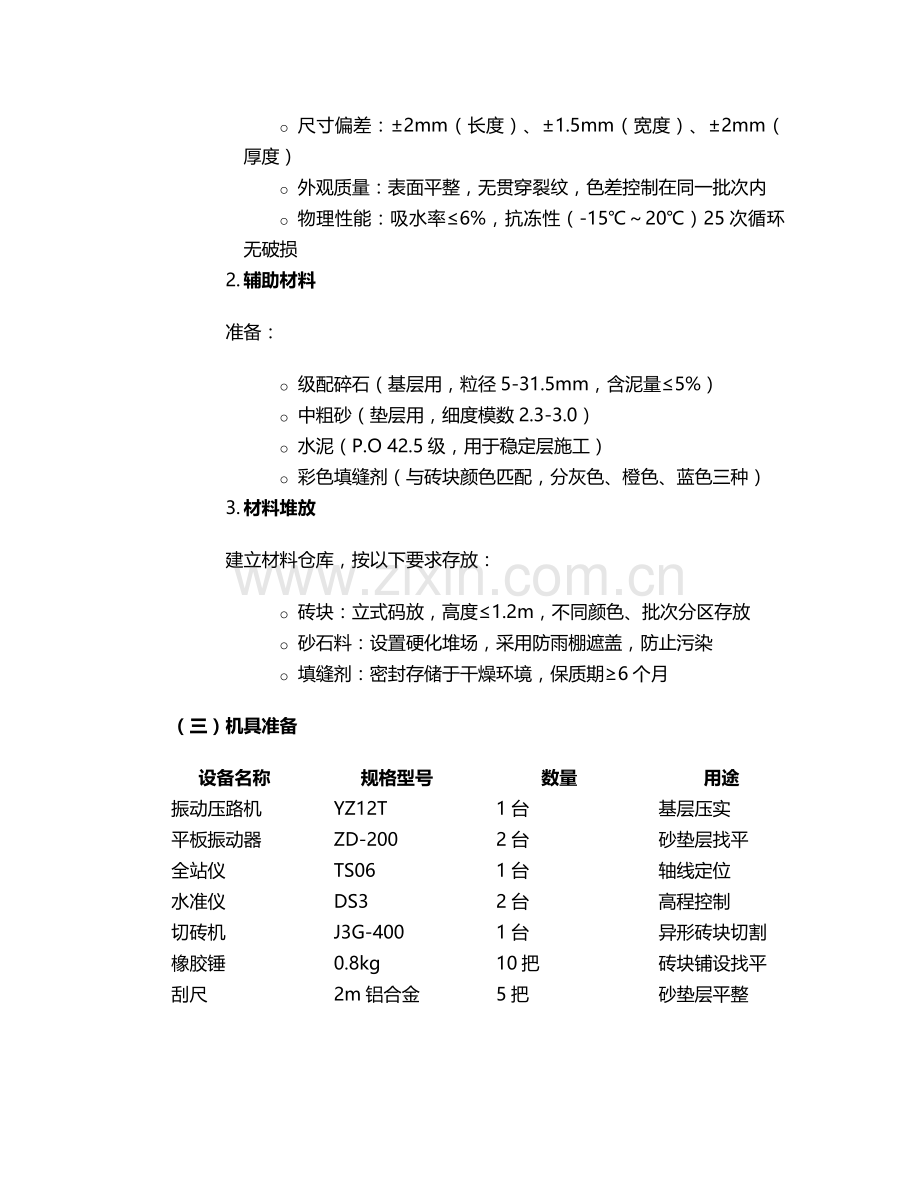

o 尺寸偏差:±2mm(长度)、±1.5mm(宽度)、±2mm(厚度)
o 外观质量:表面平整,无贯穿裂纹,色差控制在同一批次内
o 物理性能:吸水率≤6%,抗冻性(-15℃~20℃)25次循环无破损
2. 辅助材料
准备:
o 级配碎石(基层用,粒径5-31.5mm,含泥量≤5%)
o 中粗砂(垫层用,细度模数2.3-3.0)
o 水泥(P.O 42.5级,用于稳定层施工)
o 彩色填缝剂(与砖块颜色匹配,分灰色、橙色、蓝色三种)
3. 材料堆放
建立材料仓库,按以下要求存放:
o 砖块:立式码放,高度≤1.2m,不同颜色、批次分区存放
o 砂石料:设置硬化堆场,采用防雨棚遮盖,防止污染
o 填缝剂:密封存储于干燥环境,保质期≥6个月
(三)机具准备
设备名称
规格型号
数量
用途
振动压路机
YZ12T
1台
基层压实
平板振动器
ZD-200
2台
砂垫层找平
全站仪
TS06
1台
轴线定位
水准仪
DS3
2台
高程控制
切砖机
J3G-400
1台
异形砖块切割
橡胶锤
0.8kg
10把
砖块铺设找平
刮尺
2m铝合金
5把
砂垫层平整
三、主要施工流程
(一)测量放线
1. 控制网建立
o 沿道路中心线每50m设置一个轴线控制桩
o 采用全站仪放出道路边线、转角点及色彩分区边界线
o 用水准仪测设高程控制线,每10m设置一个高程桩
2. 分区放样
o 按5m×5m划分施工网格,弹出墨线控制砖块排布
o 在路缘石内侧弹出基准线,确保砖块铺设边界顺直
o 特殊部位(如树池、检查井周边)放出放射状控制线
(二)基层施工
1. 土方开挖
o 采用反铲挖掘机开挖至设计标高以上200mm,剩余部分人工清理
o 槽底平整度控制在±30mm/2m,严禁超挖
o 路床验收:承载力≥150kPa(采用轻型动力触探检测)
2. 级配碎石基层
o 分层摊铺:厚度200mm,分两层碾压(每层100mm)
o 压实工艺:
§ 压路机速度2-3km/h
§ 先静压2遍,再振动碾压4-6遍
§ 轮迹重叠宽度≥1/3轮宽
o 质量检测:表面平整度≤15mm/3m,纵断高程±20mm
(三)垫层施工
1. 砂垫层铺设
o 采用人工摊铺中粗砂,虚铺厚度35mm(压实系数1.15-1.2)
o 用2m刮尺按设计坡度刮平,平整度控制在±5mm/2m
o 平板振动器振捣密实,振捣频率50Hz,振捣时间30s/m²
2. 高程复核
o 每50㎡设置一个控制点,用水准仪检测垫层顶标高
o 允许偏差:±10mm(与设计高程对比)
(四)砖块铺设
1. 试拼排版
o 在正式铺设前进行样板段施工(面积≥20㎡)
o 确定排砖方案:
§ 标准砖块占比≥90%
§ 边角切割砖块宽度≥1/3砖长
§ 色彩过渡区域采用渐变排布
2. 铺设工艺
o 铺设顺序:从基准线向两侧扩展,先铺设标准块,后处理异形部位
o 操作要点:
§ 砖块底面涂刷界面剂(水灰比1:0.4的水泥浆)
§ 用橡胶锤轻击砖面,确保与垫层密贴
§ 砖面平整度≤3mm/2m,相邻砖高差≤2mm
o 缝宽控制:采用5mm或8mm专用塑料十字架固定缝宽
3. 特殊部位处理
o 检查井周边:采用"田"字形放射状铺设,切割砖块进行圆弧过渡
o 排水口处:砖块向排水口找坡,坡度≥3%,确保排水通畅
o 伸缩缝设置:每隔10m设置20mm宽伸缩缝,采用沥青木板填充
(五)勾缝施工
1. 清理缝隙
o 采用高压气泵吹除缝内砂粒、灰尘
o 用钢丝刷清理砖缝两侧粘结的砂浆
2. 填缝施工
o 采用挤压式灌浆枪灌注彩色填缝剂,分两次施工:
§ 第一次灌注至缝深2/3,初凝后(约2h)进行第二次灌注
§ 表面略高于砖面1-2mm,待终凝前(4-6h)用竹片刮平
o 色彩匹配:按设计要求对应不同区域使用灰色、橙色、蓝色填缝剂
3. 养护
o 勾缝完成后24h内采用喷雾养护,每天3次,保持表面湿润
o 养护期≥7d,养护期间禁止行人、车辆通行
四、质量控制措施
(一)原材料控制
1. 进场检验
o 砖块:每批次随机抽取30块进行尺寸偏差、抗压强度检测
o 砂石料:每200m³检测级配、含泥量指标
o 填缝剂:按500kg为一批次,检测抗压强度、耐水性
2. 不合格处理
o 对尺寸超差的砖块进行筛选,用于非外露区域切割使用
o 含泥量超标的砂料进行水洗处理,直至达标
o 结块的填缝剂禁止使用,作退场处理
(二)过程控制
1. 工序检验
o 基层:压实度每1000㎡检测3点,合格率≥95%
o 垫层:厚度每500㎡检测10点,允许偏差±5mm
o 面层:平整度每20m检测1点,采用3m直尺,允许偏差≤5mm
2. 质量通病防治
o 砖块松动:确保砂垫层密实,铺设时橡胶锤敲击力度均匀
o 勾缝脱落:控制填缝剂水灰比(1:0.3-0.35),加强养护
o 色差明显:同一区域使用同一批次砖块,铺设前进行预排版
(三)验收标准
1. 主控项目
o 砖块强度:符合设计要求(MU30级)
o 铺设平整性:相邻砖高差≤2mm,表面平整度≤5mm/3m
o 坡度:符合设计要求,允许偏差±0.5%
2. 一般项目
o 缝宽均匀度:±2mm(设计值5-8mm)
o 外观质量:表面清洁,无缺棱掉角,勾缝饱满光滑
o 排水性能:雨后1h内无积水(暴雨天气除外)
五、安全文明施工
(一)安全防护
1. 临边防护
o 沟槽开挖深度≥1.2m时,设置1.2m高防护栏杆,刷红白警示漆
o 夜间设置警示灯,间距≤30m,采用太阳能爆闪灯
2. 施工用电
o 配电箱采用三级配电两级保护,漏电保护器动作电流≤30mA
o 电动工具使用前进行绝缘检测,线缆架空高度≥2.5m
(二)文明施工
1. 现场管理
o 材料堆放有序,设置标牌注明材料名称、规格、数量
o 施工区域采用彩钢板围挡(高度2.5m),围挡外侧张贴公益广告
2. 扬尘控制
o 施工现场主要道路硬化处理,每天洒水3次(早中晚各1次)
o 砂堆场设置6m高防尘网,出入口设置车辆冲洗平台
3. 噪声控制
o 切砖机等噪声设备设置隔音棚,作业时间限制在8:00-12:00、14:00-18:00
o 噪声排放符合《建筑施工场界环境噪声排放标准》(GB12523-2011)要求
六、施工进度计划
施工阶段
起止时间
工作内容
工期(天)
施工准备
第1-5天
材料进场、测量放线、技术交底
5
基层施工
第6-15天
土方开挖、级配碎石铺设碾压
10
垫层施工
第16-18天
砂垫层铺设、找平压实
3
砖块铺设
第19-35天
标准块铺设、特殊部位处理
17
勾缝养护
第36-42天
缝隙清理、填缝剂施工、养护
7
竣工清理
第43-45天
表面清洁、场地恢复、验收准备
3
七、成品保护
1. 防护措施
o 铺设完成区域设置"禁止通行"警示牌,采用彩条布覆盖保护
o 养护期间严禁堆放材料,车辆通行需铺设50mm厚木板保护
2. 清洁处理
o 采用高压水枪(压力≤0.3MPa)冲洗表面污渍,水流方向与坡度一致
o 顽固污渍使用中性清洁剂,禁止使用酸性或碱性溶剂
3. 修复方案
o 松动砖块:重新铺设,更换砂垫层,确保压实度
o 勾缝脱落:彻底清理旧填缝剂后重新勾缝
o 表面破损:整块更换,新砖需与原批次颜色匹配
八、验收标准
(一)分项工程验收
1. 基层验收
o 压实度检测报告(每1000㎡一份)
o 高程测量记录(允许偏差±20mm)
o 平整度检测记录(≤15mm/3m)
2. 面层验收
o 砖块铺设分项工程检验批质量验收记录
o 外观检查记录(表面平整度、缝宽均匀度)
o 排水性能试验记录(雨后观察记录)
(二)竣工验收
1. 资料审查
o 施工日志、隐蔽工程验收记录
o 原材料出厂合格证及检验报告
o 分项工程质量评定表
2. 现场验收
o 观感质量:色彩均匀,排布整齐,勾缝饱满
o 功能检测:坡度、排水、平整度实测实量
o 整体效果:符合设计要求,无明显色差和破损
本方案未尽事宜,需严格按照国家现行规范及设计文件要求执行,施工过程中应加强与监理单位沟通,确保工程质量符合验收标准。
