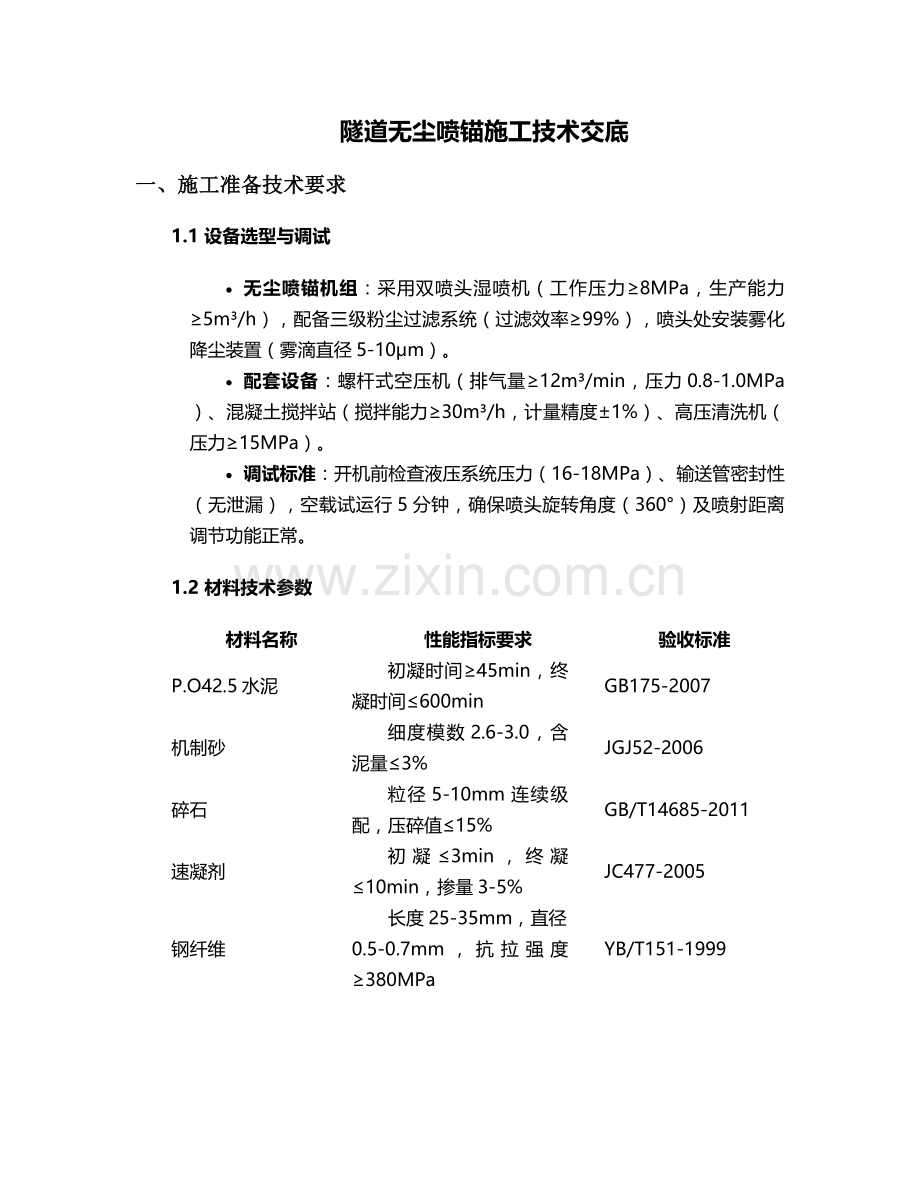

隧道无尘喷锚施工技术交底
一、施工准备技术要求
1.1 设备选型与调试
· 无尘喷锚机组:采用双喷头湿喷机(工作压力≥8MPa,生产能力≥5m³/h),配备三级粉尘过滤系统(过滤效率≥99%),喷头处安装雾化降尘装置(雾滴直径5-10μm)。
· 配套设备:螺杆式空压机(排气量≥12m³/min,压力0.8-1.0MPa)、混凝土搅拌站(搅拌能力≥30m³/h,计量精度±1%)、高压清洗机(压力≥15MPa)。
· 调试标准:开机前检查液压系统压力(16-18MPa)、输送管密封性(无泄漏),空载试运行5分钟,确保喷头旋转角度(360°)及喷射距离调节功能正常。
1.2 材料技术参数
材料名称
性能指标要求
验收标准
P.O42.5水泥
初凝时间≥45min,终凝时间≤600min
GB175-2007
机制砂
细度模数2.6-3.0,含泥量≤3%
JGJ52-2006
碎石
粒径5-10mm连续级配,压碎值≤15%
GB/T14685-2011
速凝剂
初凝≤3min,终凝≤10min,掺量3-5%
JC477-2005
钢纤维
长度25-35mm,直径0.5-0.7mm,抗拉强度≥380MPa
YB/T151-1999

1.3 作业面预处理
· 围岩清理:采用高压风枪(压力≥0.6MPa)清除掌子面浮石、岩粉,局部欠挖部位需爆破处理(炮孔深度≤50cm,单孔装药量≤0.3kg)。
· 基面处理:喷射前用高压水冲洗围岩表面(水压≥10MPa),潮湿区域采用压缩空气吹干,确保基面含水率≤8%。
· 排水系统:在喷射作业面底部设置临时排水沟(宽×深=30cm×20cm),配置φ100mm波纹管引排积水。
二、施工工艺流程
2.1 无尘喷射作业流程
1. 混凝土制备:按配合比(水泥:砂:碎石:水=1:2.2:2.8:0.45)搅拌,搅拌时间≥90s,出机坍落度控制在180±20mm,每50m³制作1组(3块)试块。
2. 管路布置:主输送管采用φ100mm耐磨钢管(壁厚≥6mm),转弯处使用半径≥1.5m的弯管,管路连接采用快速卡扣(抗拔力≥50kN)。
3. 分层喷射:
o 第一层喷射厚度:拱部5-6cm,边墙7-8cm,采用螺旋式喷射(圈径50-60cm,移动速度0.5-0.8m/s);
o 第二层喷射:待第一层初凝后(间隔≥2h)进行,总厚度按设计要求控制(Ⅳ级围岩≥25cm,Ⅴ级围岩≥30cm);
o 喷射角度:与受喷面夹角75-90°,距离1.0-1.5m,喷头做缓慢螺旋式移动。
2.2 无尘化控制关键环节
· 粉尘收集:在喷头后方30cm处设置负压吸尘罩(风量≥3000m³/h),通过φ150mm软管连接至集尘器(过滤面积≥10m²),集尘器粉尘排放浓度≤2mg/m³。
· 二次降尘:在作业面顶部安装旋转式喷雾降尘系统(覆盖半径5m),每50m²布置1个喷雾头,雾量3-5L/min,雾滴密度≥100个/cm³。
· 通风配合:采用轴流风机(风量≥2000m³/min)压入式通风,风筒出风口距掌子面≤10m,确保作业面风速≥0.25m/s。
三、质量控制标准
3.1 喷射混凝土质量要求
· 强度指标:28d抗压强度≥25MPa,抗折强度≥3.5MPa,粘结强度≥1.5MPa(芯样法检测,每100m²取1组)。
· 外观质量:表面平整度≤50mm/2m,无空鼓、裂缝(用小锤敲击检查,空鼓面积≤1%),厚度允许偏差+8mm/-5mm(雷达扫描检测,每5m一个断面)。
· 钢筋网安装:网格间距±10mm,保护层厚度≥30mm,搭接长度≥30d(d为钢筋直径),采用梅花形点焊固定(焊点抗剪强度≥15kN)。
3.2 施工过程检测
· 实时监测:每作业循环检测以下参数并记录:
1. 混凝土坍落度(每5车测1次);
2. 喷射压力(每小时记录3次,波动范围≤±0.5MPa);
3. 粉尘浓度(采用激光粉尘仪,距喷头5m处检测,每30分钟1次)。
· 缺陷处理:局部平整度超差部位采用角磨机打磨,空鼓面积>0.1m²时需凿除重喷,深度≥5cm。
四、安全技术措施
4.1 设备安全操作
· 开机顺序:空压机→除尘系统→喷锚机→送料→开启速凝剂泵;关机顺序相反,停机前需用高压水冲洗管路(冲洗时间≥5min)。
· 电气安全:所有设备接地电阻≤4Ω,电缆架空高度≥2.5m,潮湿环境使用防水型开关(IP65防护等级)。
4.2 作业人员防护
· 个人防护:佩戴防尘口罩(KN100等级,呼吸阻力≤35Pa)、护目镜、防静电工作服,每2小时轮换作业,作业时间累计不超过6小时/天。
· 应急装备:作业面30m范围内设置应急照明(照度≥50lux)、急救箱(含止血带、烧伤药膏)及应急通道(宽度≥1.2m,标识间距≤10m)。
4.3 风险防控
· 坍塌预防:喷射前检查围岩稳定性,对节理发育段采用超前锚杆(φ22mm,L=3.5m,间距50cm)加固,喷射过程中设专人观察掌子面动态。
· 粉尘超标处置:当检测粉尘浓度>4mg/m³时,立即停止作业,检查吸尘系统,增加喷雾降尘量,待浓度降至2mg/m³以下方可复工。
五、环保与文明施工
5.1 废弃物处理
· 废混凝土:采用专用收集箱(容积≥5m³)集中回收,运至指定弃渣场,严禁随意丢弃。
· 废水处理:设置三级沉淀池(总容积≥30m³),废水经沉淀(停留时间≥2h)后回用,污泥含水率降至60%以下外运处理。
5.2 噪声控制
· 设备噪声≤85dB(距设备1m处测量),超标时采取加装隔音罩(降噪量≥20dB)、设置声屏障(高度≥2m)等措施。
六、验收标准与流程
6.1 分项验收内容
1. 工序验收:每循环喷射完成后,检查厚度(钻孔检测,每10m一个断面,测点数≥5个)、平整度、空鼓情况,合格率≥95%为合格。
2. 竣工验收:全段喷射完成后,进行强度检测(回弹法+钻芯取样)、抗渗试验(渗透深度≤50mm)及表观质量评定,出具验收报告。
6.2 资料归档要求
· 施工记录:包括材料合格证、配合比通知单、喷射参数记录表、检测报告等,按每50m隧道段整理成册,保存期≥5年。
注:本交底未尽事宜,需严格遵守《公路隧道施工技术规范》(JTG/T3660-2020)及项目专项施工方案要求,施工中遇特殊情况须及时上报技术负责人处理。
