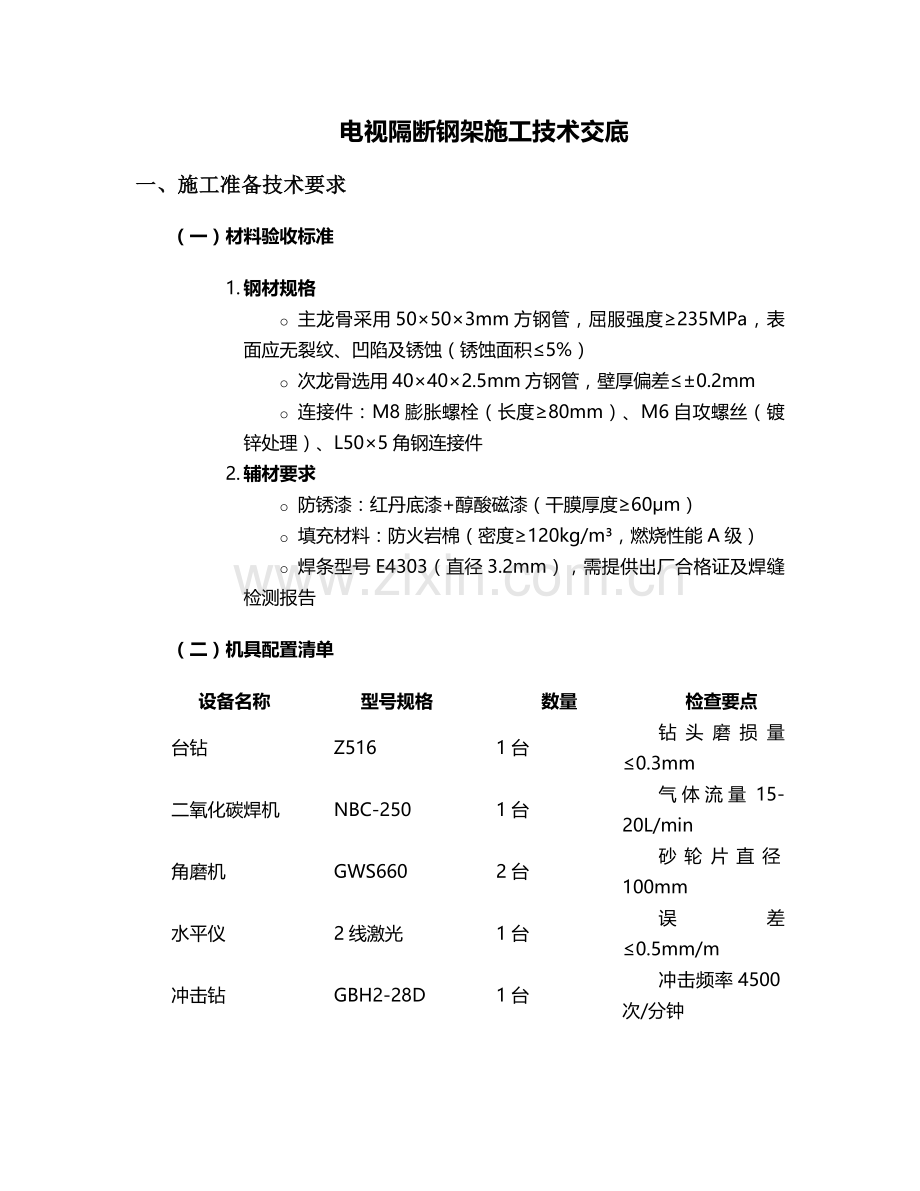

电视隔断钢架施工技术交底
一、施工准备技术要求
(一)材料验收标准
1. 钢材规格
o 主龙骨采用50×50×3mm方钢管,屈服强度≥235MPa,表面应无裂纹、凹陷及锈蚀(锈蚀面积≤5%)
o 次龙骨选用40×40×2.5mm方钢管,壁厚偏差≤±0.2mm
o 连接件:M8膨胀螺栓(长度≥80mm)、M6自攻螺丝(镀锌处理)、L50×5角钢连接件
2. 辅材要求
o 防锈漆:红丹底漆+醇酸磁漆(干膜厚度≥60μm)
o 填充材料:防火岩棉(密度≥120kg/m³,燃烧性能A级)
o 焊条型号E4303(直径3.2mm),需提供出厂合格证及焊缝检测报告
(二)机具配置清单
设备名称
型号规格
数量
检查要点
台钻
Z516
1台
钻头磨损量≤0.3mm
二氧化碳焊机
NBC-250
1台
气体流量15-20L/min
角磨机
GWS660
2台
砂轮片直径100mm
水平仪
2线激光
1台
误差≤0.5mm/m
冲击钻
GBH2-28D
1台
冲击频率4500次/分钟

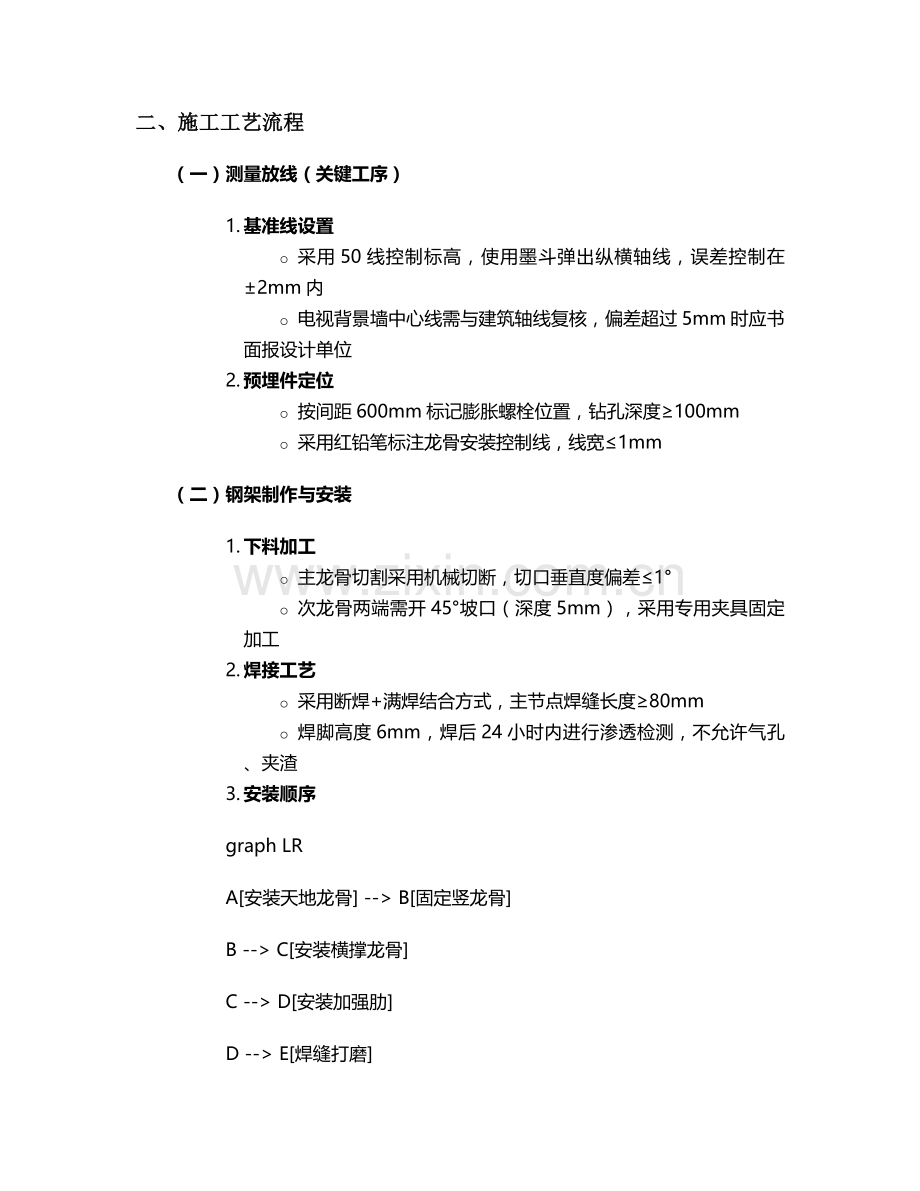

二、施工工艺流程
(一)测量放线(关键工序)
1. 基准线设置
o 采用50线控制标高,使用墨斗弹出纵横轴线,误差控制在±2mm内
o 电视背景墙中心线需与建筑轴线复核,偏差超过5mm时应书面报设计单位
2. 预埋件定位
o 按间距600mm标记膨胀螺栓位置,钻孔深度≥100mm
o 采用红铅笔标注龙骨安装控制线,线宽≤1mm
(二)钢架制作与安装
1. 下料加工
o 主龙骨切割采用机械切断,切口垂直度偏差≤1°
o 次龙骨两端需开45°坡口(深度5mm),采用专用夹具固定加工
2. 焊接工艺
o 采用断焊+满焊结合方式,主节点焊缝长度≥80mm
o 焊脚高度6mm,焊后24小时内进行渗透检测,不允许气孔、夹渣
3. 安装顺序
graph LR
A[安装天地龙骨] --> B[固定竖龙骨]
B --> C[安装横撑龙骨]
C --> D[安装加强肋]
D --> E[焊缝打磨]
(三)防腐防火处理
1. 表面处理
o 喷砂除锈达Sa2.5级,表面粗糙度50-80μm
o 焊渣清除后用钢丝刷清理浮锈,露出金属光泽
2. 涂层施工
o 底漆涂刷2遍(间隔4小时),干膜厚度30μm
o 防火涂料采用超薄型(膨胀倍数≥20倍),施工温度5-35℃
三、质量控制标准
(一)允许偏差项目
项目
允许偏差
检查方法
龙骨垂直度
3mm/2m
靠尺+塞尺
表面平整度
2mm
2m靠尺
接缝高低差
1mm
游标卡尺
钢架整体刚度
≤1/200
水平加载测试(50kg)
(二)验收节点
1. 隐蔽工程验收
o 预埋件拉拔试验(每50个一组,抗拔力≥15kN)
o 防火岩棉填充密度检测(抽样比例10%)
2. 分项工程验收
o 提交焊缝检测报告(Ⅰ级焊缝比例≥30%)
o 钢架荷载试验记录(逐级加载至设计荷载1.5倍)
四、安全文明施工
(一)危险源控制
· 高处作业(≥2m)必须设置安全绳固定点,搭设操作平台(踏板厚度≥50mm)
· 焊接作业配备2个8kg干粉灭火器,作业半径10m内无易燃物
(二)环保要求
· 切割废料需分类存放(金属/非金属),回收率≥95%
· 焊接烟尘排放浓度≤8mg/m³,设置移动式焊烟净化器
五、成品保护措施
1. 防护措施
o 钢架安装完成后采用彩条布覆盖,设置防撞警示带(高度1.2m)
o 交叉作业时需用50mm厚木板隔离,严禁在钢架上堆放材料
2. 维护要求
o 竣工后提供《钢架维护手册》,包含季度检查项目及防腐涂层修复方法
o 焊点处每半年检查一次锈蚀情况,发现鼓泡及时处理
本技术交底需经施工员、质检员、班组长三方签字确认后实施,施工过程中遇特殊情况应启动技术核定程序,未经设计单位同意不得擅自变更节点做法。
