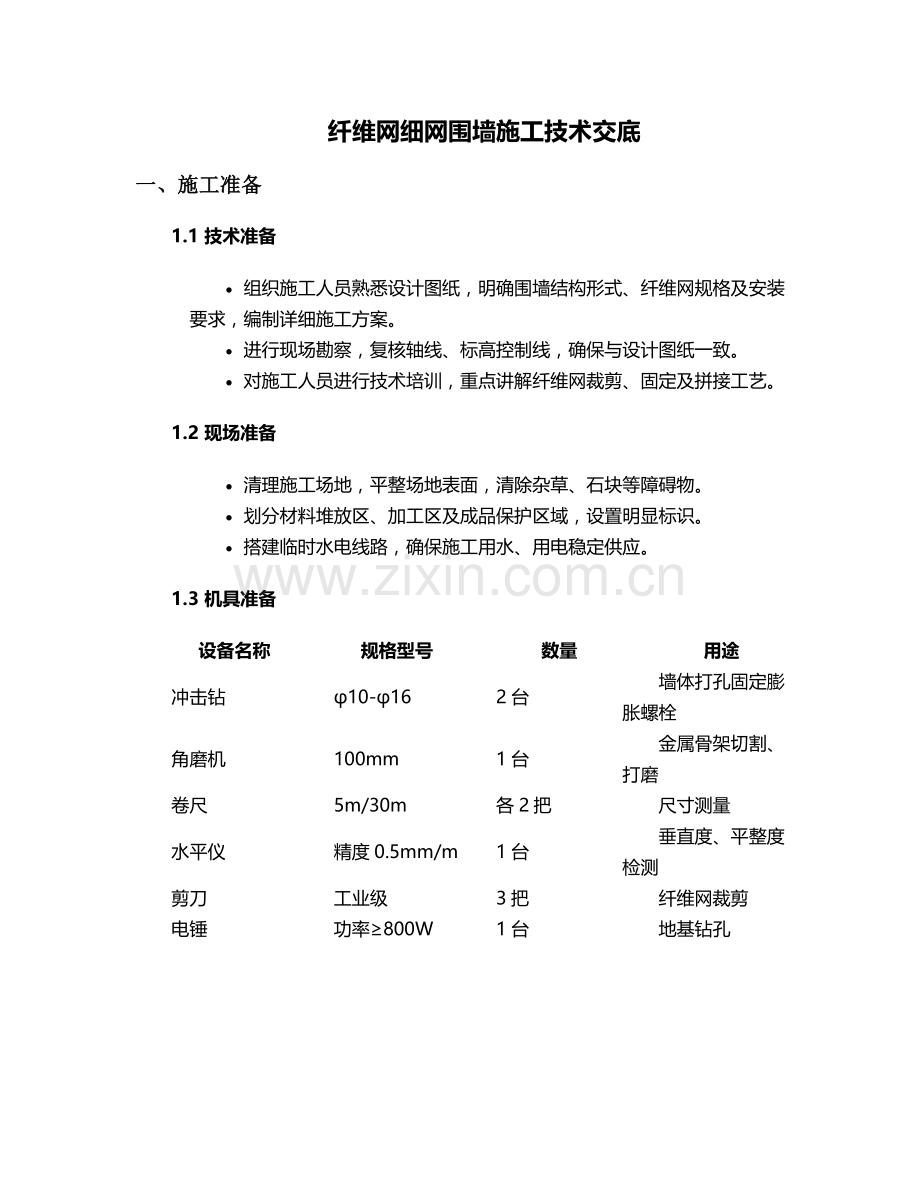

纤维网细网围墙施工技术交底
一、施工准备
1.1 技术准备
· 组织施工人员熟悉设计图纸,明确围墙结构形式、纤维网规格及安装要求,编制详细施工方案。
· 进行现场勘察,复核轴线、标高控制线,确保与设计图纸一致。
· 对施工人员进行技术培训,重点讲解纤维网裁剪、固定及拼接工艺。
1.2 现场准备
· 清理施工场地,平整场地表面,清除杂草、石块等障碍物。
· 划分材料堆放区、加工区及成品保护区域,设置明显标识。
· 搭建临时水电线路,确保施工用水、用电稳定供应。
1.3 机具准备
设备名称
规格型号
数量
用途
冲击钻
φ10-φ16
2台
墙体打孔固定膨胀螺栓
角磨机
100mm
1台
金属骨架切割、打磨
卷尺
5m/30m
各2把
尺寸测量
水平仪
精度0.5mm/m
1台
垂直度、平整度检测
剪刀
工业级
3把
纤维网裁剪
电锤
功率≥800W
1台
地基钻孔

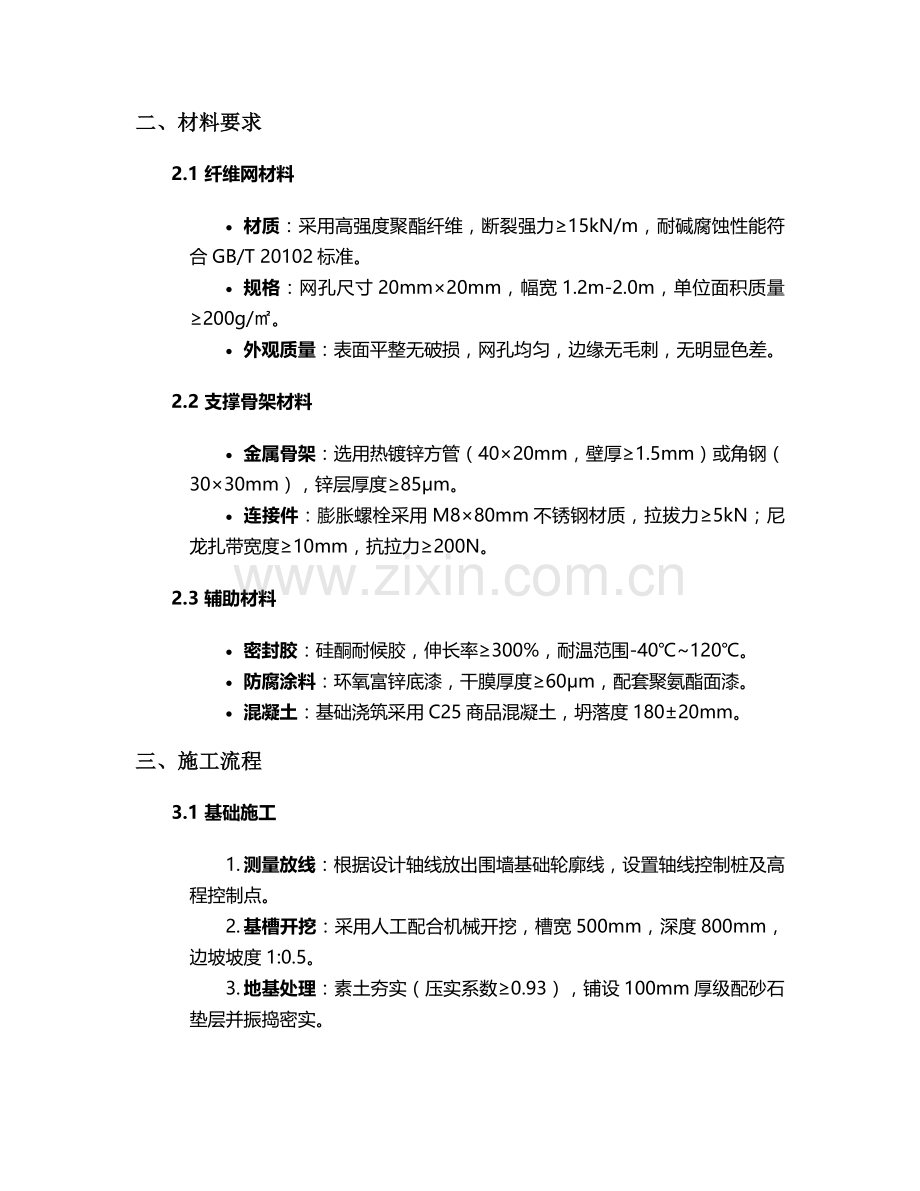

二、材料要求
2.1 纤维网材料
· 材质:采用高强度聚酯纤维,断裂强力≥15kN/m,耐碱腐蚀性能符合GB/T 20102标准。
· 规格:网孔尺寸20mm×20mm,幅宽1.2m-2.0m,单位面积质量≥200g/㎡。
· 外观质量:表面平整无破损,网孔均匀,边缘无毛刺,无明显色差。
2.2 支撑骨架材料
· 金属骨架:选用热镀锌方管(40×20mm,壁厚≥1.5mm)或角钢(30×30mm),锌层厚度≥85μm。
· 连接件:膨胀螺栓采用M8×80mm不锈钢材质,拉拔力≥5kN;尼龙扎带宽度≥10mm,抗拉力≥200N。
2.3 辅助材料
· 密封胶:硅酮耐候胶,伸长率≥300%,耐温范围-40℃~120℃。
· 防腐涂料:环氧富锌底漆,干膜厚度≥60μm,配套聚氨酯面漆。
· 混凝土:基础浇筑采用C25商品混凝土,坍落度180±20mm。
三、施工流程
3.1 基础施工
1. 测量放线:根据设计轴线放出围墙基础轮廓线,设置轴线控制桩及高程控制点。
2. 基槽开挖:采用人工配合机械开挖,槽宽500mm,深度800mm,边坡坡度1:0.5。
3. 地基处理:素土夯实(压实系数≥0.93),铺设100mm厚级配砂石垫层并振捣密实。
4. 钢筋绑扎:绑扎Φ12mm主筋(间距200mm)及Φ6mm箍筋(间距300mm),设置保护层垫块(厚度50mm)。
5. 模板安装:采用18mm厚多层板,支撑系统采用Φ48mm钢管,确保模板刚度及稳定性。
6. 混凝土浇筑:分段连续浇筑,采用插入式振捣棒振捣,初凝后覆盖薄膜养护7d。
3.2 骨架安装
1. 立柱安装:
o 基础混凝土强度达到设计强度70%后进行立柱安装。
o 立柱间距2.5m,采用M12膨胀螺栓与基础连接,垂直度偏差≤3mm/m。
o 立柱顶部焊接50×50mm角钢横梁,形成框架结构。
2. 横向支撑安装:
o 沿立柱高度方向每600mm设置一道横向方管支撑。
o 采用焊接连接,焊缝高度≥6mm,焊后清除焊渣并涂刷防锈漆。
3.3 纤维网安装
1. 裁剪加工:
o 根据骨架尺寸裁剪纤维网,预留搭接长度100mm。
o 裁剪边缘采用热熔处理,防止脱丝。
2. 固定工艺:
o 从围墙一端开始,将纤维网张紧后用尼龙扎带固定于横向支撑(间距≤300mm)。
o 搭接处采用双层绑扎,扎带间距150mm,呈梅花形布置。
o 转角处增设加强层,宽度300mm,采用不锈钢压条固定。
3. 拼接处理:
o 纵向拼接采用搭接方式,搭接宽度≥150mm。
o 横向拼接采用对接后覆盖100mm宽纤维网条,双重固定。
3.4 表面处理
· 纤维网安装完成后,采用高压水枪冲洗表面浮尘。
· 对金属骨架外露部分涂刷两道防腐涂料,干膜总厚度≥120μm。
· 围墙顶部安装50mm宽PVC挡水条,防止雨水渗入骨架。
四、质量控制
4.1 基础工程质量标准
· 基础轴线偏差≤10mm,截面尺寸允许偏差±20mm。
· 混凝土表面平整度≤5mm/2m,无蜂窝、麻面等缺陷。
· 预埋件位置偏差≤15mm,平面高程偏差±10mm。
4.2 骨架安装质量控制
· 立柱垂直度:采用2m靠尺检查,偏差≤4mm。
· 横梁水平度:偏差≤3mm/2m,累计偏差≤10mm。
· 焊接质量:焊缝饱满无夹渣,经探伤检测合格率100%。
4.3 纤维网施工质量要求
· 张紧度:网面无明显下垂,挠度≤10mm/2m。
· 固定强度:随机抽取10%扎带进行拉拔试验,抗拔力≥150N。
· 拼接质量:搭接长度偏差-5mm~+10mm,接缝处平整度≤3mm。
4.4 验收程序
1. 分项工程完工后,施工单位自检合格报监理验收。
2. 监理工程师采用抽样检测(抽样比例20%),重点检查关键工序质量。
3. 验收合格签署《分项工程验收记录》,方可进入下道工序。
五、安全措施
5.1 施工安全防护
· 操作人员必须佩戴安全帽、防滑手套,高空作业(≥2m)系挂安全带。
· 临时用电设备安装漏电保护器(动作电流≤30mA,动作时间≤0.1s)。
· 脚手架搭设高度超过6m时设置安全网,作业层满铺脚手板。
5.2 机械安全管理
· 施工机械专人负责,定期检查维护,建立设备台账。
· 冲击钻、角磨机等设备使用前进行绝缘测试,不合格严禁使用。
· 切割作业设置防火毯,配备2个4kg干粉灭火器。
5.3 高处作业安全
· 搭设作业平台宽度≥0.8m,护栏高度1.2m,挡脚板高度180mm。
· 严禁上下交叉作业,工具用绳索系挂,防止坠落。
· 遇6级以上大风、雨雪天气停止高空作业。
5.4 应急预案
· 配备急救箱(含止血带、绷带等常用药品),设置紧急联络电话。
· 发生高处坠落事故时,立即停止施工,启动应急救援程序。
· 定期组织安全演练,提高应急处置能力。
六、成品保护
1. 纤维网安装后严禁在网面堆放重物,防止变形。
2. 后续工序施工时采用木板覆盖网面,避免尖锐物体划伤。
3. 围墙验收前设置警示标识,禁止非施工人员靠近。
4. 竣工验收后交付前,对网面进行清洁,修补破损部位。
七、注意事项
1. 纤维网运输过程中避免挤压、折叠,应卷成筒状存放。
2. 金属骨架焊接后48小时内完成防腐处理,防止锈蚀。
3. 施工温度低于5℃时,混凝土采用冬季施工措施(掺加防冻剂)。
4. 雨季施工需做好排水措施,基础积水深度不得超过50mm。
5. 纤维网安装后24小时内避免淋雨,确保扎带固定强度。
本技术交底未尽事宜,应严格按照国家现行规范及设计文件执行。施工中如遇特殊情况,需及时与技术部门联系处理。
交底人:_________ 接受人:_________ 日期:_________
