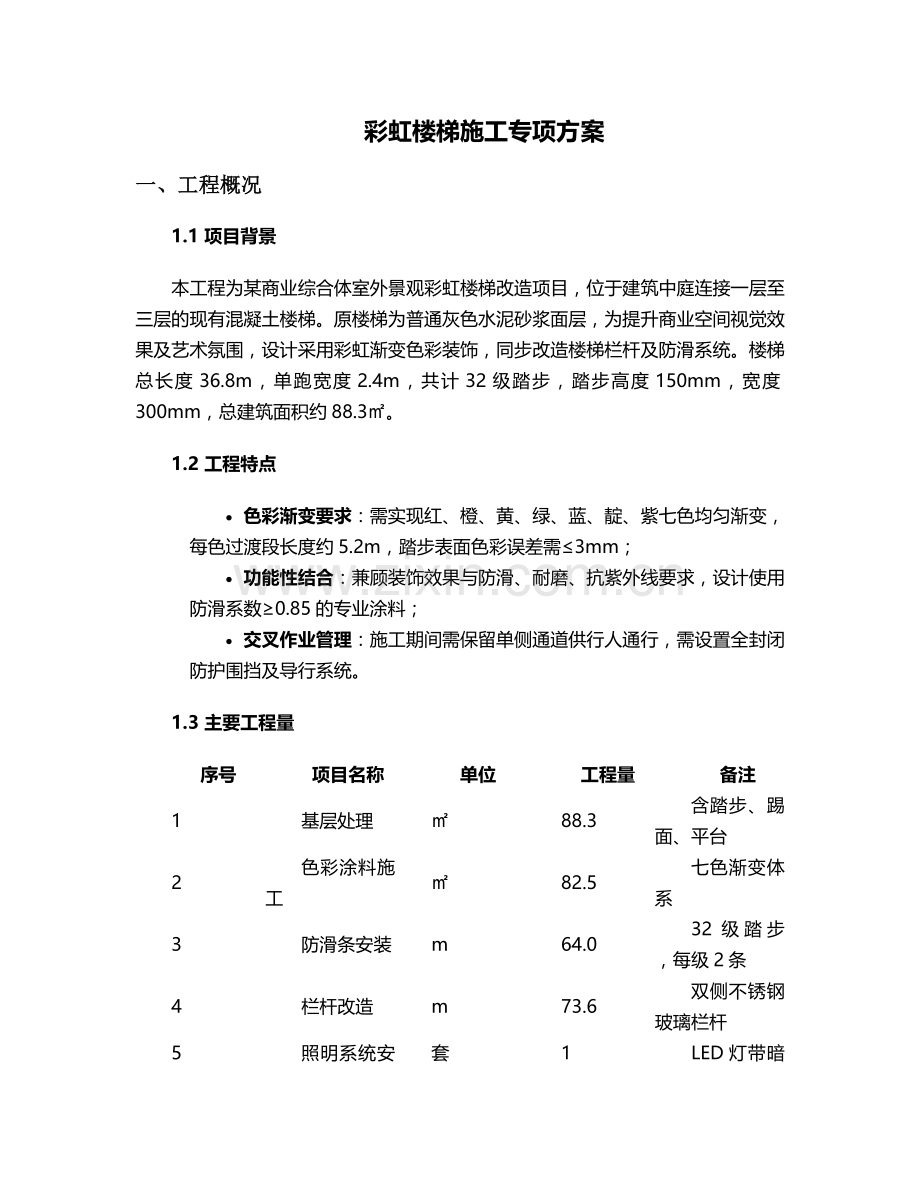

彩虹楼梯施工专项方案
一、工程概况
1.1 项目背景
本工程为某商业综合体室外景观彩虹楼梯改造项目,位于建筑中庭连接一层至三层的现有混凝土楼梯。原楼梯为普通灰色水泥砂浆面层,为提升商业空间视觉效果及艺术氛围,设计采用彩虹渐变色彩装饰,同步改造楼梯栏杆及防滑系统。楼梯总长度36.8m,单跑宽度2.4m,共计32级踏步,踏步高度150mm,宽度300mm,总建筑面积约88.3㎡。
1.2 工程特点
· 色彩渐变要求:需实现红、橙、黄、绿、蓝、靛、紫七色均匀渐变,每色过渡段长度约5.2m,踏步表面色彩误差需≤3mm;
· 功能性结合:兼顾装饰效果与防滑、耐磨、抗紫外线要求,设计使用防滑系数≥0.85的专业涂料;
· 交叉作业管理:施工期间需保留单侧通道供行人通行,需设置全封闭防护围挡及导行系统。
1.3 主要工程量
序号
项目名称
单位
工程量
备注
1
基层处理
㎡
88.3
含踏步、踢面、平台
2
色彩涂料施工
㎡
82.5
七色渐变体系
3
防滑条安装
m
64.0
32级踏步,每级2条
4
栏杆改造
m
73.6
双侧不锈钢玻璃栏杆
5
照明系统安装
套
1
LED灯带暗藏式安装

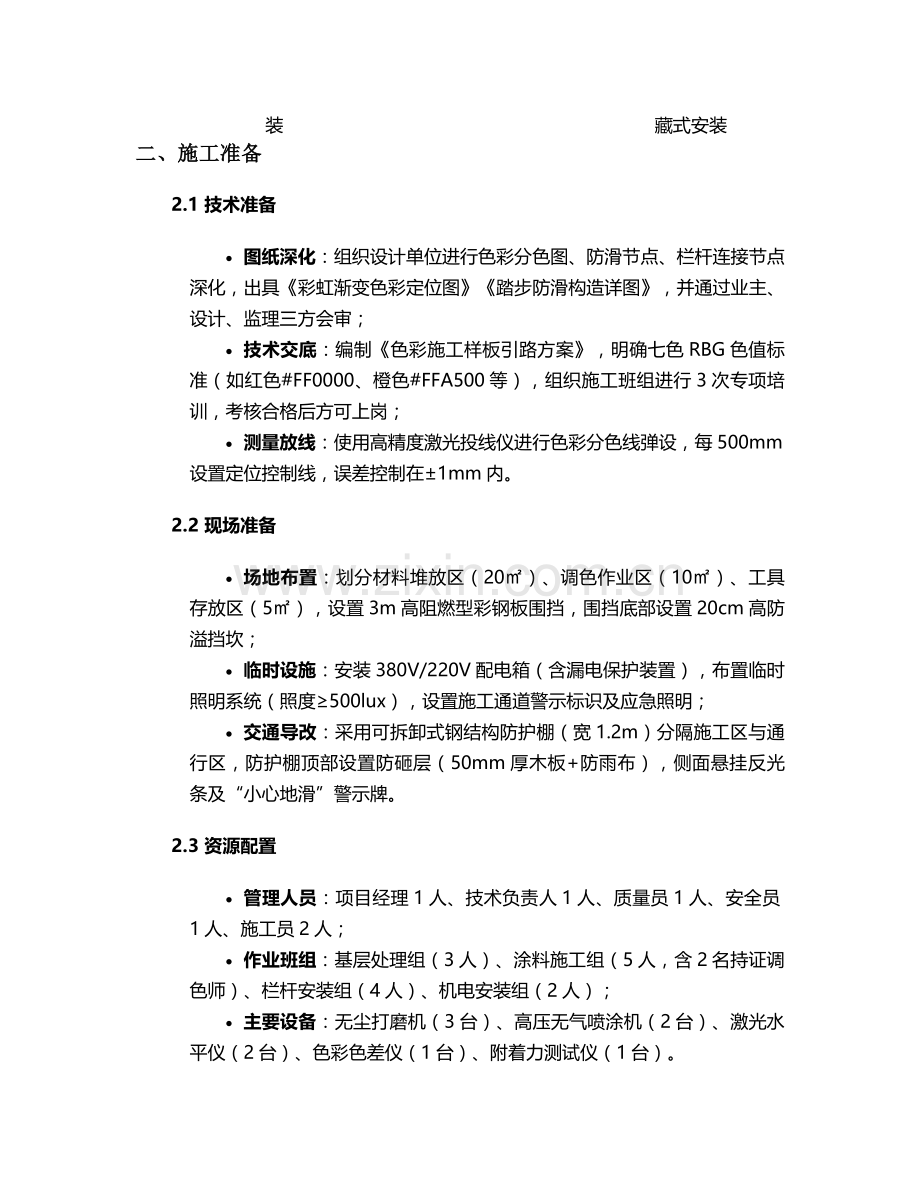

二、施工准备
2.1 技术准备
· 图纸深化:组织设计单位进行色彩分色图、防滑节点、栏杆连接节点深化,出具《彩虹渐变色彩定位图》《踏步防滑构造详图》,并通过业主、设计、监理三方会审;
· 技术交底:编制《色彩施工样板引路方案》,明确七色RBG色值标准(如红色#FF0000、橙色#FFA500等),组织施工班组进行3次专项培训,考核合格后方可上岗;
· 测量放线:使用高精度激光投线仪进行色彩分色线弹设,每500mm设置定位控制线,误差控制在±1mm内。
2.2 现场准备
· 场地布置:划分材料堆放区(20㎡)、调色作业区(10㎡)、工具存放区(5㎡),设置3m高阻燃型彩钢板围挡,围挡底部设置20cm高防溢挡坎;
· 临时设施:安装380V/220V配电箱(含漏电保护装置),布置临时照明系统(照度≥500lux),设置施工通道警示标识及应急照明;
· 交通导改:采用可拆卸式钢结构防护棚(宽1.2m)分隔施工区与通行区,防护棚顶部设置防砸层(50mm厚木板+防雨布),侧面悬挂反光条及“小心地滑”警示牌。
2.3 资源配置
· 管理人员:项目经理1人、技术负责人1人、质量员1人、安全员1人、施工员2人;
· 作业班组:基层处理组(3人)、涂料施工组(5人,含2名持证调色师)、栏杆安装组(4人)、机电安装组(2人);
· 主要设备:无尘打磨机(3台)、高压无气喷涂机(2台)、激光水平仪(2台)、色彩色差仪(1台)、附着力测试仪(1台)。
三、材料选择
3.1 基层处理材料
· 界面剂:选用双组份环氧树脂界面剂(E-44型),固含量≥98%,粘结强度≥2.5MPa,适用温度-10℃~60℃;
· 修补砂浆:聚合物抗裂修补砂浆(抗压强度≥30MPa,抗折强度≥4.5MPa),用于修复基层蜂窝、麻面及平整度偏差>5mm的部位。
3.2 色彩系统材料
· 底漆:环氧富锌底漆(锌含量≥80%,干膜厚度60μm),提供防锈及基层封闭功能;
· 面漆:氟碳改性丙烯酸涂料(耐候性≥8000h,光泽度30±5°),七色主漆需满足以下参数:
o 红色:L=45±2,a=65±2,b=40±2
o 黄色:L=85±2,a=-10±2,b=90±2
o 蓝色:L=40±2,a=-5±2,b=-65±2
· 罩面清漆:聚硅氧烷罩面剂(厚度30μm,透光率≥95%),具备抗紫外线、耐沾污性能。
3.3 功能材料
· 防滑条:60mm宽金刚砂防滑条(含氧化铝颗粒,硬度≥85HRA),采用环氧树脂粘贴+机械锚固(M4不锈钢螺丝,间距150mm);
· 栏杆材料:304不锈钢立柱(Φ89×3.0mm)、6+1.14PVB+6夹胶玻璃(透光率≥90%)、不锈钢扶手(Φ50×2.5mm);
· 照明系统:DC24V低压LED灯带(色温4000K,显色指数Ra≥90),配套IP67防水电源及智能控制系统。
四、施工工艺
4.1 基层处理工艺
4.1.1 表面清理
1. 使用无尘打磨机(配备36目金刚砂磨片)对踏步、踢面进行整体打磨,去除原砂浆面层浮浆及油污,露出新鲜混凝土基面;
2. 采用高压水枪(压力≥8MPa)冲洗基层,干燥后用真空吸尘器清理粉尘,表面灰尘含量需≤5g/㎡。
4.1.2 缺陷修复
1. 采用靠尺检查基层平整度,对偏差>3mm的部位,用修补砂浆分层刮涂(每层厚度≤10mm),养护72h后打磨平整;
2. 对裂缝宽度<0.3mm的部位,采用环氧树脂灌缝胶(粘度2500±500mPa·s)灌注;宽度≥0.3mm的裂缝,需先切割V型槽(深度10mm,宽度15mm),再填充弹性密封胶。
4.2 色彩涂料施工工艺
4.2.1 底漆施工
· 采用滚涂+刷涂结合工艺,滚筒选用12mm短毛聚酯辊,边角部位使用2寸羊毛刷收边,干膜厚度控制在60±5μm,间隔4h后进行附着力测试(拉开法≥5MPa)。
4.2.2 色彩分色施工
1. 分色胶带粘贴:根据《色彩定位图》,使用美纹纸胶带(宽度20mm,粘着力1.2N/cm)粘贴分色线,胶带边缘需与激光投线重合,采用刮板压实避免涂料渗漏;
2. 渐变色彩喷涂:
o 红色段(0-5.2m):使用1.5mm喷嘴高压无气喷涂机,喷涂3遍(每遍间隔2h),干膜厚度80μm;
o 过渡段处理:在两色交界处采用“湿碰湿”工艺,即前色喷涂后30min内喷涂过渡色,使用扇形喷嘴(角度60°)以45°角交叉喷涂,确保过渡宽度≥100mm;
3. 胶带拆除:最后一遍喷涂后30min内,沿45°角斜向撕除分色胶带,避免漆膜粘连。
4.2.3 罩面处理
· 全表面滚涂聚硅氧烷罩面剂,采用“十字交叉法”施工(横向一遍+纵向一遍),湿膜厚度控制在50μm,固化后进行光泽度检测(30±5°)。
4.3 防滑及栏杆施工
4.3.1 防滑条安装
· 在踏步前缘及后缘1/3处弹设定位线,采用环氧树脂胶(涂布厚度3mm)粘贴防滑条,胶层固化前用M4不锈钢螺丝(间距150mm)机械固定,24h固化后切除多余胶料。
4.3.2 栏杆改造
1. 原栏杆拆除:使用切割锯分段拆除原混凝土栏杆,拆除后对基层进行植筋处理(植入Φ12mm螺纹钢,深度100mm,抗拔力≥15kN);
2. 立柱安装:不锈钢立柱焊接于预埋件上(满焊,焊脚高度6mm),焊接后进行酸洗钝化处理,立柱垂直度偏差≤1mm/m;
3. 玻璃安装:夹胶玻璃采用不锈钢驳接爪固定(间距500mm),玻璃与立柱间隙用硅酮密封胶(位移能力±25%)填充。
4.4 照明系统安装
· 在楼梯踢面底部开设50mm×30mm凹槽,安装LED灯带(固定间距150mm),凹槽内涂刷防火涂料(耐火极限1h),表面覆盖3mm厚亚克力盖板(透光率≥92%),接线处做防水处理(IP68等级)。
五、质量控制
5.1 基层质量控制
· 验收标准:表面平整度≤3mm/2m,空鼓率≤2%(单个空鼓面积<100cm²),含水率≤8%(采用湿度计检测);
· 控制措施:每施工50㎡基层,随机抽取3个检测点进行平整度、附着力测试,不合格部位需返工处理并重新检测。
5.2 色彩质量控制
· 色差控制:使用色彩色差仪在每个色段随机检测5个点,ΔE值需≤1.5(CIE LAB标准),超出范围需重新调色并局部重涂;
· 膜厚控制:采用磁性测厚仪检测干膜厚度,底漆60±5μm、面漆80±5μm、罩面50±5μm,合格率需≥98%。
5.3 功能性能控制
检测项目
控制指标
检测方法
频率
防滑系数
≥0.85
摆式摩擦系数测定仪
每色段1组
耐候性
人工老化8000h无粉化
紫外老化试验箱
样板检测
附着力
≥5MPa
拉开法附着力测试仪
每200㎡1点
抗冲击性
50cm·kg无裂纹
落锤冲击试验
每色段1点
六、安全措施
6.1 防护设施
· 临边防护:楼梯两侧设置1.2m高防护栏杆(立杆间距1.5m),底部设置20cm高挡脚板,栏杆外挂密目安全网(网目密度≥2000目/100cm²);
· 高空作业:作业人员需佩戴双钩安全带(固定于顶部承重结构),使用工具袋存放工具,严禁抛掷物料;
· 防火管理:施工现场设置5个ABC干粉灭火器(每20㎡1个),调色作业区配备防爆型照明灯具,严禁明火作业。
6.2 专项安全管理
· 用电安全:配电箱实行“一机一闸一漏”制(漏电动作电流≤30mA,动作时间≤0.1s),电缆架空高度≥2.5m,严禁拖地敷设;
· 化学品防护:施工人员佩戴防毒口罩(P100级)、耐溶剂手套(丁腈材质),设置强制通风系统(风量≥10次/h);
· 应急准备:编制《化学品泄漏应急预案》,配备应急冲洗装置(流量15L/min)及医疗急救箱(含洗眼液、烧伤药膏等)。
6.3 安全教育培训
· 每日开工前进行15分钟“三级安全教育”,重点讲解当日作业风险点(如高空坠落、化学品接触等);
· 特种作业人员(电工、焊工)需持证上岗,证书复印件张贴于施工现场公示栏;
· 每周组织1次应急演练(防坠落、防火、化学品泄漏),演练记录存档备查。
七、验收标准
7.1 外观验收
· 色彩效果:七色渐变均匀,无明显色差、流挂、针孔,在自然光下8m距离观察无接缝痕迹;
· 表面质量:漆膜光滑平整,桔皮度≤2级,无气泡、裂纹,防滑条安装牢固、平整,与踏步边缘平行(偏差≤2mm)。
7.2 功能验收
· 物理性能:
o 耐水性:浸泡24h无起皱、脱落;
o 耐碱性:5%NaOH溶液浸泡48h无变色;
o 耐磨性:Taber耐磨仪(500g负载)≥5000次无露底;
· 栏杆系统:承载力≥1.5kN/m(水平推力),玻璃无3C认证标识、破损、划痕(深度≤0.1mm)。
7.3 验收流程
1. 班组自检:施工完成后,班组按《分项工程检验批划分表》进行100%自检,填写《自检记录表》;
2. 监理验收:监理工程师对外观、尺寸、性能进行抽样检测(抽样比例20%),合格率需100%;
3. 第三方检测:委托第三方机构进行防滑系数、耐候性、色彩色差检测,出具检测报告;
4. 竣工验收:业主组织设计、监理、施工单位进行联合验收,签署《竣工验收证书》,同步提交《色彩施工影像资料》《隐蔽工程验收记录》等归档资料。
八、施工进度计划
序号
工作内容
工期(天)
开始时间
结束时间
关键线路
1
施工准备
3
D1
D3
否
2
基层处理
5
D4
D8
是
3
底漆施工
2
D9
D10
是
4
色彩喷涂
7
D11
D17
是
5
栏杆安装
6
D12
D17
否
6
防滑及照明施工
4
D18
D21
是
7
验收及整改
3
D22
D24
是
本方案未尽事宜,需严格遵守《建筑装饰装修工程质量验收标准》(GB 50210-2018)、《建筑涂饰工程施工及验收规程》(JGJ/T 29-2015)及设计文件要求,确保工程质量符合合同约定标准。
