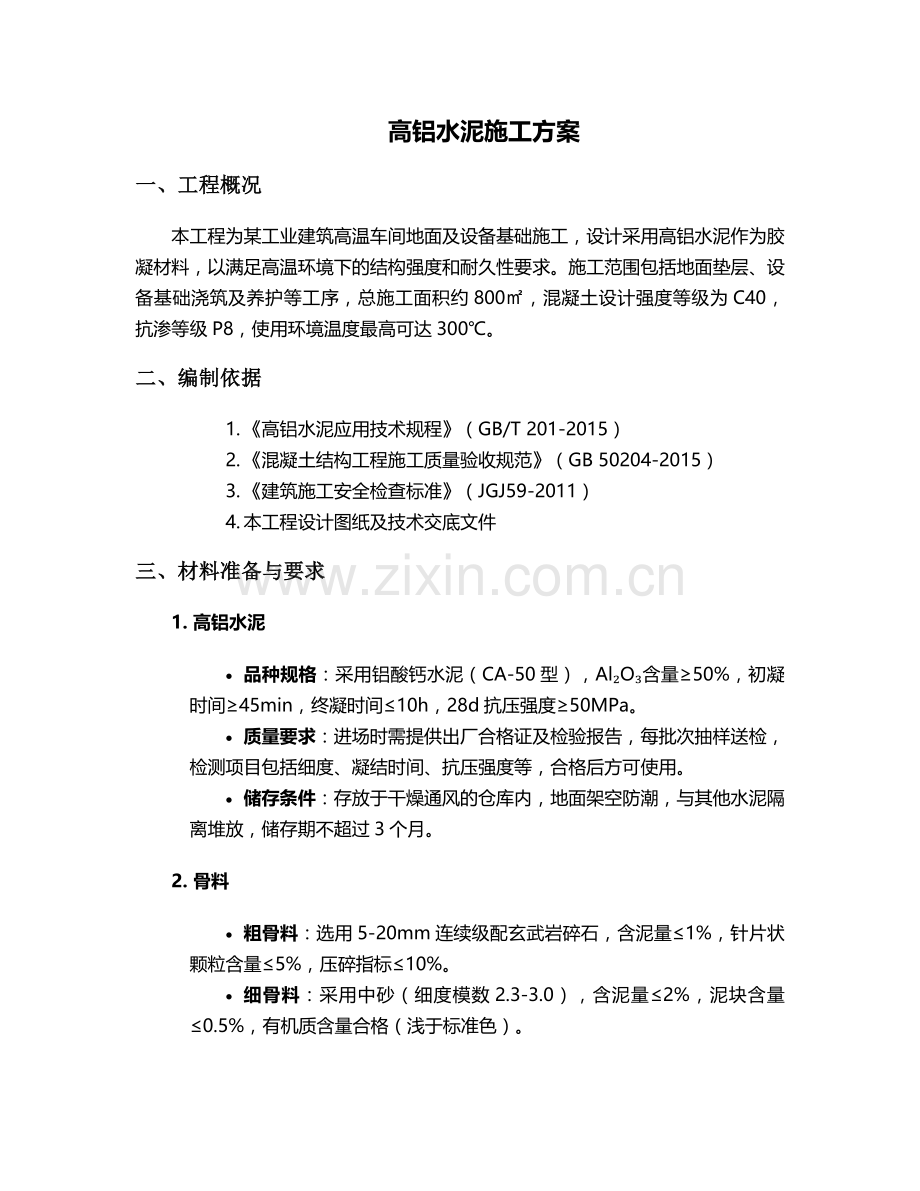

高铝水泥施工方案
一、工程概况
本工程为某工业建筑高温车间地面及设备基础施工,设计采用高铝水泥作为胶凝材料,以满足高温环境下的结构强度和耐久性要求。施工范围包括地面垫层、设备基础浇筑及养护等工序,总施工面积约800㎡,混凝土设计强度等级为C40,抗渗等级P8,使用环境温度最高可达300℃。
二、编制依据
1. 《高铝水泥应用技术规程》(GB/T 201-2015)
2. 《混凝土结构工程施工质量验收规范》(GB 50204-2015)
3. 《建筑施工安全检查标准》(JGJ59-2011)
4. 本工程设计图纸及技术交底文件
三、材料准备与要求
1. 高铝水泥
· 品种规格:采用铝酸钙水泥(CA-50型),Al₂O₃含量≥50%,初凝时间≥45min,终凝时间≤10h,28d抗压强度≥50MPa。
· 质量要求:进场时需提供出厂合格证及检验报告,每批次抽样送检,检测项目包括细度、凝结时间、抗压强度等,合格后方可使用。
· 储存条件:存放于干燥通风的仓库内,地面架空防潮,与其他水泥隔离堆放,储存期不超过3个月。
2. 骨料
· 粗骨料:选用5-20mm连续级配玄武岩碎石,含泥量≤1%,针片状颗粒含量≤5%,压碎指标≤10%。
· 细骨料:采用中砂(细度模数2.3-3.0),含泥量≤2%,泥块含量≤0.5%,有机质含量合格(浅于标准色)。

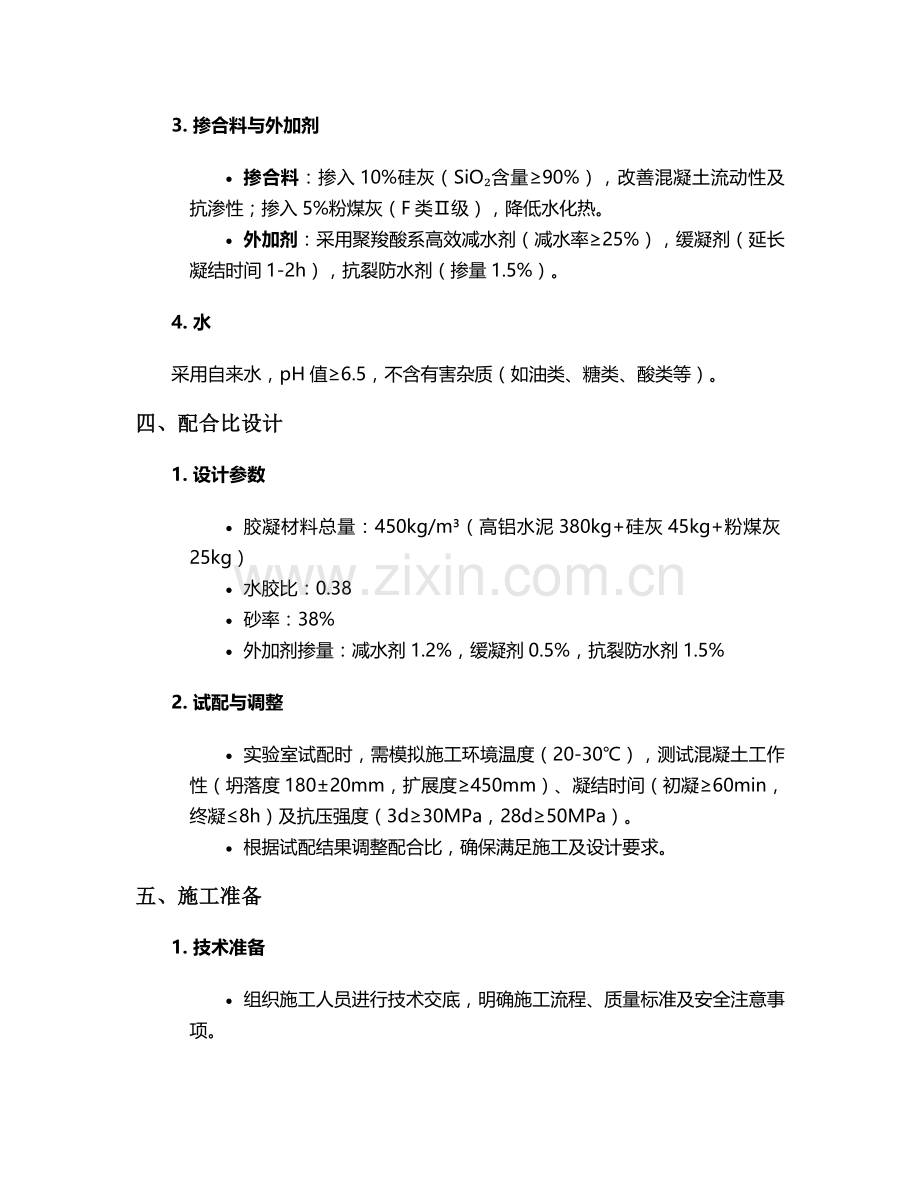

3. 掺合料与外加剂
· 掺合料:掺入10%硅灰(SiO₂含量≥90%),改善混凝土流动性及抗渗性;掺入5%粉煤灰(F类Ⅱ级),降低水化热。
· 外加剂:采用聚羧酸系高效减水剂(减水率≥25%),缓凝剂(延长凝结时间1-2h),抗裂防水剂(掺量1.5%)。
4. 水
采用自来水,pH值≥6.5,不含有害杂质(如油类、糖类、酸类等)。
四、配合比设计
1. 设计参数
· 胶凝材料总量:450kg/m³(高铝水泥380kg+硅灰45kg+粉煤灰25kg)
· 水胶比:0.38
· 砂率:38%
· 外加剂掺量:减水剂1.2%,缓凝剂0.5%,抗裂防水剂1.5%
2. 试配与调整
· 实验室试配时,需模拟施工环境温度(20-30℃),测试混凝土工作性(坍落度180±20mm,扩展度≥450mm)、凝结时间(初凝≥60min,终凝≤8h)及抗压强度(3d≥30MPa,28d≥50MPa)。
· 根据试配结果调整配合比,确保满足施工及设计要求。
五、施工准备
1. 技术准备
· 组织施工人员进行技术交底,明确施工流程、质量标准及安全注意事项。
· 编制混凝土浇筑顺序图,划分施工段(按300㎡/段划分,共3段),确定浇筑方向及布料点。
· 进行配合比交底,现场悬挂配合比标牌,注明材料名称、用量、施工参数等。
2. 现场准备
· 基层处理:清理施工面杂物、油污,洒水湿润基层(表面无明水),涂刷水泥基渗透结晶型界面剂(用量0.3kg/㎡)。
· 模板工程:采用18mm厚多层板,50×100mm方木背楞,间距300mm,外侧用φ48×3.5mm钢管支撑,模板接缝粘贴海绵条,确保严密不漏浆。
· 钢筋工程:按设计绑扎φ12@200双层双向钢筋,保护层厚度50mm,采用塑料垫块固定,垫块强度≥C40。
· 机具准备:混凝土搅拌站(JS500型)、输送泵(HBT60型)、振动棒(φ50/φ30各4台)、抹光机(2台)、覆盖材料(阻燃棉被、塑料薄膜)、测温仪(精度±1℃)等。
3. 劳动力配置
· 管理人员:项目经理1人,技术负责人1人,施工员2人,质检员1人,安全员1人。
· 作业人员:搅拌工3人,混凝土工15人,钢筋工8人,木工6人,普工5人,养护工2人。
六、施工工艺
1. 混凝土搅拌
· 投料顺序:粗骨料→细骨料→胶凝材料(高铝水泥、硅灰、粉煤灰)→干拌30s→加水+外加剂→湿拌90s。
· 搅拌控制:坍落度每2h检测1次,控制在180±20mm;出机温度≤30℃(夏季采用冰水拌合,骨料预冷)。
· 运输要求:采用混凝土罐车运输,运输时间≤45min,到场后需二次搅拌,严禁随意加水。
2. 浇筑与振捣
· 浇筑顺序:分段分层浇筑,每层厚度≤500mm,从一端向另一端推进,相邻段浇筑间隔≤2h(控制在初凝前)。
· 布料方式:输送泵管末端接软管,布料点间距≤3m,避免混凝土堆积离析;边角部位人工布料,确保填满模板。
· 振捣工艺:采用插入式振动棒,振捣间距≤500mm,快插慢拔,振捣至表面泛浆、无气泡逸出为止,每个点振捣时间15-30s;振动棒避免触碰钢筋、模板及预埋件。
3. 表面处理
· 抹平压光:混凝土初凝前(手指按压无明显痕迹),采用刮杠刮平,木抹子搓毛2遍,铁抹子压光3遍(最后一遍终凝前完成)。
· 分格缝设置:按6m×6m划分分格缝,缝宽20mm,深度贯穿混凝土层,采用泡沫条填充,表面嵌密封胶。
4. 养护工艺
· 养护措施:浇筑完成后1h内覆盖塑料薄膜(密封保湿),上覆阻燃棉被(冬季保温),环境温度控制在5-35℃,严禁受冻或暴晒。
· 养护时间:普通养护≥7d,高温养护(70℃蒸汽养护)3d(具体流程:升温2h→恒温70℃养护24h→降温2h)。
· 测温监控:养护期间每4h测一次混凝土内部温度及表面温度,内外温差≤25℃,超过时采取覆盖或通风措施。
5. 拆模
· 拆模时间:侧模拆除≥24h(混凝土强度≥1.2MPa),底模拆除≥7d(强度≥75%设计强度)。
· 拆模要求:严禁硬撬硬砸,避免损伤混凝土表面;拆模后及时修补边角缺陷,继续覆盖养护至28d。
七、质量控制要点
1. 原材料控制
· 建立材料台账,记录进场批次、数量、检验报告编号,不合格材料严禁使用。
· 高铝水泥与其他水泥严格隔离,避免混用(如普通硅酸盐水泥会导致闪凝)。
2. 施工过程控制
· 坍落度:每工作班至少检测3次,偏差超过±30mm时调整配合比。
· 强度检测:每50m³留置1组标准养护试块(150mm×150mm×150mm),同条件养护试块每组3块,分别用于拆模、强度评定及验收。
· 外观质量:表面平整、无蜂窝麻面(面积≤0.5%)、无裂缝(表面裂缝宽度≤0.2mm),预埋件位置偏差≤10mm。
3. 常见问题处理
· 裂缝:表面干缩裂缝采用环氧树脂胶泥修补;深层裂缝采用压力注浆(水泥基灌浆料)处理。
· 强度不足:检测试块强度低于设计值时,钻芯取样复核,必要时采用碳纤维加固。
· 泌水离析:调整砂率或外加剂掺量,加强振捣,离析严重的混凝土严禁使用。
八、安全与环保措施
1. 安全防护
· 个人防护:施工人员佩戴安全帽、防滑鞋、防护眼镜、口罩(粉尘作业时),高温作业配备防暑药品(如藿香正气水)。
· 用电安全:机械设备接地接零保护,配电箱设漏电保护器(动作电流≤30mA),电缆架空敷设(高度≥2.5m)。
· 防火措施:施工现场严禁吸烟,配备干粉灭火器(每50㎡1组),易燃材料(如棉被、塑料薄膜)单独堆放。
2. 环保要求
· 粉尘控制:水泥、粉煤灰等材料采用密闭罐储存,搅拌站设粉尘收集装置,运输车辆覆盖篷布。
· 废水处理:冲洗废水经沉淀池(三级沉淀)处理后回用,严禁直接排放。
· 噪声控制:夜间施工(22:00-6:00)办理夜间施工许可,噪声源(如振捣棒、输送泵)采取隔音措施,限值≤55dB。
九、应急预案
1. 混凝土供应中断
· 储备2h用量的应急混凝土(提前联系备用搅拌站),中断超过1h时,按施工缝处理(设置垂直施工缝,涂刷界面剂,下次浇筑前清除浮浆)。
2. 暴雨天气
· 未浇筑的混凝土覆盖防雨布,已浇筑的及时覆盖塑料薄膜+棉被,雨后检查表面平整度,必要时重新抹面。
3. 人员中暑
· 现场设置临时休息棚(配备空调或风扇),中暑人员立即移至阴凉处,口服含盐清凉饮料,严重时送医院救治。
十、验收标准
1. 主控项目
· 混凝土强度:试块抗压强度≥设计值(C40),同条件养护试块强度≥75%设计值。
· 抗渗性能:抗渗试块(Φ175×185mm)在0.8MPa压力下不透水。
· 表面平整度:≤5mm/2m(靠尺检查)。
2. 一般项目
· 分格缝位置偏差≤20mm,缝宽偏差±2mm。
· 预埋件、预留孔洞位置偏差≤15mm。
· 外观质量:表面清洁,色泽均匀,无明显缺陷。
十一、施工进度计划
工序名称
开始时间
结束时间
工期(天)
备注
材料进场检验
第1天
第2天
2
含抽样送检
模板安装
第3天
第5天
3
含验收
钢筋绑扎
第4天
第6天
3
与模板安装交叉作业
混凝土浇筑
第7天
第9天
3
分3段浇筑
养护
第9天
第23天
15
含高温养护3天
拆模与验收
第24天
第25天
2
含缺陷修复
本方案未尽事宜,需严格按照国家现行规范及设计要求执行,施工过程中加强技术管理与质量监控,确保工程质量符合标准。
