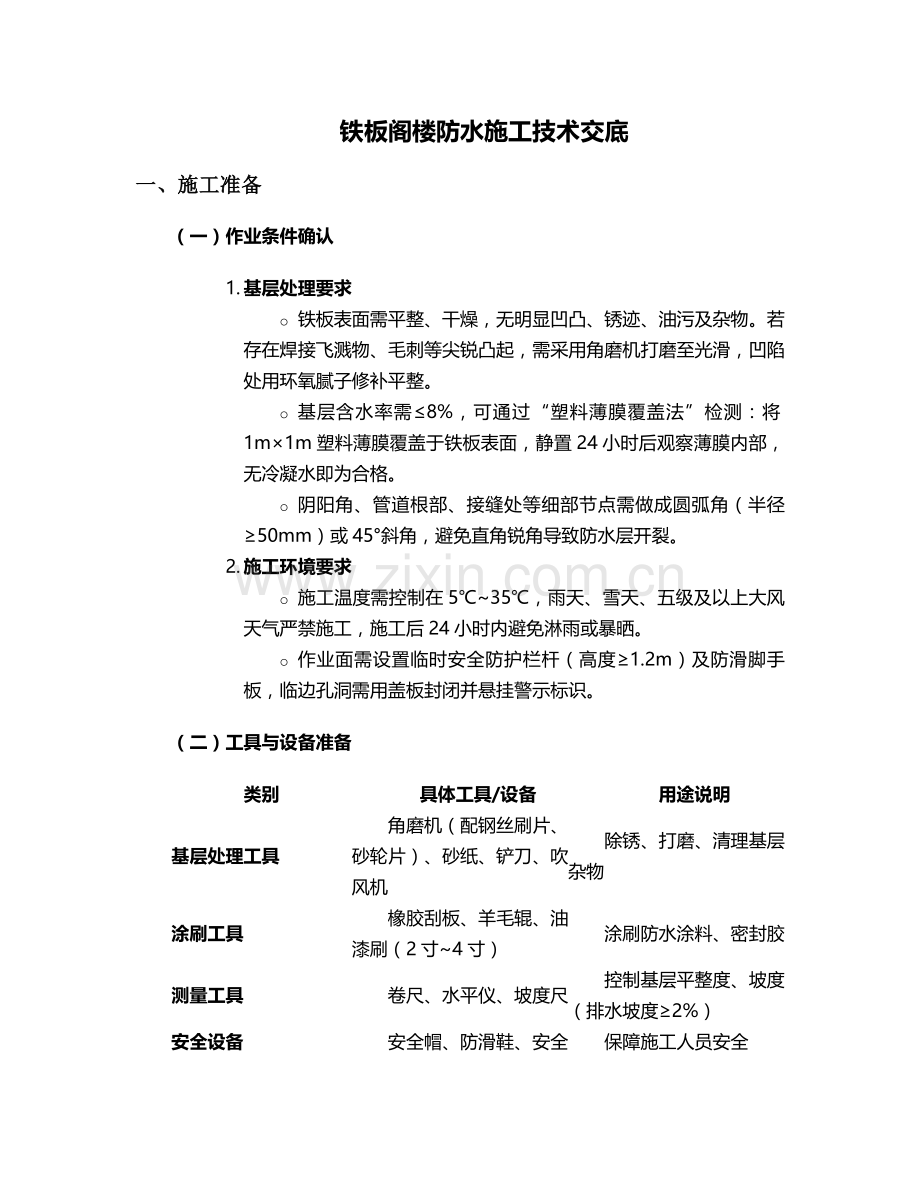

铁板阁楼防水施工技术交底
一、施工准备
(一)作业条件确认
1. 基层处理要求
o 铁板表面需平整、干燥,无明显凹凸、锈迹、油污及杂物。若存在焊接飞溅物、毛刺等尖锐凸起,需采用角磨机打磨至光滑,凹陷处用环氧腻子修补平整。
o 基层含水率需≤8%,可通过“塑料薄膜覆盖法”检测:将1m×1m塑料薄膜覆盖于铁板表面,静置24小时后观察薄膜内部,无冷凝水即为合格。
o 阴阳角、管道根部、接缝处等细部节点需做成圆弧角(半径≥50mm)或45°斜角,避免直角锐角导致防水层开裂。
2. 施工环境要求
o 施工温度需控制在5℃~35℃,雨天、雪天、五级及以上大风天气严禁施工,施工后24小时内避免淋雨或暴晒。
o 作业面需设置临时安全防护栏杆(高度≥1.2m)及防滑脚手板,临边孔洞需用盖板封闭并悬挂警示标识。
(二)工具与设备准备
类别
具体工具/设备
用途说明
基层处理工具
角磨机(配钢丝刷片、砂轮片)、砂纸、铲刀、吹风机
除锈、打磨、清理基层杂物
涂刷工具
橡胶刮板、羊毛辊、油漆刷(2寸~4寸)
涂刷防水涂料、密封胶
测量工具
卷尺、水平仪、坡度尺
控制基层平整度、坡度(排水坡度≥2%)
安全设备
安全帽、防滑鞋、安全带、防毒口罩
保障施工人员安全

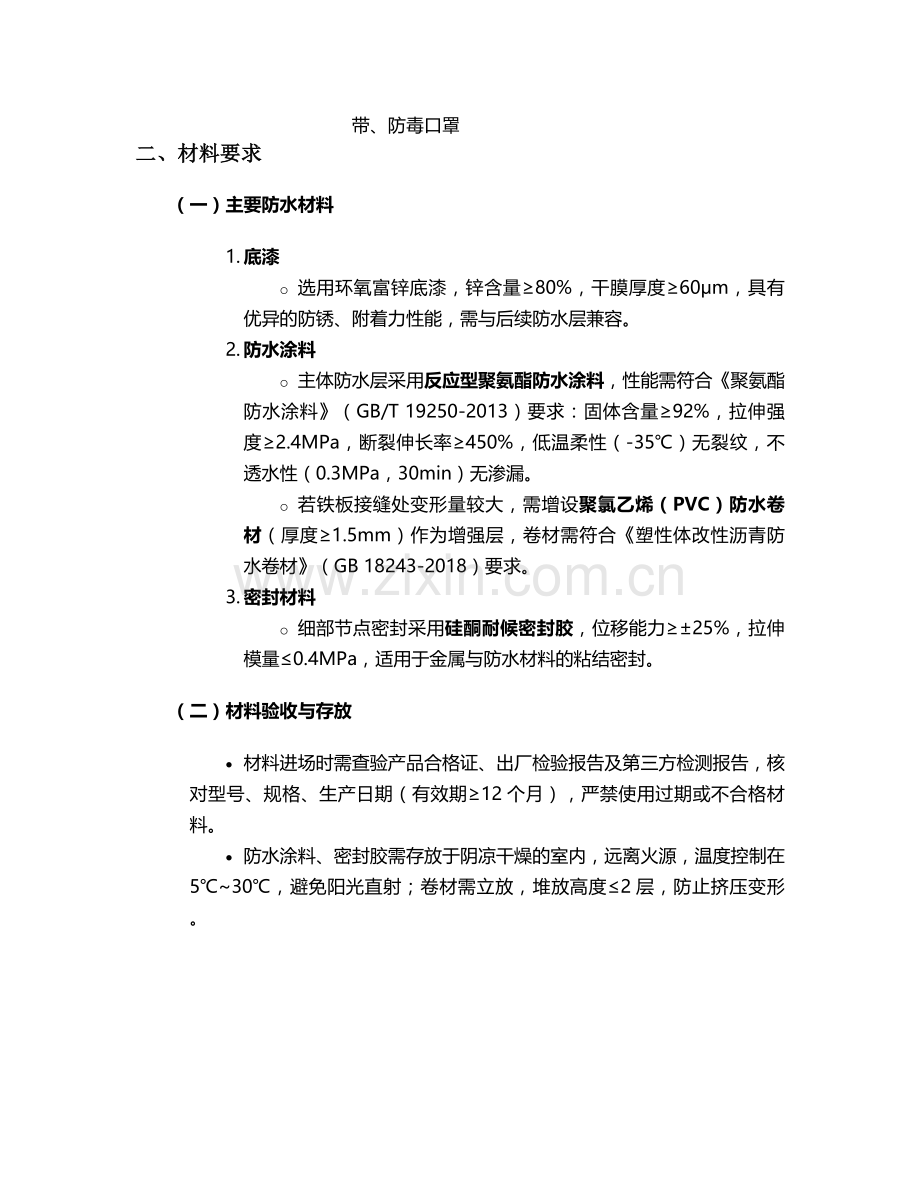

二、材料要求
(一)主要防水材料
1. 底漆
o 选用环氧富锌底漆,锌含量≥80%,干膜厚度≥60μm,具有优异的防锈、附着力性能,需与后续防水层兼容。
2. 防水涂料
o 主体防水层采用反应型聚氨酯防水涂料,性能需符合《聚氨酯防水涂料》(GB/T 19250-2013)要求:固体含量≥92%,拉伸强度≥2.4MPa,断裂伸长率≥450%,低温柔性(-35℃)无裂纹,不透水性(0.3MPa,30min)无渗漏。
o 若铁板接缝处变形量较大,需增设聚氯乙烯(PVC)防水卷材(厚度≥1.5mm)作为增强层,卷材需符合《塑性体改性沥青防水卷材》(GB 18243-2018)要求。
3. 密封材料
o 细部节点密封采用硅酮耐候密封胶,位移能力≥±25%,拉伸模量≤0.4MPa,适用于金属与防水材料的粘结密封。
(二)材料验收与存放
· 材料进场时需查验产品合格证、出厂检验报告及第三方检测报告,核对型号、规格、生产日期(有效期≥12个月),严禁使用过期或不合格材料。
· 防水涂料、密封胶需存放于阴凉干燥的室内,远离火源,温度控制在5℃~30℃,避免阳光直射;卷材需立放,堆放高度≤2层,防止挤压变形。
三、施工工艺
(一)基层处理与底漆施工
1. 除锈与清洁
o 采用角磨机配钢丝刷片对铁板表面进行除锈处理,达到《涂装前钢材表面锈蚀等级和除锈等级》(GB/T 8923.1-2011)中的Sa2.5级(近白级),即表面无可见油脂、污垢、氧化皮、铁锈,残留痕迹仅为点状或条纹状轻微色斑。
o 除锈后用吹风机清除表面灰尘、碎屑,若存在油污,需用工业酒精擦拭干净并晾干。
2. 涂刷底漆
o 底漆按产品说明书比例(主剂:固化剂=10:1~15:1,重量比)混合,搅拌均匀后静置5~10分钟(消除气泡),使用羊毛辊均匀涂刷于基层表面,不得漏涂、流坠。
o 底漆实干时间≥4小时(25℃环境下),实干后检查涂层完整性,若有漏涂或局部返锈,需补涂1~2遍,确保完全覆盖基层。
(二)细部节点增强处理
1. 阴阳角增强
o 在阴阳角部位先涂刷1遍聚氨酯防水涂料,随即粘贴1层无纺布(宽度≥300mm,沿角平分线对称铺贴),再涂刷1遍防水涂料,使无纺布完全被包裹,形成“涂料+无纺布”增强层,干膜厚度≥1.0mm。
2. 接缝处增强
o 铁板拼接缝需先填充硅酮密封胶(深度为缝宽的1/2~2/3),表面用刮板刮平,待密封胶表干(≥2小时)后,沿接缝方向铺贴PVC防水卷材(宽度≥500mm),卷材与基层之间采用聚氨酯防水涂料满粘,搭接宽度≥100mm,接缝处用密封胶封边。
3. 管道根部增强
o 穿楼板管道根部需设置止水环(宽度≥100mm),根部周围500mm范围内涂刷2遍防水涂料,中间加铺1层玻纤布(直径≥300mm),确保防水层与管道外壁粘结紧密。
(三)防水层施工
1. 第一遍防水涂料施工
o 聚氨酯防水涂料按主剂:固化剂=1:1(重量比)混合,用电动搅拌器搅拌3~5分钟至均匀无颗粒,使用橡胶刮板从低处向高处、从远到近均匀涂刷,厚度控制在0.8mm~1.0mm,不得有露底、气泡。
2. 第二遍防水涂料施工
o 第一遍涂料实干后(≥8小时),按垂直方向涂刷第二遍,形成“十字交叉”涂刷纹路,增强防水层整体性,干膜厚度≥1.5mm。
3. 卷材防水层施工(如需)
o 若采用“涂料+卷材”复合防水层,在第二遍防水涂料实干后,涂刷1层粘结剂(与防水涂料同材质),立即铺贴PVC防水卷材,用刮板从中间向两边刮压,排出空气,确保卷材与基层完全粘结,搭接缝处用热风枪加热焊接(搭接宽度≥80mm),焊接后用密封胶封口。
(四)保护层施工
· 防水层实干(≥48小时)后,需设置保护层:采用20mm厚1:2.5水泥砂浆(内掺5%防水剂),表面压光,养护7天;或铺设30mm厚C20细石混凝土(内配Φ4@150双向钢筋网),设置分格缝(间距≤6m×6m),缝宽10mm,用密封胶嵌填。
四、质量标准
(一)主控项目
1. 防水层厚度
o 聚氨酯防水涂料单组分干膜厚度≥2.0mm,复合防水层(涂料+卷材)总厚度≥3.5mm,采用测厚仪检测,每100㎡抽检3处,合格率需达100%。
2. 不透水性
o 完工后需进行闭水试验:在阁楼最低处砌筑挡水墙(高度≥200mm),注水至水深100mm,静置24小时后,检查楼下顶板及侧面无渗漏为合格。
3. 粘结强度
o 采用“剥离试验”检测防水层与基层粘结力:用美工刀在防水层上切割100mm×100mm的正方形试块,用拉力计垂直向上拉拔,粘结强度≥0.5MPa,破坏形式需为“基层内聚破坏”(即防水层与基层不剥离,铁板表面涂层被拉脱)。
(二)一般项目
· 防水层表面应平整、无气泡、无裂纹、无脱皮,接缝处粘结严密,无翘边、空鼓;
· 排水坡度符合设计要求(≥2%),不得有积水现象;
· 保护层表面平整,分格缝顺直,密封胶嵌填饱满、光滑。
五、安全与环保措施
(一)施工安全要求
1. 人员安全
o 施工人员必须佩戴安全帽、防滑鞋、安全带(高空作业时),涂刷防水涂料时需佩戴防毒口罩(聚氨酯涂料为溶剂型,需通风良好),严禁在作业面吸烟、饮食。
o 临时用电设备需安装漏电保护器(额定漏电动作电流≤30mA),电线需架空敷设(高度≥2.5m),严禁拖地或被碾压。
2. 防火防爆
o 防水涂料、稀释剂等易燃材料需单独存放于危险品仓库(远离火源,配备干粉灭火器),施工现场严禁存放超过当天用量的易燃材料。
o 焊接作业需与防水施工间隔≥48小时,且需采取防火隔离措施(如铺设防火毯),作业后清理火星、焊渣,确认无隐患后方可离开。
(二)环保措施
· 施工产生的废油漆桶、废卷材等建筑垃圾需分类存放,交由有资质的单位处理,严禁随意丢弃;
· 防水涂料搅拌时需在封闭容器内进行,避免溶剂挥发污染空气,施工废水需经沉淀后排放,不得直接排入下水道。
六、成品保护
1. 防水层施工完成后,48小时内严禁人员踩踏或堆放材料,后续施工需在保护层达到强度后进行(水泥砂浆保护层养护7天,混凝土保护层养护14天)。
2. 管道、设备安装时,不得在防水层上凿孔、打钉,若需开孔,需先做好防水加强处理(如增设防水套管、涂刷防水涂料)。
3. 完工后应及时清理作业面,检查防水层完整性,若发现破损,需立即修补(修补范围需扩大至破损处周围300mm,涂刷2遍防水涂料并加铺无纺布增强)。
注:本技术交底未尽事宜,需严格按照设计文件及《屋面工程技术规范》(GB 50345-2012)执行,施工中需做好过程记录,验收时提交隐蔽工程检查记录及闭水试验报告。
