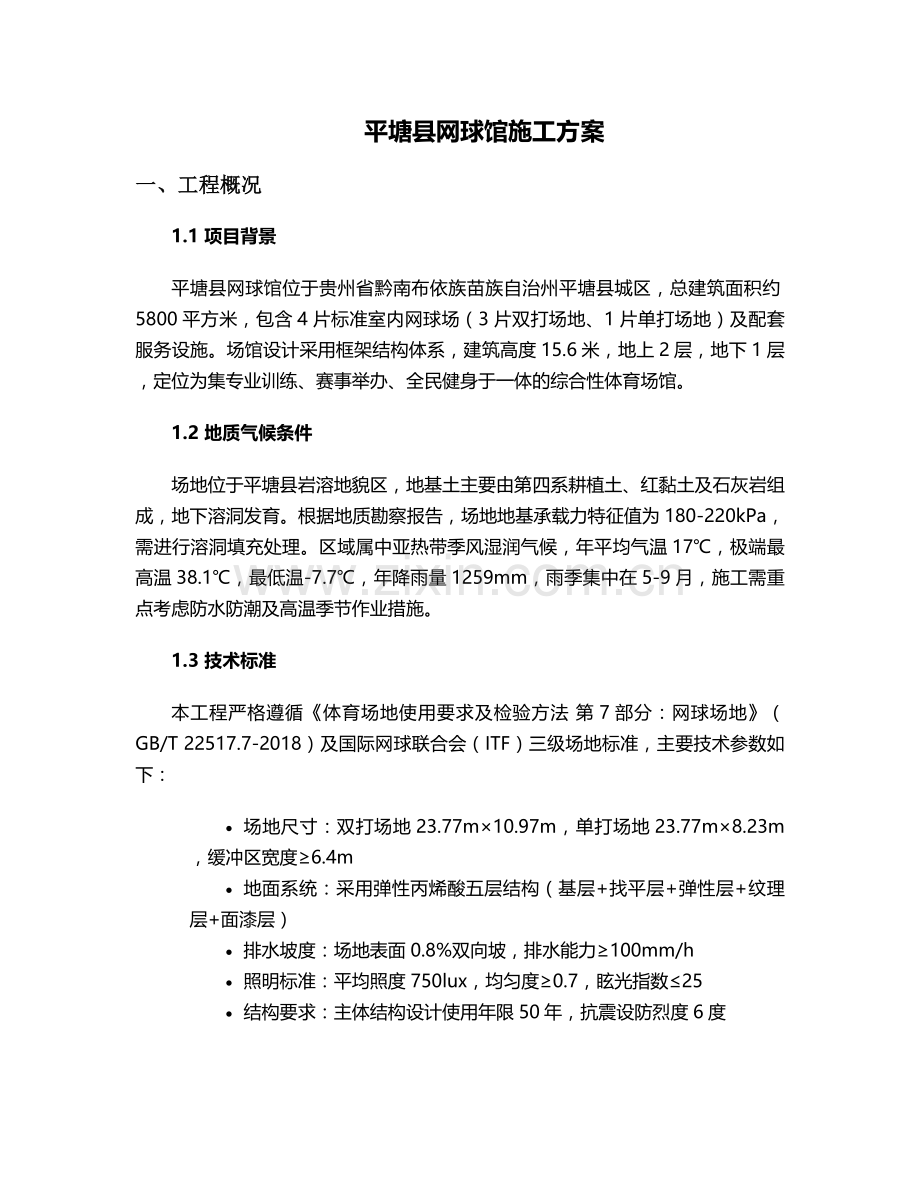

一、工程概况
1.1 项目背景
平塘县网球馆位于贵州省黔南布依族苗族自治州平塘县城区,总建筑面积约5800平方米,包含4片标准室内网球场(3片双打场地、1片单打场地)及配套服务设施。场馆设计采用框架结构体系,建筑高度15.6米,地上2层,地下1层,定位为集专业训练、赛事举办、全民健身于一体的综合性体育场馆。
1.2 地质气候条件
场地位于平塘县岩溶地貌区,地基土主要由第四系耕植土、红黏土及石灰岩组成,地下溶洞发育。根据地质勘察报告,场地地基承载力特征值为180-220kPa,需进行溶洞填充处理。区域属中亚热带季风湿润气候,年平均气温17℃,极端最高温38.1℃,最低温-7.7℃,年降雨量1259mm,雨季集中在5-9月,施工需重点考虑防水防潮及高温季节作业措施。
1.3 技术标准
本工程严格遵循《体育场地使用要求及检验方法 第7部分:网球场地》(GB/T 22517.7-2018)及国际网球联合会(ITF)三级场地标准,主要技术参数如下:
· 场地尺寸:双打场地23.77m×10.97m,单打场地23.77m×8.23m,缓冲区宽度≥6.4m
· 地面系统:采用弹性丙烯酸五层结构(基层+找平层+弹性层+纹理层+面漆层)
· 排水坡度:场地表面0.8%双向坡,排水能力≥100mm/h
· 照明标准:平均照度750lux,均匀度≥0.7,眩光指数≤25
· 结构要求:主体结构设计使用年限50年,抗震设防烈度6度
二、施工总体部署
2.1 项目管理架构
采用三级管理体系:
· 决策层:项目经理(一级建造师)、技术负责人(高级工程师)、安全总监
· 管理层:施工管理部、质量监督部、物资设备部、成本控制部
· 作业层:6个专业班组(土建组、钢结构组、装饰组、设备安装组、场地工程组、机电组)
2.2 施工分区与流程
分区划分:
· A区:地下结构及基础工程
· B区:主体框架结构工程
· C区:网球场地坪系统工程
· D区:机电安装及装饰装修工程
关键流程:
graph LR
场地平整→地基处理→基础施工→主体结构→钢结构安装→屋面工程→场地基层→面层施工→设备安装→验收调试
2.3 进度计划
总工期180天,关键节点控制如下:
· 准备阶段(15天):图纸会审、溶洞探测、施工方案审批
· 基础工程(40天):土方开挖、溶洞处理、钢筋混凝土基础
· 主体结构(50天):框架梁柱浇筑、屋面钢结构安装
· 场地工程(30天):混凝土基层、丙烯酸面层、标线施工
· 设备安装(25天):照明系统、空调通风、智能化设备
· 验收调试(20天):分部分项验收、场地性能检测
三、主要施工工艺
3.1 地基与基础工程
3.1.1 溶洞处理
针对场地岩溶发育特征,采用"探测-填充-加固"三步处理法:
1. 地质雷达探测:采用SIR-4000地质雷达对全场进行扫描,圈定32处溶洞分布区,其中直径≥2m的大型溶洞5处
2. 填充处理:
o 小型溶洞(直径<2m):采用C25细石混凝土连续灌注,灌注压力0.3-0.5MPa
o 大型溶洞:先抛填块石(粒径300-500mm)至溶洞顶以下1m,再灌注C20混凝土
3. 地基加固:采用Φ500高压旋喷桩(桩长9-12m)进行复合地基处理,桩间距1.5m×1.5m,单桩承载力≥300kN
3.1.2 基础施工
1. 土方开挖:采用反铲挖掘机分层开挖,挖深3.5m,放坡系数1:0.75,周边设置轻型井点降水系统
2. 承台施工:
o 钢筋绑扎:采用Φ20HRB400E钢筋,承台尺寸2000×2000×800mm,保护层厚度50mm
o 模板工程:18mm厚多层板+50×100mm方木背楞,对拉螺栓间距500mm×500mm
o 混凝土浇筑:C30抗渗混凝土(抗渗等级P6),采用汽车泵连续浇筑,初凝前二次振捣
3. 地下室结构:
o 底板:300mm厚C30防水混凝土,配置Φ14@150双层双向钢筋网
o 侧墙:250mm厚C30防水混凝土,水平钢筋Φ12@150,竖向钢筋Φ14@200
3.2 主体结构工程
3.2.1 框架结构施工
1. 模板体系:
o 柱模板:采用18mm厚酚醛覆膜胶合板,柱箍采用双钢管(Φ48×3.5mm),间距400mm
o 梁板模板:盘扣式脚手架支撑体系(立杆间距900×900mm,扫地杆距地200mm),15mm厚多层板
2. 钢筋工程:
o 梁柱节点:核心区箍筋加密(Φ10@100mm),采用"隔一拉一"绑扎方式
o 钢筋连接:直径≥22mm采用直螺纹套筒连接,其余采用绑扎搭接(搭接长度35d)
3. 混凝土工程:
o 材料:C30混凝土(框架柱)、C25混凝土(梁板),掺加粉煤灰(掺量15%)
o 浇筑:柱分段浇筑至梁底20mm,梁板连续浇筑,采用平板振捣器振捣密实
o 养护:覆盖薄膜+阻燃棉被养护,养护期≥14天,柱体采用包裹塑料布保湿
3.2.2 屋面钢结构工程
1. 构件加工:
o 主钢梁:H400×200×8×12mm Q355B型钢,工厂加工制作,焊接采用CO₂气体保护焊
o 檩条:C220×75×20×3mm冷弯薄壁型钢,间距1.5m
2. 安装工艺:
o 吊装:采用25t汽车吊,双机抬吊法安装主钢梁(最大跨度18m)
o 连接:高强螺栓连接(10.9级摩擦型),终拧扭矩450-500N·m
o 校正:采用全站仪三维定位,轴线偏差≤3mm,垂直度偏差≤H/1000且≤15mm
3.3 网球场地坪系统
3.3.1 基层施工
1. 混凝土基层:
o 结构:200mm厚C30混凝土,配置Φ12@200双层双向钢筋网,抗折强度≥4.5MPa
o 浇筑:分仓施工(6m×6m仓格),采用激光摊铺机找平,振捣密实后原浆收光
o 养护:覆盖薄膜养护14天,表面拉毛处理(纹理深度0.8mm)
2. 排水系统:
o 盲沟:基层内设置Φ150mm透水管,呈网格状布置,间距5m,外包土工布(渗透系数1×10⁻³m/s)
o 排水沟:场地周边设400×300mmU型排水沟,坡度0.5%,内置Φ100mmHDPE排水管
3.3.2 丙烯酸面层施工(五层体系)
1. 基层处理:
o 打磨:采用120目树脂磨片打磨混凝土表面,去除浮浆及杂质
o 修补:环氧树脂砂浆修补裂缝(宽度≥0.3mm的裂缝需切割V型槽后修补)
o 封闭:涂刷丙烯酸专用底漆(用量0.15kg/㎡),实干时间≥6h(25℃条件下)
2. 找平层:
o 材料:丙烯酸强化填充剂+60目石英砂(配比1:1.2)
o 施工:采用刮板分2遍刮涂,总厚度3mm,每遍间隔≥8h
o 验收:表面平整度≤2mm/2m,无砂眼、气泡
3. 弹性层:
o 材料:弹性丙烯酸材料+40目石英砂+橡胶颗粒(粒径1-3mm)
o 施工:分3遍刮涂,每遍厚度1.5-2mm,采用齿耙梳理确保颗粒均匀分布
o 性能:冲击吸收率35%-50%,垂直变形2.5-4mm
4. 纹理层:
o 材料:绿色丙烯酸色料+20目石英砂(配比1:0.8)
o 施工:单方向刮涂,厚度1mm,创造均匀防滑纹理(摩擦系数0.65)
5. 面漆层与划线:
o 面漆:滚涂2遍丙烯酸面漆(用量0.2kg/㎡),比赛区绿色,缓冲区红色
o 划线:采用贴胶带定位法,线宽误差±1mm,端线宽100mm,其他线宽50mm
o 固化:自然养护7天,养护期间严禁人员进入
3.4 机电安装工程
3.4.1 照明系统
1. 灯具配置:采用16套1000W LED专业灯具,双侧布置(灯柱高度8m),灯具防护等级IP65
2. 安装工艺:
o 灯杆固定:采用Φ159×6mm热镀锌钢管,混凝土基础尺寸800×800×1000mm
o 线缆敷设:YJV-0.6/1kV-5×16mm²电缆穿Φ50镀锌钢管暗敷
o 控制方式:智能照明控制系统,分三级模式(训练500lux、比赛750lux、应急300lux)
3.4.2 空调通风系统
1. 空调系统:采用变频多联机空调系统,室内机采用风管式空调(制冷量28-45kW)
2. 通风系统:
o 送排风系统:每小时换气6次,采用低噪声离心风机(风量12000m³/h)
o 除湿系统:配置2台转轮式除湿机(除湿量20kg/h),控制室内湿度50%-60%
四、质量控制措施
4.1 原材料控制
1. 材料进场检验:
o 钢材:每批抽取3组试件进行力学性能试验,屈强比≤0.85
o 防水材料:进行不透水性、拉伸强度及断裂延伸率测试
o 丙烯酸材料:检查弹性恢复率(≥90%)、耐候性(人工老化2000h无裂纹)
2. 材料存储:
o 水泥:设置防雨防潮仓库,堆放高度≤10袋,出厂超过3个月重新检验
o 钢筋:架空堆放,距离地面≥300mm,表面涂刷防锈剂
o 丙烯酸涂料:25℃以下避光存储,保质期≥6个月
4.2 关键工序质量控制
4.2.1 混凝土工程
1. 配合比控制:根据砂石含水率动态调整,坍落度控制在180±20mm
2. 施工控制:
o 浇筑前检查模板拼缝严密性(缝隙≤2mm),涂刷脱模剂(用量0.2kg/㎡)
o 振捣:插入式振捣器移动间距≤500mm,振捣时间15-30s
o 养护:夏季采用喷雾养护(每2h喷水一次),冬季采用电伴热养护(温度≥5℃)
3. 质量检测:
o 抗压强度:每50m³留置1组试块,同条件养护试块强度达到75%方可拆模
o 平整度:采用2m靠尺检查,允许偏差≤3mm
4.2.2 丙烯酸面层
1. 施工环境控制:
o 温度:5-35℃,雨天及相对湿度>85%时停止施工
o 通风:自然通风不良时采用轴流风机强制通风(风速≥1m/s)
2. 工序检验:
o 每道工序施工前对上道工序进行验收,填写《面层施工检查表》
o 弹性层施工后进行回弹测试(回弹率≥80%)
3. 成品保护:
o 设置防护围栏,严禁交叉作业
o 面层养护期间,室内温度控制在15-25℃,相对湿度50%-70%
4.3 检测与验收
1. 场地性能检测:
o 平整度:2m直尺测量,误差≤3mm/2m
o 球反弹率:采用网球反弹测试仪,测试值≥80%(混凝土基准面对比)
o 地面速率:使用ITF认证的测速仪,达到ITF三级场地标准
2. 分部分项验收:
o 地基基础:承载力检测、桩身完整性检测(合格率100%)
o 主体结构:混凝土强度、钢筋保护层厚度、结构垂直度检测
o 场地工程:表面坡度、排水能力、照明照度均匀度检测
五、安全文明施工
5.1 安全管理体系
1. 责任制:建立项目经理为首的安全生产责任制,设置3名专职安全员
2. 培训教育:
o 特种作业人员持证上岗,岗前培训不少于24学时
o 每日开展"三级安全教育"(班组、项目部、公司)
3. 防护措施:
o 高空作业:设置1.2m高防护栏杆,满挂密目安全网(网目密度≥2000目/100cm²)
o 临时用电:采用TN-S接零保护系统,配电箱设置三级漏电保护(漏电动作电流≤30mA)
5.2 季节性施工措施
5.2.1 雨季施工
1. 排水措施:
o 场地周边设置排水沟(断面500×600mm),配备4台Φ150mm污水泵(扬程15m)
o 基坑周边筑300mm高挡水埂,防止雨水倒灌
2. 混凝土施工:
o 准备防雨布(2000㎡),遇雨时对新浇混凝土进行覆盖
o 调整配合比,减少坍落度损失(掺加缓凝剂,初凝时间≥6h)
5.2.2 高温季节施工
1. 作业安排:调整作业时间(上午6:00-10:00,下午15:00-19:00)
2. 防暑措施:
o 现场设置4处饮水点(提供含盐清凉饮料)
o 混凝土浇筑前对模板洒水降温(水温≤25℃)
3. 材料保护:
o 砂石料场搭设遮阳棚(高度4m),骨料温度≤30℃
o 混凝土运输车辆覆盖保温套,入模温度≤35℃
5.3 环境保护措施
1. 扬尘控制:
o 施工道路硬化(200mm厚C20混凝土),配备2台雾炮机(覆盖半径30m)
o 裸土覆盖率100%(采用绿色防尘网,密度≥2000目/㎡)
2. 噪声控制:
o 破碎机、切割机等设备设置隔音棚(降噪量≥25dB)
o 夜间施工(22:00-6:00)噪声≤55dB,办理夜间施工许可
3. 废水处理:
o 设置三级沉淀池(总容积50m³),废水经处理后回用(用于洒水降尘)
o 油料库房设置防渗池(渗透系数≤1×10⁻⁷cm/s)
六、应急预案
6.1 地质灾害应急
1. 溶洞突水:
o 立即启动排水系统,采用Φ200mm水泵强排(抽排能力500m³/h)
o 抛填速凝混凝土(初凝时间≤15min)封闭涌水点
2. 边坡失稳:
o 立即撤离坡底人员,设置警戒线(半径50m)
o 采用反压土方(高度2m)+锚杆(长度6m)进行临时加固
6.2 质量事故处理
1. 混凝土裂缝:
o 宽度<0.2mm:采用环氧树脂表面封闭(压力0.2MPa)
o 宽度≥0.2mm:化学灌浆处理(采用低黏度环氧树脂浆液,灌浆压力0.3-0.5MPa)
2. 面层起砂:
o 局部起砂:清除松散层后采用丙烯酸修补料(厚度≥5mm)修补
o 大面积起砂:彻底清除后重新施工找平层及弹性层
6.3 安全事故应急
1. 高处坠落:
o 现场配备2套急救箱(含止血带、担架等),与平塘县医院建立绿色通道(车程15分钟)
o 制定《高空作业救援预案》,每月组织1次应急演练
2. 触电事故:
o 配备2台绝缘电阻测试仪,每日检测临时用电线路(绝缘电阻≥0.5MΩ)
o 现场设置应急电源切断开关,标识清晰(间距≤50m)
七、验收与交付
7.1 验收程序
1. 分部分项验收:
o 地基基础:验收承载力、混凝土强度、钢筋保护层厚度
o 主体结构:验收轴线偏差、垂直度、构件尺寸
o 场地工程:验收平整度、坡度、回弹率、摩擦系数
2. 功能测试:
o 照明系统:连续照明72h,检测照度均匀度及眩光指数
o 排水系统:模拟暴雨试验(降雨强度100mm/h,持续2h)
3. 第三方检测:委托贵州省体育场地设施检测中心进行场地性能检测,出具《网球场地检测报告》
7.2 交付标准
1. 技术资料:提供完整的竣工图纸、材料合格证、检测报告等资料(一式6份)
2. 场地性能:符合ITF三级场地标准,通过中国网球协会(CTA)认证
3. 培训服务:对场馆运营人员进行3次专业培训(设备操作、场地维护等)
4. 质保承诺:主体结构质保50年,丙烯酸面层质保3年,设备安装质保2年
本施工方案经专家论证通过后实施,在施工过程中将根据实际情况动态调整,确保工程质量达到设计要求及国家现行规范标准。
