收藏 分销(赏)

旱地整理施工方案.doc

上传人:a199****6536 文档编号:1293110 上传时间:2024-04-22 格式:DOC 页数:6 大小:109KB
下载 相关 举报
旱地整理施工方案.doc_第1页
第1页 / 共6页
旱地整理施工方案.doc_第2页
第2页 / 共6页
旱地整理施工方案.doc_第3页
第3页 / 共6页
旱地整理施工方案.doc_第4页
第4页 / 共6页
旱地整理施工方案.doc_第5页
第5页 / 共6页
点击查看更多>>
资源描述

1、旱地整理施工方案一、工艺顺序:施工准备-按设计图纸-分田块设计平整高程测量放样 -机械进场-剥离表土耕作-集中堆放耕土层-搬运表土,二、实施方法: 在推土机推土前,对开挖区域内的树桩树根杂草垃圾废渣等有碍物利用机械结合人工彻底清除,然后先把原耕作土2 03 0 cm用推土机分两层推土剥离后,在搬迁占地范围以外集中堆放由土地平整施工方进行搬运,回填到废弃工矿复垦宅基地平整中,回填前先平整底土层,并保证有足够的保水层,防止表土层底部为漏水层,在施工时注意田面高程的控制表土翻松用推土机的松土器进行耙松处理。 表土回复经监理验收合格后,按设计要求进行田埂施工:田埂夯筑顺直,防止漏水,在田埂内侧用粘性土

2、涂抹夯实,放水试蓄。田埂外侧选择粘性较强的土壤,逐层压实后修坡,拍打结实。三、 土坎梯田的施工土坎梯田施工包括定线、清基、筑埂、保留表土、修平田面等五道工序。 1、 梯田定线(1) 根据梯田规划确定为梯田区的坡面,在其正中(距左右两端大致相等)从上到下划一中轴线。(2)根据梯田断面设计的田面斜宽Bx,在中轴线上划出各台梯田的Bx基点。(3) 从各台梯田的Bx基点出发,用手水准向左右两端分别测定其等高点;连各等高点成线,即为各台梯田的施工线。(4) 定线过程中,遇局部地形复杂处,应根据大弯就势,小弯取直原则处理,有的为保持田面等宽,需适当调整埂线位置。2、 田坎清基(1)以各台梯田的施工线为中心

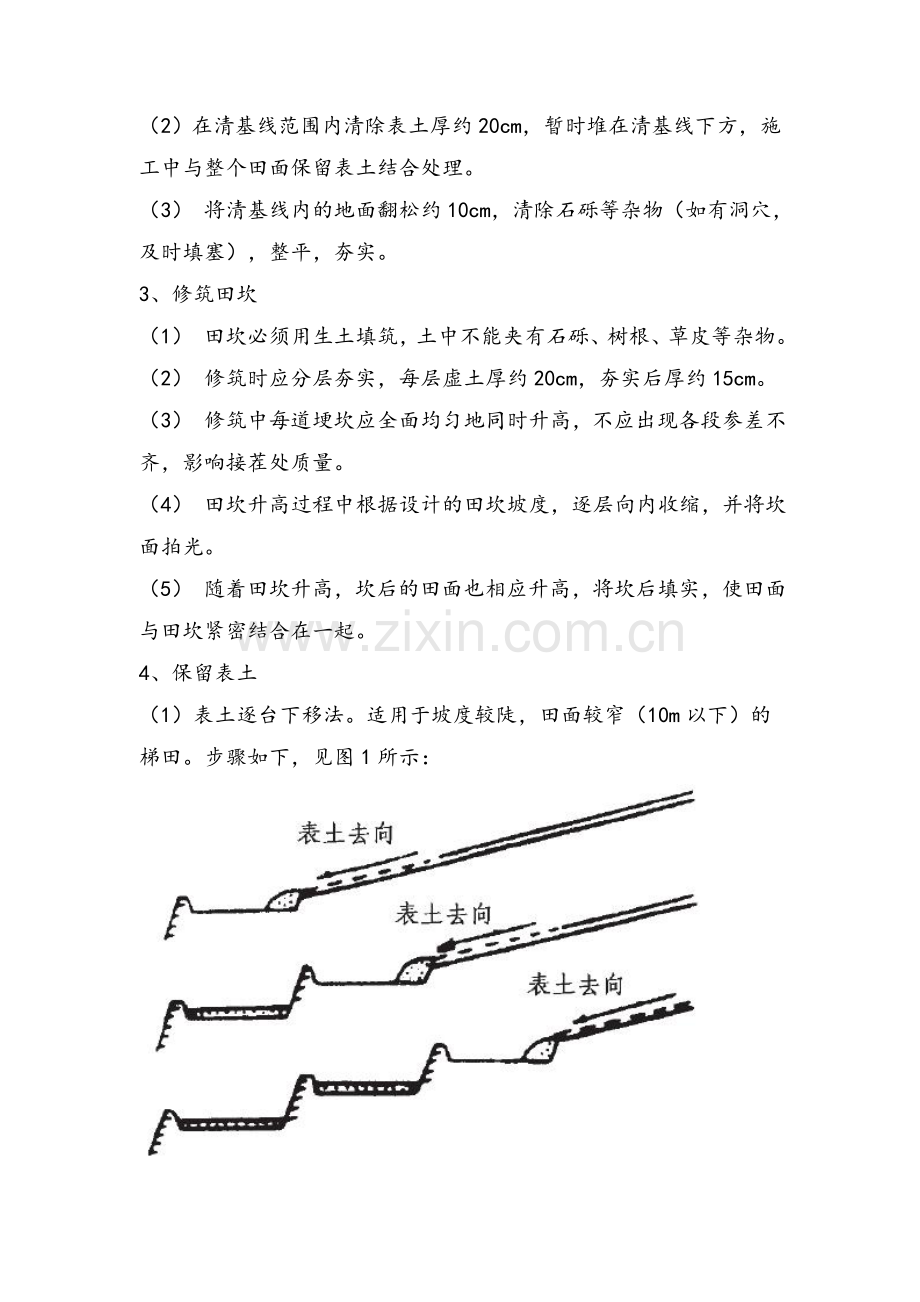

3、,上下各划出5060cm宽,作为清基线。 (2)在清基线范围内清除表土厚约20cm,暂时堆在清基线下方,施工中与整个田面保留表土结合处理。(3) 将清基线内的地面翻松约10cm,清除石砾等杂物(如有洞穴,及时填塞),整平,夯实。3、修筑田坎(1) 田坎必须用生土填筑,土中不能夹有石砾、树根、草皮等杂物。 (2) 修筑时应分层夯实,每层虚土厚约20cm,夯实后厚约15cm。(3) 修筑中每道埂坎应全面均匀地同时升高,不应出现各段参差不齐,影响接茬处质量。(4) 田坎升高过程中根据设计的田坎坡度,逐层向内收缩,并将坎面拍光。(5) 随着田坎升高,坎后的田面也相应升高,将坎后填实,使田面与田坎紧密结

4、合在一起。4、保留表土(1)表土逐台下移法。适用于坡度较陡,田面较窄(10m以下)的梯田。步骤如下,见图1所示:图1 表土逐台下移法1)、整个坡面梯田逐台从下向上修,先将最下面一台梯田修平,)不保 留表土。2)、 将第二台拟修梯田田面的表土取起,推到第一台田面上,均匀铺好。 3)、第二台梯田修平后,将第三台拟修梯田田面的表土取起,推到第二台田面上,均匀铺好。4)、如此逐台进行,直到各台修平。(2)表土逐行置换法。适用于坡面坡度较缓,梯田田面较宽(2030m)的情况。步骤如下,见图2:图 2表土逐行置换法1) 先将田面中部约2m宽修平,将其上下两侧各约1m 宽表土取来铺 上。2) 挖上侧1m宽田

5、面,填下侧1m宽田面,将平台扩大为4m宽。3)按照前述方法,再向上下两端各发展1m宽,将平台扩大为6m 。 4)如此继续进行下去,直到把整个田面修平。(3)表土中间堆置法。适用于田面宽1015m的情况。步骤如下,见图3 :图 3表土中间堆置法1) 将拟修田面的表土,全部取起,堆置在田面中心线位置, 堆宽约 2m左右。2) 将中心线上方田面生土取起,填于下方田面,把整个田面修平。 3) 将堆置在中心线的表土,均匀铺运到整个田面上。5、修平田面(1)、 将田面分成下挖上填与上挖下填两部分:田坎线上下各1.5m范围,采取下挖上填法,从田坎下方取土,填到田坎上方。其余田面采取上挖下填法,从田面中心线以

6、上取土,填到中心线以下。这样可提高工效,节省劳工,见图4。图 4上挖下填与下挖上填 (2)、田面挖、填任务基本完成后,应用手水准检查是否达到水平(或按 设计要求的纵向比降)。要求误差不超过1。(3)田边1m左右,保留10左右反坡,地中原有浅沟部位,填方应比水平面高出10cm左右,以备填土最深部位沉陷后田面仍能保持水平。四、管理1、维修养护(1)每年汛后和每次较大暴雨后,要对梯田区检查,发现田坎(田埂)有缺口、穿洞等损毁现象,及时进行补修。(2)梯田田面平整后,地中原有浅沟处,雨后产生不均匀沉陷,田面出现浅沟集流的,在庄稼收割后,及时取土填平。(3)坡式梯田的田埂,应随着埂后泥沙淤积情况,每年从

7、田埂下方取土,加高田埂,保持埂后按原设计要求有足够的拦蓄容量。(4)隔坡梯田的平台与斜坡交接处,如有泥沙淤积,应及时将泥沙均匀摊在水平田面,保持田面水平。2、 促进生土熟化(1) 梯田修平后,应在挖方部位多施有机肥(单位面积施肥量较一般施肥高一倍左右),同时深耕30cm左右(如是畜力翻耕,可采用“套二犁”),促进生土熟化。 (2) 新修水平梯田(与隔坡梯田的平台部分),第一年应选种能适应生土的作物,如豆类和马铃薯等。或种一季绿肥作物与豆科牧草。3、田坎利用(1) 根据田面宽度、田坎高度与坡度,分别选种经济价值高、对田面作物生长影响小的树种、草种,发展田坎经济。(2)根据所选树种、草种的植物生理特性,经过试验研究,确定在田坎上种植的方式(株距、位置),以及经营管理要求,力争田坎上植物优质、高产。(3) 田坎利用应与搞好田坎的维修养护、保证田坎安全相结合。

展开阅读全文
相似文档                                   自信AI助手自信AI助手
猜你喜欢                                   自信AI导航自信AI导航
搜索标签

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        获赠5币

©2010-2024 宁波自信网络信息技术有限公司  版权所有

客服电话:4008-655-100  投诉/维权电话:4009-655-100

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :gzh.png    weibo.png    LOFTER.png

客服
