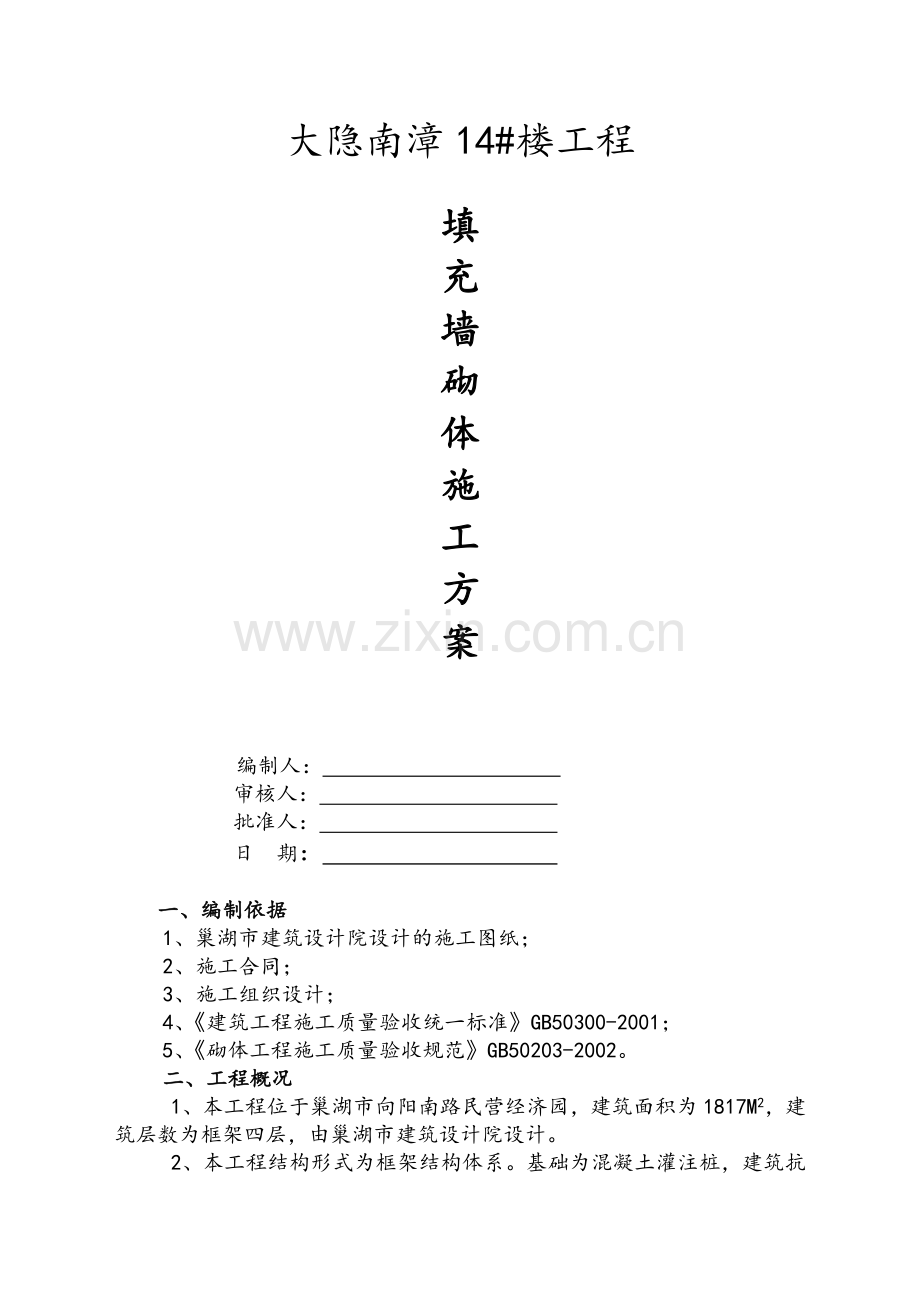

1、大隐南漳14#楼工程填充墙砌体施工方案 编制人: 审核人: 批准人: 日 期: 一、编制依据1、巢湖市建筑设计院设计的施工图纸;2、施工合同;3、施工组织设计;4、建筑工程施工质量验收统一标准GB50300-2001;5、砌体工程施工质量验收规范GB50203-2002。二、工程概况1、本工程位于巢湖市向阳南路民营经济园,建筑面积为1817M2,建筑层数为框架四层,由巢湖市建筑设计院设计。2、本工程结构形式为框架结构体系。基础为混凝土灌注桩,建筑抗震设防类别为丙类,建筑结构安全等级为二级,主体抗震等级为四级。抗震设防烈度为6度;建筑物总高为17.20M,填充墙采用240240115规格的粘土空

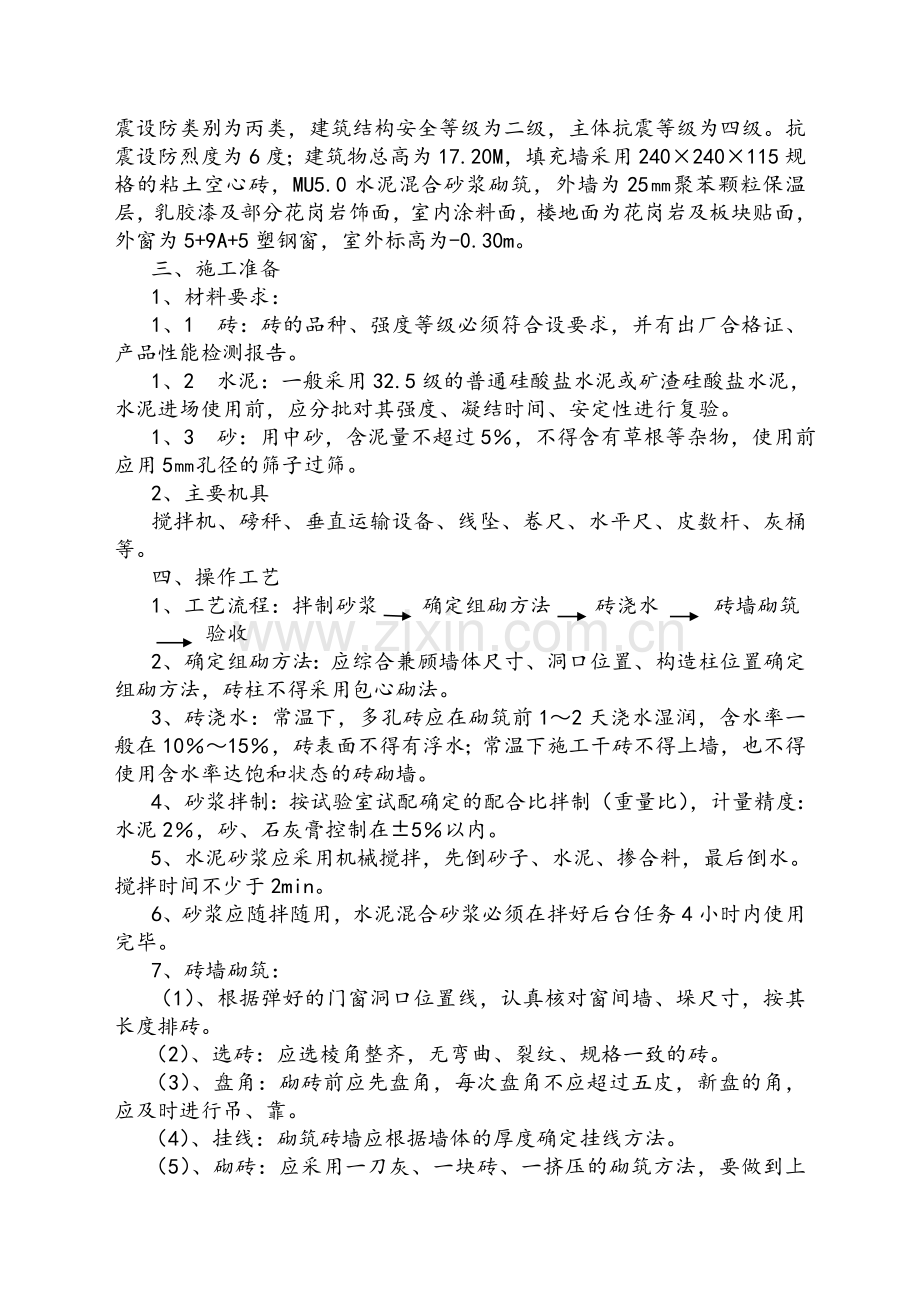

2、心砖,MU5.0水泥混合砂浆砌筑,外墙为25聚苯颗粒保温层,乳胶漆及部分花岗岩饰面,室内涂料面,楼地面为花岗岩及板块贴面,外窗为5+9A+5塑钢窗,室外标高为-0.30m。三、施工准备1、材料要求:1、1 砖:砖的品种、强度等级必须符合设要求,并有出厂合格证、产品性能检测报告。1、2 水泥:一般采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥,水泥进场使用前,应分批对其强度、凝结时间、安定性进行复验。1、3 砂:用中砂,含泥量不超过5,不得含有草根等杂物,使用前应用5孔径的筛子过筛。2、主要机具搅拌机、磅秤、垂直运输设备、线坠、卷尺、水平尺、皮数杆、灰桶等。四、操作工艺1、工艺流程:拌制砂浆 确
3、定组砌方法 砖浇水 砖墙砌筑 验收2、确定组砌方法:应综合兼顾墙体尺寸、洞口位置、构造柱位置确定组砌方法,砖柱不得采用包心砌法。3、砖浇水:常温下,多孔砖应在砌筑前12天浇水湿润,含水率一般在1015,砖表面不得有浮水;常温下施工干砖不得上墙,也不得使用含水率达饱和状态的砖砌墙。4、砂浆拌制:按试验室试配确定的配合比拌制(重量比),计量精度:水泥2,砂、石灰膏控制在5以内。5、水泥砂浆应采用机械搅拌,先倒砂子、水泥、掺合料,最后倒水。搅拌时间不少于2min。6、砂浆应随拌随用,水泥混合砂浆必须在拌好后台任务4小时内使用完毕。7、砖墙砌筑:(1)、根据弹好的门窗洞口位置线,认真核对窗间墙、垛尺寸
4、,按其长度排砖。 (2)、选砖:应选棱角整齐,无弯曲、裂纹、规格一致的砖。 (3)、盘角:砌砖前应先盘角,每次盘角不应超过五皮,新盘的角,应及时进行吊、靠。 (4)、挂线:砌筑砖墙应根据墙体的厚度确定挂线方法。 (5)、砌砖:应采用一刀灰、一块砖、一挤压的砌筑方法,要做到上跟线、下跟棱,左右相邻要对平;水平灰缝厚度和竖向灰缝一般为10,但不应小于8,也不应大于12,水平灰缝的砂浆饱满度不小80;竖向灰缝不得出现透明缝,严禁用水冲浆灌缝。 (6)、每层墙的最上一皮砖,砖砌体的台阶水平面上挑出层,应整砖丁砌。 (7)、除构造柱外,砖砌体的转角处和交接处应同时砌筑,严禁无可靠措施的内外墙分砌施工。
5、(8)、施工洞口留设:洞口侧边离交接处外墙不应小于500,洞口净宽度不应超过1m。(9)、预留槽洞及埋设管道:施工中应准确预留槽洞位置,不得在已砌的墙体上凿孔打洞,不应在墙面上留(凿)水平槽、斜槽或埋设水平暗管和斜暗管。(10)、墙体拉结筋的位置、规格、数量、间距均应按设计要求留置,不应错放、漏放。(11)、凡设有构造柱的,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直。(12)、有防水要求的房间楼面四周,除门洞口外,必须浇筑不低于200高的混凝土止水带,混凝土强度等级不小于C20。五、质量标准1、多孔砖的品种、规格、强度等级必须符合设计要求。2、砂浆品种及强度等级应符合
6、设计要求。3、砌体砂浆必须密实饱满,砌体水平灰缝的砂浆饱满度不小于80。4、砖砌体轴线位置偏移不得大于10。5、砖砌体的垂直度偏差每层不得大于5。6、砖砌体墙顶面标高偏差不得大于15.7、门窗洞口高、度的偏差不得大于5。8、外墙上下窗口偏差不得大于20。三、施工布署及任务安排1、本工程基槽开挖及回填土方分别均作1个检验批,施工时不分段顺序施工。2、土方开挖采用反铲挖掘机大开挖,自卸车运土;土方回填用挖掘机分层铺填并机械夯实。四、施工准备1、学习审查图纸2、勘察现场,了解现场地形、地貌、地质、地下埋设物、地上障碍物、临近建设物以外及水电供电供应,运输道路情况,作为计算土方工程量,选择施工方案及组
7、织降水、排水的依据。 3、将施区域内的障碍物,如高压线、地上和底下管道、电缆等进行拆除、清理。 4、按照设计及施工要求,做好施工区域内的三通一平工作。基础采用大开挖、土方大部分外运留足基础回填土所需土方。 5、要根据设计图纸与地质部门提供的地质资料及所选择的持力层、设置深度来确定开挖方式。6、建筑位置的标准轴线桩,标准水平桩应做好引测,以防开挖过程中破坏,并应在开挖前做好轴线,标高的复核。7、土方开挖在夜间施工时,应合理安排工序,防止错挖或起挖,施工场地应根据需要设照明设施,在危险地段应设置标志。8、基槽施工所需临时设施,如水源、电源、道路、排水和暂设设施等,应按施工平面布置图设置就绪。五、施
8、工工艺流程1、工艺流程:定位放线验线机械挖基槽和基坑挖排水沟和集水坑人工开挖验收。 2、定位放线,定位放线按总平面图中提供的相对尺寸进行,本工程在设计时地面已有定位轴线标志,因此施工放线以此为基准,根据平面图的轴线网进行测放.定位放线用经纬仪和50m钢尺进行,仪器和钢尺必须在校验有效期内,放线经自检合格以后,请业主和监理工程师进行核验,最后由规划部门批准方可开工.3、轴线控制,为保证施工测量的精度和细部轴线的定位准确,拟定本工程的A、H、,1、66轴作为控制轴线,在基础土方开挖前在其轴的延长线的适当的位置上设8个护桩,用砼保护,在施工中注意保护,不受损坏。基础土开挖后,用经纬仪进行投测定位。为
9、确保放线精度,减少温度和折光的影响,测量时间尽可能地放在早晨、傍晚、阴天和无大风的气候条件下进行。 4、标高控制,业主必须提供附近的水准点,我方引测到现场,现场不少于二个临时水准控制点,埋设在可靠的地上或标识在原有建筑物上。引测的临时水准点,必须经监理工程师认可。A16#楼的0.00相当于绝对标高8.8m;A20#楼的0.00相当于绝对标高8.85m。 5、土方开挖 (1)开挖线确定和边坡考虑到在基础和基槽内要支模和拆模的作业面,坑、槽底部的开挖线为砼垫层外缘向外40-50cm。放坡,暂按1:0.3放坡,视现场具体情况和业主及监理工程师临时确定放坡量,土方量按实结算。(2)土方开挖基础土方开挖
10、由南向北、由东向西推进,用两台斗容量为1m的反铲挖掘机进行,挖出的土方暂不外运,分摊于建筑物中间及南北两侧。为防止超挖,机械挖土作业时,配测量人员同步测量控制。(3)排水措施土方开挖后,如有地下水或大气降水,则在坑、槽外人工挖集水坑,将水引到集水坑内,再用潜水泵排到场外下水系统中去,同时必须采取有效防止雨水和施工用水进入基础坑、槽内。(4)工程地质验收确认开挖到设计持力层,现场初步验收以后,请业主组织设计、勘测、监理和施工单位的相关技术人员进行联合验收,并办理签证。坑、槽验收合格后,组织10-15人对基坑、槽进行清平和边坡修正,检平时必须设立标桩拉线进行,合格后,立即做砼垫层进行封闭。六、施工
11、方法和技术要求1、相邻基坑开挖时,遵循先深后浅或同时进行的施工程序。挖土自上而下水平分段分层进行,每层0.3m左右,边挖边检查坑底宽度及坡度,不够时及时修整,每3m左右修一次坡,至设计标高,再统一进行一次外修坡清底,检查坑底宽和标高,坑底凹凸不超过1.5cm。 2.、基坑槽开挖应尽量防止对地基土的扰动。采用机械开挖基坑时,为避免破坏基底土,应在基底标高以上预留一层人工清理。使用铲运机、推土机或多斗挖土机时,保留土层厚度为20cm;使用正铲、反铲或拉铲挖土时为30cm。 3、 在地下水位以下挖土,应在基坑(槽)四侧或两侧挖好临时排水沟和集水井,将水位降低至坑、槽底以下500mm,以利挖方进行。降
12、水工作应持续到基础(包括地下水位下回填土)施工完成。 4、雨季施工时,基坑槽应分段开挖,挖好一段浇筑一段垫层,并在基槽两侧围以土堤或挖排水沟,以防地面雨水流入基坑槽,同时应经常检查边坡的支护情况,以防止坑壁受水浸泡造成塌方。 5、弃土应及时运出,在基坑(槽)边缘上侧临时堆土或堆放材料以及移动施工机械时,应与基坑边缘保持1m以上的距离,以保证坑边边坡的稳定。当土质良好时,堆土或材料应距挖方边缘0.8m以外,高度不宜超过1.5m,并应避免在已完基础一侧过高堆土,使基础、墙、柱歪斜而酿成事故。 6、基坑挖完后应进行地基验槽,做好记录,如发现地基土质与地质勘探报告、设计要求不符时,应与有关人员研究及时
13、处理。7、挖掘机作业时,施工人员不得进入挖土机作业半径之内,应在作业半径外2m处。8、挖土时应注意检查基坑底是否有古墓、洞穴、暗沟等存在,如发现迹象应迹象应及时汇报,并进行探察处理。9、土方回填可采用机械分层铺设,机械夯实。遵循先深后浅的施工顺序。回填必须待基础分部难以合格后,并保证基础墙体有一定强度后进行。回填必须分层,对称进行。10、土方回填应结合地坪设计厚度考虑,土层回填高度考虑回填土自然沉实应控制在地坪设计底标高另加50mm。七、质量标准及质量保证措施1、土方开挖质量标准。主控项目:槽底标高允许偏差值-50、长度和宽度允许偏差值+200-50、边坡符合设计要求;一般项目:表面平整度允许
14、偏差值20、基底土性符合设计要求。2、土方回填质量标准。主控项目:回填标高允许偏差值-50、分层压实系数符合设计要求;一般项目:回填土料符合设计要求、分层厚度及含水量符合设计要求、表面平整度允许偏差值20。3、土方开挖质量保证措施。先用挖掘机大开挖至设计土层界限面,然后改用人工开挖。挖掘机开挖时现场施工技术人员必须跟班作业,现场指挥,挖至设计土层界面立即停止,不得超挖也不得欠挖。然后进行轴线引测,放出基坑边线,改由人工开挖。人工开挖应严格自低处向高处推进,结合台阶设置于合理位置。人工开挖进入持力层约30cm。开挖近设计深度时施工技术人员应及时抄测水平控制线,可在坑底或坑边钉水平控制桩加以控制。
15、开挖期间应注意收听收看天气预报,根据情况可预留约1520cm厚土层不挖,待验槽后施工基础前抢控。坑底土不得受水浸泡或曝晒,也不得扰动。土方开挖过程中如发现与勘察报告不符或其它异常情况时必须及时通知现场管理人员会同有关单位共同处理。基坑挖好后应及时邀请监理、设计和勘察单位进行验槽,并通知质监人员参加。验槽符合要求并办理相关手续后方可进行下道工序施工。4、土方回填质量控制措施。回填土料必须符合要求,膨胀土、草皮和有机质含量大于8%的土、淤泥及淤泥质土不能用于回填,现场开挖土质较好时可采用原土回填。土方回填应严格控制回填技术间隙时间,必须待基础已经过有关单位验收合格后且基础砖砌体、基础砼强度达到不应
16、受回填土挤压破坏时方可进行。回填应出深到浅,分层进行,每层虚铺厚度不得超过300mm。回填应在基础两侧对称同步进行。回填采用机械分层夯实,机械夯实不少于3遍,回填土压实系数符合设计要求。回填土上表面应结合设计室内外标高以及地坪做法控制好回填高度,考虑回填土的自然沉实影响回填土表面高度可控制在超过设计高度约50mm为宜。5、项目部高度重视,制定严谨规范的质量控制流程,并实施到人,开工前做好技术交底工作。6、在开挖的过程中加强对周围边坡的监测,要专人负责,如发现险情立即通知有关方,及时处理。7、开挖必须严格按方案执行,必须做到分层开挖,避免土体在短时间大量开挖后造成侧向压力增大过快而导致边坡塌方。
17、8、挖土过程中,保证地下水离土面有足够的距离,为保证排水效果,特别是雨季,要配上足够的抽水设备。9、挖土过程中严格控制标高,不得超挖,贴近工程桩和坑底标高上30CM土方,一律采用人工清除。八、环保及安全文明施工1、要树立安全第一,预防为主的思想,建立安全岗位责任制,设专职安全员,持证上岗,杜绝无证上岗。2、挖掘要作业半径内严禁施工人员进入。3、基坑四周用钢管设架,接安全网围护,设安全警示杆,夜间设灯,并安排专人看护。4、机械开挖的土方及时运走,不得堆在基坑四周2m以内的地方,基槽四周也不得堆放其它材料。5、在开工前对全体施工人员进行安全文明施工交底,制定严格的安全措施,进入现场必须戴好安全帽。6、交替施工中,人员必须与挖机保持一定的距离,并指派专人监护,发现情况及时处理。7、遵守本地区、本工程有关环卫、市容、交通管理的有关规定,土方外运需在车辆出入口铺设草垫并设洗车场,及时作好弃土清扫工作。采取措施防止土方外运时在路上遗留泥土,做好保洁工作,必要时派车沿途巡查,发现问题及时处理。8、机械设备必须处于完好状态,不让有问题的设备人场,发出故障及时修理,操作人员必须严格按操作规程作业。9、方开挖时尽量减少噪声污染,减少灰尘,争取周围居民的理解和支持。10、土方运输车辆统一调度、管理,避免发生安全事故
