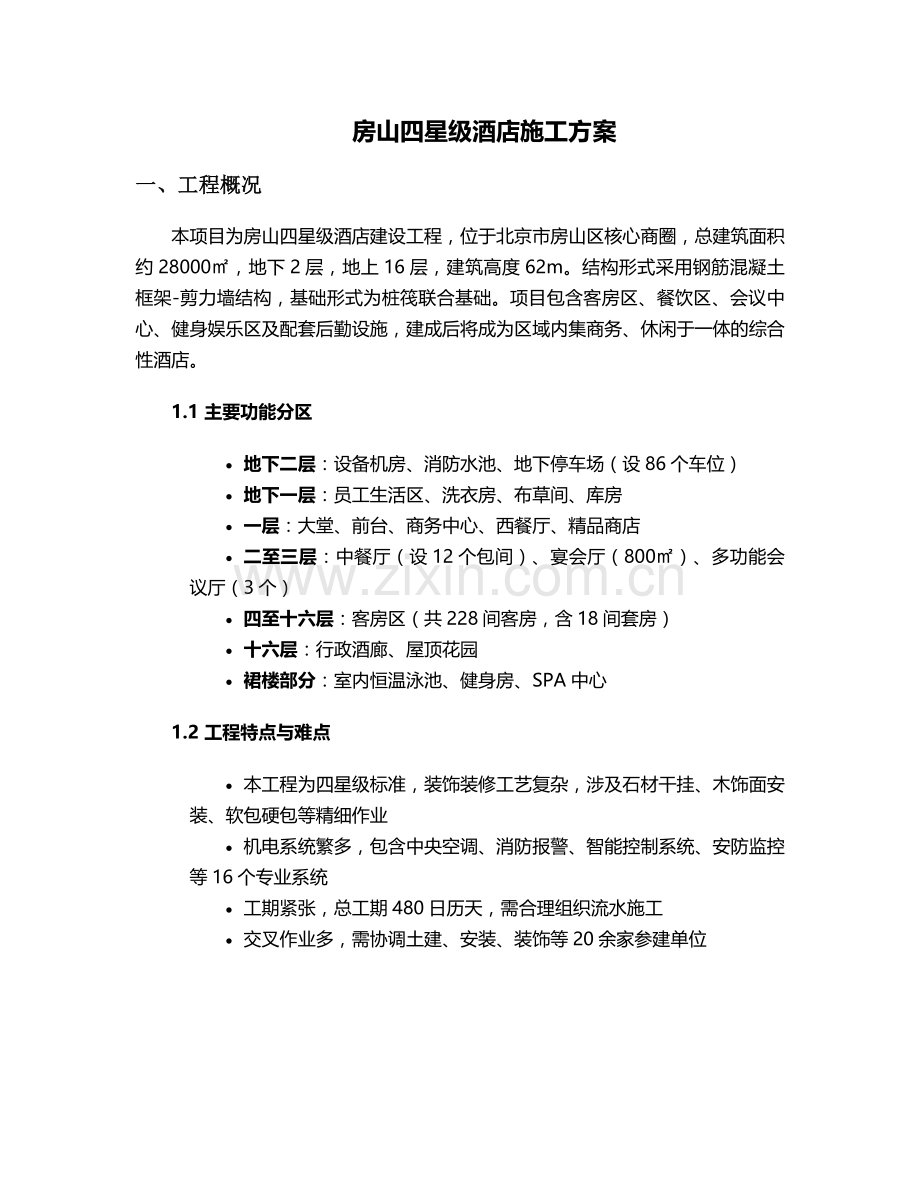

房山四星级酒店施工方案
一、工程概况
本项目为房山四星级酒店建设工程,位于北京市房山区核心商圈,总建筑面积约28000㎡,地下2层,地上16层,建筑高度62m。结构形式采用钢筋混凝土框架-剪力墙结构,基础形式为桩筏联合基础。项目包含客房区、餐饮区、会议中心、健身娱乐区及配套后勤设施,建成后将成为区域内集商务、休闲于一体的综合性酒店。
1.1 主要功能分区
· 地下二层:设备机房、消防水池、地下停车场(设86个车位)
· 地下一层:员工生活区、洗衣房、布草间、库房
· 一层:大堂、前台、商务中心、西餐厅、精品商店
· 二至三层:中餐厅(设12个包间)、宴会厅(800㎡)、多功能会议厅(3个)
· 四至十六层:客房区(共228间客房,含18间套房)
· 十六层:行政酒廊、屋顶花园
· 裙楼部分:室内恒温泳池、健身房、SPA中心
1.2 工程特点与难点
· 本工程为四星级标准,装饰装修工艺复杂,涉及石材干挂、木饰面安装、软包硬包等精细作业
· 机电系统繁多,包含中央空调、消防报警、智能控制系统、安防监控等16个专业系统
· 工期紧张,总工期480日历天,需合理组织流水施工
· 交叉作业多,需协调土建、安装、装饰等20余家参建单位

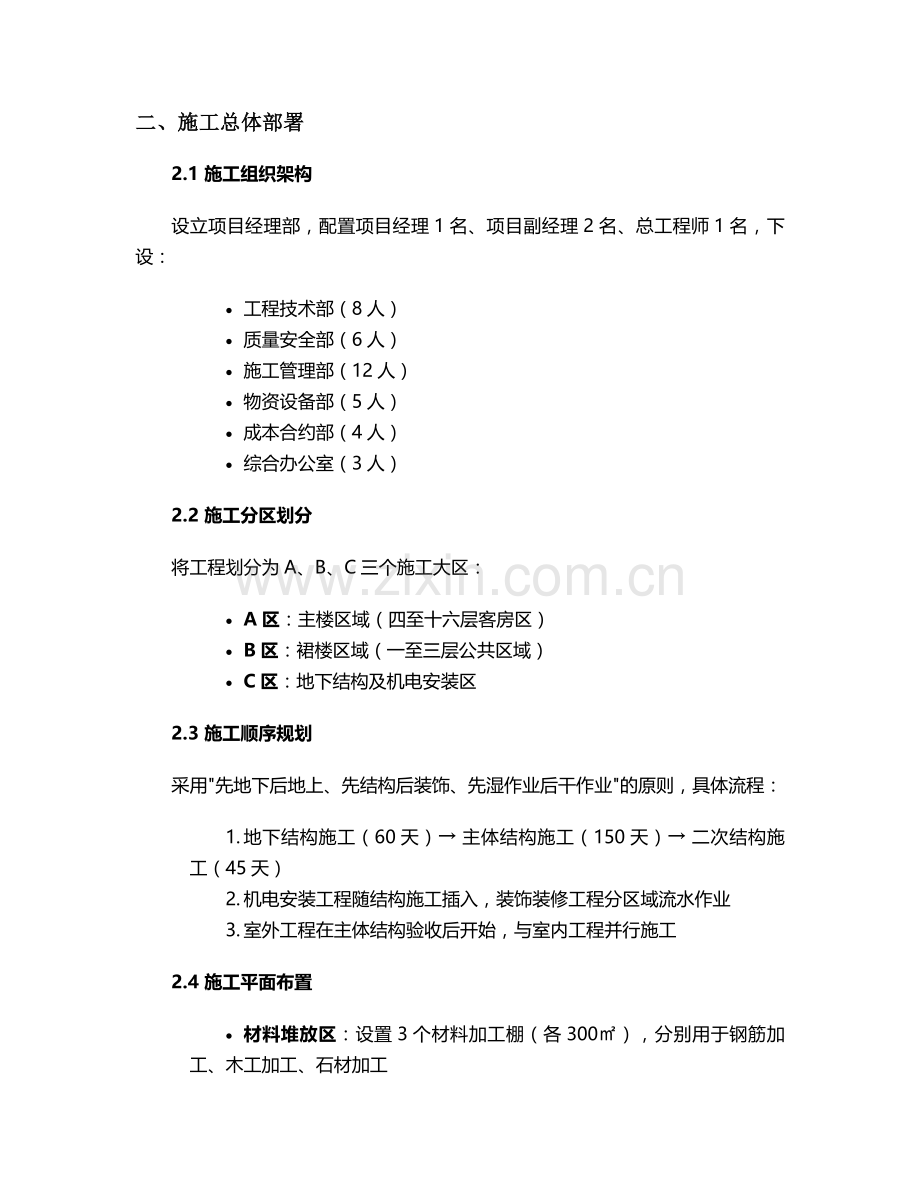

二、施工总体部署
2.1 施工组织架构
设立项目经理部,配置项目经理1名、项目副经理2名、总工程师1名,下设:
· 工程技术部(8人)
· 质量安全部(6人)
· 施工管理部(12人)
· 物资设备部(5人)
· 成本合约部(4人)
· 综合办公室(3人)
2.2 施工分区划分
将工程划分为A、B、C三个施工大区:
· A区:主楼区域(四至十六层客房区)
· B区:裙楼区域(一至三层公共区域)
· C区:地下结构及机电安装区
2.3 施工顺序规划
采用"先地下后地上、先结构后装饰、先湿作业后干作业"的原则,具体流程:
1. 地下结构施工(60天)→ 主体结构施工(150天)→ 二次结构施工(45天)
2. 机电安装工程随结构施工插入,装饰装修工程分区域流水作业
3. 室外工程在主体结构验收后开始,与室内工程并行施工
2.4 施工平面布置
· 材料堆放区:设置3个材料加工棚(各300㎡),分别用于钢筋加工、木工加工、石材加工
· 机械设备区:布置QTZ80塔吊2台(覆盖半径55m)、施工电梯2部、混凝土输送泵2台
· 办公生活区:采用集装箱式临建,设置项目经理部办公室(300㎡)、工人宿舍(800㎡)
· 临时水电:沿场地周边设置环形临时用水管网(DN100主管),布置5个二级配电箱
三、主要施工方法
3.1 地基与基础工程
3.1.1 桩基施工
采用旋挖钻孔灌注桩,桩径800mm,有效桩长28m,共186根。施工参数:
· 钻进速度:1.5-2m/min
· 混凝土强度等级:C35P8
· 钢筋笼保护层:50mm
· 单桩承载力特征值:2800kN
3.1.2 筏板基础施工
筏板厚度1.2m,采用C40P6抗渗混凝土,一次性连续浇筑量达860m³。采取以下措施控制施工质量:
· 采用分层浇筑法,每层厚度500mm,使用3台输送泵同时作业
· 预埋DTS光纤测温系统,实时监测混凝土内部温度,确保内外温差≤25℃
· 覆盖薄膜+阻燃棉被养护,养护期不少于14天
3.2 主体结构工程
3.2.1 模板工程
采用18mm厚酚醛覆膜多层板,支撑体系为盘扣式脚手架:
· 立杆间距:主楼区域≤1.2m×1.2m,裙楼区域≤1.5m×1.5m
· 扫地杆距地200mm,水平杆步距1.5m
· 模板起拱:跨度≥4m时,起拱高度为跨度的1/1000-3/1000
· 模板拆除:侧模在混凝土强度≥1.2MPa时拆除,底模在混凝土强度达100%时拆除
3.2.2 钢筋工程
· 梁柱节点采用BIM技术预拼装,确保钢筋排布合理
· 直径≥22mm的钢筋采用直螺纹连接,其余采用绑扎连接
· 剪力墙钢筋双排双向布置,水平筋间距200mm,竖筋间距150mm
· 钢筋保护层厚度:梁柱30mm,板20mm,墙25mm
3.2.3 混凝土工程
· 结构混凝土强度等级:基础C40,柱C50(地下至三层)、C45(四至八层)、C40(九层以上),梁板C35
· 采用商品混凝土,罐车运输,泵送浇筑,初凝时间控制在6-8小时
· 施工缝留置:水平施工缝设在梁底50mm处,垂直施工缝设在结构剪力较小部位
· 试块留置:每100m³留置3组标准养护试块,同条件养护试块按规范要求留置
3.3 装饰装修工程
3.3.1 石材幕墙施工
主楼外立面采用干挂花岗岩幕墙,面积约6800㎡:
· 龙骨体系:竖龙骨10#槽钢,横龙骨50×3mm角钢,间距≤1200mm
· 石材选用山东白麻花岗岩,厚度25mm,表面做防碱背涂处理
· 采用不锈钢挂件连接,挂件厚度≥4mm,每块石材不少于4个挂件
· 注胶采用中性硅酮耐候胶,胶缝宽度8mm,深度6mm
3.3.2 大堂装饰工程
· 地面:采用印度红大理石(600×600mm)铺贴,采用干硬性水泥砂浆铺贴,缝宽2mm,美缝处理
· 墙面:干挂米黄洞石,局部采用艺术玻璃造型,不锈钢线条收边
· 吊顶:轻钢龙骨石膏板吊顶(局部跌级造型),暗藏LED灯带,筒灯间距1.2m
3.3.3 客房装饰工程
· 地面:实木复合地板(厚度15mm),铺设前做防潮处理
· 墙面:环保乳胶漆(一底两面),床头背景墙采用软包+硬包组合
· 吊顶:铝合金龙骨矿棉板吊顶,暗藏检修口
· 卫生间:防滑地砖(300×300mm),防水石膏板吊顶,玻璃淋浴隔断(10mm钢化玻璃)
3.4 机电安装工程
3.4.1 空调系统
· 采用螺杆式冷水机组(制冷量1200RT)2台,燃气锅炉(热功率2.8MW)2台
· 风机盘管共326台,客房采用卧式暗装型,公共区域采用吊顶式空气处理机组
· 风管采用镀锌钢板制作,厚度按规范要求,保温采用离心玻璃棉(厚度40mm)
3.4.2 消防系统
· 消火栓系统:采用临时高压系统,设置消防水泵2台(一用一备),扬程120m
· 自动喷水灭火系统:客房采用边墙型喷头,公共区域采用直立型喷头,动作温度68℃
· 火灾自动报警系统:采用智能型报警控制器,设置烟感探测器580个,手动报警按钮86个
3.4.3 智能控制系统
· 楼宇自控系统:监控空调、照明、给排水等设备运行状态
· 客房控制系统:实现灯光、窗帘、空调的智能控制,支持客房状态显示
· 安防系统:设置高清摄像头128个,门禁控制点62个,停车场管理系统1套
四、施工进度计划
4.1 关键线路
地下室结构→主体结构→二次结构→装饰装修→机电安装→系统调试→竣工验收
4.2 进度计划安排(单位:天)
· 施工准备:30
· 地下结构:60
· 主体结构:150
· 二次结构:45
· 机电安装:180(与装饰装修并行)
· 装饰装修:210
· 室外工程:90
· 系统调试:60
· 竣工验收:30
4.3 进度保证措施
· 采用Project软件编制四级进度计划(总计划、月计划、周计划、日计划)
· 实行周进度考核制度,延误超3天的项目召开专题分析会
· 配置足够的资源,钢筋、模板等主要材料储备量满足15天用量
· 关键工序采用三班制施工,确保连续作业
五、质量保证措施
5.1 质量目标
· 分部分项工程合格率100%,优良率≥90%
· 杜绝重大质量事故,争创北京市结构长城杯
· 符合《建筑工程施工质量验收统一标准》(GB50300-2013)要求
· 满足四星级酒店运营使用功能要求
5.2 质量管理体系
· 实行"三检制"(自检、互检、交接检),隐蔽工程需经监理验收签字后方可隐蔽
· 建立质量管理台账,对材料进场、工序验收等环节进行全过程记录
· 每月组织质量大检查,对发现的问题下发整改通知单,限期整改
5.3 关键工序质量控制
5.3.1 防水工程
· 地下室底板:采用2mm厚聚氨酯防水涂料+4mm厚SBS改性沥青防水卷材(两道设防)
· 卫生间:1.5mm厚JS防水涂料,墙面返高1.8m,门口向外延伸300mm
· 屋面:1.5mm厚聚氯乙烯防水卷材+2mm厚自粘防水卷材,设置分格缝(间距≤6m)
5.3.2 石材铺装工程
· 基层处理:清理干净后涂刷界面剂,做灰饼冲筋,间距≤1.5m
· 铺贴:采用"干硬性水泥砂浆"铺贴,砂浆稠度以手握成团、落地即散为宜
· 养护:铺贴完成后24小时内禁止上人,洒水养护不少于7天
六、安全生产与文明施工
6.1 安全生产目标
· 杜绝死亡及重伤事故,轻伤频率控制在3‰以内
· 无重大机械设备事故、火灾事故、触电事故
· 争创北京市安全文明标准化工地
6.2 安全管理措施
· 建立安全生产责任制,签订安全责任书,配备专职安全员6名
· 对所有进场人员进行三级安全教育培训,特种作业人员持证上岗
· 搭设脚手架需编制专项方案并经专家论证,搭设完成后验收合格方可使用
· 高处作业设置防护栏杆(高度1.2m),张挂安全网,作业人员佩戴安全带
6.3 文明施工措施
· 施工现场采用封闭式管理,围墙高度2.5m,设置连续喷淋系统降尘
· 出入口设置洗车池(长8m,宽4m),车辆冲洗干净后方可出场
· 材料堆放有序,设置标识牌(标明名称、规格、数量、检验状态)
· 夜间施工办理夜间施工许可证,噪声控制在55分贝以下
七、成本控制措施
7.1 材料成本控制
· 主要材料实行集中采购,与供应商签订长期供货协议,争取最优惠价格
· 钢筋、模板等周转材料实行限额领料制度,损耗率控制在2%以内
· 装饰材料采用BIM技术优化排版,减少切割损耗,石材利用率≥95%
7.2 人工成本控制
· 采用劳务分包模式,按工程量清单计价,明确人工单价
· 优化施工组织设计,减少窝工现象,提高劳动效率
· 定期对劳务队伍进行考核,实行奖惩制度
7.3 机械成本控制
· 机械设备实行单机核算,记录台班使用情况,提高设备利用率
· 定期对机械设备进行维护保养,延长设备使用寿命
· 合理安排机械设备进退场时间,减少闲置费用
八、应急预案
8.1 火灾应急预案
· 在施工现场设置消防器材库,配备干粉灭火器60个,消防沙2m³
· 成立义务消防队(20人),每月进行消防演练
· 发生火灾时,立即启动应急预案,组织人员疏散,同时拨打119报警
8.2 坍塌应急预案
· 对深基坑、高支模等危大工程进行监测,设置预警值
· 储备应急物资:钢管200根、木板500㎡、应急照明设备20套
· 发生坍塌事故时,立即停止施工,组织救援,同时上报相关部门
8.3 疫情防控应急预案
· 设置隔离观察室2间,配备体温枪、口罩、消毒液等防疫物资
· 对所有进场人员进行体温检测和健康码查验
· 发现疑似病例时,立即隔离并联系属地卫生部门
九、验收与交付
9.1 分阶段验收计划
· 地基基础验收:地下结构完成后30天内
· 主体结构验收:主体结构封顶后45天内
· 消防验收:消防系统调试完成后30天内
· 竣工验收:工程完工后60天内
9.2 竣工资料编制
· 按照《建设工程文件归档规范》(GB/T50328-2014)要求编制竣工资料
· 竣工资料包括工程准备阶段文件、监理文件、施工文件、竣工图等8大类
· 竣工资料一式6份,其中原件2份,复印件4份
9.3 成品保护措施
· 装饰装修完成后,地面采用彩条布+木板覆盖保护
· 木门安装后采用塑料薄膜包裹,门把手安装保护套
· 电梯安装完成后,设置电梯轿厢保护(木板+珍珠棉)
本施工方案涵盖了房山四星级酒店工程的主要施工内容,在实际施工过程中,将根据现场情况进行动态调整和优化,确保工程质量、安全、进度和成本目标的实现。各参建单位需严格按照本方案组织施工,加强协调配合,共同打造精品工程。
