资源描述

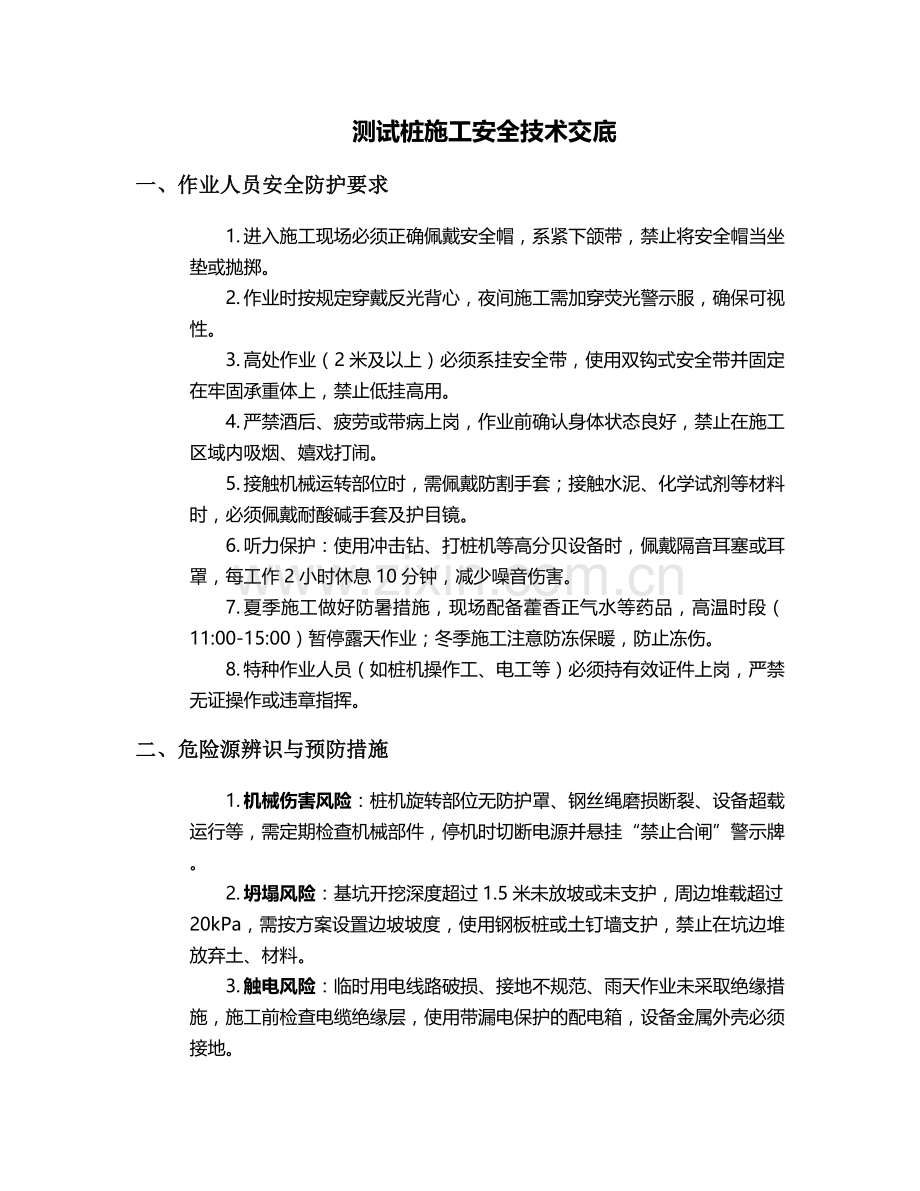

测试桩施工安全技术交底
一、作业人员安全防护要求
1. 进入施工现场必须正确佩戴安全帽,系紧下颌带,禁止将安全帽当坐垫或抛掷。
2. 作业时按规定穿戴反光背心,夜间施工需加穿荧光警示服,确保可视性。
3. 高处作业(2米及以上)必须系挂安全带,使用双钩式安全带并固定在牢固承重体上,禁止低挂高用。
4. 严禁酒后、疲劳或带病上岗,作业前确认身体状态良好,禁止在施工区域内吸烟、嬉戏打闹。
5. 接触机械运转部位时,需佩戴防割手套;接触水泥、化学试剂等材料时,必须佩戴耐酸碱手套及护目镜。
6. 听力保护:使用冲击钻、打桩机等高分贝设备时,佩戴隔音耳塞或耳罩,每工作2小时休息10分钟,减少噪音伤害。
7. 夏季施工做好防暑措施,现场配备藿香正气水等药品,高温时段(11:00-15:00)暂停露天作业;冬季施工注意防冻保暖,防止冻伤。
8. 特种作业人员(如桩机操作工、电工等)必须持有效证件上岗,严禁无证操作或违章指挥。
二、危险源辨识与预防措施
1. 机械伤害风险:桩机旋转部位无防护罩、钢丝绳磨损断裂、设备超载运行等,需定期检查机械部件,停机时切断电源并悬挂“禁止合闸”警示牌。
2. 坍塌风险:基坑开挖深度超过1.5米未放坡或未支护,周边堆载超过20kPa,需按方案设置边坡坡度,使用钢板桩或土钉墙支护,禁止在坑边堆放弃土、材料。
3. 触电风险:临时用电线路破损、接地不规范、雨天作业未采取绝缘措施,施工前检查电缆绝缘层,使用带漏电保护的配电箱,设备金属外壳必须接地。

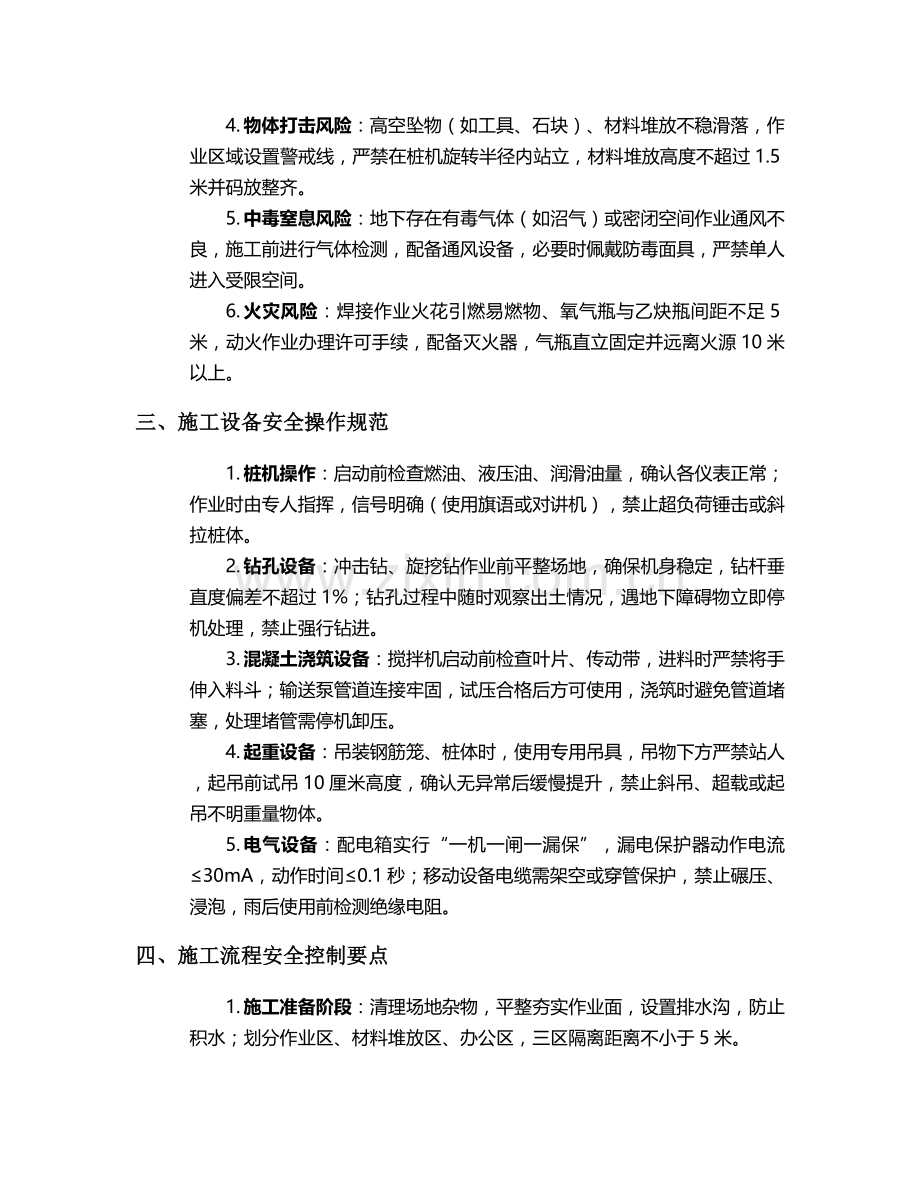

4. 物体打击风险:高空坠物(如工具、石块)、材料堆放不稳滑落,作业区域设置警戒线,严禁在桩机旋转半径内站立,材料堆放高度不超过1.5米并码放整齐。
5. 中毒窒息风险:地下存在有毒气体(如沼气)或密闭空间作业通风不良,施工前进行气体检测,配备通风设备,必要时佩戴防毒面具,严禁单人进入受限空间。
6. 火灾风险:焊接作业火花引燃易燃物、氧气瓶与乙炔瓶间距不足5米,动火作业办理许可手续,配备灭火器,气瓶直立固定并远离火源10米以上。
三、施工设备安全操作规范
1. 桩机操作:启动前检查燃油、液压油、润滑油量,确认各仪表正常;作业时由专人指挥,信号明确(使用旗语或对讲机),禁止超负荷锤击或斜拉桩体。
2. 钻孔设备:冲击钻、旋挖钻作业前平整场地,确保机身稳定,钻杆垂直度偏差不超过1%;钻孔过程中随时观察出土情况,遇地下障碍物立即停机处理,禁止强行钻进。
3. 混凝土浇筑设备:搅拌机启动前检查叶片、传动带,进料时严禁将手伸入料斗;输送泵管道连接牢固,试压合格后方可使用,浇筑时避免管道堵塞,处理堵管需停机卸压。
4. 起重设备:吊装钢筋笼、桩体时,使用专用吊具,吊物下方严禁站人,起吊前试吊10厘米高度,确认无异常后缓慢提升,禁止斜吊、超载或起吊不明重量物体。
5. 电气设备:配电箱实行“一机一闸一漏保”,漏电保护器动作电流≤30mA,动作时间≤0.1秒;移动设备电缆需架空或穿管保护,禁止碾压、浸泡,雨后使用前检测绝缘电阻。
四、施工流程安全控制要点
1. 施工准备阶段:清理场地杂物,平整夯实作业面,设置排水沟,防止积水;划分作业区、材料堆放区、办公区,三区隔离距离不小于5米。
2. 桩位放线:使用全站仪精准定位,标记桩位后复核坐标,误差控制在±50mm内,避免因定位错误导致返工或结构隐患。
3. 成孔作业:根据地质条件选择钻进速度,软土层控制在1.5-2m/min,硬岩层降至0.5m/min;孔口设置护筒,高度高出地面30cm,防止孔口坍塌。
4. 钢筋笼制作与安装:钢筋焊接时,作业人员佩戴焊工手套、护目镜,焊接点距易燃物不小于10米;钢筋笼吊装时保持水平,缓慢放入孔内,避免碰撞孔壁。
5. 混凝土灌注:采用导管法灌注,导管底部距孔底30-50cm,首灌量确保导管埋深≥1m,灌注过程中连续作业,严禁中途停顿,桩顶超灌高度不小于50cm。
6. 成桩后处理:及时清理桩头浮浆,切割多余桩体时使用专用切割机,禁止人工凿除;桩体养护期间设置警示标识,禁止车辆、人员碾压。
五、应急处置与现场管理
1. 现场配备急救箱,包含止血带、纱布、碘伏等常用药品,指定专人负责应急物资管理,确保随时可用。
2. 发生机械伤害时,立即停机切断电源,对伤口进行压迫止血,若出现骨折,用夹板固定后送医;触电事故需立即拉闸断电,使用绝缘工具将伤者移至安全区域,必要时实施心肺复苏。
3. 基坑坍塌初期,立即组织人员撤离,设置警戒线,禁止盲目施救,待稳定后采用沙袋回填或注浆加固,再进行被困人员救援。
4. 建立施工日志,记录每日安全检查情况,对发现的隐患(如设备异响、线路破损)立即整改,未整改合格严禁继续施工。
5. 作业完成后,清理现场材料、工具,关闭电源,锁好配电箱,确保无遗留安全隐患,经安全员验收后方可离场。
展开阅读全文
