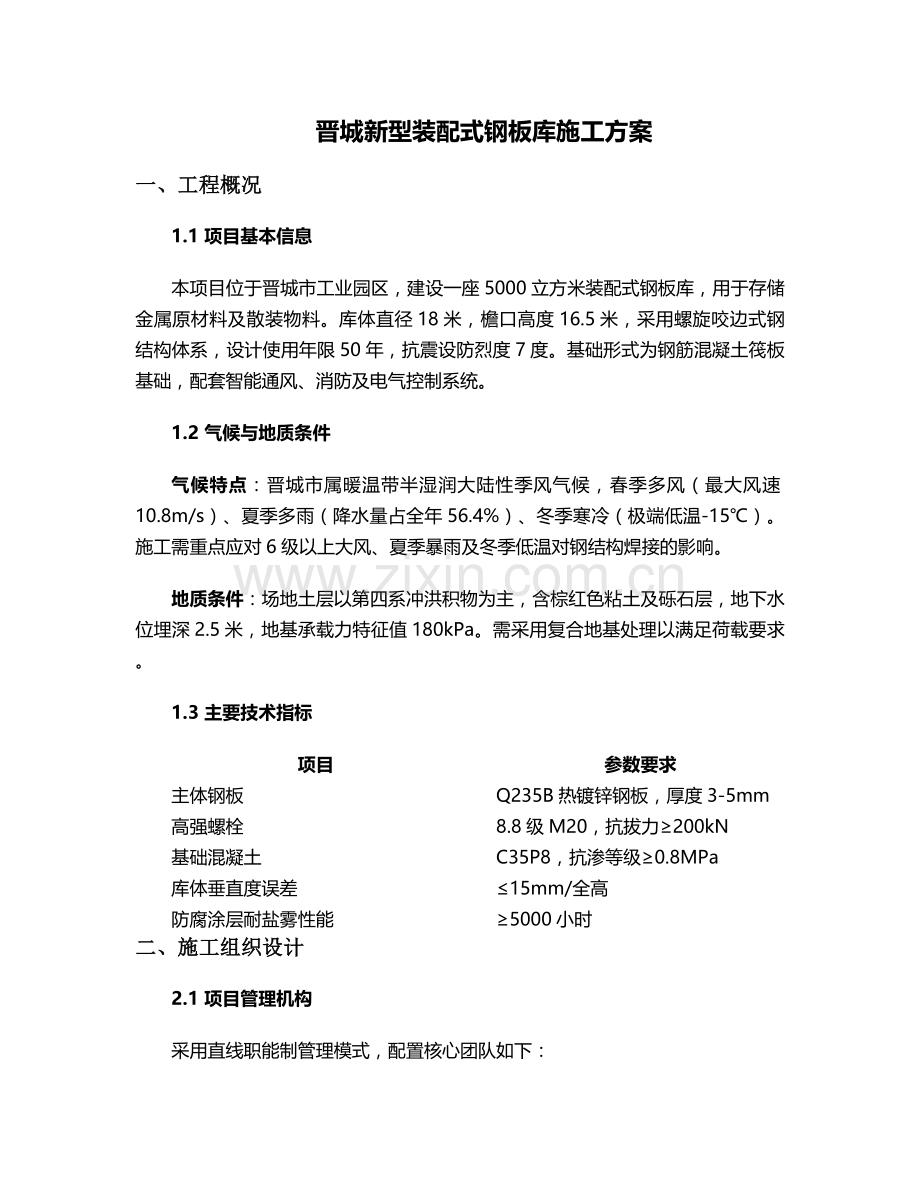

晋城新型装配式钢板库施工方案
一、工程概况
1.1 项目基本信息
本项目位于晋城市工业园区,建设一座5000立方米装配式钢板库,用于存储金属原材料及散装物料。库体直径18米,檐口高度16.5米,采用螺旋咬边式钢结构体系,设计使用年限50年,抗震设防烈度7度。基础形式为钢筋混凝土筏板基础,配套智能通风、消防及电气控制系统。
1.2 气候与地质条件
气候特点:晋城市属暖温带半湿润大陆性季风气候,春季多风(最大风速10.8m/s)、夏季多雨(降水量占全年56.4%)、冬季寒冷(极端低温-15℃)。施工需重点应对6级以上大风、夏季暴雨及冬季低温对钢结构焊接的影响。
地质条件:场地土层以第四系冲洪积物为主,含棕红色粘土及砾石层,地下水位埋深2.5米,地基承载力特征值180kPa。需采用复合地基处理以满足荷载要求。
1.3 主要技术指标
项目
参数要求
主体钢板
Q235B热镀锌钢板,厚度3-5mm
高强螺栓
8.8级M20,抗拔力≥200kN
基础混凝土
C35P8,抗渗等级≥0.8MPa
库体垂直度误差
≤15mm/全高
防腐涂层耐盐雾性能
≥5000小时
二、施工组织设计
2.1 项目管理机构
采用直线职能制管理模式,配置核心团队如下:
· 项目经理:负责进度、质量、安全总协调,持有一级建造师证书;
· 技术负责人:主导焊接工艺、精度控制等技术方案,高级工程师职称;
· 施工员/质量员:分部分项工程进度管控与GB50205标准执行;
· 安全员:专职监督高空作业防护与临时用电安全。
2.2 施工队伍配置
投入5个专业班组,总计45人:
· 钢结构安装班(12人):持证焊工6人,负责钢板吊装与咬边成型;
· 基础施工班(10人):含混凝土工5人,负责地基处理及浇筑;
· 电气安装班(6人):持高压电工证,负责传感器与控制系统安装;
· 防腐保温班(8人):中级以上防腐工,负责喷砂除锈与涂层施工;
· 设备运维班(9人):含起重机械司机2人,保障吊装设备正常运行。
2.3 资源投入计划
材料计划:热镀锌钢板85吨(锌层含量275g/m²)、高强螺栓320套、环氧富锌底漆(干膜厚度80μm)、聚氨酯面漆(干膜厚度60μm)。
机械设备:25t汽车吊(1台)、螺旋咬边机(LSY-2000型)、全站仪(TS-60)、焊烟净化器(4台)。
三、主要施工方法与技术措施
3.1 基础工程
3.1.1 地基处理
采用Φ500水泥土搅拌桩复合地基,桩长9米,桩间距1.2米,单桩承载力≥180kN。桩顶铺设300mm厚级配砂石垫层,压实系数≥0.96。施工前进行试桩,验证复合地基承载力。
3.1.2 筏板施工
· 模板工程:18mm厚多层板+Φ48×3.5mm钢管支撑,立杆间距800mm×800mm,扫地杆距地200mm;
· 钢筋工程:双层双向Φ20@150,采用闪光对焊连接,接头错开率50%,绑扎完成后用全站仪复核间距;
· 混凝土工程:C35P8抗渗混凝土连续浇筑,采用3层振捣(每层厚度500mm),覆盖薄膜+毛毯养护14天,夏季施工时采用降温措施(如预埋循环水管)。
3.1.3 预埋件安装
基础环梁预埋20mm厚Q355B钢板,采用M24化学锚栓固定(埋深15d),用水准仪按3米间距环形检测,水平度误差≤±5mm。
3.2 钢结构施工
3.2.1 螺旋咬边成型工艺
· 钢板预处理:进场后矫正平面度(误差≤2mm/m²),划格法测试镀锌层附着力(≥GB/T9286一级);
· 成型参数:咬边深度18mm,螺旋升角3.8°,环向加强肋(Φ108×4.5钢管)间距1.8米;
· 合龙控制:卷板行进至设计周长时,用专用夹具临时固定,周长误差≤±15mm后咬边,搭接长度≥100mm。
3.2.2 吊装与焊接
· 吊装作业:25t汽车吊分区分段吊装,每段高度3米,设置4个对称吊点,风速≥10.8m/s时停止作业,同步拉设缆风绳控制库体稳定性;
· 焊接工艺:立柱与预埋件采用剖口焊(焊脚高度8mm),100%超声波探伤(UT);屋面桁架采用ER50-6焊丝气体保护焊,焊接电流180-220A,层间温度≤150℃。冬季施工时,对焊接区域采用电加热预热至100℃。
3.3 智能系统安装
· 传感器布置:库内壁每3米设温湿度传感器(量程-40℃~85℃,精度±0.5℃),库底安装雷达料位计(分辨率1mm),信号通过4G模块上传云平台;
· 电气调试:电缆桥架采用热镀锌槽式(150×100mm),接地电阻≤4Ω,系统通电前绝缘电阻测试≥10MΩ。
3.4 防腐与保温施工
· 表面处理:喷砂除锈达Sa2.5级(表面粗糙度50-80μm),除锈后4小时内完成底漆涂装;
· 涂层体系:环氧富锌底漆(80μm)+环氧云铁中间漆(120μm)+聚氨酯面漆(60μm),采用高压无气喷涂(压力20-25MPa);
· 保温施工:墙体内侧粘贴100mm厚离心玻璃棉板(λ≤0.034W/m·K),屋面采用50mm厚聚氨酯夹芯板,坡度1:5以利排水。
四、施工进度计划
4.1 关键节点控制(总工期120天)
1. 准备阶段(1-10天):图纸会审、材料进场检验(含钢板锌层检测)、施工方案审批;
2. 基础工程(11-30天):地基处理(搅拌桩施工7天)、筏板浇筑及养护(14天);
3. 钢结构安装(31-80天):螺旋咬边施工(每日高度≥1.5米)、屋面桁架安装;
4. 系统调试(81-110天):电气安装、传感器校准、空载试运行;
5. 验收交付(111-120天):分部分项验收、竣工资料归档。
4.2 进度保障措施
· 材料储备:提前储备30%镀锌钢板及高强螺栓,应对市场供应波动;
· 工序穿插:基础施工后期同步启动钢结构工厂加工,缩短现场等待时间;
· 气候应对:夏季暴雨前完成屋面防水,冬季焊接作业搭设防风棚(内部升温至5℃以上)。
五、质量与安全控制
5.1 质量控制要点
· 材料检验:每批钢板抽样检测锌层厚度(≥275g/m²),螺栓进行抗拔力试验;
· 焊接质量:每天首组焊缝做工艺评定(拉伸、弯曲试验),UT探伤合格率100%;
· 精度监测:使用全站仪每3层钢板检测一次垂直度,累计误差超10mm时调整咬边参数。
5.2 安全防护措施
1. 高空作业:2米以上设置双绳防坠器,走道板采用防滑花纹钢板,临边防护栏杆高度1.2米;
2. 吊装安全:吊装半径内设置警戒区,吊具每周检查(含钢丝绳磨损量≤10%);
3. 临时用电:采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA);
4. 消防管理:施工现场配备4组干粉灭火器(每组4个),易燃材料堆放区设置防火隔离带。
5.3 环保措施
· 噪声控制:螺旋咬边机设置隔音罩,夜间(22:00-6:00)禁止强噪声作业;
· 扬尘治理:喷砂除锈区域安装焊烟净化器,PM10浓度控制在0.5mg/m³以下;
· 废水处理:混凝土养护废水经沉淀池(三级)处理后回用,pH值达标排放。
六、验收标准与流程
6.1 分部分项验收
· 基础工程:筏板混凝土强度(回弹法检测)、预埋件位置偏差(≤10mm);
· 钢结构工程:焊缝UT探伤报告、库体垂直度(全站仪复测);
· 系统功能:传感器数据传输延迟(≤2s)、消防报警响应时间(≤30s)。
6.2 竣工验收资料
需提交:原材料质保书、施工记录(含焊接参数)、检测报告(涂层厚度、抗渗试验等)、竣工图及系统调试记录。
本方案通过针对性的气候应对措施、精细化质量管控及高效资源配置,确保晋城新型钢板库工程按期交付并满足设计功能要求。施工过程中需严格执行GB/T51274-2017《装配式钢板仓工程技术标准》,关键工序实行“样板引路”制度,打造工业仓储示范工程。
