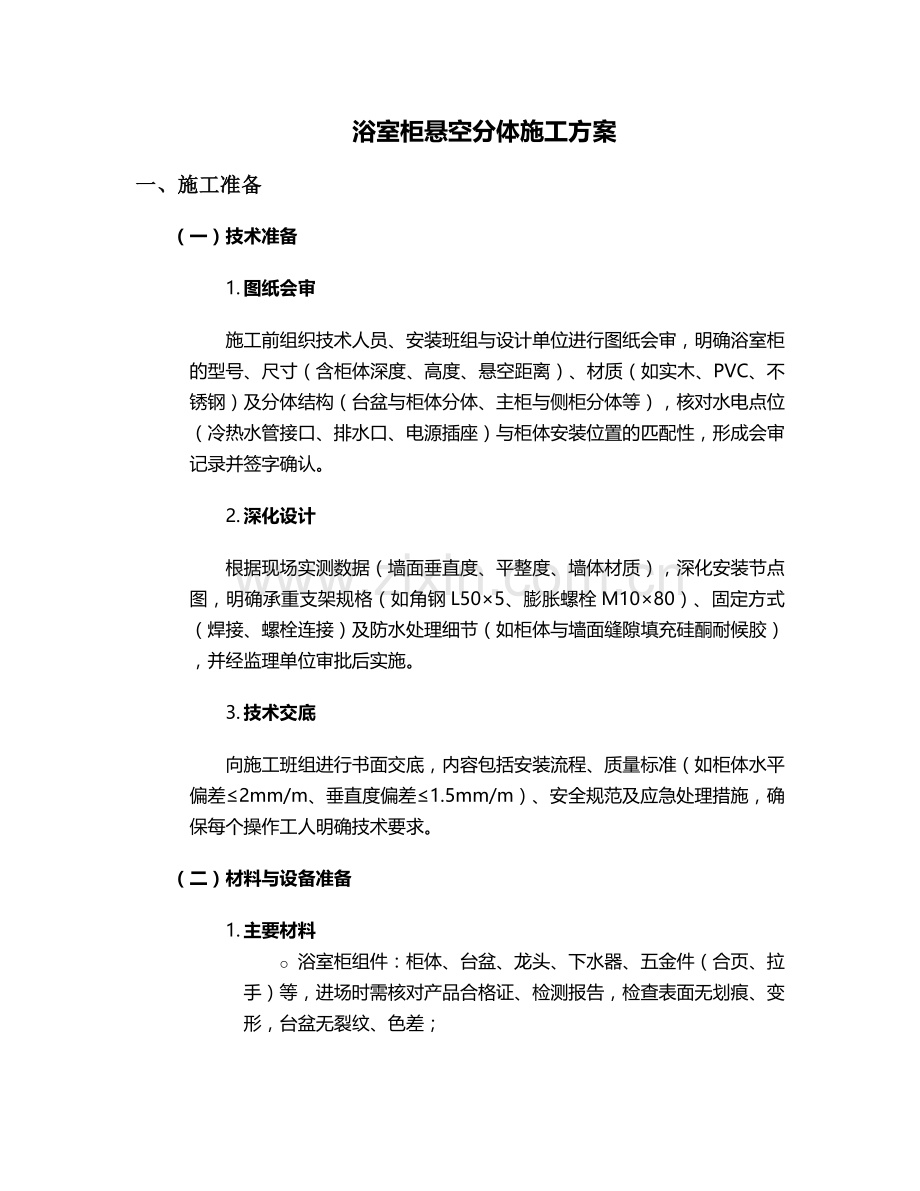

浴室柜悬空分体施工方案
一、施工准备
(一)技术准备
1. 图纸会审
施工前组织技术人员、安装班组与设计单位进行图纸会审,明确浴室柜的型号、尺寸(含柜体深度、高度、悬空距离)、材质(如实木、PVC、不锈钢)及分体结构(台盆与柜体分体、主柜与侧柜分体等),核对水电点位(冷热水管接口、排水口、电源插座)与柜体安装位置的匹配性,形成会审记录并签字确认。
2. 深化设计
根据现场实测数据(墙面垂直度、平整度、墙体材质),深化安装节点图,明确承重支架规格(如角钢L50×5、膨胀螺栓M10×80)、固定方式(焊接、螺栓连接)及防水处理细节(如柜体与墙面缝隙填充硅酮耐候胶),并经监理单位审批后实施。
3. 技术交底
向施工班组进行书面交底,内容包括安装流程、质量标准(如柜体水平偏差≤2mm/m、垂直度偏差≤1.5mm/m)、安全规范及应急处理措施,确保每个操作工人明确技术要求。
(二)材料与设备准备
1. 主要材料
o 浴室柜组件:柜体、台盆、龙头、下水器、五金件(合页、拉手)等,进场时需核对产品合格证、检测报告,检查表面无划痕、变形,台盆无裂纹、色差;
o 安装辅材:承重支架(角钢、槽钢或定制金属挂件)、膨胀螺栓、自攻螺丝、密封胶(中性硅酮防水胶)、防腐涂料(锌含量≥95%的冷喷锌)、防水卷材(聚氨酯或JS防水涂料,厚度≥1.5mm);
o 辅料性能要求:膨胀螺栓抗拉承载力≥15kN,密封胶耐温范围-40℃~100℃、拉伸模量≤0.4MPa,防水卷材断裂伸长率≥300%。
2. 施工设备
o 测量工具:激光投线仪(精度±1mm/5m)、水平仪(分度值0.02mm/m)、卷尺(精度1mm)、直角尺、塞尺;
o 加工工具:电钻(配φ10mm冲击钻头)、角磨机(配切割片、砂轮片)、电焊机(直流弧焊机,电流调节范围50~200A)、螺丝刀、扳手(扭矩扳手精度±3%);
o 安全设备:绝缘手套、护目镜、安全帽、防滑鞋、灭火器(ABC干粉灭火器,容量≥4kg)。
3. 材料存放
浴室柜组件存放于干燥通风的库房,离地≥30cm,避免阳光直射和潮湿环境;金属支架需进行防腐处理(涂刷防锈漆2道),存放时覆盖防雨布,防止锈蚀。
(三)现场准备
1. 场地清理
清除施工区域内的杂物、积水,平整地面并铺设防水垫层(如塑料布),避免材料运输时污染或损坏已施工的墙面、地面;
2. 基层处理
o 墙面处理:铲除墙面空鼓、起砂层,用1:3水泥砂浆修补凹陷处,平整度误差>5mm时需做找平层,干燥后涂刷界面剂(如水泥基渗透结晶型防水涂料);
o 墙体承重检测:对于轻质隔墙(如加气混凝土砌块墙),需采用钻孔取芯法检测墙体抗压强度≥3.5MPa,若强度不足,应增设混凝土构造柱(尺寸≥200×200mm,配筋4Φ12、箍筋Φ6@200);
3. 水电复核
用红外检测仪定位水电管线走向,标记冷热水管接口高度(距完成地面800~1000mm)、排水口中心距墙面距离(常规320mm或400mm),确保与台盆下水位置对应,电源插座需设置在柜体侧面或下方,距台盆边缘≥300mm,避免溅水。
二、安装流程
(一)测量放线
1. 使用激光投线仪在墙面弹出柜体安装基准线:
o 水平线:根据设计标高(通常柜底距地面800~900mm)弹出,误差≤1mm;
o 垂直线:沿柜体两侧边缘弹出,确保与墙面垂直,偏差≤0.5mm/m;
o 辅助线:标记承重支架固定点位置,间距≤500mm(横向)、≤600mm(纵向),避开水电管线。
2. 对放线结果进行复核,采用直角尺检查阴阳角方正度,误差≤3mm,确认无误后张贴放线标识。
(二)承重支架安装
1. 支架加工
根据深化设计图切割角钢(长度误差±2mm),焊接成框架结构(如“L”型或“口”型支架),焊接处打磨平整,清除焊渣后涂刷2道防腐涂料(干膜厚度≥60μm),晾干时间≥4小时(25℃环境下)。
2. 钻孔固定
o 使用冲击钻在墙面标记点钻孔,孔径比膨胀螺栓直径大2mm(如M10螺栓配φ12钻头),孔深≥100mm,清理孔内灰尘;
o 安装膨胀螺栓:将螺栓套管敲入孔内,拧紧螺母至螺杆露出2~3丝,确保螺栓与墙体贴合紧密,单个螺栓抗拔力测试≥10kN(每50个螺栓随机抽检1个)。
3. 支架固定
将加工好的支架与膨胀螺栓连接,采用双螺母锁紧(螺母拧紧扭矩≥35N·m),支架水平度偏差≤1mm/m,垂直度偏差≤1.5mm/m,临时固定后用水平仪复核,无误后焊接加固(焊缝高度≥5mm,长度≥50mm)。
(三)柜体安装
1. 柜体预装
将柜体放置于支架上,调整位置使其与基准线对齐,用木楔临时固定,检查柜体对角线偏差≤3mm(柜体长度≤1.5m时),相邻柜体缝隙≤1mm,确认无误后标记柜体与支架的连接点。
2. 固定柜体
o 采用自攻螺丝(φ5×30mm)将柜体侧板与支架连接,螺丝间距≤300mm,每个连接点不少于2颗螺丝,螺丝沉入柜体表面1~2mm(避免破坏柜体结构);
o 分体柜体(如主柜与侧柜)之间采用连接件(角码+螺栓)固定,确保连接牢固,缝隙用密封胶填充。
3. 水平与垂直度调整
使用水平仪和塞尺检查柜体安装精度,通过加减垫片(厚度0.5~2mm)调整水平度和垂直度,直至符合要求,垫片需进行防腐处理(涂刷防锈漆)。
(四)台盆与龙头安装
1. 台盆固定
o 分体台盆(台下盆或台上盆)安装前,在柜体台面预留开孔处粘贴美纹纸,避免切割时损伤台面;
o 台下盆:采用金属挂件(厚度≥3mm)或玻璃胶(中性硅酮胶,宽度≥5mm)与台面固定,挂件间距≤300mm,胶层需连续无断点,静置固化≥24小时;
o 台上盆:沿台盆边缘打胶(胶线宽度8~10mm),放置于台面开孔处,调整位置后压平,清除溢出胶料,24小时内禁止受力。
2. 龙头与下水安装
o 龙头安装:将龙头插入台盆开孔,底部用橡胶垫片密封,拧紧固定螺母(扭矩≥20N·m),冷热水管接口采用生料带密封(缠绕5~8圈),连接后进行压力测试(0.6MPa压力下保压30分钟,压降≤0.05MPa);
o 下水器安装:台下盆下水器与台盆连接处用密封胶圈密封,拧紧锁母,与排水管采用柔性连接(伸缩节长度≥50mm),确保排水坡度≥2%。
(五)防水与密封处理
1. 墙面防水
o 在柜体与墙面接触部位涂刷防水涂料,涂刷范围超出柜体边缘100mm,厚度≥1.5mm,分2遍施工(第一遍干燥≥4小时后涂第二遍),实干后进行闭水试验(蓄水高度50mm,持续24小时无渗漏);
o 柜体背部粘贴防水卷材,卷材与墙面用密封胶满粘,搭接宽度≥100mm,转角处做圆弧处理(半径≥50mm)。
2. 缝隙密封
o 柜体与墙面、台面与柜体之间的缝隙,采用中性硅酮耐候胶填充,胶缝宽度8~12mm,深度5~8mm(采用泡沫棒打底),胶面平滑连续,无气泡、断缝;
o 五金件(如合页、拉手)安装后,在螺丝孔处点涂密封胶,防止水汽渗入。
(六)五金件与调试
1. 五金件安装
o 合页:安装位置距柜体上下边缘150mm,中间合页间距≤500mm,确保柜门开启灵活(开启角度90°时无卡顿),关闭后与柜体贴合紧密(缝隙≤0.5mm);
o 拉手:水平安装时距柜门上下边缘距离相等,垂直安装时距柜门左右边缘相等,螺丝拧紧后无松动。
2. 功能调试
o 柜门调试:调整合页螺丝,使柜门与柜体平行,开关顺畅,无异响;
o 给排水调试:打开龙头测试冷热水混合效果,排水口排水通畅(满盆水排放时间≤30秒),关闭龙头后无滴漏(10分钟内水滴≤3滴);
o 柜体稳定性测试:在柜体顶部均匀施加50kg荷载(持续1小时),柜体无明显变形(挠度≤2mm),支架无松动。
三、质量控制
(一)主控项目
1. 承重性能
o 支架安装完成后,进行1.5倍设计荷载(通常设计荷载≥150kg)静载试验,持续1小时,支架无塑性变形,膨胀螺栓无松动;
o 柜体安装后,进行冲击荷载测试(10kg沙袋从300mm高度自由落下冲击柜体台面中心),台面无裂纹,柜体连接件无损坏。
2. 防水性能
o 台盆与台面接缝处进行24小时闭水试验,水位距溢水口10mm,无渗漏;
o 墙面防水涂层附着力测试≥1.5MPa(划格法测试,格距1mm,无脱落)。
3. 安装精度
o 柜体水平度:用水平仪测量,偏差≤2mm/m;
o 垂直度:用靠尺测量,偏差≤1.5mm/m;
o 台盆面平整度:偏差≤1mm/m,接缝高低差≤0.5mm。
(二)一般项目
1. 外观质量
o 柜体表面平整,无划痕、鼓泡、色差,五金件镀层均匀(厚度≥8μm),无锈蚀;
o 胶缝光滑平直,宽度均匀(误差±1mm),无气泡、凹陷。
2. 功能性能
o 龙头出水流畅,水温调节灵敏(温度偏差≤2℃);
o 柜门开启角度≥90°,关闭后与柜体缝隙均匀(偏差≤0.5mm)。
3. 资料验收
o 施工记录:包括放线记录、支架焊接检测报告、防水试验记录等;
o 材料证明:主要材料(柜体、支架、密封胶)的合格证、检测报告齐全,复印件加盖厂家公章。
四、安全措施
(一)施工安全
1. 高空作业防护
o 安装高度超过2m时,搭设脚手架(宽度≥0.8m,步距≤1.8m)或使用登高梯(防滑脚垫,梯脚与地面夹角60°~75°),作业人员系挂安全带(安全带固定点承重≥15kN);
o 禁止在脚手架上堆放材料(荷载≤2kN/m²),工具用工具包携带,严禁抛掷。
2. 用电安全
o 施工用电采用三级配电两级保护(总配电箱、分配电箱、开关箱),开关箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s);
o 电动工具(电钻、角磨机)使用前检查绝缘电阻≥2MΩ,电缆无破损,操作人员佩戴绝缘手套。
3. 防火防爆
o 焊接作业时,设置接火斗(铺满防火棉),作业点5m范围内无易燃物,配备灭火器(距离作业点≤3m);
o 密封胶、防腐涂料等易燃材料单独存放,远离火源(距离≥10m),使用时保持通风良好。
(二)产品保护
1. 材料保护
o 柜体、台盆进场后用珍珠棉包裹,存放于垫木上(避免直接接触地面),禁止堆叠(高度≤1.2m);
o 金属支架存放时防止碰撞变形,安装前检查平整度(偏差≤2mm/m)。
2. 成品保护
o 安装完成后,柜体表面粘贴保护膜(PE保护膜,厚度≥0.05mm),台盆用硬纸板覆盖,避免交叉作业污染或损坏;
o 禁止在柜体上踩踏、放置重物(施工期间临时放置时需铺垫木板)。
五、验收标准与流程
(一)验收标准
项目
允许偏差
检查方法
柜体水平度
≤2mm/m
水平仪、塞尺
柜体垂直度
≤1.5mm/m
靠尺、塞尺
台面平整度
≤1mm/m
2m靠尺、塞尺
接缝高低差
≤0.5mm
塞尺
胶缝宽度
±1mm
卡尺
龙头滴漏
≤3滴/10分钟
观察法
排水时间
≤30秒/满盆水
秒表计时
(二)验收流程
1. 自检:施工班组完成安装后,对照质量标准进行全项自检,填写《施工自检记录表》;
2. 专检:质检员对自检合格项目进行抽查(抽查比例≥30%),重点检查承重性能、防水性能及安装精度;
3. 竣工验收:建设单位、监理单位、施工单位共同进行验收,核查资料完整性,现场测试功能性能,签署《竣工验收记录》,验收合格后方可交付使用。
六、成品维护与保修
(一)维护要求
1. 日常维护
o 安装完成后7天内,避免柜体承受荷载(≤50kg),胶缝未固化前禁止接触水;
o 交付使用后,指导用户定期清洁柜体(用中性清洁剂,避免酸性或碱性物质),检查五金件松紧度(每3个月一次)。
2. 保修范围
o 非人为损坏情况下,柜体结构保修5年,五金件保修2年,防水工程保修5年;
o 建立保修档案,记录用户信息、安装日期、维修记录等,提供24小时响应服务。
本方案通过系统化的施工准备、标准化的安装流程、严格的质量控制和全面的安全措施,确保浴室柜悬空分体安装的稳定性、防水性和美观性,满足现代卫浴空间的使用需求。施工过程中需严格执行各环节验收标准,确保每道工序质量可控,最终实现安全可靠、经久耐用的安装效果。
