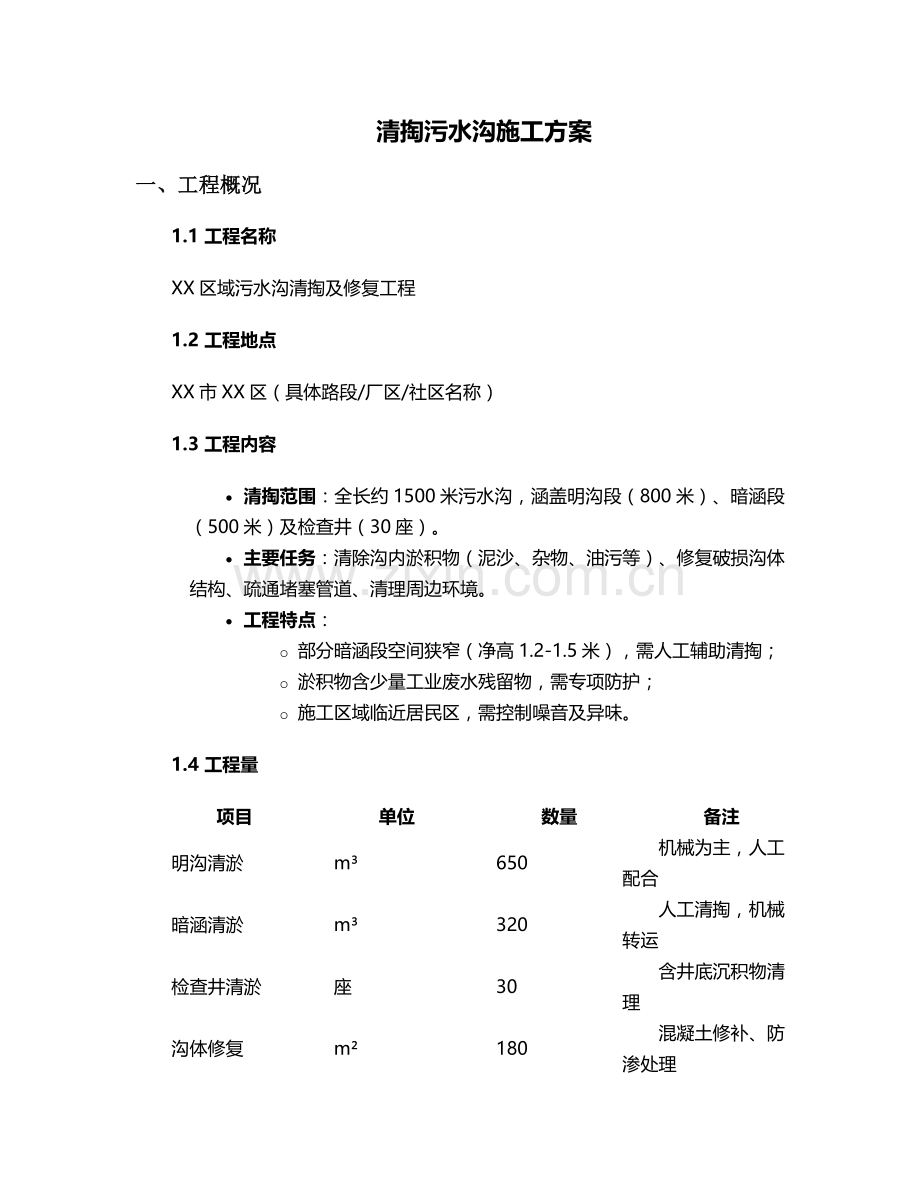

清掏污水沟施工方案
一、工程概况
1.1 工程名称
XX区域污水沟清掏及修复工程
1.2 工程地点
XX市XX区(具体路段/厂区/社区名称)
1.3 工程内容
· 清掏范围:全长约1500米污水沟,涵盖明沟段(800米)、暗涵段(500米)及检查井(30座)。
· 主要任务:清除沟内淤积物(泥沙、杂物、油污等)、修复破损沟体结构、疏通堵塞管道、清理周边环境。
· 工程特点:
o 部分暗涵段空间狭窄(净高1.2-1.5米),需人工辅助清掏;
o 淤积物含少量工业废水残留物,需专项防护;
o 施工区域临近居民区,需控制噪音及异味。
1.4 工程量
项目
单位
数量
备注
明沟清淤
m³
650
机械为主,人工配合
暗涵清淤
m³
320
人工清掏,机械转运
检查井清淤
座
30
含井底沉积物清理
沟体修复
m²
180
混凝土修补、防渗处理

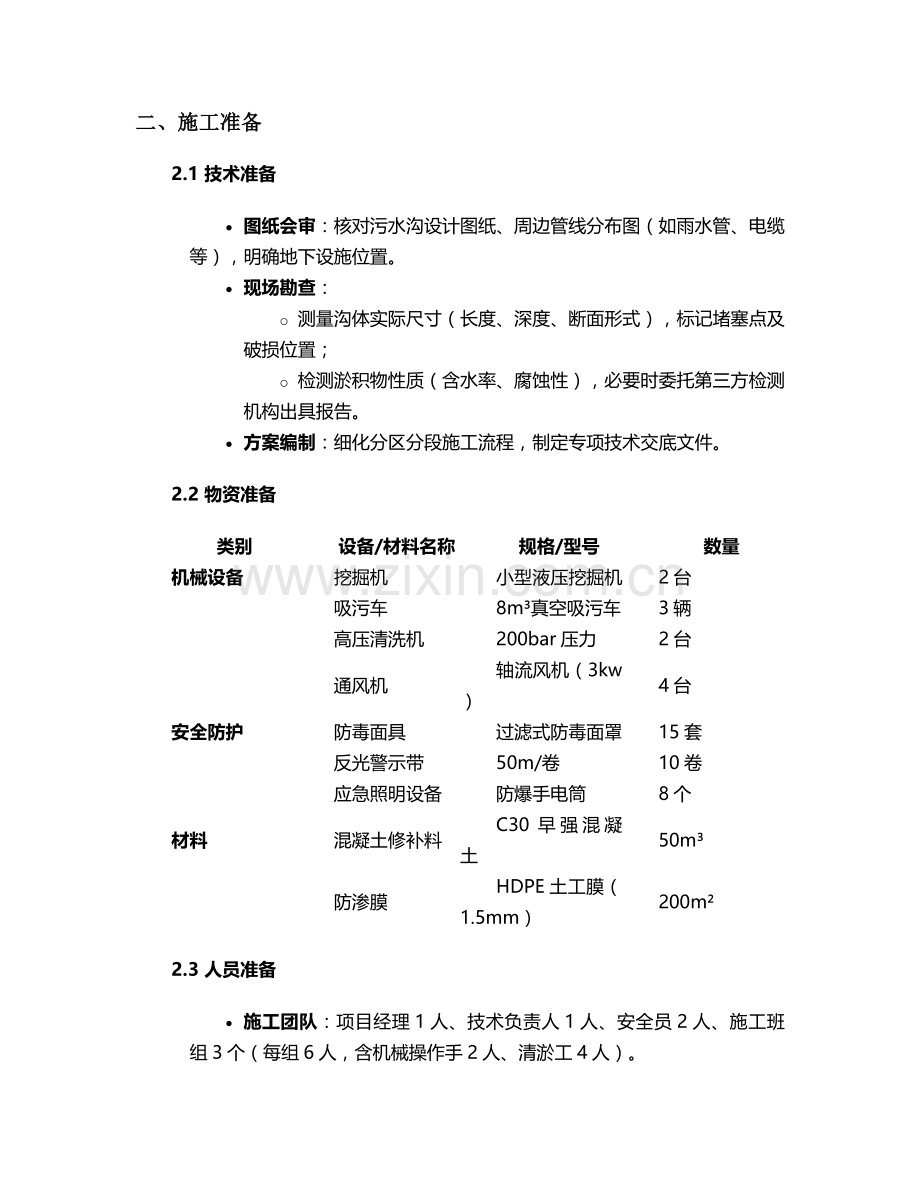

二、施工准备
2.1 技术准备
· 图纸会审:核对污水沟设计图纸、周边管线分布图(如雨水管、电缆等),明确地下设施位置。
· 现场勘查:
o 测量沟体实际尺寸(长度、深度、断面形式),标记堵塞点及破损位置;
o 检测淤积物性质(含水率、腐蚀性),必要时委托第三方检测机构出具报告。
· 方案编制:细化分区分段施工流程,制定专项技术交底文件。
2.2 物资准备
类别
设备/材料名称
规格/型号
数量
机械设备
挖掘机
小型液压挖掘机
2台
吸污车
8m³真空吸污车
3辆
高压清洗机
200bar压力
2台
通风机
轴流风机(3kw)
4台
安全防护
防毒面具
过滤式防毒面罩
15套
反光警示带
50m/卷
10卷
应急照明设备
防爆手电筒
8个
材料
混凝土修补料
C30早强混凝土
50m³
防渗膜
HDPE土工膜(1.5mm)
200m²
2.3 人员准备
· 施工团队:项目经理1人、技术负责人1人、安全员2人、施工班组3个(每组6人,含机械操作手2人、清淤工4人)。
· 培训交底:
o 安全培训:重点讲解有限空间作业规范、防毒措施及应急操作;
o 技术交底:明确清淤标准(如基底残留淤积厚度≤5cm)、修复工艺要求。
2.4 现场准备
· 围挡搭设:采用2米高彩钢板围挡封闭施工区域,设置出入口及警示标识(如“禁止入内”“小心地滑”)。
· 临时排水:在施工段上下游设置临时水泵(扬程15m),防止污水倒灌。
· 垃圾堆放:划分淤积物临时堆放区(硬化地面+防渗膜铺垫),面积不小于50m²,距离居民区≥30米。
三、施工工艺
3.1 总体流程
分段施工→围挡隔离→降水排水→清淤作业→沟体修复→冲洗消毒→验收→场地恢复
3.2 分区分段施工
· 划分原则:按“先上游后下游、先明沟后暗涵”顺序,每50米为一个施工段,段间设置临时挡水墙(沙袋+钢板)。
· 施工顺序:
1. 明沟段(A区)→ 暗涵段(B区)→ 检查井(C区);
2. 每个区段完成后立即清理现场,避免交叉污染。
3.3 清淤施工
3.3.1 明沟清淤
1. 机械清淤:
o 小型挖掘机开挖表层淤积物(厚度≤1.2米),直接装入自卸车运至指定消纳场;
o 剩余薄层淤积物(≤30cm)采用人工铲运,配合高压水枪冲洗沟壁。
2. 特殊处理:
o 油污类淤积物:撒布吸附剂(如木屑、活性炭)后覆盖防渗膜,24小时后清运;
o 大块杂物(石块、建筑垃圾):人工破碎后由机械转运。
3.3.2 暗涵清淤
1. 通风换气:施工前开启轴流风机向涵内送风(风量≥5次/小时),持续30分钟,检测氧气浓度(≥19.5%)及有害气体(如H₂S≤10ppm)。
2. 人工清掏:
o 作业人员佩戴防毒面具、全身防护服,采用铁锹、箩筐人工转运至暗涵出入口;
o 出入口设置滑轮吊装设备,将淤积物提升至地面临时堆放区。
3. 安全监护:涵内作业人员每30分钟轮换,外部设专职监护员,通过对讲机实时联络。
3.3.3 检查井清淤
· 井筒清理:采用“吸污车+高压水枪”联合作业,先抽吸井底积水,再冲洗井壁青苔及沉积物;
· 管道疏通:对连接支管堵塞处,使用弹簧疏通器或高压水射流打通,确保水流速度≥0.6m/s。
3.4 沟体修复
· 破损修补:
1. 凿除破损混凝土(扩大至坚实基层),清理表面浮渣;
2. 涂刷界面剂后浇筑C30混凝土,采用振捣棒密实,养护期≥7天;
· 防渗处理:对渗漏部位铺设HDPE土工膜,接缝处热熔焊接,焊接强度≥母材强度的85%。
四、质量控制
4.1 清淤质量标准
· 淤积物清除率:≥95%,基底无明显杂物,沟底平整度误差≤5cm;
· 排水功能:清淤后水流顺畅,无积水,明沟流速≥0.5m/s,暗涵流速≥0.7m/s。
4.2 修复工程质量控制
· 混凝土修补:表面平整度≤3mm/m,抗压强度≥30MPa(7天龄期检测);
· 防渗性能:闭水试验水位下降≤2cm/24h(暗涵段),明沟段无渗漏点。
4.3 过程检验
· 巡检记录:每完成1个施工段,技术负责人检查并填写《清淤质量检查表》,留存影像资料;
· 第三方检测:对暗涵段清淤效果采用CCTV管道内窥镜检测,确保无残留堵塞物。
五、安全措施
5.1 有限空间作业安全
· 许可制度:进入暗涵前办理《有限空间作业许可证》,经安全员审批后方可施工;
· 气体监测:使用四合一气体检测仪(O₂、H₂S、CO、可燃气体),每15分钟监测一次,数据异常立即撤离。
5.2 机械作业安全
· 挖掘机、吸污车作业半径内设置警示区,禁止非施工人员进入;
· 机械操作人员需持特种作业证上岗,严禁酒后或疲劳作业。
5.3 个人防护
· 强制佩戴“三宝”:安全帽、安全带(高空/临边作业)、反光工作服;
· 接触污染物时佩戴耐酸碱手套、护目镜,作业后立即用专用清洗剂清洗。
5.4 用电安全
· 临时用电采用“三级配电两级保护”,配电箱设置防雨罩,接地电阻≤4Ω;
· 暗涵内照明使用36V安全电压,电缆架空敷设(高度≥2.5米)。
六、环保要求
6.1 噪声控制
· 机械作业时间限制在7:00-12:00、14:00-20:00,夜间禁止施工;
· 挖掘机、风机等设备安装隔音罩,噪声排放≤70dB(厂界标准)。
6.2 扬尘及异味治理
· 临时堆放的淤积物覆盖防尘布,每日喷洒抑尘剂(如环保型氯化钙溶液);
· 吸污车运输前密封罐体,出场前冲洗轮胎,避免遗撒。
6.3 废弃物处理
· 清淤垃圾分类处置:
o 普通泥沙运至市政指定消纳场;
o 含油废弃物委托有资质单位进行危废处理,签订《处置协议》备案;
· 禁止随意排放冲洗废水,需经沉淀池(三级沉淀)处理后回用或排入市政污水管网。
七、应急预案
7.1 中毒窒息应急
· 症状识别:头晕、恶心、呼吸困难等,立即启动应急程序;
· 救援流程:
1. 监护员立即切断作业区域电源,开启最大风量通风;
2. 佩戴正压式呼吸器进入涵内,将患者转移至通风处,必要时实施心肺复苏;
3. 拨打120急救电话,送医途中持续供氧。
7.2 坍塌事故应急
· 预防措施:暗涵段施工前检测沟体结构稳定性,对裂缝处采用钢板临时支护;
· 处置步骤:
1. 立即撤离人员,设置警戒区,禁止二次进入;
2. 采用挖掘机快速清理坍塌物,必要时联系地质专家评估结构安全性。
7.3 设备故障应急
· 吸污车故障时,启用备用吸污车;高压清洗机停水停电时,切换至柴油发电机供电。
7.4 应急物资
名称
规格
数量
存放位置
急救箱
含解毒剂、绷带
2个
项目经理部
正压式呼吸器
自给式(60min)
4套
暗涵施工入口处
应急发电机
20kw
1台
现场临时配电房
八、验收标准
8.1 清淤工程验收
· 外观检查:沟底无明显淤积,沟壁无附着物,检查井内壁清洁;
· 功能测试:通水试验(上游注水,下游排水通畅,无堵塞)。
8.2 修复工程验收
· 结构验收:混凝土强度报告、防渗层焊接检测记录齐全;
· 资料验收:施工日志、隐蔽工程记录、第三方检测报告等文件完整。
8.3 验收流程
1. 施工单位自检→监理单位验收→建设单位组织终验;
2. 验收合格后签署《工程竣工验收单》,办理资料归档。
九、施工进度计划
· 总工期:45天(含雨天及不可预见因素)
· 关键节点:
o 第1-5天:施工准备及明沟段A区清淤;
o 第15-25天:暗涵段清淤及通风作业;
o 第30-40天:沟体修复及验收准备。
十、注意事项
· 遇暴雨、大风(风力≥6级)等恶劣天气,立即停止室外作业,加固围挡及临时设施;
· 施工期间每日召开班前安全会,强调当日作业风险及防控要点;
· 协调社区物业提前发布施工公告,告知周边居民施工时间及联系方式(仅留项目负责人姓名,无电话)。
注:本方案未尽事宜,需严格遵循《城镇排水管道维护安全技术规程》(CJJ 6-2009)及地方环保部门相关规定。
