资源描述

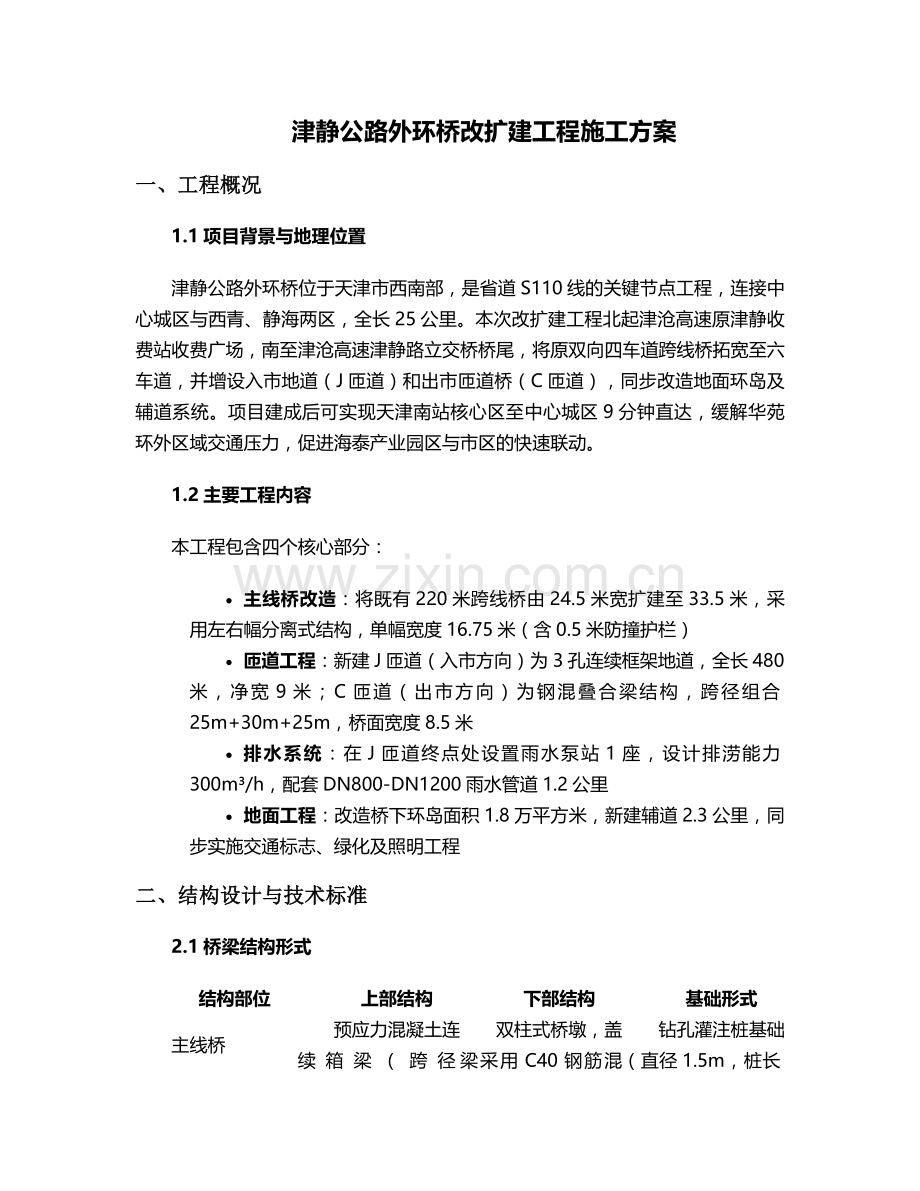

津静公路外环桥改扩建工程施工方案
一、工程概况
1.1项目背景与地理位置
津静公路外环桥位于天津市西南部,是省道S110线的关键节点工程,连接中心城区与西青、静海两区,全长25公里。本次改扩建工程北起津沧高速原津静收费站收费广场,南至津沧高速津静路立交桥桥尾,将原双向四车道跨线桥拓宽至六车道,并增设入市地道(J匝道)和出市匝道桥(C匝道),同步改造地面环岛及辅道系统。项目建成后可实现天津南站核心区至中心城区9分钟直达,缓解华苑环外区域交通压力,促进海泰产业园区与市区的快速联动。
1.2主要工程内容
本工程包含四个核心部分:
· 主线桥改造:将既有220米跨线桥由24.5米宽扩建至33.5米,采用左右幅分离式结构,单幅宽度16.75米(含0.5米防撞护栏)
· 匝道工程:新建J匝道(入市方向)为3孔连续框架地道,全长480米,净宽9米;C匝道(出市方向)为钢混叠合梁结构,跨径组合25m+30m+25m,桥面宽度8.5米
· 排水系统:在J匝道终点处设置雨水泵站1座,设计排涝能力300m³/h,配套DN800-DN1200雨水管道1.2公里
· 地面工程:改造桥下环岛面积1.8万平方米,新建辅道2.3公里,同步实施交通标志、绿化及照明工程
二、结构设计与技术标准
2.1桥梁结构形式

结构部位
上部结构
下部结构
基础形式
主线桥
预应力混凝土连续箱梁(跨径25m+35m+25m)
双柱式桥墩,盖梁采用C40钢筋混凝土
钻孔灌注桩基础(直径1.5m,桩长35m)
J匝道地道
钢筋混凝土闭合框架结构,顶板厚度80cm
重力式挡土墙,墙身采用C30混凝土
筏板基础(厚度1.2m)
C匝道桥
钢混叠合梁(钢梁采用Q355qD钢材,混凝土桥面板C50)
独柱式桥墩,墩柱直径1.3m
钻孔灌注桩基础(直径1.2m,桩长30m)
2.2主要技术指标
· 设计荷载:公路-Ⅰ级(城A荷载验算)
· 设计车速:主线60km/h,匝道30km/h
· 抗震设防:地震动峰值加速度0.15g,抗震设防烈度7度
· 环境类别:Ⅱ类(碳化环境)
· 设计洪水频率:1/100
三、施工总体部署
3.1施工分区与流程
采用"分区分段、立体作业"模式,划分为三个施工大区:
1. 北区(K0+000-K0+500):含原收费站改造及C匝道桥施工,先行施工临时便道后封闭作业
2. 中区(K0+500-K1+200):为主线桥拓宽核心区,采用半幅施工半幅通车方案,分两阶段实施
3. 南区(K1+200-K1+800):含J匝道地道及雨水泵站,采用明挖顺作法施工,优先完成地下结构
3.2施工平面布置
· 临时设施:在K1+500右侧设置项目经理部(占地3000㎡),K0+300左侧布置混凝土搅拌站(HZS120型,产能120m³/h)及钢筋加工棚(20m×40m)
· 材料堆放:划分钢材区(硬化+防雨棚)、模板区(设置1.2m高支垫)、砂石料仓(分仓隔离,容量800m³)
· 便道系统:沿主线右侧修建6m宽施工便道,采用20cm厚C20混凝土硬化,每500m设置会车平台
3.3施工进度计划
总工期480日历天,关键线路如下:
施工准备(30d)→ 地下管线迁改(45d)→ 主线桥桩基施工(60d)→ 箱梁现浇(90d)→ 桥面系施工(45d)→ 交通导改(30d)→ 匝道施工(120d)→ 系统调试(30d)
四、关键施工技术与工艺
4.1主线桥拓宽施工
4.1.1既有结构加固
· 植筋施工:在原桥盖梁侧面植入Φ25HRB400E钢筋,植入深度20d(50cm),采用喜利得RE500植筋胶,抗拔力不小于150kN
· 裂缝处理:对原箱梁腹板0.2mm以上裂缝采用环氧树脂压力注浆,表面粘贴碳纤维布(300g/m²,抗拉强度≥3400MPa)
4.1.2挂篮悬臂现浇
1. 支架搭设:采用盘扣式满堂支架(立杆间距60cm×60cm,横杆步距120cm),地基处理采用30cm厚级配碎石+20cmC25混凝土,预压荷载为设计值的1.2倍
2. 模板体系:外模采用6mm厚钢模板(面板)+8#槽钢背楞,内模采用18mm厚酚醛覆膜胶合板,接缝处粘贴5mm厚EPDM密封条
3. 混凝土施工:分三次浇筑(底板→腹板→顶板),采用泵送C50混凝土(坍落度180±20mm),腹板采用Φ50振捣棒(插入间距≤30cm),顶板表面采用真空吸水工艺
4.2地道工程施工
4.2.1基坑开挖与支护
· 采用"钢板桩+内支撑"支护体系:拉森Ⅳ型钢板桩(长度9m),间距1.2m,设置两道Φ609钢支撑(间距3m),预加轴力500kN
· 基坑降水采用管井+轻型井点联合系统,管井深度15m,间距10m,确保地下水位降至基底以下1m
4.2.2框架结构施工
· 模板采用15mm厚竹胶板+50×100mm方木背楞,支撑系统为Φ48×3.5mm满堂脚手架(立杆间距50cm×50cm)
· 混凝土分两次浇筑:第一次浇筑至底板以上50cm(施工缝设30cm宽止水钢板),第二次浇筑剩余墙体及顶板,采用输送泵对称布料,初凝前进行二次振捣
4.3钢混叠合梁施工
4.3.1钢梁加工与安装
· 工厂分段加工钢梁(每段长12m),采用门式起重机吊装(最大吊重50t),安装精度控制:轴线偏差≤5mm,顶面高程偏差±10mm
· 现场焊接采用CO₂气体保护焊,焊接完成后24h内进行100%UT探伤检测
4.3.2湿接缝施工
· 采用"先简支后连续"工艺,临时支座采用砂箱(承载力≥200kN),体系转换时分级卸载(每级50kN)
· 湿接缝钢筋采用直螺纹连接(Ⅰ级接头),混凝土采用C50微膨胀混凝土,掺加聚丙烯纤维(掺量0.9kg/m³)
五、施工难点与对策
5.1既有桥梁保护
难点:主线桥拓宽需在既有结构3m范围内进行钻孔桩施工,易产生振动影响。
对策:
· 采用套管跟进钻进工艺(Φ180mm套管),控制钻进速度≤1.5m/min
· 设置防震沟:在既有桥墩周围开挖1.2m深、0.8m宽沟槽,内填级配碎石+聚苯乙烯泡沫板
· 实时监测:在原桥支座处布设百分表,控制施工期间沉降≤2mm/d,累计沉降≤5mm
5.2地下管线迁改
难点:施工区域存在Φ1200给水管、DN800燃气管及110kV电缆等12条地下管线,最小埋深仅1.2m。
对策:
· 采用BIM技术建立管线三维模型,标注管线埋深、走向及产权单位
· 给水管采用"临时倒虹"方案:新建DN800临时管线绕行,原管道采用机械切割分段吊出
· 电缆保护采用"套管+托梁"体系:Φ200MPP套管隔离,下方设置C30混凝土托梁(截面30cm×40cm)
5.3交通导改
难点:施工期间需保证津静公路双向4车道通行,最小通行宽度7m。
对策:
· 分三期导改:第一期利用中央分隔带开辟施工通道,第二期转换至新建半幅通行,第三期恢复全幅交通
· 设置"四防"安全设施:防撞墩(高度1.2m,间距1.5m)、防眩板(高度1.8m)、LED爆闪灯(间隔50m)、减速带(每200m设置)
· 配备交通协管员12名(每班次6人),高峰期(7:00-9:00、17:00-19:00)增加巡逻频次
六、材料控制与质量保证
6.1主要材料技术要求
材料名称
规格型号
关键指标要求
检验频率
钢筋
HRB400E Φ12-32mm
屈服强度≥400MPa,伸长率≥16%
60t/批
钢绞线
1×7-15.2mm
抗拉强度≥1860MPa,弹性模量1.95×10⁵MPa
60t/批
水泥
P.O 42.5R
3d抗压强度≥28MPa,安定性合格
500t/批
机制砂
Ⅱ区中砂
含泥量≤3%,石粉含量≤7%
400m³/批
碎石
5-25mm连续级配
压碎值≤10%,针片状含量≤8%
400m³/批
6.2质量管控体系
1. 试验检测:建立工地试验室(通过CMA认证),配备全自动压力试验机、抗渗仪等设备32台套,开展混凝土强度、钢筋力学性能等常规检测项目
2. 工序控制:实行"三检制+监理验收"制度,关键工序(如预应力张拉)执行"首件认可制",留存影像资料
3. 测量监控:采用Trimble S9全站仪进行三维坐标放样,桥梁轴线偏差控制在3mm内,墩柱垂直度≤1/3000
6.3常见质量问题防治
· 箱梁裂缝:优化配合比(粉煤灰掺量15%),采用低水化热水泥,覆盖养护≥14d,内表温差控制≤25℃
· 桥头跳车:台背回填采用透水性材料(级配碎石+3%水泥),分层碾压厚度≤20cm,压实度≥96%,设置6m长搭板
· 防水层失效:基层平整度控制在3mm/2m,采用"喷涂+刮涂"双道施工工艺,实干后进行闭水试验(24h无渗漏)
七、安全文明施工与环境保护
7.1安全防护措施
· 高空作业:2m以上设置临边防护(高度1.2m,横杆间距0.6m),挂篮施工设置兜底安全网(网目密度≥2000目/100cm²),作业人员配备双钩安全带
· 临时用电:采用TN-S接零保护系统,配电箱实行"三级配电两级保护",每台设备设置专用开关箱(含漏电保护器,动作电流≤30mA)
· 消防管理:在施工现场、生活区设置消防沙池(2m×2m×1m)及灭火器(每50㎡配置2具4kg干粉灭火器),氧气瓶与乙炔瓶间距≥5m,距明火≥10m
7.2环境保护措施
1. 扬尘控制:施工便道每日洒水4次(早中晚及夜间),料场设置6m高围挡及雾炮机(覆盖率100%),出入口安装洗车平台(含三级沉淀池)
2. 噪声防治:选用低噪声设备(如液压破碎锤),夜间(22:00-6:00)禁止强噪声作业,必要时设置声屏障(降噪量≥25dB)
3. 水土保持:基坑排水经三级沉淀(总容积50m³)后排入市政管网,钻孔桩泥浆采用密闭罐车运输至指定消纳场,弃渣场周边设置截排水沟及防渗膜(HDPE,厚度1.5mm)
7.3应急管理
· 编制专项应急预案(含坍塌、触电等6类),每季度组织演练,配备应急物资(担架2副、急救箱3个、应急照明10套)
· 与天津市第四医院建立绿色通道,设置24小时应急电话,确保伤员15分钟内到达救治点
八、施工机械设备配置
设备名称
型号规格
数量
主要用途
旋挖钻机
SR280C
2台
钻孔灌注桩施工(日均成孔4-5根)
汽车吊
25t/50t
各1台
钢筋骨架吊装、模板安装
混凝土泵车
37m
2台
箱梁及墩柱混凝土浇筑
挂篮系统
菱形挂篮(自重65t)
4套
连续箱梁悬臂浇筑
振动压路机
徐工XS263J
1台
路基及台背回填碾压
全站仪
Trimble S9
1台
平面控制测量
注浆机
HJB-3
2台
桩基后注浆及裂缝处理
九、验收标准与流程
9.1分部分项验收节点
1. 地基基础:桩身完整性检测(Ⅰ类桩≥95%),承载力试验(单桩竖向抗压极限值≥2800kN)
2. 主体结构:混凝土强度达到设计值100%,结构尺寸偏差符合《公路桥涵施工技术规范》(JTG/T 3650-2020)要求
3. 桥面系:防水层粘结强度≥0.3MPa,沥青铺装层厚度偏差±5mm,平整度≤σ1.8mm
9.2竣工验收资料
需提交竣工图、试验报告、测量记录等12类资料,其中隐蔽工程验收记录需包含影像资料(每道工序3张以上照片,附时间水印)。所有资料采用"一案一档"管理,按《天津市市政工程资料管理规程》(DB/T29-209-2019)组卷归档。
本方案实施过程中将根据现场实际情况动态调整,关键工序变更需经建设、设计、监理三方确认,确保工程质量达到国家优质工程标准。
