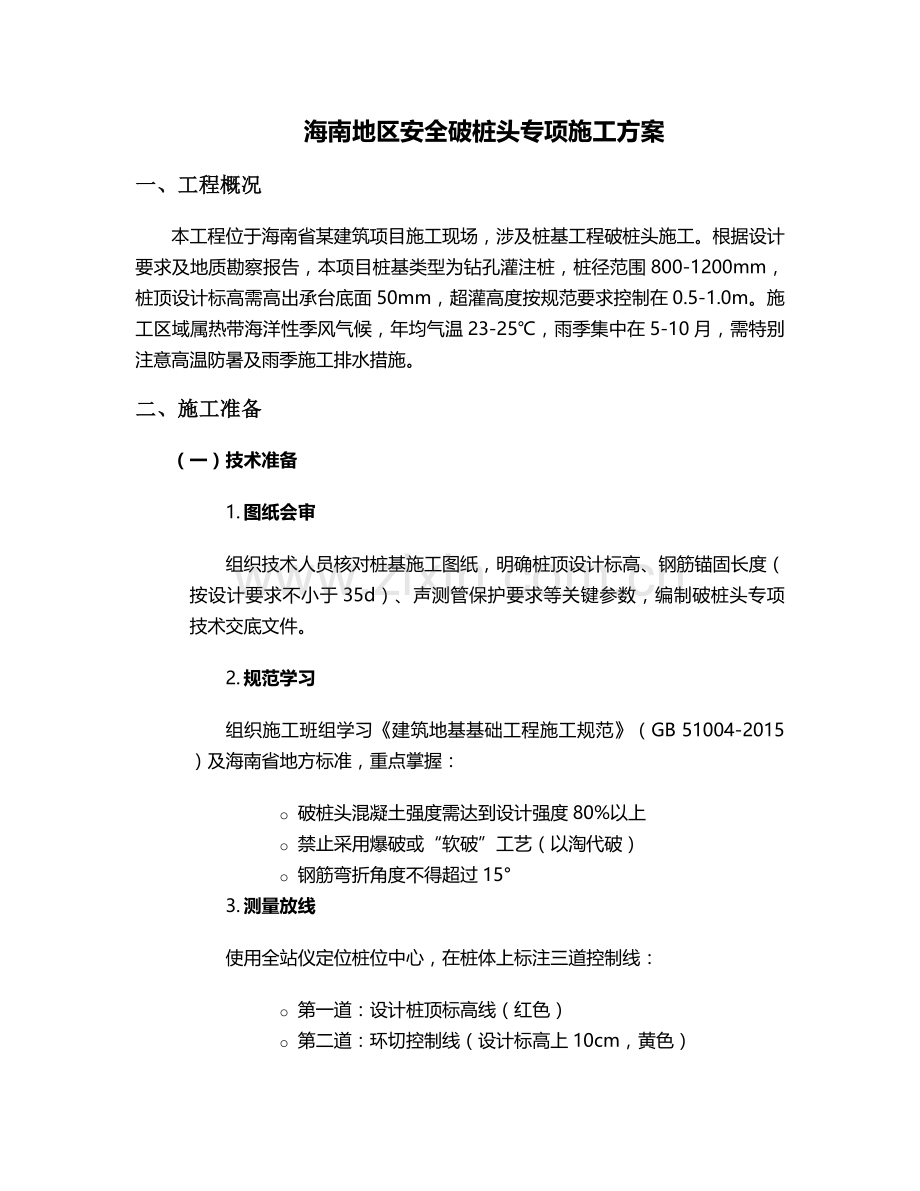

海南地区安全破桩头专项施工方案
一、工程概况
本工程位于海南省某建筑项目施工现场,涉及桩基工程破桩头施工。根据设计要求及地质勘察报告,本项目桩基类型为钻孔灌注桩,桩径范围800-1200mm,桩顶设计标高需高出承台底面50mm,超灌高度按规范要求控制在0.5-1.0m。施工区域属热带海洋性季风气候,年均气温23-25℃,雨季集中在5-10月,需特别注意高温防暑及雨季施工排水措施。
二、施工准备
(一)技术准备
1. 图纸会审
组织技术人员核对桩基施工图纸,明确桩顶设计标高、钢筋锚固长度(按设计要求不小于35d)、声测管保护要求等关键参数,编制破桩头专项技术交底文件。
2. 规范学习
组织施工班组学习《建筑地基基础工程施工规范》(GB 51004-2015)及海南省地方标准,重点掌握:
o 破桩头混凝土强度需达到设计强度80%以上
o 禁止采用爆破或“软破”工艺(以淘代破)
o 钢筋弯折角度不得超过15°
3. 测量放线
使用全站仪定位桩位中心,在桩体上标注三道控制线:
o 第一道:设计桩顶标高线(红色)
o 第二道:环切控制线(设计标高上10cm,黄色)
o 第三道:安全警示线(设计标高下20cm,白色)
(二)设备与材料准备
设备类型
具体规格/型号
数量
用途说明
液压破桩机
YPZ-600型(钳口直径500-1200mm)
2台
桩头环切及破碎作业
手持液压镐
G20型(功率1.5kW)
4台
桩头表面浮浆清理
全站仪
TS60型(精度1mm+1ppm)
1台
桩位复核及标高控制
超声波检测仪
CTS-2025型
1台
桩身完整性检测
安全防护设备
安全帽、反光背心、防冲击眼镜
20套
施工人员个人防护
防雨设施
防雨布(20m×15m)、排水沟(30cm×30cm)
-
雨季施工排水及设备防护
(三)现场准备
1. 场地清理
清除桩头周边3m范围内的杂物、积水,平整施工便道,确保机械设备通行安全。对坡度大于15°的作业面,采用沙袋堆砌挡墙(高度50cm)防止坍塌。
2. 临时设施
设置三级沉淀池(容积5m×3m×1.5m),用于施工废水处理;搭建工具房(6m×3m)及休息区(配备空调及急救箱),距离作业面不小于10m。
3. 试破桩作业
选取3根代表性桩基进行试施工,验证:
o 液压破桩机钳口对不同桩径的适应性
o 环切深度(3-5cm)对钢筋保护效果
o 破碎效率(目标:单桩破桩时间≤40分钟)
三、施工工艺流程
(一)环切施工
1. 设备定位
将液压破桩机固定于桩体,调整钳口对准黄色控制线,确保刀具与桩体垂直(误差≤2°)。启动液压系统,缓慢收紧钳口,施加环向压力(控制压力20-25MPa)。
2. 环切作业
采用“分层环切法”:
o 第一层:沿黄色控制线环切深度3cm,切断表层混凝土
o 第二层:下调钳口至第一道切口下方5cm,环切深度5cm,形成环形沟槽
o 清理沟槽内碎渣,检查钢筋保护层厚度(设计值50mm)
(二)桩头破碎
1. 分离桩头
在环形沟槽内插入楔形钢片(厚度20mm),使用液压镐冲击钢片,使桩头与桩身沿环切缝分离(分离角度控制在5°以内,避免钢筋弯折)。
2. 破碎清运
采用“由上至下、分层破碎”原则,先破碎桩头顶部混凝土,露出钢筋后,使用塑料套管保护钢筋(长度30cm),再破碎剩余部分。破碎后的混凝土块(粒径≤30cm)由装载机转运至指定堆放区,后期用于场地硬化骨料。
(三)桩顶处理
1. 浮浆清理
人工使用手持液压镐凿除桩顶表面2-3cm浮浆,直至露出新鲜混凝土面,要求表面平整度误差≤5mm/m。
2. 钢筋整理
o 调直弯折钢筋(使用专用调直器,禁止使用氧气乙炔烘烤)
o 清除钢筋表面混凝土残渣(采用钢丝刷+中性洗涤剂)
o 按设计要求预留锚固长度(不足时采用焊接接长,单面焊长度10d)
3. 中心标识
在桩顶弹出十字墨线(红色),交叉点即为桩位中心,粘贴反光标识牌(包含桩号、标高、检测状态)。
四、质量控制措施
(一)关键质量控制点
控制项目
允许偏差
检查方法
检查频率
桩顶标高
±10mm
水准仪+塔尺测量
每桩必检
钢筋锚固长度
≥35d
钢卷尺测量
每桩抽检3根钢筋
桩顶平整度
5mm/m
2m靠尺+塞尺
每桩必检
桩身完整性
Ⅰ类桩≥90%
超声波检测+钻芯法(10%抽检)
全部检测
(二)质量通病防治
1. 桩顶裂缝
o 预防:破碎时保持液压镐与桩顶垂直,单次冲击深度≤5cm
o 处理:宽度<0.2mm裂缝采用环氧树脂封闭;>0.2mm时采用压力注浆(水泥浆水灰比0.5)
2. 钢筋损伤
o 预防:环切时保留3cm钢筋保护层,破碎作业配备专职质检员旁站
o 处理:发现钢筋露筋或损伤,立即停止作业,采用冷弯调直后焊接补强(双面焊5d)
3. 浮浆清除不彻底
o 预防:采用“凿毛+高压水枪冲洗”工艺(水压≥8MPa)
o 处理:对局部松散混凝土,扩大凿除范围至新鲜混凝土面,涂刷界面剂(水泥基渗透结晶型)
五、安全与环保措施
(一)安全防护体系
1. 人员管理
o 特种作业人员(液压破桩机操作手、焊工)持证上岗,岗前进行三级安全教育
o 每日开工前开展“三查”:查防护用品、查设备状态、查作业环境
o 高温时段(11:00-15:00)停止露天作业,配备含盐清凉饮料(每2小时供应一次)
2. 设备安全
o 液压设备定期检查液压油位(每周)及油管接头密封性(每日)
o 电气设备设置防雨棚及漏电保护器(额定漏电动作电流30mA)
o 破桩机作业半径5m内设置警戒线,悬挂“严禁站人”警示牌
3. 应急管理
编制专项应急预案,包含:
o 中暑急救(配备冰袋、藿香正气水)
o 机械伤害处理(止血带、医用缝合包)
o 触电事故(配备绝缘手套、绝缘杆、AED除颤仪)
每月组织一次应急演练,演练记录存档备查。
(二)环保措施
1. 噪声控制
o 液压破桩机加装隔音罩(降噪量≥15dB)
o 夜间施工(22:00-6:00)禁止使用大型设备,确需施工时办理夜间施工许可
o 噪声监测点设置在施工边界(距声源50m),昼间≤70dB,夜间≤55dB
2. 扬尘治理
o 破碎作业面采取湿法施工(每10分钟洒水一次)
o 运输车辆必须覆盖篷布,出场前冲洗轮胎(冲洗平台配置高压水枪)
o 裸露场地采用防尘网(2000目)覆盖,定期检查破损情况
3. 废水处理
施工废水经三级沉淀后回用(用于洒水降尘),沉淀池污泥每周清理一次,交由有资质单位处置。
六、验收标准与流程
(一)验收内容
1. 外观检查
o 桩顶表面平整,无蜂窝、麻面,混凝土色泽均匀
o 钢筋无弯曲、锈蚀,间距偏差≤10mm
o 十字中心线标识清晰,与设计桩位偏差≤5mm
2. 检测项目
o 超声波检测:桩身完整性达到Ⅰ类桩标准,声速≥3800m/s
o 钻芯取样:芯样连续完整,抗压强度≥设计值(C30/C35)
o 钢筋扫描:保护层厚度实测值与设计值偏差±5mm
(二)验收程序
1. 施工班组自检→技术负责人复检→监理验收→第三方检测
2. 每检验批(50根桩)出具验收报告,包含:
o 桩顶标高复测记录
o 钢筋锚固长度检查表
o 超声波检测曲线图
o 缺陷处理记录(如有)
七、施工进度计划
施工阶段
计划工期
关键节点控制
资源配置
施工准备
7天
第3天完成测量放线
技术人员3人,测量工2人
试破桩及调整
3天
第2天完成试破桩报告
施工班组2组(每组6人)
正式破桩作业
45天
每日完成≥20根桩,雨天顺延
破桩机2台,液压镐4台
检测验收
10天
第5天完成超声波检测
检测单位1组,监理2人
注:进度计划已考虑雨季影响(预留5天机动时间),实际施工时根据天气预报动态调整。
八、质量保证体系
1. 组织架构
成立以项目经理为组长,技术负责人、质量工程师、安全员为组员的质量管理小组,每日召开质量例会,记录《质量问题整改台账》。
2. 责任追究
实行“三检制”(自检、互检、交接检),每发现一处质量问题,对责任人罚款200元,对班组罚款1000元,整改合格后返还50%罚款。
3. 持续改进
每月统计破桩头合格率,当合格率低于95%时,组织专题分析会,采取纠正措施(如更换液压钳口、调整环切压力等)。
本方案未尽事宜,严格按照国家现行规范及海南省地方标准执行。施工过程中如遇设计变更或地质条件变化,需重新履行方案审批程序。
