盐城地区承重墙改梁专项施工方案
一、施工前准备
(一)结构安全评估
1. 现场勘查
组织结构工程师对建筑原始结构进行全面检测,通过查阅原建筑竣工图纸明确承重墙位置(工程图中黑色标注墙体),使用钢筋扫描仪定位墙体内部钢筋分布及走向,采用回弹仪检测原结构混凝土强度(设计值需≥C25)。对拟拆除墙体周边3米范围内的楼板、梁柱进行裂缝检测,使用裂缝宽度检测仪记录初始数据(基准值≤0.2mm),作为施工过程监测依据。
2. 合规性审批
委托原设计单位或具备甲级资质的设计单位出具结构改造方案,报盐城市住房和城乡建设局备案,取得《建筑结构变动核准书》。施工前需向物业或居委会提交施工方案及应急预案,签订安全责任书。
(二)材料准备
材料名称
规格参数
技术要求
用量计算标准
热轧带肋钢筋
HRB400E Φ16mm、Φ20mm
屈服强度≥400MPa,延伸率≥16%
按梁配筋图计算+10%损耗
商品混凝土
C35P6(抗渗)
28天抗压强度≥35MPa,坍落度180±20mm
梁体积×1.05(含损耗)
模板板材
18mm厚酚醛覆膜多层板
静曲强度≥15MPa,弹性模量≥4500MPa
接触面积×2.5倍周转系数
钢管支撑
Φ48×3.5mm无缝钢管
抗拉强度≥300MPa,挠度≤L/200
每1.2米设置一道立杆
植筋胶
改性环氧树脂
粘结强度≥3.5MPa,耐温-30~60℃
按植筋数量×单孔用量计算

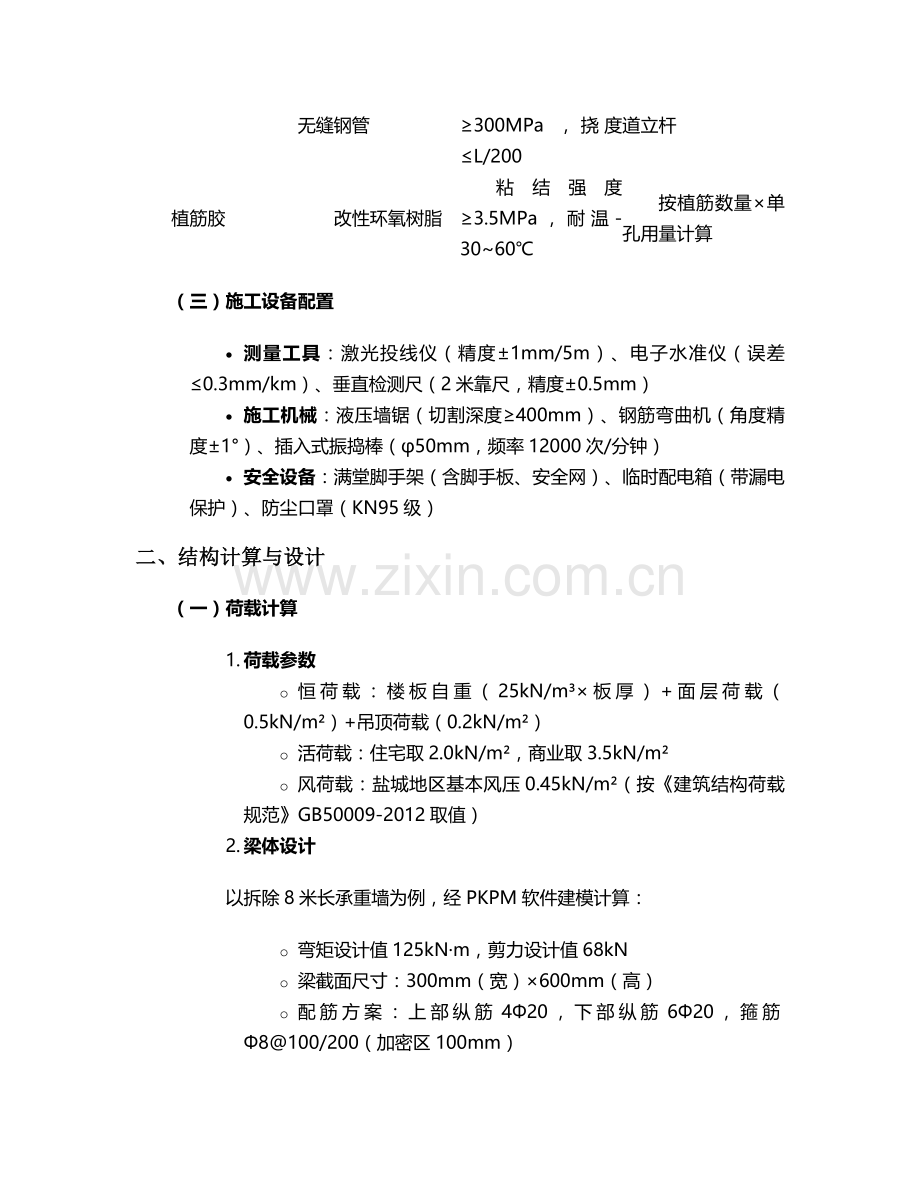

(三)施工设备配置
· 测量工具:激光投线仪(精度±1mm/5m)、电子水准仪(误差≤0.3mm/km)、垂直检测尺(2米靠尺,精度±0.5mm)
· 施工机械:液压墙锯(切割深度≥400mm)、钢筋弯曲机(角度精度±1°)、插入式振捣棒(φ50mm,频率12000次/分钟)
· 安全设备:满堂脚手架(含脚手板、安全网)、临时配电箱(带漏电保护)、防尘口罩(KN95级)
二、结构计算与设计
(一)荷载计算
1. 荷载参数
o 恒荷载:楼板自重(25kN/m³×板厚)+面层荷载(0.5kN/m²)+吊顶荷载(0.2kN/m²)
o 活荷载:住宅取2.0kN/m²,商业取3.5kN/m²
o 风荷载:盐城地区基本风压0.45kN/m²(按《建筑结构荷载规范》GB50009-2012取值)
2. 梁体设计
以拆除8米长承重墙为例,经PKPM软件建模计算:
o 弯矩设计值125kN·m,剪力设计值68kN
o 梁截面尺寸:300mm(宽)×600mm(高)
o 配筋方案:上部纵筋4Φ20,下部纵筋6Φ20,箍筋Φ8@100/200(加密区100mm)
(二)节点构造设计
1. 梁端锚固
采用植筋连接方式,梁纵筋植入原框架柱深度为15d(Φ20钢筋植入300mm),钻孔直径Φ25mm,清孔后注入植筋胶并旋转插入钢筋,养护时间≥72小时。
2. 临时支撑体系
在拆除墙体两侧搭设双排钢管脚手架,立杆间距≤1.2m,扫地杆距地200mm,横杆步距1.8m,顶部设置可调顶托(承载力≥30kN),与楼板接触处垫50mm厚木板分散荷载。
三、施工步骤
(一)临时支撑搭设
1. 支撑安装
在拟拆除墙体两侧1.5米处搭设钢管支撑架,立杆底部设置50×100mm木枋,采用双扣件连接横杆,顶部顶托与楼板间隙用木楔楔紧。支撑体系需通过承载力验算(单根立杆承载力≥20kN)。
2. 预压测试
对支撑体系进行1.2倍设计荷载预压(采用沙袋堆载),持荷24小时后沉降量≤2mm为合格,卸载后检查无变形方可进入下一步。
(二)墙体拆除
1. 切割作业
使用液压墙锯沿梁底设计标高切割墙体,切割顺序为先上后下、分块拆除,每块重量≤50kg。拆除前在地面铺设50mm厚木夹板,防止碎块坠落损伤楼板。
2. 垃圾清理
拆除的墙体碎块及时清运,严禁在楼板上集中堆放(堆载≤2kN/m²)。墙体内杂物清理至露出原结构混凝土基层,采用高压水枪冲洗接口处浮灰。
(三)钢筋工程
1. 植筋施工
o 钻孔:使用Φ25mm钻头按设计位置钻孔,深度≥15d(Φ20钢筋为300mm),孔内残渣用高压气泵清理
o 注胶:从孔底向上注入植筋胶至2/3深度,插入钢筋后旋转30°确保胶层均匀,养护期间严禁扰动
2. 钢筋绑扎
梁纵筋采用绑扎连接(搭接长度≥35d),箍筋加密区设置在梁端1.5倍梁高范围内,绑扎完成后用粉笔标注混凝土保护层厚度(梁侧25mm,梁底30mm)。
(四)模板安装
1. 底模铺设
采用18mm厚多层板,模板接缝处粘贴海绵条防止漏浆,底部用50×100mm木枋作次龙骨,间距≤300mm,主龙骨采用双钢管,通过顶托与支撑体系连接。
2. 侧模加固
侧模采用对拉螺栓固定(横向间距500mm,竖向间距400mm),螺栓外套Φ20mmPVC管,确保拆模后梁体表面平整。安装完成后用激光投线仪校正模板垂直度(偏差≤3mm/2m)。
(五)混凝土工程
1. 浇筑工艺
从梁一端向另一端连续浇筑,采用φ50mm振捣棒振捣(插入间距≤500mm,振捣时间15~30秒),至混凝土表面泛浆、无气泡溢出。浇筑高度超过2米时使用串筒,防止离析。
2. 养护措施
浇筑完成后12小时内覆盖薄膜保湿,养护期≥14天,每日测温2次(内外温差≤25℃),强度达到75%设计值前严禁拆除支撑。
四、质量与安全控制
(一)质量验收标准
项目
允许偏差
检测方法
梁轴线位置
≤5mm
全站仪或拉线尺量
截面尺寸
+8mm,-5mm
钢尺测量
混凝土表面平整度
≤8mm
2米靠尺+塞尺
钢筋保护层厚度
+10mm,-5mm
钢筋保护层测定仪
(二)安全防护措施
1. 高空作业防护
作业层搭设1.2米高防护栏杆,满挂密目安全网(网目密度≥2000目/100cm²),脚手板铺设严密并固定,严禁出现探头板。
2. 临时用电管理
施工用电采用TN-S系统,三级配电两级保护,配电箱接地电阻≤4Ω,电动工具使用前检测绝缘电阻(≥2MΩ)。
3. 应急预案
配备应急物资:液压千斤顶(20t)、急救箱、备用支撑钢管。若发现结构异常沉降(≥5mm/天),立即启动应急方案:停止施工→疏散人员→增设临时支撑→通知设计单位评估。
五、施工进度计划
施工阶段
工期(天)
关键节点
准备阶段
7
材料进场验收、支撑搭设完成
墙体拆除
3
垃圾清运、基层处理合格
钢筋与模板工程
5
植筋拉拔试验合格、模板验收
混凝土浇筑
1
试块制作、连续浇筑完成
养护与拆模
14
混凝土强度达标、模板拆除
验收与清理
3
结构检测合格、场地清理
六、注意事项
1. 气候适应性措施
雨季施工时,混凝土浇筑前需检测砂石含水率(≤5%),调整配合比;夏季高温时采取骨料遮阳、混凝土降温措施(入模温度≤30℃)。
2. 成品保护
梁体混凝土强度未达100%前严禁堆载,通道处设置防护挡板,植筋养护期间悬挂“禁止碰撞”警示牌。
3. 环保要求
拆除作业采用湿法施工(洒水降尘),噪声控制在昼间≤70dB、夜间≤55dB,建筑垃圾分类存放并交由有资质单位清运。
本方案严格遵循《建筑法》《混凝土结构工程施工质量验收规范》GB50204及盐城市《房屋结构改造安全管理办法》要求,施工过程需接受第三方监理单位全程监督,确保结构安全与施工质量。
