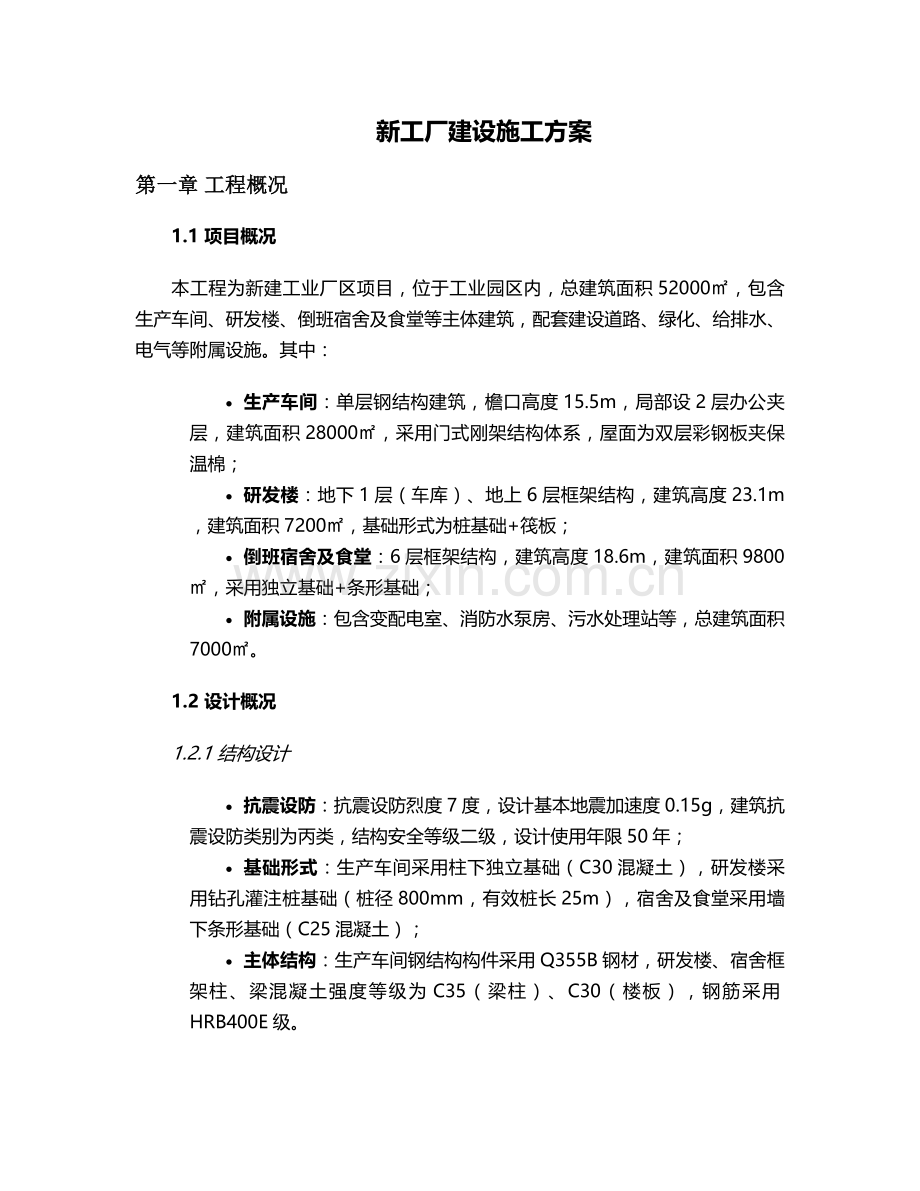

新工厂建设施工方案
第一章 工程概况
1.1 项目概况
本工程为新建工业厂区项目,位于工业园区内,总建筑面积52000㎡,包含生产车间、研发楼、倒班宿舍及食堂等主体建筑,配套建设道路、绿化、给排水、电气等附属设施。其中:
· 生产车间:单层钢结构建筑,檐口高度15.5m,局部设2层办公夹层,建筑面积28000㎡,采用门式刚架结构体系,屋面为双层彩钢板夹保温棉;
· 研发楼:地下1层(车库)、地上6层框架结构,建筑高度23.1m,建筑面积7200㎡,基础形式为桩基础+筏板;
· 倒班宿舍及食堂:6层框架结构,建筑高度18.6m,建筑面积9800㎡,采用独立基础+条形基础;
· 附属设施:包含变配电室、消防水泵房、污水处理站等,总建筑面积7000㎡。
1.2 设计概况
1.2.1 结构设计
· 抗震设防:抗震设防烈度7度,设计基本地震加速度0.15g,建筑抗震设防类别为丙类,结构安全等级二级,设计使用年限50年;
· 基础形式:生产车间采用柱下独立基础(C30混凝土),研发楼采用钻孔灌注桩基础(桩径800mm,有效桩长25m),宿舍及食堂采用墙下条形基础(C25混凝土);
· 主体结构:生产车间钢结构构件采用Q355B钢材,研发楼、宿舍框架柱、梁混凝土强度等级为C35(梁柱)、C30(楼板),钢筋采用HRB400E级。

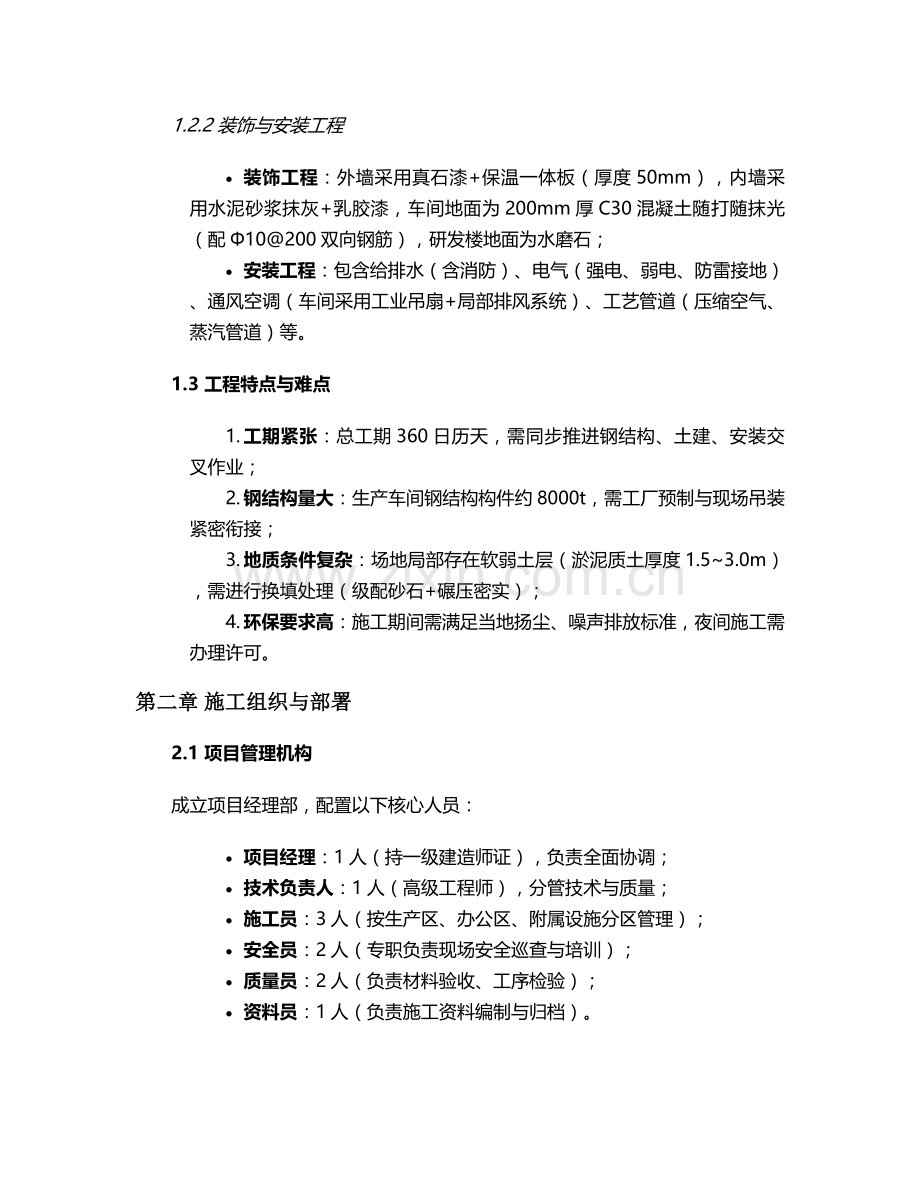

1.2.2 装饰与安装工程
· 装饰工程:外墙采用真石漆+保温一体板(厚度50mm),内墙采用水泥砂浆抹灰+乳胶漆,车间地面为200mm厚C30混凝土随打随抹光(配Φ10@200双向钢筋),研发楼地面为水磨石;
· 安装工程:包含给排水(含消防)、电气(强电、弱电、防雷接地)、通风空调(车间采用工业吊扇+局部排风系统)、工艺管道(压缩空气、蒸汽管道)等。
1.3 工程特点与难点
1. 工期紧张:总工期360日历天,需同步推进钢结构、土建、安装交叉作业;
2. 钢结构量大:生产车间钢结构构件约8000t,需工厂预制与现场吊装紧密衔接;
3. 地质条件复杂:场地局部存在软弱土层(淤泥质土厚度1.5~3.0m),需进行换填处理(级配砂石+碾压密实);
4. 环保要求高:施工期间需满足当地扬尘、噪声排放标准,夜间施工需办理许可。
第二章 施工组织与部署
2.1 项目管理机构
成立项目经理部,配置以下核心人员:
· 项目经理:1人(持一级建造师证),负责全面协调;
· 技术负责人:1人(高级工程师),分管技术与质量;
· 施工员:3人(按生产区、办公区、附属设施分区管理);
· 安全员:2人(专职负责现场安全巡查与培训);
· 质量员:2人(负责材料验收、工序检验);
· 资料员:1人(负责施工资料编制与归档)。
2.2 施工分区与流程
2.2.1 施工分区
将工程划分为三个施工区,平行作业:
· A区:生产车间(含钢结构、地面、设备基础);
· B区:研发楼+倒班宿舍及食堂(含土建、装饰、安装);
· C区:附属设施(含变配电室、污水处理站、室外工程)。
2.2.2 总体流程
1. 前期阶段:场地平整→临水临电搭设→图纸会审→材料采购;
2. 基础阶段:A区钢结构基础→B区桩基及承台→C区设备基础;
3. 主体阶段:A区钢结构吊装→B区框架施工→C区砌体及混凝土结构;
4. 装饰安装阶段:室内外装饰→机电管线安装→设备安装→调试;
5. 收尾阶段:室外工程→绿化→清理验收。
2.3 施工平面布置
2.3.1 功能分区
· 材料堆放区:钢筋、模板、钢结构构件分区域堆放,硬化处理(200mm厚C30混凝土+碎石垫层),设置防雨棚;
· 加工区:钢筋加工棚(长30m×宽15m)、木工加工棚(长20m×宽10m),配备切断机、弯曲机等设备;
· 办公生活区:采用集装箱式临建,设置办公室、宿舍、食堂、卫生间,与施工区隔离(距离≥50m);
· 机械设备区:布置塔吊(2台QTZ80,覆盖A、B区)、施工电梯(1台,用于B区垂直运输)、混凝土输送泵(2台)。
2.3.2 临水临电布置
· 临时用水:从市政管网接入DN150主管,分设施工用水(DN100)、消防用水(DN100,设室外消火栓,间距≤120m)、生活用水(DN50),管网埋地敷设(埋深≥0.8m);
· 临时用电:设置2台400KVA变压器,采用TN-S接零保护系统,总配电箱→分配电箱→开关箱三级配电,电缆埋地或架空敷设(高度≥4m)。
第三章 施工准备
3.1 技术准备
1. 图纸会审:组织设计、监理、施工三方进行图纸会审,重点审查钢结构节点、设备基础预留孔洞、管线综合等,形成会审纪要;
2. 施工方案编制:编制钢结构吊装、模板支架、混凝土浇筑等专项方案,报监理审批后实施;
3. 技术交底:分层次进行交底(项目总工→施工员→班组),明确施工工艺、质量标准及安全注意事项,留存交底记录。
3.2 资源准备
3.2.1 材料准备
· 钢材:钢结构用Q355B钢板、钢筋(HRB400E)需提供出厂合格证及力学性能报告,进场后按批次送检(每60t为一批);
· 混凝土:采用商品混凝土,强度等级C15~C40,抗渗混凝土(P6)用于地下车库及消防水池;
· 防水材料:屋面采用SBS改性沥青防水卷材(4mm厚),卫生间采用聚氨酯防水涂料(1.5mm厚),进场后抽样送检。
3.2.2 机械设备准备
设备名称
型号规格
数量
用途
塔吊
QTZ80
2台
钢结构、钢筋、模板吊装
汽车吊
25t
1台
小型构件及材料转运
混凝土输送泵
HBT80
2台
混凝土浇筑
钢筋切断机
GQ40
2台
钢筋加工
全站仪
TS06
1台
轴线及标高测量
水准仪
DS3
2台
高程控制
3.2.3 劳动力准备
根据施工进度计划,配置高峰期劳动力320人,其中:
· 钢结构安装工:60人(含焊工20人,持特种设备操作证);
· 土建施工队:120人(分木工、钢筋工、混凝土工、砌筑工);
· 安装班组:80人(水电、通风、工艺管道专业);
· 普工:60人(材料转运、场地清理)。
第四章 主要施工方法
4.1 基础工程
4.1.1 钢结构基础(独立基础)
1. 施工流程:测量放线→基坑开挖(人工+机械,深度≥1.5m时放坡1:0.5)→地基验槽→垫层浇筑(100mm厚C15混凝土)→钢筋绑扎(基础短柱钢筋与预埋螺栓固定)→模板安装(采用18mm厚木胶板+50×100mm木枋,间距300mm)→混凝土浇筑(C30,分层振捣,标高控制至螺栓顶50mm)→养护(覆盖薄膜,养护期≥7d)→螺栓复核(采用全站仪校正,偏差≤2mm)。
4.1.2 桩基工程(研发楼)
1. 钻孔灌注桩:采用旋挖钻机成孔,泥浆护壁(比重1.2~1.4),钢筋笼分节吊装(焊接连接,单面焊10d),混凝土采用导管法浇筑(坍落度180~220mm,超灌高度≥0.5m);
2. 检测要求:桩身完整性检测采用低应变法(100%检测),承载力检测采用静载试验(抽检3根)。
4.2 钢结构工程
4.2.1 构件加工与运输
1. 工厂加工:钢柱、钢梁采用数控切割下料,H型钢焊接采用门式埋弧焊机,焊后进行24h时效处理,构件除锈等级达到Sa2.5级,喷涂两道环氧富锌底漆(干膜厚度≥80μm);
2. 运输与堆放:构件采用平板车运输,超长构件(>12m)设置专用支架,现场堆放时垫木间距≤3m,支点位于构件受力节点处。
4.2.2 现场吊装
1. 吊装顺序:钢柱→柱间支撑→屋面梁→檩条→屋面彩钢板;
2. 钢柱安装:采用25t汽车吊单点吊装(吊点设在柱顶1/3处),临时固定采用缆风绳(4根),校正后拧紧地脚螺栓(扭矩值按设计要求,10.9级高强螺栓扭矩系数0.11~0.15);
3. 屋面梁安装:采用双机抬吊(主吊80t,副吊25t),梁与柱连接采用高强螺栓(初拧→终拧,终拧扭矩值按规范计算),安装后检查屋面坡度(偏差≤5mm)。
4.3 混凝土结构工程
4.3.1 模板工程
1. 研发楼框架:采用18mm厚木胶板+Φ48×3.5mm钢管支架(立杆间距800×800mm,扫地杆距地200mm,横杆步距1.5m),梁底模板起拱高度为跨度的1/1000~3/1000;
2. 模板拆除:侧模在混凝土强度≥1.2MPa时拆除(常温下≥24h),底模拆除需满足:跨度≤8m时强度≥75%,跨度>8m时≥100%(以同条件试块为准)。
4.3.2 钢筋工程
1. 绑扎要求:梁柱节点处钢筋密集区采用“先主梁后次梁,分层绑扎”,柱筋采用电渣压力焊连接(接头错开35d,同一截面接头率≤50%),板筋保护层厚度采用塑料垫块(厚度15mm,间距1000mm);
2. 预埋件固定:设备基础预埋件采用螺栓与钢筋骨架焊接固定,位置偏差控制在±10mm内。
4.3.3 混凝土工程
1. 浇筑工艺:框架柱分段浇筑至梁底20mm处,梁板连续浇筑(从一端向另一端推进,坡度≤1:3),采用插入式振捣棒(振捣间距≤500mm,时间15~30s);
2. 养护措施:覆盖薄膜+洒水养护,养护期≥14d(抗渗混凝土),高温季节(≥30℃)增设遮阳棚。
4.4 装饰与安装工程
4.4.1 墙面与地面工程
1. 车间地面:基层碾压(压实系数≥0.96)→150mm厚级配砂石垫层→200mm厚C30混凝土(掺聚丙烯纤维0.9kg/m³)→提浆抹光→切缝(间距6m,缝宽5mm,填密封胶);
2. 外墙保温:基层清理→涂刷界面剂→粘贴保温一体板(采用锚栓+粘结砂浆,锚栓间距≤500mm)→嵌缝(泡沫棒+耐候胶)→真石漆喷涂(分底漆、中层、面漆)。
4.4.2 机电安装工程
1. 管线敷设:电气配管采用SC钢管(暗敷于混凝土或墙体),给水管道采用PPR管(热熔连接),消防管道采用镀锌钢管(沟槽连接),管道安装后进行压力试验(给水0.8MPa,消防1.4MPa,保压30min无压降);
2. 设备安装:车间行车轨道安装偏差≤3mm(全长),通风机与风管采用柔性短管连接(长度200mm),防雷接地装置接地电阻≤4Ω(测试不合格时增设人工接地极)。
第五章 施工进度计划与保证措施
5.1 关键节点计划
序号
工作内容
计划工期(天)
开始时间
完成时间
1
场地平整及临水临电
20
第1天
第20天
2
A区钢结构基础
45
第21天
第65天
3
A区钢结构吊装
60
第66天
第125天
4
B区主体结构
90
第40天
第129天
5
装饰装修工程
80
第130天
第209天
6
机电安装及调试
90
第150天
第239天
7
室外工程及绿化
40
第240天
第279天
8
竣工验收
20
第341天
第360天
5.2 工期保证措施
1. 资源保障:钢材、混凝土等主要材料提前15天进场,高峰期备用1台混凝土输送泵;
2. 工序穿插:钢结构吊装与墙面彩钢板安装间隔时间≤7天,土建与安装交叉作业时设置隔离防护(如电梯井防护门、临边护栏);
3. 进度考核:实行周进度考核,延误超3天的工序编制赶工方案(增加劳动力或延长作业时间,夜间施工办理许可);
4. 天气应对:雨季储备防雨布(覆盖材料及基坑),冬季混凝土掺加早强剂(掺量2%),确保受冻临界强度≥7MPa。
第六章 质量与安全保证措施
6.1 质量保证措施
6.1.1 材料控制
· 建立材料台账,实行“三检制”(进场检验、见证取样、使用前复检),不合格材料严禁使用;
· 钢结构焊缝进行10%UT探伤检测(一级焊缝),高强螺栓连接面抗滑移系数试验≥0.45。
6.1.2 工序控制
· 实行样板引路制度(每个分项工程先做样板,验收合格后大面积施工);
· 隐蔽工程验收需监理、建设单位签字确认(如地基验槽、钢筋绑扎、管线预埋),留存影像资料。
6.1.3 试验检测
· 混凝土试块留置:标养试块(每100m³一组)、同条件试块(用于拆模强度)、抗渗试块(每500m³一组);
· 钢结构摩擦面抗滑移系数、防水材料耐热度等关键指标委托第三方检测。
6.2 安全保证措施
6.2.1 安全教育与交底
· 进场工人进行三级安全教育(公司、项目、班组),特种作业人员持证上岗(焊工、架子工等);
· 每日班前开展“安全喊话”,针对吊装、高处作业等危险工序进行专项交底。
6.2.2 现场防护
· 高处作业:设置临边护栏(高度1.2m,两道横杆)、安全网(搭设宽度≥1.5m),作业人员佩戴双钩安全带;
· 临时用电:配电箱设防雨罩,接地电阻每月检测一次,潮湿环境作业采用安全电压(≤36V);
· 消防管理:施工现场每50m设置灭火器箱(含4具4kg干粉灭火器),动火作业办理许可证并设看火人。
6.2.3 应急管理
· 编制应急预案(触电、高处坠落、火灾等),配备急救箱(含绷带、止血药等),每季度组织一次应急演练;
· 现场设置医务室,配备专职医护人员,与附近医院签订急救协议(车程≤15分钟)。
第七章 文明施工与环境保护措施
7.1 文明施工措施
· 施工现场封闭管理(2.5m高彩钢板围墙),大门处设置洗车平台(含高压水枪、沉淀池);
· 材料堆放挂牌标识(名称、规格、数量、检验状态),施工道路硬化(200mm厚C30混凝土)并设置排水沟;
· 生活区与施工区隔离,宿舍人均面积≥2.5㎡,食堂办理卫生许可证,生活垃圾日产日清。
7.2 环境保护措施
· 扬尘控制:易扬尘材料(水泥、砂子)覆盖,施工现场裸土采用防尘网覆盖(覆盖率100%),塔吊设置喷雾降尘系统;
· 噪声控制:破碎机、切割机等设备设置隔音棚,夜间施工噪声≤55dB(监测点距声源50m),超标时停止作业;
· 废水处理:施工废水经三级沉淀池处理后排入市政管网,油料库房设置防渗池(防止油污渗漏)。
第八章 季节性施工措施
8.1 雨季施工
· 基础工程:基坑周边设置排水沟(宽300mm,深400mm),配备水泵(扬程≥10m),雨后复工前检查边坡稳定性;
· 混凝土工程:调整配合比(减少用水量),浇筑后覆盖塑料薄膜,雨天停止露天焊接作业(已焊部位冷却前避免淋雨)。
8.2 冬季施工
· 混凝土采用综合蓄热法养护(热水拌合+掺加防冻剂,温度≤-5℃时采用电加热养护),入模温度≥5℃;
· 钢筋焊接在室内进行(环境温度≥0℃),焊后自然冷却≥30min,避免骤冷。
8.3 夏季施工
· 混凝土浇筑时间安排在早晚(气温≤30℃),运输过程中覆盖防晒,浇筑后2h内覆盖保湿(洒水频率≥1次/2h);
· 工人配备防暑药品(藿香正气水等),施工现场设置饮水点(供应淡盐水),高温时段(11:00-15:00)停止露天作业。
第九章 成品保护措施
1. 钢结构成品:已安装钢构件涂刷临时防锈漆(破损处补涂),高强螺栓安装后采用塑料帽保护;
2. 地面工程:混凝土浇筑后设置禁行标识(养护期内严禁车辆碾压),设备安装时铺设钢板保护地面;
3. 装饰工程:门窗安装后贴保护膜,墙面砖采用专用保护膜覆盖(避免交叉作业污染);
4. 安装工程:管道安装后采用管帽封堵(防止杂物进入),配电箱门锁闭(钥匙由专人保管)。
第十章 验收与移交
10.1 验收流程
1. 分部分项验收:基础、主体、装饰、安装等分部工程完工后,由施工单位自检→监理验收→建设单位验收,形成验收记录;
2. 竣工预验收:工程完工后,施工单位提交竣工资料(含图纸、试验报告、隐蔽记录等),监理组织预验收,整改合格后申请正式验收;
3. 正式验收:由建设单位组织设计、监理、施工、勘察等单位进行竣工验收,验收合格后签署《工程竣工验收记录》。
10.2 资料移交
竣工资料按《建筑工程资料管理规程》整理,包含:
· 工程准备阶段文件(立项、用地、规划许可等);
· 施工过程文件(技术交底、隐蔽验收、试验记录等);
· 竣工图(含设计变更、洽商记录);
· 验收文件(分部分项验收记录、竣工验收报告)。
资料装订成册(一式五份),移交建设单位及城建档案馆存档。
本方案未尽事宜,严格按照国家现行施工规范及设计图纸执行,施工过程中根据实际情况动态调整,确保工程质量、安全、工期目标全面实现。
