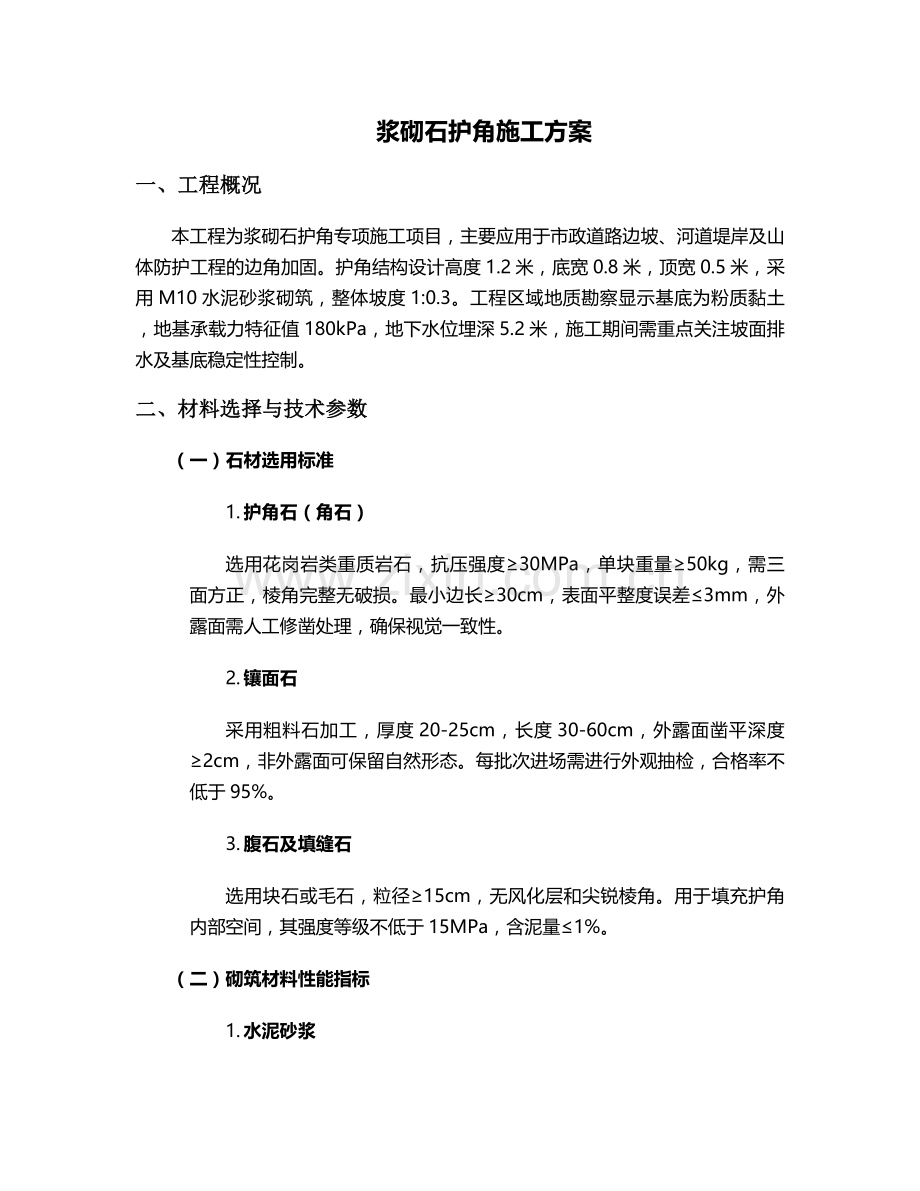

浆砌石护角施工方案
一、工程概况
本工程为浆砌石护角专项施工项目,主要应用于市政道路边坡、河道堤岸及山体防护工程的边角加固。护角结构设计高度1.2米,底宽0.8米,顶宽0.5米,采用M10水泥砂浆砌筑,整体坡度1:0.3。工程区域地质勘察显示基底为粉质黏土,地基承载力特征值180kPa,地下水位埋深5.2米,施工期间需重点关注坡面排水及基底稳定性控制。
二、材料选择与技术参数
(一)石材选用标准
1. 护角石(角石)
选用花岗岩类重质岩石,抗压强度≥30MPa,单块重量≥50kg,需三面方正,棱角完整无破损。最小边长≥30cm,表面平整度误差≤3mm,外露面需人工修凿处理,确保视觉一致性。
2. 镶面石
采用粗料石加工,厚度20-25cm,长度30-60cm,外露面凿平深度≥2cm,非外露面可保留自然形态。每批次进场需进行外观抽检,合格率不低于95%。
3. 腹石及填缝石
选用块石或毛石,粒径≥15cm,无风化层和尖锐棱角。用于填充护角内部空间,其强度等级不低于15MPa,含泥量≤1%。
(二)砌筑材料性能指标

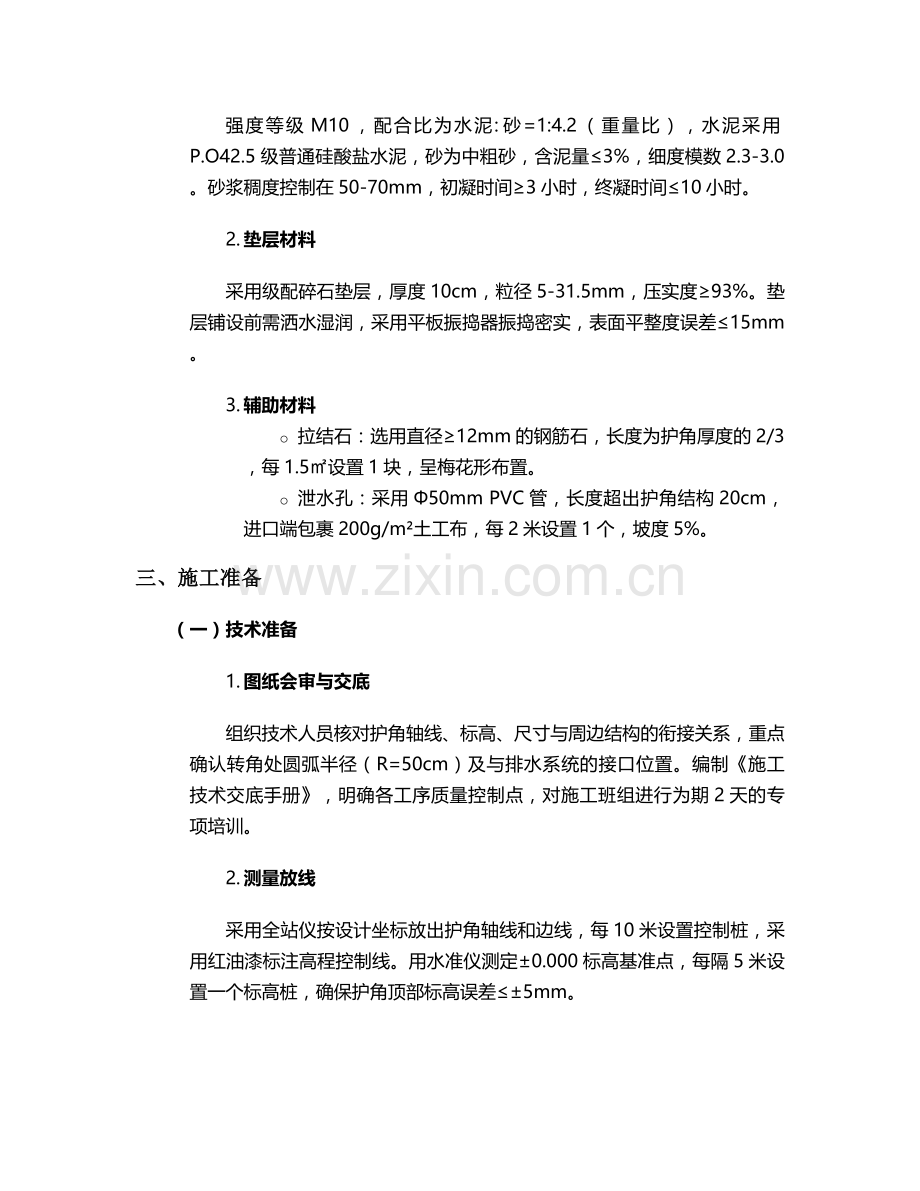

1. 水泥砂浆
强度等级M10,配合比为水泥:砂=1:4.2(重量比),水泥采用P.O42.5级普通硅酸盐水泥,砂为中粗砂,含泥量≤3%,细度模数2.3-3.0。砂浆稠度控制在50-70mm,初凝时间≥3小时,终凝时间≤10小时。
2. 垫层材料
采用级配碎石垫层,厚度10cm,粒径5-31.5mm,压实度≥93%。垫层铺设前需洒水湿润,采用平板振捣器振捣密实,表面平整度误差≤15mm。
3. 辅助材料
o 拉结石:选用直径≥12mm的钢筋石,长度为护角厚度的2/3,每1.5㎡设置1块,呈梅花形布置。
o 泄水孔:采用Φ50mm PVC管,长度超出护角结构20cm,进口端包裹200g/m²土工布,每2米设置1个,坡度5%。
三、施工准备
(一)技术准备
1. 图纸会审与交底
组织技术人员核对护角轴线、标高、尺寸与周边结构的衔接关系,重点确认转角处圆弧半径(R=50cm)及与排水系统的接口位置。编制《施工技术交底手册》,明确各工序质量控制点,对施工班组进行为期2天的专项培训。
2. 测量放线
采用全站仪按设计坐标放出护角轴线和边线,每10米设置控制桩,采用红油漆标注高程控制线。用水准仪测定±0.000标高基准点,每隔5米设置一个标高桩,确保护角顶部标高误差≤±5mm。
(二)现场准备
1. 场地处理
清理施工区域内杂草、淤泥及障碍物,坡度>1:5的地段开挖台阶,台阶宽度≥50cm,高度30cm。划分材料堆放区、砂浆搅拌区和加工区,石材堆放采用20cm×20cm方木架空,防止泥土污染。
2. 设备配置
主要施工设备:JS500型砂浆搅拌机(生产率20m³/h)、全站仪(精度2mm+2ppm)、水准仪(DS3级)、冲击钻(Φ20-50mm)、振捣棒(Φ30mm)、2m靠尺、塞尺等。安全设施包括:安全帽、防滑手套、临时护栏(高度1.2m)、警示标志等。
(三)材料检验
1. 石材验收
每500m³为一检验批,进行抗压强度抽样检测,同时检查外观尺寸、平整度及风化程度。不合格材料应立即退场,并做好退场记录。
2. 砂浆试配
提前7天委托实验室进行配合比设计,施工前进行现场试拌,测试砂浆稠度、分层度及凝结时间,确保满足施工要求。每台班制作3组砂浆试块(70.7mm×70.7mm×70.7mm),标准养护28天后送检。
四、主要施工流程与操作要点
(一)基底处理
1. 基槽开挖
采用机械开挖结合人工修整,开挖深度1.0m(含垫层厚度),宽度为护角结构宽度+40cm(每侧工作面20cm)。边坡坡度1:0.5,开挖过程中严禁超挖,基底预留20cm人工清理层。
2. 地基加固
基底土采用20t振动压路机碾压,压实度≥93%。若遇软弱土层(承载力<150kPa),需换填30cm厚级配砂石,分层碾压密实,每层虚铺厚度25cm,压实系数λc≥0.97。
3. 垫层施工
铺设10cm厚级配碎石垫层,采用平板振捣器振捣3遍,振捣间距≤30cm。垫层表面设置2%双向排水坡,与泄水孔位置对应,确保排水通畅。
(二)护角砌筑施工
1. 放线与挂线
在垫层上弹出护角内外边线和分层控制线,每皮石块高度控制在30cm。采用双线控制法:内侧线控制垂直度(偏差≤5mm/m),外侧线控制表面平整度(2m靠尺检查≤8mm)。线绳采用Φ2mm尼龙绳,拉力≥5kg,每10米设置一个线架固定。
2. 角石安装
优先砌筑转角处角石,基底铺设20mm厚M10水泥砂浆,坐浆饱满度≥95%。角石安装时需用水平尺找平,垂直度偏差≤3mm,相邻角石错缝搭接长度≥10cm,严禁出现通缝。
3. 分层砌筑
o 第一层砌筑:从角石向两侧延伸,采用"丁顺相间"组砌方式,丁石长度方向垂直于护角轴线,顺石长度方向平行于轴线。每2块顺石设置1块丁石,确保咬合紧密。
o 分层高度:每层砌筑高度20-30cm,上下层竖缝错开≥10cm,水平灰缝厚度20-30mm,竖缝宽度25-35mm。
o 腹石填充:采用"挤浆法"填充腹石,大面朝下,相互交错咬合,空隙用小片石填塞,严禁干砌或填塞松散材料。
4. 拉结石设置
每2皮石块设置一层拉结石,长度贯通护角厚度,两端与镶面石平齐。拉结石间距横向1.5m、纵向1.0m,呈梅花形布置,确保面石与腹石连接整体性。
(三)勾缝与表面处理
1. 勾缝工艺
待砌筑砂浆强度达到70%后进行勾缝,采用1:1.5水泥砂浆(M12.5),勾成凹缝,深度15-20mm,宽度与灰缝一致。勾缝前清理缝内杂物,洒水湿润,分两次填塞砂浆:第一次填至2/3深度,初凝后第二次填满压实,表面压光处理。
2. 转角处理
护角转角处采用圆弧过渡(R=50cm),石材需提前加工成弧形,接缝处灰缝宽度≤2cm,确保曲线顺滑。圆弧半径允许偏差±5mm,采用样板比对验收。
3. 泄水孔安装
在护角高度1/2处设置泄水孔,PVC管倾斜安装,坡度5%,进口端包裹土工布,管身周围用碎石填塞形成反滤层。安装后需进行通水试验,确保排水通畅。
(四)养护与成品保护
1. 养护措施
砌筑完成后12小时内覆盖湿草帘或土工布,养护期≥7天。前3天每天洒水4次,之后每天2次,保持表面湿润。养护期间禁止在护角上堆放材料或行走踩踏。
2. 成品保护
采用竹胶板包裹护角外露面,转角处增设5cm厚木板防护。设置警示标志,严禁机械碰撞,养护期内若出现裂缝或松动,需拆除重砌,并分析原因制定整改措施。
五、质量控制标准
(一)主控项目
1. 石材质量
抗压强度、规格尺寸及外观质量符合设计要求,进场验收记录完整,抽样检测合格率100%。
2. 砂浆强度
试块抗压强度平均值≥设计强度,最小值≥0.85倍设计强度,同一配合比试块组数≥3组。
3. 结构尺寸偏差
o 轴线位移≤10mm
o 顶面标高±15mm
o 垂直度≤5mm/m
o 表面平整度≤8mm(2m靠尺检查)
(二)一般项目
1. 砌筑质量
灰缝饱满度≥95%,无通缝、瞎缝,勾缝平顺,无脱落和裂纹。拉结石数量和布置符合设计要求,每检验批抽查10%且不少于3处。
2. 排水功能
泄水孔位置、数量正确,排水通畅,无堵塞。雨后检查无积水现象,每50m护角抽查3个泄水孔进行通水试验。
3. 外观质量
外露石材表面清洁,色泽基本一致,转角处圆弧顺滑,允许少量色差但不形成明显视觉差异。
六、安全与文明施工措施
(一)安全防护
1. 高空作业防护
作业高度≥2m时搭设操作平台,平台满铺脚手板,设置1.2m高防护栏杆和18cm高挡脚板。平台荷载≤2kN/m²,脚手板两端用8号铁丝固定。
2. 石材搬运安全
人工搬运石材时使用防滑手套,2人抬运(≤50kg)或4人抬运(50-100kg),严禁抛扔。机械吊装采用专用吊具,石材绑扎点设置软垫,防止边角破损。
3. 临时用电管理
砂浆搅拌机、振捣器等设备采用TN-S接零保护系统,配电箱安装漏电保护器(动作电流≤30mA,动作时间≤0.1s)。电缆架空敷设高度≥2.5m,严禁拖地或浸泡水中。
(二)文明施工
1. 材料堆放
石材分类码放整齐,高度≤1.5m,砂石料设置隔离墙(高度80cm),水泥存放于防雨棚内,离地30cm架空堆放,使用时间不超过3个月。
2. 扬尘控制
施工现场设置雾炮机,砂石料堆放区覆盖防尘网(2000目),车辆出场前冲洗轮胎,施工道路每日洒水3次,确保PM10浓度≤0.5mg/m³。
3. 噪声控制
砂浆搅拌机设置隔音罩,昼间噪声≤70dB,夜间(22:00-6:00)禁止施工。确需夜间作业时办理夜间施工许可,提前公告周边居民。
七、施工进度计划
1. 施工周期
总工期15天,其中:
o 施工准备:2天
o 基底处理:3天
o 护角砌筑:7天
o 勾缝与养护:3天
2. 进度保障措施
o 配置2个砌筑班组(每组8人),实行两班制作业。
o 储备3天用量的石材和水泥,避免材料供应中断。
o 每日召开进度协调会,解决施工中出现的问题,确保日进度完成率≥90%。
八、验收程序
(一)分项验收
1. 隐蔽工程验收
基底处理、垫层铺设完成后,报监理工程师验收,验收内容包括:基底标高、压实度、垫层厚度及平整度,验收合格签署隐蔽工程记录后方可进行下道工序。
2. 分项工程验收
护角砌筑完成后,施工单位自检合格报监理验收,验收项目包括:轴线位移、标高、垂直度、灰缝饱满度、勾缝质量等,验收合格率需达到100%。
(二)竣工验收
1. 资料验收
提交竣工图纸、材料合格证、试验报告、隐蔽工程记录、质量评定表等资料,资料完整性、真实性符合要求。
2. 实体验收
现场检查护角外观质量、结构尺寸、排水功能,进行雨后观察(连续降雨≥12小时),无积水、无沉降、无裂缝视为合格。
3. 验收标准
符合《砌体结构工程施工质量验收规范》(GB50203)及设计要求,验收合格后签署竣工验收证书,纳入工程档案管理。
九、质量通病防治
1. 石缝砂浆不饱满
o 预防措施:采用"挤浆法"砌筑,砂浆铺设厚度比石块底面略高5-10mm,石块轻放后用橡皮锤轻击找平。
o 治理方法:对空洞处凿除松散砂浆,重新填塞1:1.5水泥砂浆,深度≥50mm。
2. 勾缝脱落
o 预防措施:勾缝前清理缝内杂物,洒水湿润,分两次填塞砂浆,表面压光。
o 治理方法:铲除脱落勾缝,清理缝槽至深度≥20mm,用M12.5水泥砂浆重新勾缝,养护期延长至10天。
3. 护角沉降变形
o 预防措施:基底碾压密实,设置碎石垫层,控制砌筑速度(每日≤1.2m)。
o 治理方法:沉降量≤5mm时进行表面修补,>5mm时拆除重砌,重新处理地基。
本方案未尽事宜,需严格按照国家现行施工规范及设计文件执行,施工过程中若遇特殊情况,应及时与设计单位沟通解决,确保工程质量符合要求。
