收藏 分销(赏)

施组合施工方案.doc

上传人:w****g 文档编号:12837642 上传时间:2025-12-13 格式:DOC 页数:10 大小:26.15KB 下载积分:8 金币
下载 相关 举报
施组合施工方案.doc_第1页
第1页 / 共10页
施组合施工方案.doc_第2页
第2页 / 共10页

点击查看更多>>
资源描述

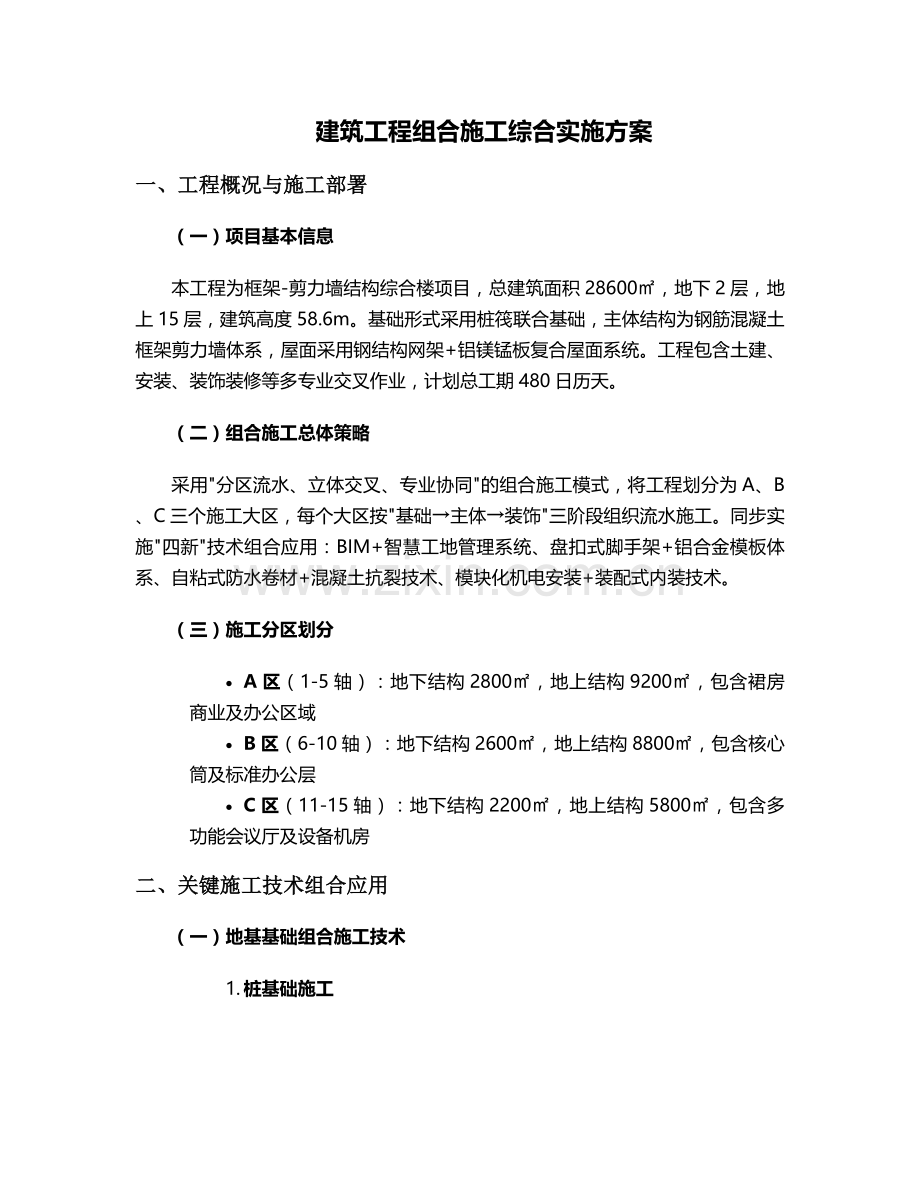

建筑工程组合施工综合实施方案 一、工程概况与施工部署 (一)项目基本信息 本工程为框架-剪力墙结构综合楼项目,总建筑面积28600㎡,地下2层,地上15层,建筑高度58.6m。基础形式采用桩筏联合基础,主体结构为钢筋混凝土框架剪力墙体系,屋面采用钢结构网架+铝镁锰板复合屋面系统。工程包含土建、安装、装饰装修等多专业交叉作业,计划总工期480日历天。 (二)组合施工总体策略 采用"分区流水、立体交叉、专业协同"的组合施工模式,将工程划分为A、B、C三个施工大区,每个大区按"基础→主体→装饰"三阶段组织流水施工。同步实施"四新"技术组合应用:BIM+智慧工地管理系统、盘扣式脚手架+铝合金模板体系、自粘式防水卷材+混凝土抗裂技术、模块化机电安装+装配式内装技术。 (三)施工分区划分 · A区(1-5轴):地下结构2800㎡,地上结构9200㎡,包含裙房商业及办公区域 · B区(6-10轴):地下结构2600㎡,地上结构8800㎡,包含核心筒及标准办公层 · C区(11-15轴):地下结构2200㎡,地上结构5800㎡,包含多功能会议厅及设备机房 二、关键施工技术组合应用 (一)地基基础组合施工技术 1. 桩基础施工 采用"长螺旋钻孔灌注桩+高压旋喷桩"复合地基处理方案。长螺旋桩直径600mm,有效桩长28m,单桩承载力特征值1800kN,总计326根;高压旋喷桩直径800mm,桩长15m,间距1.2m,形成止水帷幕兼复合地基增强体。 2. 筏板混凝土施工 实施"分层浇筑+跳仓施工"组合工艺:筏板厚度2.2m,分3层浇筑,每层厚度700mm,采用低水化热P.O42.5R水泥,掺加粉煤灰和矿粉双掺技术,初凝时间控制在12-16h。设置6道膨胀加强带,带宽2m,采用UEA膨胀剂掺量12%,解决大体积混凝土裂缝控制难题。 (二)主体结构组合施工体系 1. 模板工程组合体系 · 核心筒区域:采用"铝合金模板+早拆体系",面板厚度4mm,支撑间距≤1200mm,拆模强度达到75%设计值即可拆除非承重模板 · 框架区域:采用18mm厚酚醛覆膜多层板+50×100mm方木背楞,配合盘扣式脚手架(立杆间距1.2×1.2m,步距1.5m) · 楼梯模板:采用定型钢模板,踏步高度150mm,宽度300mm,确保尺寸统一 2. 钢筋工程组合工艺 · 梁柱节点:采用"BIM放样+钢筋定位支架"技术,确保主筋保护层厚度偏差≤3mm · 大直径钢筋连接:直径≥22mm采用直螺纹套筒连接,连接区段错开35d,合格率100% · 剪力墙钢筋:采用"梯子筋+塑料垫块"组合固定,水平筋间距偏差≤5mm,竖筋间距偏差≤10mm 3. 混凝土工程组合措施 · 强度等级划分:基础C35P6,柱C40-C30(随楼层递减),梁板C30,楼梯C30 · 浇筑方式:柱采用分段浇筑至梁底20mm,梁板采用斜面分层浇筑,厚度500mm · 养护体系:覆盖薄膜+阻燃棉被+自动喷淋养护,养护时间≥14d,确保强度达标 (三)钢结构与土建组合施工 1. 钢结构安装序列 屋面网架采用"地面拼装+整体提升"组合工艺,分3个提升单元,最大提升重量85t,提升高度58.6m。钢柱安装采用"临时支撑+缆风绳"固定,垂直度偏差控制在H/1000且≤15mm。 2. 钢混结合部处理 · 型钢混凝土柱:型钢翼缘设置栓钉(直径19mm,间距100mm),确保组合作用 · 预埋件安装:采用"三维定位支架"固定,位置偏差≤10mm,平面高程偏差≤5mm · 防火处理:采用喷涂型防火涂料,厚度2.5mm(耐火极限2h),粘结强度≥0.15MPa (四)装饰装修组合施工 1. 外墙施工体系 采用"基层处理+保温层+防水层+饰面层"组合工艺:20mm厚1:3水泥砂浆找平,100mm厚挤塑聚苯板保温层(燃烧性能B1级),1.5mm厚聚氨酯防水涂料,外贴干挂石材(25mm厚花岗岩)。 2. 内装工程组合技术 · 公共区域:"轻钢龙骨石膏板吊顶+防静电地板+玻璃隔断"组合系统 · 办公区域:"铝合金龙骨矿棉板吊顶+强化复合地板+乳胶漆墙面",环保等级E1级 · 卫生间:"防水混凝土楼板+JS防水涂料+防滑地砖",防水高度1.8m,闭水试验24h 三、施工进度计划与控制 (一)四级进度控制体系 1. 总进度计划:480日历天,关键线路为:桩基施工→地下室结构→主体结构→钢结构安装→装饰装修→竣工验收 2. 月进度计划:每月25日编制下月计划,明确各分区形象进度节点 3. 周进度计划:每周五编制下周计划,细化至分部分项工程 4. 日进度计划:每日早会明确当天作业内容,晚间例会检查完成情况 (二)进度保障组合措施 1. 资源保障 · 劳动力配置:高峰期投入木工320人、钢筋工280人、混凝土工120人、安装工150人 · 材料储备:主要材料储备量满足15天连续施工需求,钢筋、水泥等设置二级仓库 · 机械设备:配置QTZ80塔吊3台(覆盖半径55m)、施工电梯3部、混凝土输送泵4台 2. 技术保障 · 提前进行图纸会审,解决设计问题86项,减少施工障碍 · 采用"穿插施工"技术:主体施工至10层时插入二次结构,12层时插入安装工程 · 季节性施工:雨季编制防雨措施,冬季采用综合蓄热法养护混凝土 四、质量安全组合管理体系 (一)质量管理组合措施 1. 质量目标:单位工程优良率100%,争创省级优质工程(泰山杯) 2. 全过程质量控制 · 事前控制:材料进场实行"三检制"(自检、互检、专检),取样送检率100% · 事中控制:设置质量控制点36个,实行"样板引路"制度,每个分项工程先做样板 · 事后控制:分部分项工程验收合格率100%,质量问题整改闭环率100% 3. 检测组合技术 · 混凝土强度:回弹法+钻芯法组合检测,确保强度达标 · 钢筋保护层:电磁感应法+破损检测验证,合格率≥95% · 防水工程:闭水试验+雨后观察+第三方检测,确保无渗漏 (二)安全管理组合体系 1. 安全目标:杜绝死亡及重伤事故,轻伤频率≤1.5‰,争创省级安全文明标准化工地 2. 防护体系建设 · 高处作业:"临边防护栏杆+密目安全网+水平安全兜网"三重防护 · 洞口防护:电梯井口设定型化防护门(高度1.8m),楼梯口设防护栏杆(高度1.2m) · 临时用电:采用"三级配电+两级保护"系统,接地电阻≤4Ω 3. 应急管理机制 · 编制专项应急预案12项,包括高处坠落、物体打击、火灾等事故处置程序 · 配备应急物资:担架2副、急救箱3个、灭火器60具、应急照明20套 · 每月组织应急演练,每季度开展安全培训,特种作业人员持证上岗率100% 五、绿色施工与环境保护 (一)绿色施工组合措施 1. 节能技术应用 · 临时用电:安装智能电表12台,生活区采用太阳能热水器,年节电1.2万度 · 机械设备:选用低能耗设备,塔吊、施工电梯安装变频调速装置,节能率20% · 照明系统:施工现场采用LED节能灯具,照度≥50lux,节能率40% 2. 节材与循环利用 · 模板体系:铝合金模板周转次数≥30次,较传统木模板节约木材70% · 钢筋工程:采用BIM优化下料,钢筋损耗率控制在1.8%以内(定额损耗2.5%) · 建筑垃圾:设置分类回收区,可回收利用废弃物回收率≥85%,生活垃圾日产日清 (二)环境保护组合方案 1. 扬尘控制 · 施工场区:主要道路硬化(200mm厚C20混凝土),安装雾炮机8台,PM10浓度≤0.5mg/m³ · 车辆管理:出入口设置洗车平台(高压水枪+三级沉淀池),车辆冲洗率100% · 材料堆放:水泥、砂子等易扬尘材料搭设封闭仓库,覆盖率100% 2. 噪声控制 · 施工时间:昼间≤70dB,夜间≤55dB,夜间施工办理许可手续 · 降噪措施:破碎机等设备安装隔音罩,木工房采用封闭隔音处理 · 监测频率:每季度监测1次,超标时采取限制作业时间等措施 六、应急预案与风险管控 (一)主要风险识别与应对 1. 深基坑施工风险 · 风险等级:Ⅱ级(中度风险) · 应对措施:边坡支护采用"排桩+锚杆"组合体系,坡率1:0.75,设置4道监测点,位移预警值50mm 2. 高支模坍塌风险 · 风险等级:Ⅰ级(高度风险) · 应对措施:搭设前编制专项方案并组织专家论证,立杆间距≤1.2m,扫地杆距地≤200mm,混凝土强度达到100%设计值方可拆模 (二)疫情防控专项措施 1. 封闭管理:施工现场实行封闭式管理,设置3个出入口,严格执行"测温+扫码+登记"制度 2. 物资储备:常备1个月用量的口罩(2万只)、消毒液(500L)、防护服(200套)等防疫物资 3. 应急响应:设置3间隔离观察室,发现疑似病例立即启动应急预案,实施熔断机制 七、施工协调与管理 (一)组织架构设置 成立组合施工管理领导小组,由项目经理任组长,下设: · 技术协调部:负责各专业技术衔接,解决交叉施工问题 · 进度管理部:统筹各分区施工进度,协调资源调配 · 质量安全部:监督组合施工质量,排查安全隐患 · 物资设备部:保障材料设备供应,确保组合施工连续性 (二)协同管理机制 1. BIM协同平台 建立BIM5D协同管理平台,整合土建、安装、钢结构等专业模型,碰撞检查消除冲突点126处,减少返工损失约80万元。 2. 例会制度 · 每日碰头会:各施工队负责人参加,解决当天问题 · 每周协调会:监理、建设、施工三方参加,协调进度、质量、安全事宜 · 每月专题会:针对组合施工难点进行技术研讨,已召开模板体系、钢结构安装等专题会8次 3. 考核激励机制 实行"分区考核、节点奖励"制度,设置进度、质量、安全三项考核指标,月度考核优秀工区奖励5-10万元,激发施工积极性。 八、验收标准与交付程序 (一)分阶段验收计划 1. 地基基础验收:完成桩基、筏板及地下结构施工,验收合格后进入主体施工 2. 主体结构验收:主体结构封顶后30日内组织验收,包含混凝土强度、钢结构焊缝等检测 3. 消防专项验收:消防系统安装调试完成后,申请消防验收,确保符合GB50016-2014要求 4. 竣工验收:完成所有分部分项工程,通过规划、环保、消防等专项验收后组织竣工验收 (二)质量验收组合标准 分部分项工程 主控项目合格率 一般项目合格率 允许偏差范围 模板工程 100% ≥90% 轴线5mm,标高±5mm 钢筋工程 100% ≥95% 间距±10mm,保护层±5mm 混凝土工程 100% ≥90% 截面尺寸±5mm,表面平整度8mm 钢结构工程 100% ≥95% 垂直度H/1000,高强螺栓终拧扭矩±10% (三)竣工交付准备 1. 资料整理:按《建筑工程资料管理规程》整理档案资料,包含工程技术资料、质量控制资料、验收评定资料等,共计12大类,368卷 2. 成品保护:对门窗、地面、墙面等易损部位采用保护膜、木板等材料防护,设置成品保护标识牌120个 3. 培训交底:对建设单位进行使用功能培训,包含设备操作、维护保养等内容,提供《使用说明书》《维护手册》等资料 本组合施工方案通过多技术、多专业、多工序的有机组合,实现资源优化配置和施工效率提升。在实施过程中将根据现场实际情况动态调整,确保工程质量、安全、进度、成本各项目标全面实现。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 施工方案/组织设计

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
