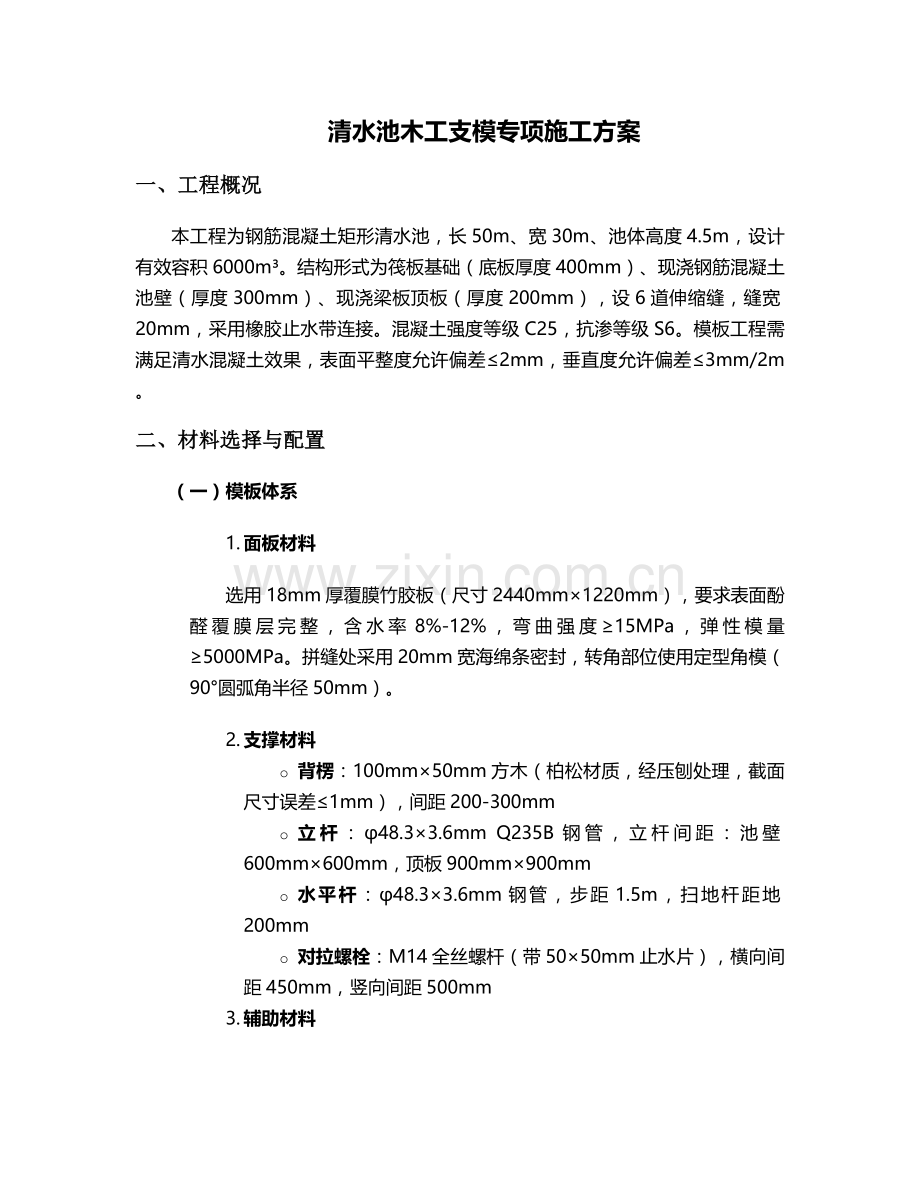

清水池木工支模专项施工方案
一、工程概况
本工程为钢筋混凝土矩形清水池,长50m、宽30m、池体高度4.5m,设计有效容积6000m³。结构形式为筏板基础(底板厚度400mm)、现浇钢筋混凝土池壁(厚度300mm)、现浇梁板顶板(厚度200mm),设6道伸缩缝,缝宽20mm,采用橡胶止水带连接。混凝土强度等级C25,抗渗等级S6。模板工程需满足清水混凝土效果,表面平整度允许偏差≤2mm,垂直度允许偏差≤3mm/2m。
二、材料选择与配置
(一)模板体系
1. 面板材料
选用18mm厚覆膜竹胶板(尺寸2440mm×1220mm),要求表面酚醛覆膜层完整,含水率8%-12%,弯曲强度≥15MPa,弹性模量≥5000MPa。拼缝处采用20mm宽海绵条密封,转角部位使用定型角模(90°圆弧角半径50mm)。
2. 支撑材料
o 背楞:100mm×50mm方木(柏松材质,经压刨处理,截面尺寸误差≤1mm),间距200-300mm
o 立杆:φ48.3×3.6mm Q235B钢管,立杆间距:池壁600mm×600mm,顶板900mm×900mm
o 水平杆:φ48.3×3.6mm钢管,步距1.5m,扫地杆距地200mm
o 对拉螺栓:M14全丝螺杆(带50×50mm止水片),横向间距450mm,竖向间距500mm
3. 辅助材料

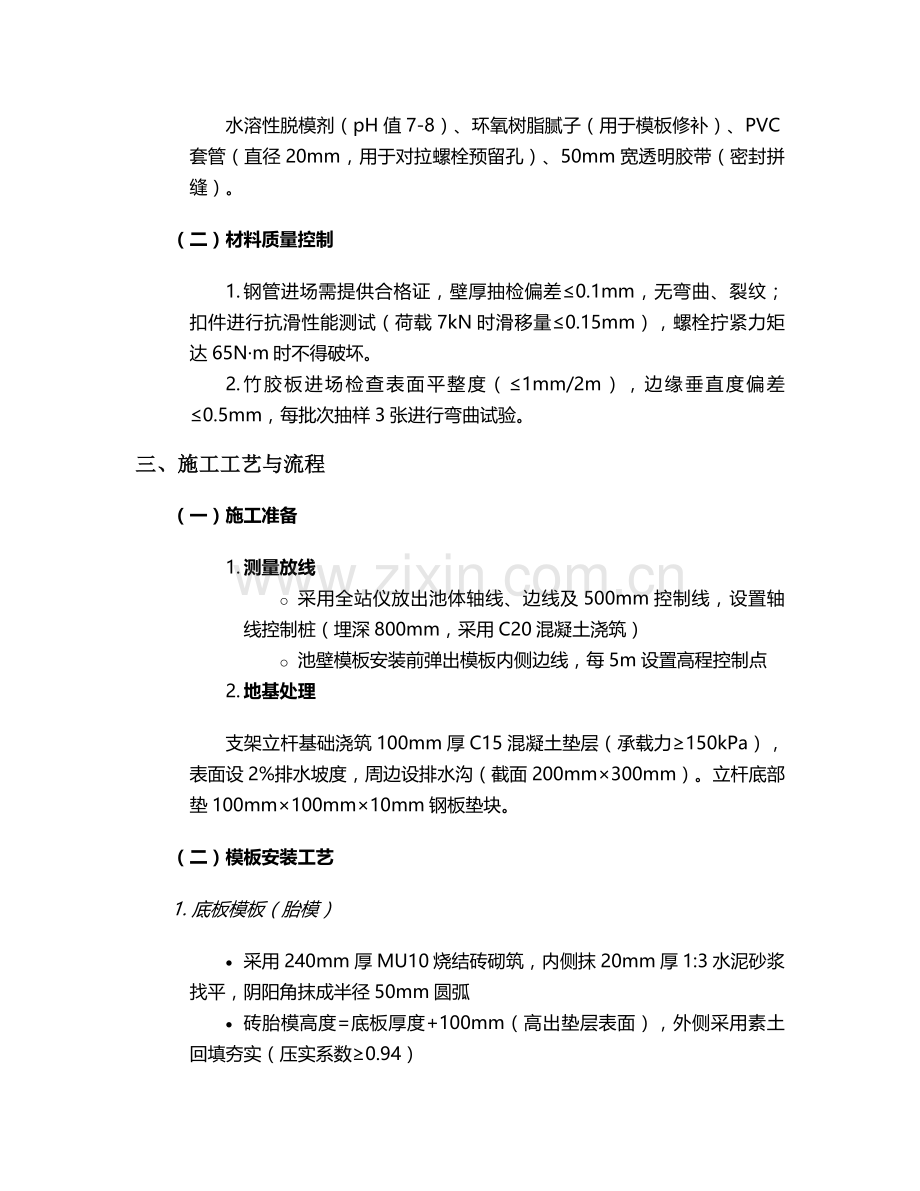

水溶性脱模剂(pH值7-8)、环氧树脂腻子(用于模板修补)、PVC套管(直径20mm,用于对拉螺栓预留孔)、50mm宽透明胶带(密封拼缝)。
(二)材料质量控制
1. 钢管进场需提供合格证,壁厚抽检偏差≤0.1mm,无弯曲、裂纹;扣件进行抗滑性能测试(荷载7kN时滑移量≤0.15mm),螺栓拧紧力矩达65N·m时不得破坏。
2. 竹胶板进场检查表面平整度(≤1mm/2m),边缘垂直度偏差≤0.5mm,每批次抽样3张进行弯曲试验。
三、施工工艺与流程
(一)施工准备
1. 测量放线
o 采用全站仪放出池体轴线、边线及500mm控制线,设置轴线控制桩(埋深800mm,采用C20混凝土浇筑)
o 池壁模板安装前弹出模板内侧边线,每5m设置高程控制点
2. 地基处理
支架立杆基础浇筑100mm厚C15混凝土垫层(承载力≥150kPa),表面设2%排水坡度,周边设排水沟(截面200mm×300mm)。立杆底部垫100mm×100mm×10mm钢板垫块。
(二)模板安装工艺
1. 底板模板(胎模)
· 采用240mm厚MU10烧结砖砌筑,内侧抹20mm厚1:3水泥砂浆找平,阴阳角抹成半径50mm圆弧
· 砖胎模高度=底板厚度+100mm(高出垫层表面),外侧采用素土回填夯实(压实系数≥0.94)
2. 池壁模板
1. 安装流程:测量放线→安装内侧模板→绑扎钢筋→安装外侧模板→安装背楞及对拉螺栓→校正固定→验收
2. 操作要点:
o 模板竖向拼缝错开设置(错缝距离≥500mm),接缝处粘贴海绵条后用双钉固定(钉距150mm)
o 背楞采用双钢管,外用蝴蝶扣与对拉螺栓连接,螺杆外露长度200-300mm
o 每3m设置一道斜撑(与地面夹角45°-60°),底部固定在地锚上(φ20钢筋,埋深500mm)
3. 顶板模板
1. 安装流程:搭设满堂架→安装主楞(双钢管)→铺设次楞(方木50mm×100mm,间距300mm)→铺设竹胶板→拼缝处理→起拱设置
2. 起拱要求:跨度≥4m的顶板按跨度1.5‰起拱(最大起拱高度30mm),从两端向跨中均匀递增。
4. 伸缩缝模板
采用18mm厚多层板(宽度220mm),内侧粘贴20mm厚泡沫板,模板与止水带之间用密封胶封堵,确保缝宽偏差±2mm。
四、质量控制措施
(一)模板安装精度控制
项目
允许偏差(mm)
检查方法
轴线位移
±3
全站仪+钢尺
表面平整度
≤2
2m靠尺+楔形塞尺
垂直度
≤3/2m
线锤+钢尺
截面尺寸
+2/-3
钢尺测量(每5m一点)
相邻板面高差
≤1
平尺+塞尺
(二)关键工序控制
1. 拼缝处理:模板接缝处用砂纸打磨平整,粘贴海绵条后再用透明胶带密封,拼缝宽度≤0.5mm。
2. 标高控制:在立杆上弹出标高控制线,顶板模板安装后用水准仪复测(每10m²测1点)。
3. 对拉螺栓:安装时加设双螺母,拧紧力矩40-50N·m,止水片与螺杆满焊(焊缝高度≥4mm)。
(三)混凝土浇筑监控
1. 浇筑前检查模板拼缝严密性,用高压水枪冲洗模板内杂物,积水用海绵吸除。
2. 混凝土分层浇筑(厚度≤500mm),振捣棒距离模板≥50mm,避免直接冲击模板。
3. 安排专人观察模板变形(每30分钟测一次),当位移超过2mm时立即停止浇筑,调整支撑系统。
五、安全施工措施
(一)高支模专项管理
1. 本工程池壁模板搭设高度4.5m,属于危险性较大分部分项工程,专项方案经专家论证通过后实施。
2. 搭设人员需持建筑架子工特种作业证,佩戴安全帽、安全带,搭设区域设置警戒线,严禁非作业人员进入。
(二)架体安全构造
1. 满堂架四周与中间每隔4排立杆设置纵向剪刀撑,由底至顶连续设置;水平剪刀撑每2步设置一道,与立杆固定。
2. 池壁模板与满堂架采用刚性连接(每3m设一道连墙件),确保整体稳定性。
(三)施工安全防护
1. 作业层满铺50mm厚木脚手板(两端用12号铁丝固定),外侧设1.2m高防护栏杆(刷红白警示漆)。
2. 高度超过2m的作业面设置登高梯(踏步间距300mm),严禁攀爬支架上下。
3. 混凝土浇筑时设置专人监护模板变形,配备应急木楔(用于临时加固)和对讲机(保持通讯畅通)。
(四)应急预案
1. 架体坍塌应急措施:立即停止施工,组织人员疏散,使用全站仪监测变形趋势,采用钢管斜撑(间距500mm)进行加固。
2. 物体打击事故处理:现场配备急救箱(含止血带、绷带等),发生事故立即送医,并保护现场。
六、模板拆除工艺
(一)拆除条件
1. 侧模拆除:混凝土强度≥2.5MPa(常温下浇筑后48h),以同条件养护试块抗压强度报告为准。
2. 底模拆除:顶板混凝土强度≥75%(跨度≤8m)或100%(跨度>8m),池壁混凝土强度≥100%。
(二)拆除流程
1. 拆除顺序:遵循“后支先拆、先非承重后承重”原则,顺序为:顶板模→池壁模→支撑系统→清理堆放。
2. 操作要点:
o 拆除前松开可调顶托,使模板与混凝土表面脱离,严禁用大锤敲击
o 对拉螺栓拆除后,用环氧树脂腻子封堵螺栓孔(深度≥20mm)
o 模板堆放时面板朝上,底部垫100mm方木,堆放高度≤1.5m
(三)成品保护
1. 拆除时撬棍端部包裹橡胶套,避免损伤混凝土表面;
2. 阴阳角部位采用泡沫护角(高度1.5m)保护,防止碰撞缺棱掉角。
七、验收标准与程序
(一)验收组织
由项目经理组织,参与人员包括技术负责人、安全员、监理工程师、木工班长,验收合格后签署《模板工程验收记录》。
(二)验收内容
1. 材料验收(进场时)
o 钢管壁厚、扣件抗滑性能、竹胶板平整度抽检记录
o 对拉螺栓止水片焊接质量(焊缝饱满度、无气孔)
2. 安装验收(浇筑前)
o 支架立杆间距、垂直度(≤H/1000,且≤10mm)
o 模板拼缝密封情况(用手电筒照射检查透光性)
o 起拱高度(用水准仪测量跨中与两端高差)
3. 拆除验收(拆除后)
o 混凝土表面质量(蜂窝、麻面面积≤0.5%,且深度≤5mm)
o 尺寸偏差(轴线位移、截面尺寸等符合表1要求)
(三)验收资料
1. 模板专项施工方案及专家论证报告
2. 材料合格证、检测报告及进场验收记录
3. 模板安装分项工程检验批质量验收记录
4. 混凝土同条件养护试块强度报告
八、施工进度计划
1. 工期安排:总工期45天,其中:
o 底板模板安装:5天
o 池壁模板安装:10天
o 顶板模板安装:8天
o 模板拆除:7天
o 清理及周转:5天
2. 资源配置:木工班组30人(分3个作业面),配备推台锯2台、手提电锯5台、扭矩扳手3把,模板周转次数按5次考虑(竹胶板)。
九、环境保护措施
1. 模板加工设置封闭车间,切割粉尘采用吸尘器收集,噪声控制在昼间≤70dB,夜间≤55dB。
2. 废旧模板分类回收(竹胶板破碎后用于路基填料,钢管、扣件除锈后周转使用),严禁焚烧。
3. 脱模剂选用环保型产品,避免污染土壤和地下水,施工废水经沉淀池(三级沉淀)处理后排入市政管网。
本方案未尽事宜,需严格按照《混凝土结构工程施工质量验收规范》(GB50204)及设计图纸要求执行,施工中遇特殊情况应及时与监理、设计单位协商解决。
