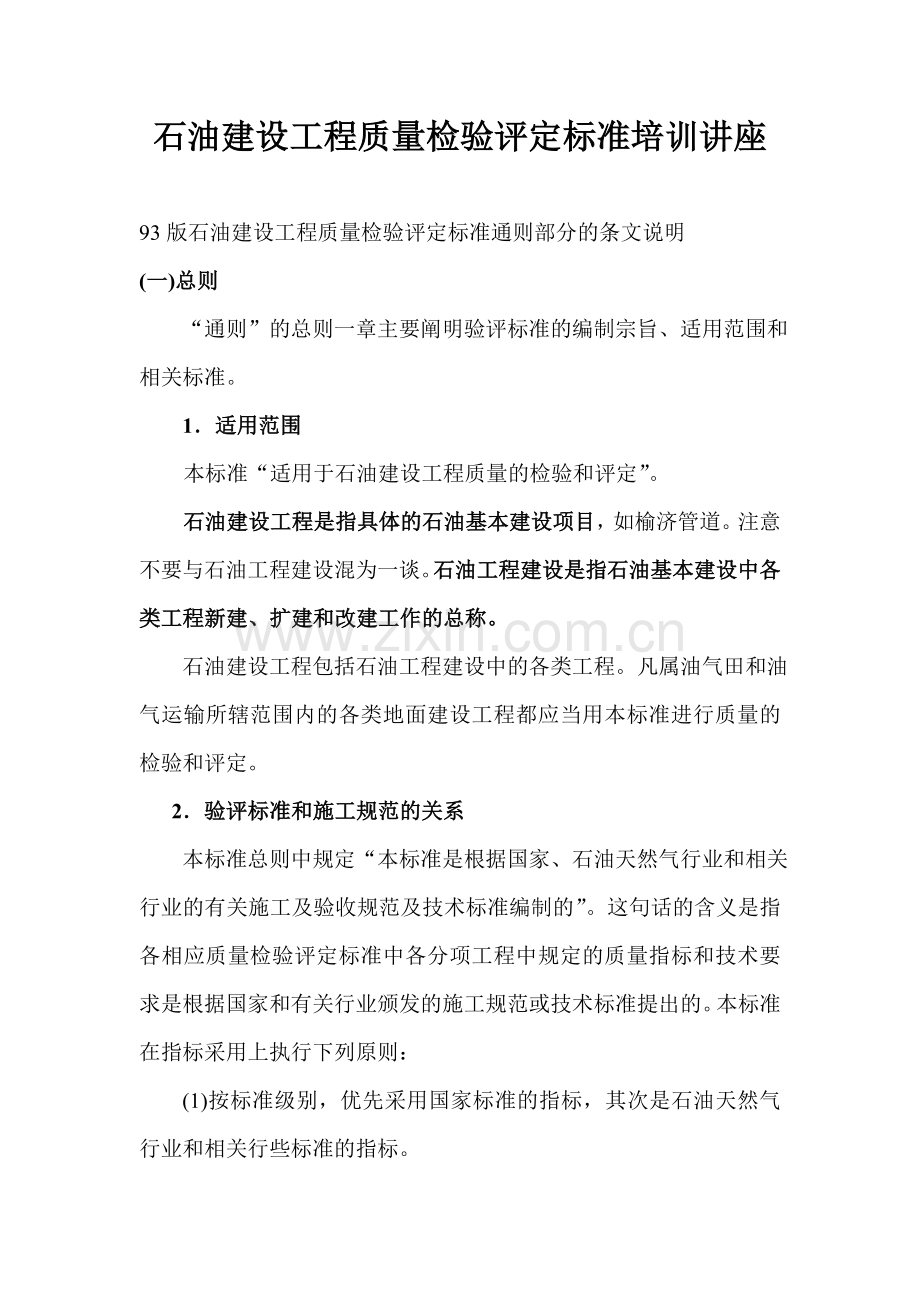

1、石油建设工程质量检验评定标准培训讲座93版石油建设工程质量检验评定标准通则部分的条文说明(一)总则 “通则”的总则一章主要阐明验评标准的编制宗旨、适用范围和相关标准。 1适用范围本标准“适用于石油建设工程质量的检验和评定”。石油建设工程是指具体的石油基本建设项目,如榆济管道。注意不要与石油工程建设混为一谈。石油工程建设是指石油基本建设中各类工程新建、扩建和改建工作的总称。 石油建设工程包括石油工程建设中的各类工程。凡属油气田和油气运输所辖范围内的各类地面建设工程都应当用本标准进行质量的检验和评定。2验评标准和施工规范的关系 本标准总则中规定“本标准是根据国家、石油天然气行业和相关行业的有关施工

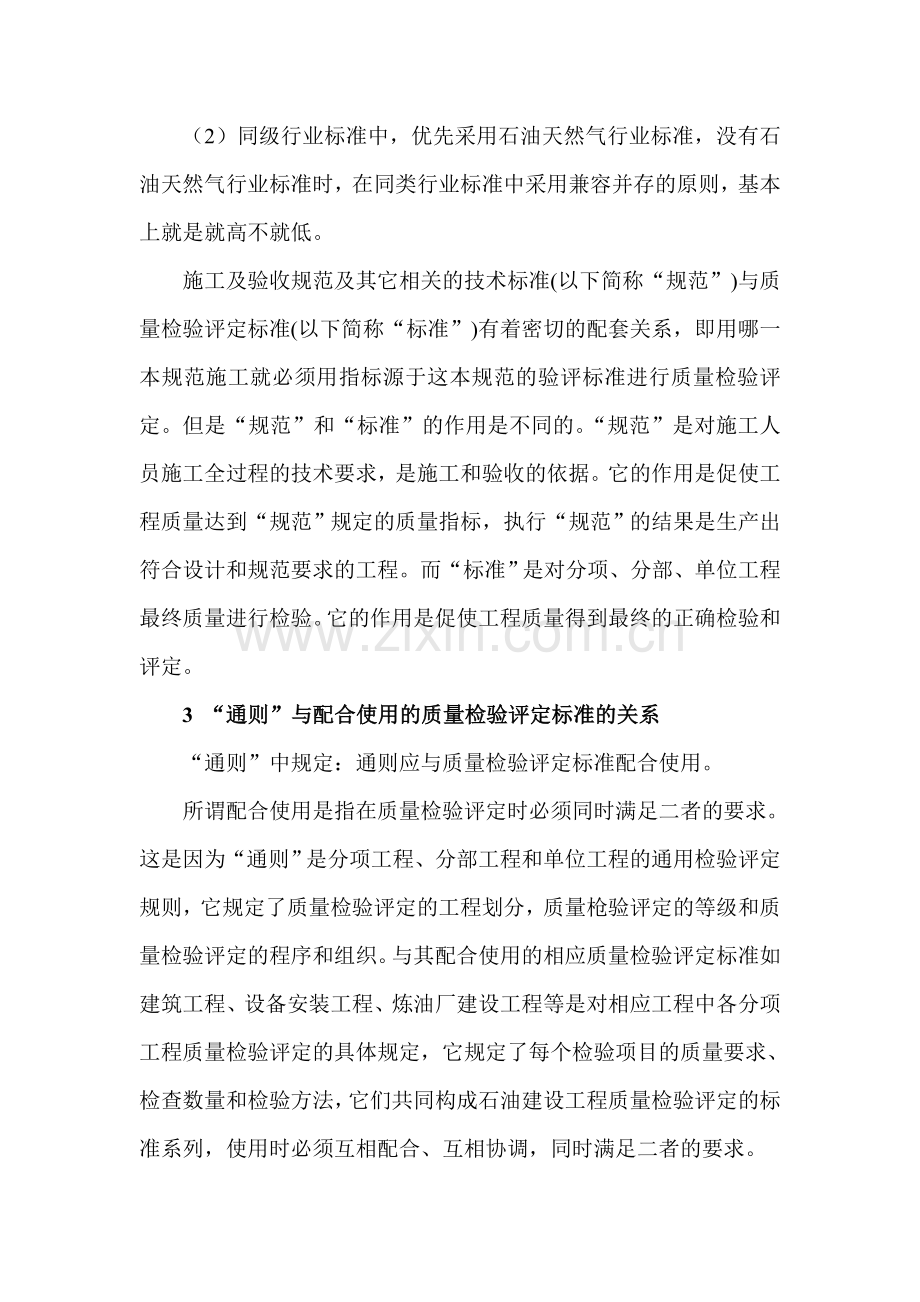

2、及验收规范及技术标准编制的”。这句话的含义是指各相应质量检验评定标准中各分项工程中规定的质量指标和技术要求是根据国家和有关行业颁发的施工规范或技术标准提出的。本标准在指标采用上执行下列原则: (1)按标准级别,优先采用国家标准的指标,其次是石油天然气行业和相关行些标准的指标。(2)同级行业标准中,优先采用石油天然气行业标准,没有石油天然气行业标准时,在同类行业标准中采用兼容并存的原则,基本上就是就高不就低。 施工及验收规范及其它相关的技术标准(以下简称“规范”)与质量检验评定标准(以下简称“标准”)有着密切的配套关系,即用哪一本规范施工就必须用指标源于这本规范的验评标准进行质量检验评定。但是“
3、规范”和“标准”的作用是不同的。“规范”是对施工人员施工全过程的技术要求,是施工和验收的依据。它的作用是促使工程质量达到“规范”规定的质量指标,执行“规范”的结果是生产出符合设计和规范要求的工程。而“标准”是对分项、分部、单位工程最终质量进行检验。它的作用是促使工程质量得到最终的正确检验和评定。3 “通则”与配合使用的质量检验评定标准的关系 “通则”中规定:通则应与质量检验评定标准配合使用。 所谓配合使用是指在质量检验评定时必须同时满足二者的要求。这是因为“通则”是分项工程、分部工程和单位工程的通用检验评定规则,它规定了质量检验评定的工程划分,质量枪验评定的等级和质量检验评定的程序和组织。与其
4、配合使用的相应质量检验评定标准如建筑工程、设备安装工程、炼油厂建设工程等是对相应工程中各分项工程质量检验评定的具体规定,它规定了每个检验项目的质量要求、检查数量和检验方法,它们共同构成石油建设工程质量检验评定的标准系列,使用时必须互相配合、互相协调,同时满足二者的要求。 4石油行业生产的预制产品的质量检验评定与所在工程质量检验评定的关系 通则中规定:石油行业生产的防腐保温钢管、预制混凝土构件和钢制容器在出厂前应进行质量检验评定,并提供质量证明书和分项工程质量检验评定资料,作为保证项目参加工程项目中所在分项工程的质量评定。预制厂对预制产品质量评定的结果不参加所在分部和单位工程的评定,只作为保证项
5、目参加所在分项工程的质量评定,所在分项工程在检查保证项目资料时只要求产品达到“合格”等级。这样预制产品的质量等级不会影响所在工程的质量等级,进一步体现谁负责生产施工,谁负责质量的原则。 5本标准未列入的工程如何评定 “通则”中规定:“本标准尚未列入的工程应由施工单位与建设单位协商制定或采用相应的质量检验评定标准,作为质量检验评定的依据,并报主管部门备案”。 制定或采用验评标准时应注意与生产施工中所采用的施工规范的配套关系。 (二)质量检验评定的工程划分 质量检验评定的工程划分是从工程质量检验和评定的角度出发,人为地将工程划分为分项工程、分部工程和单位工程,其目的是便于对其进行质量控制和检验评定
6、,增加工程质量的可比性,有利于质量管理和监督。 由于石油建设工程具有点多、面广、距离长、涉及专业多、建设规模相差悬殊等特点,很难对各种工程质量检验评定的工程划分做出完全合理的统一规定,本标准从便于质量控制、检验和评定的角度出发,尽可能平衡地提出一些划分原则。在分项分部工程的划分上主要考虑便于施工过程中的质量控制,单位工程的划分则注重独立的使用功能,便于在交付使用前对其作最终评定。 由于石油建设工程往往自成体系,在多年的实践中已逐渐形成了适合这种体系的工程划分方法。本标准对这个体系中的各类工程的分项、分部、单位工程的划分原则、方法和分项工程的名称做了统一规定。检验评定时应严格遵守,不得随意划大或
7、划小评定单元,以保证工程质量评定结果的可比性。 1分项工程的划分 (1)划分原则 分项工程是工程划分的基本单元,分项工程划分得是否恰当将会影响到分部工程和单位工程的评定结果。本标准规定“分项工程应按主要工种工程、工序、设备台套、管道类别等进行划分”。这个划分原则是从以下三个方面统筹考虑后提出的: A便于检验评定, B能取得较完整的技术数据 C同一分部工程中的分项工程其工作量大小不要相差悬殊。 (2)工程划分 本标准表221中所列各类工程的分项工程划分可归纳成六类,分述如下: A、按工种工程划分工种工程是指由一个工程独立完成或一个主要工种同若干配合工种配合完成的工程。如炼油厂建设工程中以防腐绝缘
8、工为主的防腐保温工程等。 B、按工序划分 工序是指一个或一组工人在工作场地上对一个劳动对象完成的规定工作,它是施工(生产)过程的一个组成部分。一项工程(产品)的施工(生产)过程就是由若干工序组成的连续活动,上一道工序的质量直接影响到下一道工序的质量。如长输管道线路工程中的管口组装工序的质量直接影响到管口焊接工序的质量,管口焊接工序的质量又直接影响到管道试压和通球扫线工序的质量。按工序划分分项工程有利于进行“三工序”管理,促进施工过程中的质量控制。 C、按设备台套(组别)划分 按设备台套划分分项工程适用于设备的整体安装,可按工程量将独立的或成组的或同类的设备划分为一个分项工程。这种划分方法不适用
9、于大型设备的解体安装。 D、按管道类别划分 当管道输送介质或工作压力不相同,且质量要求不同时,可按管道类别划分分项工程,如采暖和给排水工程中给水管道和排水管道工作压力不同,质量要求也不相同,将分项工程划分为给水管道和排水管道便于质量检验和取得同类管道完整的技术数据。 E、按产品种类(结构和结构性能)划分 这种划分方法适用于预制产品。由于预制产品的质量检验评定是对产品最终质量的评定,而预制产品是根据产品的结构和结构性能划分成不同种类的产品的。如防腐保温钢管按性能分为防腐钢管和防腐保温钢管;防腐钢管按结构不同又分为石油沥青防腐钢管、聚乙烯胶粘带防腐钢管、挤塑聚乙烯防腐钢管等。所以对预制产品来说分项
10、工程的划分方法应与产品的划分方法一致,即按产品种类(结构和结构性能)划分。由于分项工程的检验评定就是对产品最终质量的评定,所以对预制产品来说只进行分项工程的评定。 本标准中所指的预制产品只限于石油行业生产的防腐保温钢管、钢制容器和混凝土预制构件。 F、综合上述五类划分方法的综合分项工程本标准为简化质量检验评定工作量、结合工程实际,在通则中增加了综合分项工程。如容积小于1000立米的立式储罐分项工程等。2.分部工程的划分(1)划分原则通则规定:“分部工程应按工程种类(或专业),结构部位,管道区段、线路区段、工艺系统等进行划分”。这是因为石油建设工程中的单位工程有的是由多个结构部位构成的。如联合站
11、、输油泵站、气体处理厂;有的是由区段构成的如长输管道干线敷设、独立施工的送、配电线路;有的是由工艺系统构成的,如炼油厂。由于分项工程的划分不能过大,涉及的工程又比较单一,往往不能反映出这些部位、专业、区段、系统的整体质量。将单位工程划分为若干分部工程就可以通过综合同一分部工程中所含分项工程的质量来评定各部位、专业、区段、系统的整体质量,便于施工过程中的质量控制。 (2)工程划分 通则中所列各类工程的分部工程划分方法可归纳为以下三类:A、按部位划分 某些单位工程是由若干结构部位构成的,如道路工程由基础、基层、路面垫层、路面面层等结构构成。这些结构部位分别由不同工种、使用不同材料在施工不同阶段完成
12、。下部结构的质量直接影响到上部结构的安全和使用功能。因此及时对各结构的整体质量进行检验评定是十分必要的。按结构部位划分分部工程可以表明单位工程的结构情况和具体部位,分部工程评定的结果也就反映了各结构部位的质量,有利于施工过程中的质量控制。 B、按区段划分 长输管道线路工程、独立施工的送配电线路工程和集输管道工程都具有线路长的特点,为便于检验评定,分部工程按区段划分为宜。 C、同一单位工程中的同一工程种类(专业)共同组成一个分部工程 某些单位工程的内容比较复杂,不同性质的专业共处于一个单位工程中,如一座小型联合站的施工就由建筑、管道、设备安装、储罐、电气、仪表等多个专业共同组成。由于各专业的施工
13、多由专业队分别进行,将同一单位工程中的同一工程种类(专业)的各分项工程划归同一分部工程,有利于对各专业的工程质量分别进行评定,体现谁施工谁负责质量的原则。 3单位工程的划分 (1)划分原则 通则规定:“单位工程应按工业厂房、车间或设计区段、工艺系统进行划分,并由各工程种类(或专业)共同构成一个单位工程。当一个工程种类(或专业)具有独立施工条件或独立使用功能时,也可单独构成一个单位工程“。这样划分可使单位工程成为具有独立或相对独立的部分,以便在交付使用前进行最终质量评定。在划分单位工程时应避免因单位工程划的过大或过小而影响单位工程优良率的可比性。 (2)工程划分 通则附录A列出了石油建设工程单位
14、工程的划分方法。 (三)质量检验评定的等级 1分项工程的质量等级 (1)分项工程检验项目的组成 分项工程质量的检验评定由保证项目、基本项目和允许偏差项目三部分组成。 。 A、保证项目 保证项目的条文是必须达到的质量要求,是保证工程安全和主要是有功能的重要检验项目。通则在条文中一般采用“必须”、”严禁”等用词加以突出其重要性。 保证项目是分项工程质量检验评定的前提条件,保证项目不合格,基本项目和允许偏差项目的检验评定将毫无意义。在检验评定分项工程时,必须严格遵守条文规定,降低要求就等于降低工程的内在质量会严重影响工程的安全和使用功能,提高要求则会增加工程造价。 保证项目包括的主要内容有: a对工
15、程内在质量有直接或重要影响的重要材料、构件、配件、零部件、设备及附件的材质、技术性能要求检验评定时检查出厂质量证明书和或复验报告,其技术数据和项目内容应符台有关产品或技术标准的规定。 b对安全和使用功能有重大影响的工程性能检测、测试要求,如结构的强度,混凝土、砂浆的强度,焊缝的无损检验、管道的试压,电气绝缘的测试,设备的试运转等。检验评定时检查测试、调整记录,其数据应符合设计、施工规范或专门规定的要求。 c特殊人员的资格和工艺合理性资料,如焊工和无损检测人员的资格、焊接工艺评定报告等。检验评定时检验其资格证书和工艺合理性报告是否符合规范规定。 d对安全和使用功能有重要影响的外观检验和实测实量项
16、目。检验评定时要求所有抽查处(件、点)都必须符合相应验评标准的规定。 B、基本项目 基本项目是保证工程外观和使用辅助功能的基本要求,有些要求也影响安全和使用功能、通则一般采用“应”、“不应”、“不得”用词表示。基本项目与保证项目相比,虽不及保证项目重要,但由于它们影响着工程的使用功能、可靠性和质量成本,也作为分项工程评为“合格”或“优良”的具体条件。基本项目的检验结果允许与标准中规定的质量要求有差异,按其符合标准要求的程度进行评分和评定。 基本项目包括的主要内容有: a用目测或用无计量作用的工具(如手锤、搬手、听针等)靠看、摸、听、敲、试拧等方法进行检测的质量项目,用达到质量要求的程度确定其质
17、量,如门窗开启灵活,导线连接牢固,电气操作机构灵活,仪表安装平整、牢固等。 b规范中给出规定值的质量项目,但实际检验时,通常目测为主进行检查,这些项目一般不宜纳入允许偏差项目进行实测实量,也列入基本项目进行检验评定。 C、允许偏差项目 允许偏差项目是分项工程检验项目中有规定之火允许偏差值的项目。这些规定值或允许偏差值是根据对结构性能或使用功能,观感质量的影响程度,在施工规范中给定的。检验评定时,允许有部分点基本符合相应验评标准的规定。所谓基本符合就是说超差不能太大,具体超差范围应根据工程能够实际需要掌握,原则是不能影响结构安全和实用功能。(2)分项工程的质量等级 分项工程分“合格”、“优良”两
18、个质量等级。 下面分述保证项目、基本项目、允许偏差项目达到合格和优良的条件。 1保证项目 “保证项目必须符合相应质量检验评定标准的规定。保证项目中任一项目不合格,该分项工程评为不合格工程”。这个规定是分项工程“合格”和“优良”都必须达到的基本条件。评定时必须严格遵守。 基本项目 (1)合格条件 本标准规定分项工程基本项目的合格条件是: a总平均分:建筑工程、道路工程、桥梁工程达70分及其以上;其它工程(产品)达80分及其以上; b主要子项(有“*”号标记的子项)各抽检处(件)实得分均达到该子项规定分值的90及其以上; c一般子项各抽检处(件)实得分均达到该子项规定分值的50及其以上。 (2)优
19、良条件 本标准规定分项工程基本项目的优良条件是;在合格的基础上,道路工程、桥梁工程总平均分达85分及其以上;其它工程(产品)总平均分达90分及其以上。 (3)条文说明 为了掌握合格和优良的条件,首先要明确“总平均分”、“主要子项”、“一般子项”和“规定分值”几个名词的含义。为便于说明请看下面的分项工程质量检验评定表。 管道焊接分项工程质量检验评定表单位工程名称: 分项工程部位:分部工程名称: 分项工程性质: 工程编号:保 证 项 目项 目质 量 情 况1焊接材料和规格必须符合设计要求和规范规定2焊接工艺评定必须符合设计要求和规范规定,焊工必须具有相应资质3管子机械性能和化学成分必须符合设计要求
20、和规范规定4管道焊逢无损探伤检验必须符合设计要求和规范规定5对需要后热处理的焊缝,应按焊接工艺规程的规定进行后热和热处理基 本 项 目项 目实 得 分 数规定分值子项平均分数项目实得分数12345678910焊缝表面焊缝表面无裂纹40*焊缝表面无气孔、夹渣30焊缝无溶合性飞溅及凹陷20焊缝应整齐均匀10允 许 偏 差 项 目项 目规定值(mm)允许偏差(mm)实 测 偏 差 或 实 测 值 (mm)规定分值合格率(%)项目实得分数123456789101咬边深度12.5%t且0.840*长度(304.8mm长度内)50.82宽度坡口上口宽+(24)303余高0-1.6;局部3且长度5030检查
21、结果保 证 项 目符合要求的 项,不符合要求的 项基 本 项 目检查 项,合计 分,总平均 分允许偏差项目实测 项,合计 分评定等级技术负责人:班 组 长:质量检查员:核定等级专职质量检查员:认定等级监理工程师:注:t为钢管壁厚度;*为主要子项标记。 年 月 日在表中有以下几方面的内容: a将基本项目按检验对象划分成若干质量项目 b将每个质量项目分解成描述质量要求的若干子项。 C将子项中对安全和使用功能有较大影响的子项列为主要子项并用*号做标记,其余的子项为一般子项。 d.将每一个质量项目的总分值(100分)按子项的重要程度进行分值分配,规定每个子项的规定分值,即子项质量符合相应质量检验评定标
22、准规定时的记分。 基本项目的子项质量分成以下四个质量档次:I档:符合相应质量检验评定标准的规定。档:有轻微缺陷。档:基本符合相应质量检验评定标准的规定,尚可使用。 :需返修。 一般来说,主要子项只允许有轻微缺陷,既只允许有档和档质量档次,出现档的质量时就应当返修。记分时可参照石油建设工程质量检查手册的档次和分值规定。 基本项目总平均分是通过下列计算确定的; 、允许偏差项目 A合格条件 本标准规定分项工程允许偏差项目的合格条件是: a允许偏差项目总分:建筑工程、道路工程、桥梁工程达70分及其以上;其它工程(产品)达80分及其以上; b主要项目或子项(有“*”号标准的项目或子项)各抽检点中,有90
23、及其以上的点的实测值在相应质量检验评定际准的允许偏差(或规定值)范围内,其余基本达到相应质量检验评定标准的规定; c一般项目或子项各抽检点中有50及其以上的点的实测值在相应质量检验评定标准的允许偏差(或规定值)范围,其余基本达到相应质量检验评定标准的规定。 B优良条件 本际准规定分项工程允许偏差项目的优良条件是:在合格的基础上,道路工程、桥梁工程总分达85分及其以上,其它工程 (产品)总分达90分及其以上。 C条文说明 和基本项目相似,允许偏差项目有以下几个方面的内容: a将允许偏差项目划分成若干质量项目,有些质量项目划分成若干子项。 b将项目或子项中对安全和使用功能有较大影响的项目或子项列为
24、主要项目或子项并用“*”号标记,其余项目或子项为一般项目或子项; c将全部允许偏差项目的总分值(100分)按项目的重要程度进行分配(只分配到项目,不分配到子项),规定每个质量项目的规定分值,即质量项目质量符合相应质量检验评定标准时的记分。 从以上说明可以看出主要项目(子项)、一般项目(子项)和规定分值的含意和基本项目相同。允许偏差项目总分是通过下列计算后确定的: IV、检验项目不全时的处理 在检验分项工程时,有时会出现标准中规定的某些检验项目在所检工程中不存在,如油田集输管道工程中的管件和阀门的检验及管件加工分项工程,标准中规定的允许偏差项目有焊接弯管、抽条制成的异经管和补偿器三个质量项目,但
25、在某些工程中只有其中一项或二项,这时应将检验项目的实得分,换算成按百分制计算的实得分值, 2分部工程的质量等级 分部工程分“合格”、“优良”两个质量等级,分部工程质量等级的判定如下:“合格“等级的条件”所含分项工程的质量全部合格。“优良“等级的条件:所含分项工程的质量全部合格,其中有50%及其以上为优良,且指定的主要分项工程必须为优良。 分部工程的质量等级,是根据对其所包含的分项工程的质量等级进行统计后确定的。汇总分项工程的质量等级是为了强调由分项工程的质量来控制分部工程质量,以突出施工过程中的质量控制。统计时,除应注意所含分项工程质量等级的数量外,还应注意指定的主要分项工程是否为优良。 所谓
26、主要分项工程是指监理单位和施工单位在开工前商定的,对工程质量起关键作用的分项工程。这些分项工程达不不到优良,该分项工程所在单位工程的使用功能将受到影响,其所在分部和单位工程就不应评为优良。如长输管道线路工程的管道焊接工程就属此例。 3单位工程的质量等级。 单位工程分“合格”、“优良”两个质量等级,单位工程质量等级的判定如下:(1)合格等级的条件:a、所含分部工程的质量全部合格,b、质量保证资料核查结果符合标准的要求。(2)优良等级的条件: a、所含分部工程的质量全部合格,其中有50%及其以上为优良,且指定的主要分部工程必须为优良, b、质量保证资料核查结果符合标准的要求。 单位工程质量等级由分
27、部工程质量等级统计和质量保证资料核查两部分综合评定后确定。 分部工程质量等级汇总是为了强调由分部工程的质量来控制单位工程的质量等级,突出施工过程中的质量控制。统计时还应注意指定的主要分部工程是否为优良。 所谓主要分部工程是指监理单位和施工单位在开工前商定的,对工程质量起关键作用的分部工程。这些分部工程达不到优良,该分部工程所在单位工程的使用功能将受到影响,其所在单位工程就不应评为优良。如建筑工程中的主体工程就属此例。质量保证资料核查的目的是强调结构安全、设备性能和使用功能方面主要的技术性能的检验。各相应质量检验评定标准都在附录中列出了保证项目资料,在进行单位工程评定时应认真核查。核查结果应满足
28、下列要求: a.资料齐全,无缺项、漏项,内容应符合有关规范和专门规定的要求, b.试验或检验报告项目齐全、准确、真实, c.各级责任人员签证完备。 4不合格分项工程返工重做后的质量等级 由于建筑和安装工程的施工目前仍大量采用手工操作,受施工环境和条件影响大,加上工人的操作水平和单位的管理水平不一,由于过失性引起质量波动在所难免。不允许出现不合格分项工程是很难敛到的。在正常情况下在分项工程检验评定时就能发现其不符合合格规定,但有时在分部或单位工程检验评定过程中也会发现某些分项工程达不到合格规定。 为保证工程的安全、可靠性、使用功能和外观质量,不合格的分项工程是不允许存在的。为此本标准规定;当分项
29、工程不符合“合格”规定时,必须及时处理,返工重做的可重新评定质量等级;加固补强后,经设计、建设单位同意认可能够达到设计要求的其质量只能定为合格。对返工重做的分项工程重新评定质量等级时应按标准规定重新抽样、选点、检验和评定,重新填写分项工程质量检验评定表,评定结果做为该分项工程的质量等级。评定的结果可以为合格,也可以为优良。 加固补强后,经设计和建设单位认可能够达到设计要求的,由于工程已存在缺陷,该分项工程只能定为合格。 经加固补强的分项工程必须有详尽的记录资料。原始数据应齐全、准确。这些资料不仅应纳入分项工程质量评定资料中,还应纳入单位工程质量保证资料中,以便据此确定单位工程的质量等级。 (四
30、)质量检验评定的程序和组织 1工程划分和主要分项、主要分部工程的确定 由于石油建设工程在工程种类、规模和使用期限上差异较大,因而在工程划分和主要分项、主要分部工程的确定上也难以统一。为此,通则规定:工程开工前,施工单位应会同建设单位依据本标准的有关规定共同商定该工程单位工程的划分及各单位工程包含的分部、分项工程,并指定主要分部和分项工程。一致的工程划分既切合实际,又可避免在施工和交工验收中因工程划分而产生扯皮现象。 特别要强调的是由于分项工程是以其优良项数来确定分项工程的质量等级,分部工程又以其优良项数来确定单位工的质量等级,不同数量的分项工程、分部工程评定出的单位工程质量等级也不同。所以在进
31、行工程划分时必须遵守本标准规定的划分原则和方法。 2质量检验评定的程序和组织 通则规定的质量检验评定的程序和组织可用下表予以表示;l工程质量评定的程序是划分分项、分部、单位工程,制定主要分项、分部工程-分项工程质量检验评定和核定-分部工程质量检验评定和核定-单位工程质量检验评定和核定。 质量检验评定的程序和组织体现了以下四个特点; (1)把质量三检做为检验评定的基础 质量检验评定首先必须建立在班组施工过程中自我检查的基础上,就是要求班组做好旋工过程中的三检,即自检互检和专检。就是说施工班组按照施工验收规范和工艺标准的要求,边施工边检查,发现问题及时处理,使工程质量达到施工验收规范的要求。 自检
32、、互检主要在本班组或本工种内部进行,在施工过程中或工作结束后,对工程(产品)进行自我检查和互相检查,发现问题及时整改,使质量问题消灭在施工过程中,使工程质量达到一次验收合格。 自检和互检是施工过程中工人和班组长进行的自我检查和互相检查,可以结合工序交接检查、隐蔽工程检查和中间交工检查来做。 质量三检中的专职检是指专职质量检查员的随工检查,专职质量检查员不仅要参加分项、分部工程完工后的检验评定,还要经常到工地进行随工检查,以掌握工程质量的第一手资料,并督促班组把好质量关,使工程达到“合格”或“优良”的条件。 (2)体现谁生产施工谁负责的质量的原则 产班组是工程和产品的直接生产者,他们的质量意识决
33、定了工程质量的优劣。我们常说的好的质量是施工出来的,不是检查出来的就是这个意思。班组首先要对工程质量负责,质量检查 “首先从班组做起,生产班组的自我检查就是质量管理中的一种自我约束手段。自我检查要做到边施工(生产)边检查,按施工规范和工艺标准施工,使工程(产品)达到标准规定的合格或优良等级。 分项工程、分部工程、单位工程质量的检验和评定分别由分项工程技术负责人、分部工程技术负责人、施工单位技术负责人组织评定进一步体现技术负责人对工程质量负责的原则。通过检验评定督促施工队加强质量控制,做到层层把关,各负其责,确保工程质量。 (3)加强第三方监督 本标准规定分项、分部工程质量检验评是由专职质量检查
34、员核定。这种核定是企业内部质量保证体系中一个重要环节,也有企业质量部门代表企业自我验收工程(产品)质量的含义,以保证企业建造和生产合格的工程和产品。分项、分部工程的质量等级以企业质量部门核定的等级为准体现了企业质量部门的管理职能。 本标准规定单位工程质量等级由本行业质量监督站核定。质量监督站是权威性的工程质量监督机构,根据有关法规和技术标准对工程质量进行监督检查。这种监督检查应体现第三方监督的性质,由它核定的单位工程质量等级是工程交工验收的依据。 (4)强调了工程质量评定的真实性 通则对分部工程和单位工程检验评定时进行现场抽查评定分项工程质量的要求,其目的在于增加工程质量检验评定的真实性和准确
35、性。抽查的重点要放在主要分项工程上。抽查的分项工程应填写附录c或D的分项工程质量检查评定表。三、质量检验评定表的使用说明 (一)分项工程质量检验评定表 分项工程质量检验评定表是分项工程检验评定时用以记录、评定、核定和签证的专用表表格。表中逐一列入了标准中规定的没一分项工程的保证项目、基本项目和允许偏差项目。各项目的的填写方法如下: 1.表头的填写 单位工程名称、分部工程名称栏应采用规定的名称填写。 分项工程部位通常填写所处分部工程的部位。 分项工程性质填写是否为主要分项工程,写法是;“主要”或“一般“ 2.保证项目栏的填写 在“质量情况”栏中逐一填写检查结果,写法是:“符合要求”或“不符合要求
36、”。3基本项目栏的填写 分项工程质量检验评定表基本项目应逐项填写“实得分数”“子项平均分数”和“项目实得分数栏。填写的顺序是; (1)逐一检查每一子项的抽查处(件)所达到的质量档次(档,注意不是每个子项都有四个质量档次),并分别将与该档次对应的分值(查手册)依次填入“实得分数”每一个小格内,每一个小格填写一个检查处(件)相应项目的实得分数。 (2)计算各子项平均分数,并将结果填入“子项平均分数”栏。 (3)计算项目实得分数;并将结果填入“项目实得分数”栏中。 4允许偏差项目栏的填写 分项工程质量检验评定表允许偏差项目应逐项填写“实测偏差或实测值”、“合格率”和“项目实得分数”栏。填写的顺序是:
37、 (1)逐一检查每一项目(或子项)抽检点的实测偏差(对有允许偏差的项目)或实测值(对有规定值的项目)。并分别将测得的数值填写在“实测偏差或实测值”栏中的小格内。每一个小格填写一个抽查点的测量结果。有正负号的应冠以“+”、“一”号。 (2)计算项目(注意不是子项)的点合格率,并将结果填写在“合格率”栏中。 (3)计算项目实得分数,并将结果壤入“项目实得分数栏中”。 5检查结果栏的填写 检查结果栏是综合上述保证项目、基本项目和允许偏差项目的评定结果,作为分项工程质量等级的评定依据。填写顺序是: (1)将保证项目符合要求和不符合要求的项数填写在保证项目栏内。 (2)在基本项目栏中分别填入: a.检查
38、的项目数(注意不是子项数); b.计算合计分,将结果填入“合计分”栏中; c.计算基本项目总平均分,并将计算结果填入总平均分栏中。 6评定等级和核定等级栏的填写 评定等级栏内填写由分项工程技术负责人、班组长和参加评定的质量检查员等有关人员评定的结果。 核定等级栏由施工队上一级专职质量检查员根据评定结果,核查技术资料、进行现场检验后按核定的结果填写。通常,专职检查员也一起参加由分项工程技术负责人组织的评定,随时交换意见,评定结果和核定结果通常是一致的。难以统一时才出现评定和核定的质量等级不一致。这时,分项工程应以核定的质量等级为准。 评定等级和核定等级栏的填写分以下三种情况: a.正常情况下按评
39、定和核定的等级在相应栏中填写:“合格”或“优良”。b.返工重做的分项工程在评定和核定等级栏中填写:“经返工重做评为合格”或“经返工重做评为优良”。c.经加固补强的分项工程在评定和核定等级栏中填写“经加固补强定位合格”。 最后由有关人员签字负责、注明评定日期。 (二)分部工程质量检验评定表 分部工程质量检验评定表是分部工程检验评定时用以统计、记录、评定、核定和签证的专用表格。填写方法如下; 1表头的填写 表头的填写同分项工程用表。 2“分项工程名称”、“等级”、“性质”栏的填写 (1)“分项工程名称”栏中依次填写该分部工程所包含的每个分项工程的名称。 (2)“等级”栏中,用符号“”将每个分项工程
40、的质量等级标在相应的“合格”或“优良”栏中。 (3)“性质”栏填写每个分项工程是否为主要分项工程。是主要分项工程时写“主要”。 3抽查结果栏的填写 在被抽查的分项工程的“抽查结果”栏中填写被抽查的分项工程的质量等级:“合格”或“优良”。 4合计栏的填写 在等级栏下分别汇总各分项工程的合格项数和优良项数,填入合计栏中。并计算优良率,将计算结果填入优良率栏中。 5“评定等级”和“核定等级”栏的填写 根据“合计栏”中的优良率、指定的主要分项工程是否为优良和抽查分项工程的数量和结果评出本分部工程的质量等级,填入评定等级栏。由施工单位质量检验部门专职质量检查员核定并将结果埴入核定等级栏。最后由质量检查员
41、、技术负责人、工程负责人和核定人共同签认,并注明日期。 (三)单位工程质量检验评定表 单位工程质量评定表由“分部工程质量等级汇总表”、“质量保证资料核查表”和“单位工程质量综合评定表”共同构成。 1分部工程质量等级汇总表 该表的填写方法同“分部工程质量评定表”。评定等级依据通则的规定由施工单位技术负责人和施工单位质量检验部门签证认可。(注意不得有不合格的分项工程) 2质量保证资料检查表 质量保证资料核查由施工单位技术部门和工程质量监督站共同进行,核查步骤是: (1)将相应质量检验评定标准中所列的质量保证资料名称和份数逐一填入项目名称栏和份数栏中。将每项资料的核查结果填入核查情况栏中。凡核查结果
42、符合要求时,填写“符和要求”,不得有不符合要求的项目。(2.)加固补强的分项工程名称逐一填入项目名称中,将核查的份数填入份数中,在核查情况栏中填入“经鉴定符合符合要求”。 (3)在核查结果栏中注明共核查多少项,其中符合要求的多少项,经鉴定符合要求的多少项,并注明核查中的主要问题。 最后由施工单位术部门孩查人和工程质量监督站核查人共同签字认可。 3单位工程质量综合评定表 (1)表头的填写 工程名称应与它包含的分部工程填写的单位工程名称相同;开工、竣工日期要填写实际开工、竣工的年、月、日。 (2)分部工程质量评定汇总栏的填写 分部工程质量评定汇总栏,有评定情况和核定情况两部分。填写顺序如下: 将“
43、分部工程质量等级汇总表”中的汇总情况填入评定 情况栏中。 核定各分部工程质量等级的评定情况,主要核定内容 包括: a分项工程的划分应符合标准规定,个数应符合开工前甲、乙双方商定结果; b分项工程检查内容齐全;质量情况和实测记录、统计、评定方法及程序正确;评定结论正确;签证齐全。如有加固补强定为合格的分项工程,要有复查结论,不得有不合格的分项工程; c分部工程划分要符合标准规定,个数应符合开工前甲、乙双方商定结果; d分部工程统计、评定方法及程序正确,评定结论正确、签证齐全,不得有不合格的分部工程; e将上述检定情况填入核定情况栏中,并注明是否同意 评定情况。 (3)质量保证资料核查栏的填写 质量保证资料核查栏有评定情况和核定情况两部分。填写顺序如下:a.将“质量保证资料核查表”的核查结果填入评定情况栏。b.核定质量保证资料,主要核定内容包括:(a)质量保证资料的份数和内容应符合相应质量检验评定标准的规定。 (b)核查确定表中所列的每一个项目是否符合设计文件、施工规范和专门规定的要求。出厂合格证、质量证明书、试验报告单内容应齐全,数据准确、真实;评定结论应正确。核定工应先分专业进行,再进行汇总统计。 (c)核定经加固补强的分项工程的资料是否
