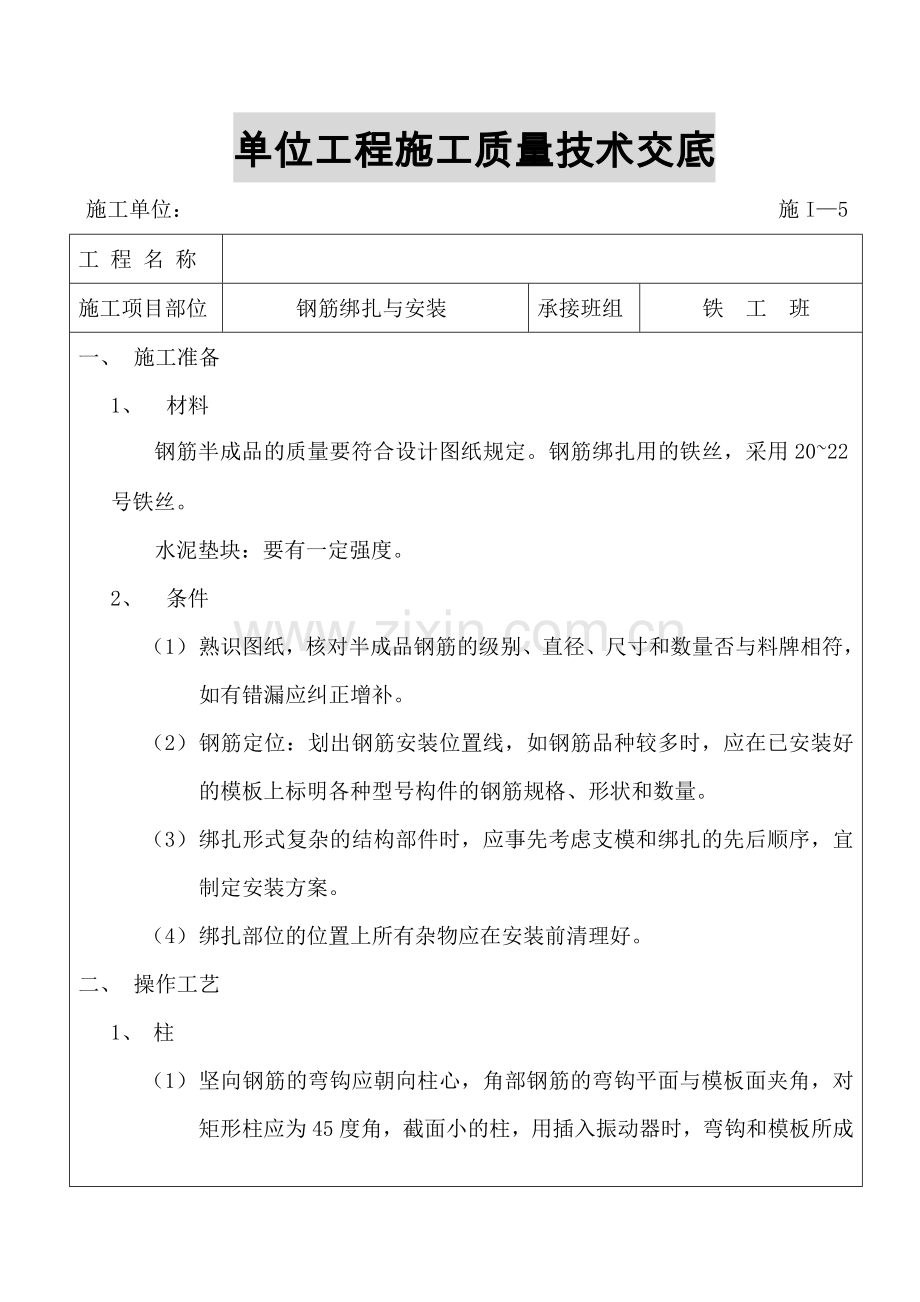

资源描述
单位工程施工质量技术交底
施工单位: 施I—5
工 程 名 称
施工项目部位
钢筋绑扎与安装
承接班组
铁 工 班
一、 施工准备
1、 材料
钢筋半成品的质量要符合设计图纸规定。钢筋绑扎用的铁丝,采用20~22号铁丝。
水泥垫块:要有一定强度。
2、 条件
(1) 熟识图纸,核对半成品钢筋的级别、直径、尺寸和数量否与料牌相符,如有错漏应纠正增补。
(2) 钢筋定位:划出钢筋安装位置线,如钢筋品种较多时,应在已安装好的模板上标明各种型号构件的钢筋规格、形状和数量。
(3) 绑扎形式复杂的结构部件时,应事先考虑支模和绑扎的先后顺序,宜制定安装方案。
(4) 绑扎部位的位置上所有杂物应在安装前清理好。
二、 操作工艺
1、 柱
(1) 坚向钢筋的弯钩应朝向柱心,角部钢筋的弯钩平面与模板面夹角,对矩形柱应为45度角,截面小的柱,用插入振动器时,弯钩和模板所成的角度不应小于15度。
(2) 箍筋的接头应交错排列垂直放置;箍筋转角与竖向钢筋交叉点均应扎牢(箍筋平直部份与竖向钢筋交叉点可每隔一根互成梅花式扎牢)绑扎箍筋时,铁线扣要互相成八字形绑扎。
(3) 下层柱的竖向钢筋露出楼面部份,宜用工具或柱箍将其收进一个柱筋直径,以利上层柱的钢筋搭接,当上下层柱截面有变化时,其下层柱钢筋的露出部份,必须在绑扎梁钢筋之前,先行收分准确。
2、 梁与板
(1) 纵向受力钢筋出现双层或多层排列时,两排钢筋之间应垫以直径25MM的短钢筋,如纵向钢筋直径大于25MM时,短钢筋直径规格与纵向钢筋相同规格。
(2) 箍筋的接头应交错设立,并与两根架立筋上绑扎,悬臂飘梁则箍筋接在下,其余做法与柱相同。
(3) 板的钢筋网绑扎与基础相同,但应注意板上部的负钢筋要防止被踩下;特别是雨蓬,挑檐,阳台等悬板,要严格制负筋位置。
(4) 板,次梁与主梁交叉处,板的钢筋在上,次梁的钢筋在中层,当有圈梁或垫梁时,主梁钢筋在上。
(5) 框架梁节点处钢筋穿插十分稠密时,应注意梁顶面主筋的净间距要留有30MM,以利灌筑混凝土之需要。
(6) 钢筋的绑扎接头应符合下列规定:
① 搭接长度的未端距钢筋弯折处,不得小于钢筋直径的10倍,接头不宜位于构件最大弯矩处;
② 受拉区域内,Ⅰ级钢筋绑扎接头的未端应做弯钩,Ⅱ、Ⅲ级钢筋可不做弯钩;
③ 直径不大于12MM的受压Ⅰ级钢筋的未端以及轴心受压构件中任意直径的受力钢筋的未端,可不做弯钩,但搭接长度不应小于钢筋直径的35倍;
④ 钢筋搭接处,应在中心和两端用铁丝扎牢。
⑤ 受拉钢筋绑扎接头的搭接长度,应符合规范规定,受力钢筋绑扎接头的搭接长度,应取受拉钢筋绑扎接头搭头搭接长度0.7倍。
受拉钢筋绑扎接头的最小搭接长度
混凝土强度等级:C20 Ⅰ级钢筋35d Ⅱ级钢筋 45d、
C25 Ⅰ级钢筋30d Ⅱ级钢筋 40d、 >C30 Ⅰ级钢筋25d Ⅱ级钢筋 35d
备注:
a、 当Ⅱ、Ⅲ级钢筋直径d>25MM时,其受拉钢筋的搭接长度应按表中数值增长5d采用;
b、 当螺纹钢筋直径d<25MM时,其受拉钢筋的搭接长度应按受拉钢筋绑扎接头的最小搭接长度中数值减少5d采用:
c、 在任何情况下,纵向受拉钢筋的搭接长度不应小于300MM,受压钢筋搭接长度不应小于200MM;
d、 有抗震规定的框架梁的纵向钢筋、其搭接长度应相应增长,对一级抗震等级相应增长10d;对二级抗震等相应增长5d;
e、 两根直径不同钢筋的搭接长度,以细钢筋的直径为准;
f、 受压钢筋绑扎接头的搭接长度应受拉钢筋绑扎接头的最小搭接长度中数值0.7倍。
⑥ 受力钢筋的混凝土保护层厚度,应符合设计规定。当设计无规定期,不应小于受力钢筋直径并应符合规范规定;
钢筋的混凝土保护层厚度(MM)
室内正常环境:板、墙、壳 15MM
梁 和 柱 25MM
备注:
a、 钢筋混凝土受弯构件,钢筋端头的保护层度一般为10MM,预制的肋形板,其主肋的保护层厚度可按梁考虑;
b、 板、墙、壳中分布钢筋的保护层厚度不应小于10MM,梁柱中箍筋和构造钢筋的保护层厚度不应小于15MM。
三、 质量标准
1、 保证项目
(1) 钢筋的品种性能和质量必须符合设计规定和施工规范的规定。钢筋必须有出厂合格证明和实验报告。
(2) 钢筋的规格、形状、尺寸、数量、间距、锚固长度、接头位置、保护层厚度必须符合设计规定和施工规范的规定。
2、 基本项目
(1) 钢筋、骨架绑扎、缺扣、松扣不超过应绑扎数的10%,且不应集中。
(2) 钢筋弯钩的朝向对的,绑扎接头符合施工规范的规定,搭接长度不小于规定值。
3、 允许偏差
钢筋安装及预埋件位置的允许偏差
① 网的长度、宽度: 允许偏差±10MM
② 网眼尺寸 :焊接 允许偏差±10MM
绑扎 允许偏差±20MM
③ 骨架的宽度、高度:允许偏差±5MM
④ 骨架的长度: 允许偏差±10MM
⑤ 受力钢筋:间距 允许偏差±10MM
排距 允许偏差±5MM
⑥ 箍筋、构造筋间距: 焊接 允许偏差±10MM
绑扎 允许偏差±20MM
四、 施工注意事项
1、 避免工程质量通病
(1) 钢筋骨架外外形尺寸不准,绑扎时宜将多根钢筋端部对齐,防止绑扎时,钢筋偏离规定位置及骨架扭曲变形。
(2) 保护层砂浆垫块厚度不准或垫块间距过大,导致平板悬臂板面出现裂缝,梁底柱侧露筋。
(3) 钢筋骨架绑扎完毕后,会出现斜向一方,绑扎时铁线应绑成八字形。左右口绑扎发现箍筋漏掉、间距不对要及时调整好。
(4) 柱子箍筋接头无错开放置,绑扎前要先检查;绑扎完毕后检查,若有错误应即纠正。
(5) 浇筑混凝土时,受到侧压钢筋位置出现位移时,应及时调整。
(6) 用截面钢筋接头数量超过规范规定;骨架未绑扎前要检查钢筋对焊接头数量,如超过规范规定,要作调整才可绑扎成型。
2、 重要安全技术
(1) 搬运钢筋时,要注意前后方向有无碰撞危险或被钩挂料物,特别是避免碰挂周边和上下方向有无碰撞危险或被钩挂料物,特别是避免碰挂周边和上下方向的电线,人工抬运钢筋,主肩卸料要注意安全。
(2) 起吊或安装钢筋时,应和附近高压线路或电源保持一定安全距离,在钢筋林立的场合,雷雨时不准操作和站人。
(3) 在高空安装钢筋应选好位置站稳,系好安全带。
3、 产品保护
(1) 成型钢筋、钢筋网片、应按指定地点堆放,用垫木垫放整齐,防止压弯形。
(2) 成型钢筋不准踩踏,特别注意负筋部位。
(3) 运送过程注意轻装轻卸,不能随意抛掷。
(4) 成型钢筋长期放置末使用,宜室内堆放垫好,防止锈蚀。
承接人:
交底人:
展开阅读全文
