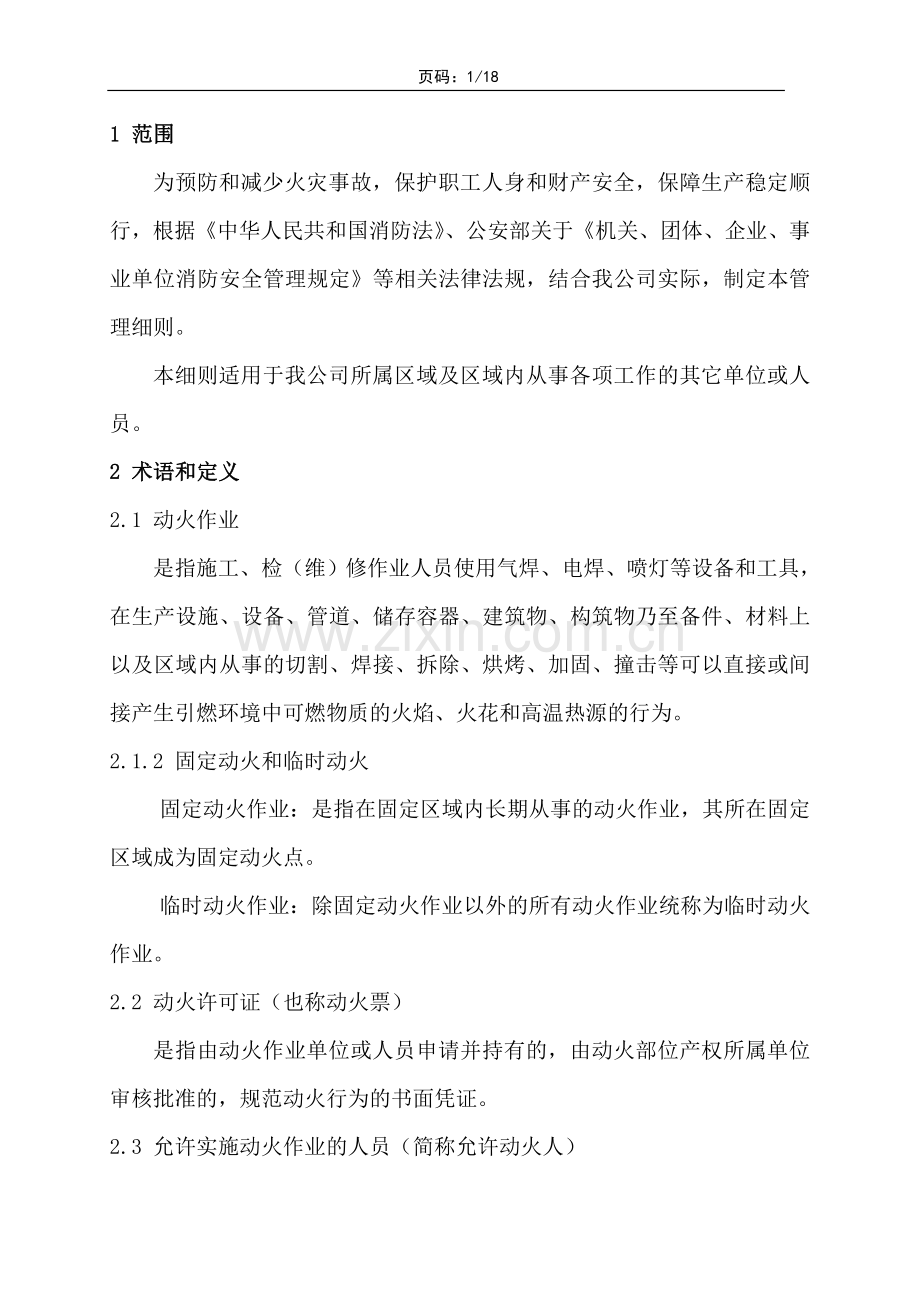

1、 页码:19/18内蒙古庆华集团腾格里煤化有限公司动火作业管理细则2013年7月1日发布 2012年7月1日实施1 范围为预防和减少火灾事故,保护职工人身和财产安全,保障生产稳定顺行,根据中华人民共和国消防法、公安部关于机关、团体、企业、事业单位消防安全管理规定等相关法律法规,结合我公司实际,制定本管理细则。 本细则适用于我公司所属区域及区域内从事各项工作的其它单位或人员。2 术语和定义2.1 动火作业是指施工、检(维)修作业人员使用气焊、电焊、喷灯等设备和工具,在生产设施、设备、管道、储存容器、建筑物、构筑物乃至备件、材料上以及区域内从事的切割、焊接、拆除、烘烤、加固、撞击等可以直接或间接产
2、生引燃环境中可燃物质的火焰、火花和高温热源的行为。2.1.2 固定动火和临时动火固定动火作业:是指在固定区域内长期从事的动火作业,其所在固定区域成为固定动火点。临时动火作业:除固定动火作业以外的所有动火作业统称为临时动火作业。2.2 动火许可证(也称动火票)是指由动火作业单位或人员申请并持有的,由动火部位产权所属单位审核批准的,规范动火行为的书面凭证。2.3 允许实施动火作业的人员(简称允许动火人)指当动火部位所在的系统处于生产运行状态时,负责动火部位日常运行管理的人员,即动火部位产权所属单位制订的负责此动火部位动火作业监督管理的管理人员、点检人员和岗位人员等。2.4 动火作业监护人员(简称监
3、护人)是指与动火人隶属同一个单位(工段、班组等),直接负责监督、监护、配合动火人实施动火作业的人员。2.5 动火作业人员(简称动火人)是指直接从事动火作业的人员。3 职责3.1 生产技术部负责审批二级以上动火作业票及防火安全措施制定情况,监督、检查防火安全措施的落实,负责全焦化事业部动火作业的安全管理,审批固定动火点。对违反动火规定的相关单位和管理部门进行处罚及考核,有权停止动火作业。负责组织设备大修、年修、检修清扫方案的制订和审查,组织二级以上动火作业的防火安全措施制定,监督防火安全措施的落实情况。3.2 工程主管部门负责审查施工单位资质,组织相关人员对工程动火作业制定有效的防火安全防护措施
4、并落实,对工程作业全过程负有安全防火的管理责任。3.3车间负责设备大修、年修、检修清扫、施工方案和防火安全措施的制定,审批、检查各项动火安全防火措施执行情况,对施工单位施工人员进行安全教育、安全交底,确定本车间看火监护人,对动火作业全过程进行监护,全过程检查动火作业的安全措施执行情况。3.4 允许动火人、动火监护人、动火人3.4.1 允许动火人的职责3.4.1.1 负责对动火人进行安全交底,将注意事项告知动火人。3.4.1.2 负责审核动火作业许可证签发的合理性,防止出现由于签发人不熟悉现场而错误开具动火许可证。3.4.1.2 负责审查动火作业许可证上要求的防范措施的合理性、可靠性。3.4.1
5、.3 负责检查动火人的特种作业人员资格证。3.4.1.4 负责监督乙方动火监护人是否到现场监护。3.4.1.5 在动火作业的安全性不能完全确认的情况下,动火作业期间,允许动火人必须在现场监护。3.5.1 监护人的职责3.5.1.1 车间岗位人员及值班长或由指定的看火人是动火作业监护第一责任人,对“动火许可证”所提出的防火安全措施进行逐项落实。如有措施不当或不落实,有权制止动火。3.5.1.2 对动火现场负责防火安全监护,在动火作业完毕之前,监护人不准擅自离开动火现场。3.5.1.3 在动火作业中如发现火情要及时报警,并要积极组织扑救。3.5.2 动火人的职责3.5.2.1 不见审批合格的“动火
6、许可证”有权拒绝动火。3.5.2.2 “动火许可证”所提出的防火安全措施未全部落实,有权拒绝动火。3.5.2.3 发现动火部位、动火时间不对,有权拒绝动火。3.5.2.4 看火监护人不在动火现场不动火(监护人暂时离开时必须临时收回动火许可证停止动火)。发现异常现象,监护人提出,要立即停止动火。3.5.2.5 有权拒绝任何人强令动火。4 工作内容和方法要求4.1 动火作业分类:焦化事业部生产上动火作业分为二种。4.1.1 第一种动火作业,属于固定动火作业。在焦化事业部区域驻在的相关检修设备单位的焦化事业部房内外动火作业,由相关单位提出申请,经所在区域负责人同意后,上报焦化事业部生产技术部审批后,
7、报请主管经理批准,建立固定动火点管理档案,设置固定动火点标志牌后,方可设固定动火点。4.1.1.1 固定动火点必须符合下列规定(a)固定动火点附近不准堆放易然、可燃物品;(b)固定动火点厂房禁止用木质结构;(c)禁止设置在煤气管道下部;(d)配备足够量的灭火器材;(E)要设有明显的“固定动火点”标牌。4.1.1.2 节、假日外来施工单位在固定动火点动火作业,必须办理动火许可证。4.1.2 第二种动火作业,属于临时动火作业。生产过程中凡是在禁火区域动用气焊、电焊、喷灯和产生明火花的检修作业等。此类动火必须申请办理动火审批手续。4.2 临时动火作业级别及其区域范围的划分4.2.1 根据生产易燃易爆
8、性质及其各部位、周围环境的危险程度,特将我焦化事业部临时动火作业划分为一级、二级、三级。4.2.1.1 一级动火作业:(a)鼓风机前负压煤气管道(吸气管)及设备。(b) 煤气管道煤气管道及其附属设备,距离煤气管道、设备5米范围内。 (c)焦炉地下室(d) 粗苯工段粗苯贮槽、管式炉、洗苯塔、脱苯塔区、粗苯泵房。(e)化产鼓风机房内(f)化产综合罐区(g)化产脱硫塔区域、再生塔区、硫铵饱和器、蒸氨塔区4.2.1.2 二级动火作业:在禁火区域内,除一级动火区域范围外,即凡在含有易燃易爆液体或气体的管道及设备、贮槽等动火作业,均为二级动火作业。其划分区域范围如下:(a)烟道及烟道两端台。 (b) 技改
9、工程与生产存在交接界面或能对生产造成影响的技改改造项目。 (c) 使用苯板夹层、彩涂板的建筑物内及外部附近5米内动火。(d)化产冷鼓槽区、硫铵区、粗苯区、脱硫区除一级以外管道及设备. 4.2.1.3 三级动火作业:在焦化事业部内除一、二级动火区域范围外,其余焦化事业部区、车间岗位设备、管道动火,均为三级动火作业和三级动火区域范围。4.3 临时动火申请,审批程序与规定4.3.1 临时动火申请、审批4.3.1.1 二级以上动火作业由动火作业单位提出动火申请,填写“动火申请表”与“动火许可证”,送生产技术部审批备案。4.3.1.2 动火作业审批程序一级动火作业由动火单位提出动火申请并制定动火作业安全
10、防护措施和方案,报请生产技术部,并由生产技术部组织相关人员审查同意。由所在车间主任审批、生产技术部防火主管审批、生产副经理批准。二级动火作业由动火单位制定动火作业安全防火措施,由所在车间主任审批、生产技术部防火主管审批。三级动火作业由动火单位制定动火作业安全防火措施,由所在车间主任审批。4.3.1.3 动火作业审批程序图(见图)动火作业审批程序图向施工单位交底落实动火责任人和确认动火人资质施工单位确认动火内容动火地点 动火时间 动火种类 动火人姓名 特种作业证号 动火单位工程主管部门确认施工动火作业单位的资质明确工程名称及工程主管部门画出动火部位示意图(按上北、下南、左西、右东画出动火点及周围
11、主要设备、设施示意图)施工单位填写动火许可证内容(动火作业点附近情况 动火等级 消防器材配置 工程类别 动火时间、动火内容 动火地点)(领取)动火许可证(施工单位填写工程名称 工程主管单位在动火证右上角加盖施工单位公章)确认动火点周边环境,为动火作业制定防火安全措施做准备。为审批动火措施有效性提供依据工程主管单位填写动火作业的防火安全防范措施并确认签字预防火灾事故发生制定有效的防火安全防范措施并得到落实三级动火二级动火一级动火审批动火许可证确认内容的可行性和实效性并签审意见、对重点部位组织施工安全交底和组织人员看火动火所在车间主任审批动火所在车间主任审批动火所在车间主任审批生产技术部审批生产技
12、术部审批审批动火许可证检查动火作业防火安全措施或作业方案的所有内容的可行性和有效性并签审意见审查批准审查动火作业的防火安全措施或作业方案生产副经理审批确定责任看火人检查动火现场地点、动火作业人员资格及确认防火安全措施。确定看火人落实责任。值班长签字动火现场看火动火作业期间,对现场全程监护。动火作业结束后,双方确认无火种签字。动火许可证收回,交车间保存。现场看火人签字检查各项防火安全措施符合规定、签字允许动火作业4.3.1.4动火许可证的办理(填写)(a)动火许可证由动火作业单位填写,并加盖工程施工单位的公章。(b)动火许可证要标明:动火等级、消防器材配置数量、工程类别、动火时间、动火地点、动火
13、种类。(c)动火许可证要标明:工程名称、工程主管单位、动火作业点附近情况等。(d)动火作业的具体内容、动火地点(部位)示意图、动火地点安全防火措施。动火内容要明确和具体动火的设备名称、示意图要准确、能看懂,安全防火措施要具体。(e)动火许可证“动火者姓名和特种作业证号码”要填写动火作业者的姓名和从业资格号码,多人同时动火作业,动火作业者的姓名和从业资格号码可填写在动火作业许可证的最下部。(f)动火作业者必须阅知和掌握动火许可证背面的焦化事业部动火作业通用安全规定,并在动火执行人一栏签名。(g)甲方工程主管负责人要审查动火许可证动火的具体内容、示意图填写是否与实际相符合、安全防火措施是否具体并落
14、实等,确认后方可签发动火许可证。(K)动火许可证分为两联,三级动火许可证由主任批准后,第一联(上联)由车间保存;一、二级动火许可证由主任批准后,到生产技术部审批,第一联(上联)由生产技术部保存。动火单位持第二联(底联)办理其它人员签字后,由动火人携带进行动火作业。动火作业结束后,双方确认无残余火种后签字,动火许可证甲方收回保存。4.3.2 临时动火作业的其它相关规定4.3.2.1 生产区域内动火作业在作业前一天与车间预约,办理车间的审批程序,动火作业当天到生产技术部办理,一级和二级“动火许可证” 动火作业有效期为一天(一天一办理),三级动火作业“动火许可证”最长不超过5天(节假日另外办理)。4
15、.3.2.2 建立外来施工人员每日教育制度,由车间每天对外来施工人员进行有针对性教育和安全交底,教育人由车间副主任以上执行,教育结束后由被教育单位管理人员签字认可。4.3.2.3 实施动火作业交接班制度,车间每天班前会将当班区域内动火作业点数量、动火部位、施工单位及看火人员,在班前会公示,明确各动火作业部位的看火人。4.3.2.4 动火作业时,动火作业单位和生产单位双方(甲、乙双方)必须配有看火人监护。4.3.2.5 动火作业许可证只适用于一个动火部位、地点或设施。如多人同时在同一单位的同一部位、地点、或设施动火作业时,可使用一份动火作业许可证。动火作业许可证严禁转让、异地使用和擅自扩大适用范
16、围。4.3.2.6 动火作业允许在批准的动火部件上动火,严禁就地加工制做其它管件,严禁吸烟。4.3.2.7在没有全部落实防火安全措施前,不准动火。否则如出现一切后果由动火作业单位负全部责任。4.3.2.8重点部位动火,由签发“动火许可证”所在车间主任负责组织看火,看火人员对现场动火作业进行全程监护(要求看火人必须具备相关安全防火生产工艺知识)。4.3.2.9“动火许可证”由动火作业人随身携带,严禁涂改和转移动火地点。4.3.2.10施工区域与生产区域结合处动火作业时,必须由施工单位和生产单位共同确认,由施工单位到生产车间和焦化事业部生产技术部办理动火作业审批手续。4.3.2.11 生产技术部每
17、月对施工动火单位执行制度情况进行评估,将施工动火单位措施落实情况转交工程主管部门,做为工程主管部门考评施工单位依据之一。4.4 临时动火作业的综合防火安全措施4.4.1 彻底清除动火部位上和动火地点及附近的易燃、可燃物。4.4.2 禁止在存有易燃、可燃液体或可燃气体的密闭容器、管道上动火。4.4.3 凡在生产、输送、贮存易燃可燃液体和可燃气体的设备、管道、贮槽上动火,在动火前必须将其与别的设备所有相连通的管线堵上盲板,并用蒸汽清扫和用水清洗置换干净,取其内部气体化验分析,合格后方可动火。4.4.4 在积存有易燃可燃液体及其蒸汽或可燃气体的管道沟、深坑和下水井及其附近,在没有消除危险因素之前,禁
18、止动火。危险因素消除后,必须进行空气化验分析,合格后方可动火4.4.5 在生产有易燃可燃液体、可燃气体的区域及厂房内部动火,必须进行空气化验分析,合格后方可动火。现场设置便携式气体检测仪(报警仪)随时监控动火点附近的气体浓度。4.4.6 当动火点水平位置周围40米范围内有散发可燃气体、可燃蒸汽、油槽、储罐必须搭设防火壁。防火壁标准:高于动火点2米、两侧大于动火点1.5米,双层密闭、所用材质必须采用阻燃材料。4.4.7 对于在含有下列物质的室内、设备、管道、贮槽中空气分析,必须符合下列规定:4.4.7.1 焦炉煤气(爆炸下限5%)(a) 负压含氧量不得超过1%;(b) 空气含一氧化碳量不得超过3
19、0mg/m3;4.4.7.2 煤尘(爆炸下限17克/米3),空气含煤尘量不得超过1.7克/米3。凡以固体粉尘形式在空气中的爆炸物质含量,均用体积立方米表示。4.4.7.3临时动火,动火点必须保证距离甲类物质贮槽40米以上。4.4.7.4 空气分析取样,不得早于动火前半小时,由动火负责人和化验室化验员共同取样,经化检验分析符合上述规定后,方可签发“动火许可证”。如:动火作业时间在三天以上者或有特殊情况时,应进行分析复查,合格后方可继续动火。4.4.7.5 塔内动火,必须将其动火部位的上、下部用石棉被盖严,防止上下窜火。4.4.7.6 在贮槽、塔和设备内部动火作业,空气合格后,必须先对内部进行火把
20、试验;禁止在其内部点燃气焊割枪,气焊动火后禁止将气焊割枪放在里边。4.4.7.7 凡在有可燃粉尘飞扬的室内及其设备动火,必须事先停止转动设备,将可燃粉尘用水冲洗干净,如有必要时须做空气含粉尘量分析,合格后方可动火,为防止粉尘隐燃,动火后将作业点用水冲洗一遍。4.4.7.8 气、电焊必须使用良好的设备、工具和完善的安全装置进行动火作业,包括(可燃气瓶、燃气和氧气胶管、焊割枪;电焊机、电焊把、电焊线),并在动火作业时做到:燃气瓶与氧气瓶的距离必须在5米以上,可燃气瓶与氧气瓶存放和使用点必须距离明火、热源10米以上;电焊导线与气焊胶管严禁搭接在一起;电焊机二次线必须接触牢固,绝缘良好;可燃气瓶禁止倒
21、放。夏季,可燃气瓶与氧气瓶不得在阳光下暴晒,要采取防晒措施。4.4.7.9在生产有易燃易爆液体或可燃气体的设备、管道上动火时,电焊机二次负线(回线)必须接在动火点处。4.4.7.10 在高空动火,必须采取措施,不得使火花飞溅下落;风力45级以上(含四级)禁止在室外动火作业。4.4.7.11多层动火作业,上层必须保证下层部位设备、材料、人员的安全,地面动火作业必须保证周围及地下部位的设备、材料、人员的安全。动火作业之前,必须确认动火点下方及周围无可燃物,同时要采取可靠措施,防止火花飞溅和下落。4.4.7.12动火作业时,动火点附近和下部的电缆必须做防火措施保护,防止火花引燃电缆。4.4.7.13
22、 取得“动火许可证”后,在每天动火前,须由动火人和监护人共同检查动火现场,核对安全措施有无异常变化。4.4.7.14 动火前必须准备足够的临时灭火器材和工具,如:临时蒸汽胶管和水胶管、防火布及黄泥等;配备相应类型的灭火器(配备4kg以上含4kg的灭火器不少于两具)。4.4.7.15 动火作业结束后,必须检查现场,确认无问题后双方在“动火许可证”动火后确认一栏签字后方可离开,以防止复燃。4.4.7.16 焦化事业部区域节假日、夜班原则不动火。特殊作业动火,必须经主管经理批准,方可进行动火作业。4.4.7.17节假日、夜间抢修需要临时动火作业时,三级动火作业由动火作业所在单位当班班长审批并落实各项
23、防火措施,上报公司调度室;二级动火作业,在防火措施落实后,由动火作业所在单位主任、生产技术部审批,上报公司调度室。4.5动火作业公示管理4.5.1各单位在每天14时前,向焦化事业部生产技术部提报次日动火作业计划,并填写焦化事业部动火作业一览表报生产技术部。4.5.2一、二级动火作业于当天9时前到生产技术部签发动火许可证。4.5.3凡是没有申报动火作业计划的单位,不准进行动火作业。非计划动火作业要填报临时抢修动火作业申请表,上报生产技术部批准后,方可实施动火作业。4.5.4凡是在节假日及夜间发生临时动火作业的单位,要在次日将动火作业情况上报生产技术部。4.6生产技术部每天在焦化事业部调度会上通报
24、当天全焦化事业部动火作业情况,并于9时将焦化事业部当天的动火作业在安全管理网公告栏公示,供各级管理人员及相关单位及时掌握焦化事业部动火作业情况。随时对动火作业情况进行检查,做好相关应急准备。5 检查与考核5.1 本管理细则如果与焦化事业部消防管理细则相关规定有不符,按本细则执行。5.2 按焦化事业部经营绩效评价办法、相关方安全、防火管理细则对责任单位、责任人、相关单位予以处罚、考核。5.3 本管理细则由生产技术部负责解释。5.4 本管理细则自发布之日起执行。6 形成的文件和记录6.1 动火作业申请表6.2 动火许可证动火作业申请表 年 月动火申请单位动火部位或区域动火人员(电、气焊工)动火时间
25、年 月 日 时 年 月 日 时动火防火措施:动火申请单位领导签字:动火区域安全员签字:动火区域单位负责人签字:庆华集团腾格里焦化事业部动火许可证(审批单位)工程名称工程主管单位工程施工单位(单位盖章)作业点附近情况电缆油品煤气水井其它危险品其他可燃物动火等级一级动火动火的具体内容动火地点(部位)示意图动火地点安全防火措施二级动火甲方工程主管部门责任人: 年 月 日甲方工程主管部门责任人: 年 月 日甲方工程主管部门责任人:年 月 日三级动火消防器材配置泡沫只二氧化碳只干 粉只工程类别设备检修技改项目动火时间日常夜间节假日以 上 内 容 由 甲 方 工 程 主 管 部 门 填 写动火地点动火时间
26、 年 月 日 时至 年 月 日 时止动火种类电焊动火者姓名特种作业证号码动火单位气焊以 上 内 容 由 动 火 单 位 填 写审 批 部 门 意 见动火车间主任审批意见签名:年 月 日生产技术部审批意见签名:年 月 日焦化事业部领导审批意见签名:年 月 日甲方动火车间值班长动火前确认签名:年 月 日甲方看火人动火前确认签名:年 月 日乙方看火人动火前确认签名: 年 月 日工程主管单位动火负责人签名: 年 月 日甲方看火人动火结束后确认签名: 年 月 日乙方看火人结束后确认签名: 年 月 日 说明:1、此表一式二份,审批单位、动火单位各执一份,动火许可证由动火人随身携带。 2、动火作业时,动火看
27、火人必须在动火现场看火,现场无看火人不准动火。 3、动火者无特种作业证不允许动火。4、措施不落实,任何一方均有权制止动火。并向审批部门报告。 5、此表经各级审批部门审批后生效。庆华集团腾格里焦化事业部动火许可证(动火单位)工程名称工程主管单位工程施工单位(单位盖章)作业点附近情况电缆油品煤气水井其它危险品其他可燃物动火等级一级动火动火的具体内容动火地点(部位)示意图动火地点安全防火措施二级动火甲方工程主管部门责任人: 年 月 日甲方工程主管部门责任人: 年 月 日甲方工程主管部门责任人:年 月 日三级动火消防器材配置泡沫只二氧化碳只干 粉只工程类别设备检修技改项目动火时间日常夜间节假日以 上
28、内 容 由 甲 方 工 程 主 管 部 门 填 写动火地点动火时间 年 月 日 时至 年 月 日 时止动火种类电焊动火者姓名特种作业证号码动火单位气焊以 上 内 容 由 动 火 单 位 填 写审 批 部 门 意 见动火车间主任审批意见签名:年 月 日生产技术部审批意见签名:年 月 日焦化事业部领导审批意见签名:年 月 日甲方动火车间值班长动火前确认签名:年 月 日甲方看火人动火前确认签名:年 月 日乙方看火人动火前确认签名: 年 月 日工程主管单位动火负责人签名: 年 月 日甲方看火人动火结束后确认签名: 年 月 日乙方看火人结束后确认签名: 年 月 日 说明:1、此表一式二份,审批单位、动火
29、单位各执一份,动火许可证由动火人随身携带。 2、动火作业时,动火看火人必须在动火现场看火,现场无看火人不准动火。 3、动火者无特种作业证不允许动火。4、措施不落实,任何一方均有权制止动火。并向审批部门报告。5、此表经各级审批部门审批后生效。动火作业通用安全规定一、严禁在存有易燃易爆液体或气体的密闭容器或管道上动火。二、凡有易燃易爆危险的液体、气体厂房、设备(塔、槽、罐)或管道,在动火前必须用蒸汽、惰性气体、水置换清洗干净,然后把与其设备相连通的所有管道堵上盲板或者断开。三、在设备、容器、管道、地沟等内部动火作业时,应按照密闭容器内部检修、动火作业的相关安全规定执行并办理进入受限空间作业许可证。
30、在无中毒、无窒息可能的前提下,对于动火的设备、管道中进行空气分析必须符合相关规定。进入容器内动火作业前,必须先对容器内做明火(火把)试验。四、进入煤气区域从事电、气焊等动火作业,作业人员必须佩戴便携式煤气报警仪,随时监测动火点附近的可燃气体浓度。五、动火作业必须使用效能良好的工具、用具以及完善的安全附件和安全装置;可燃气瓶与氧气瓶的距离必须在5米以上、可燃气瓶和氧气瓶放置点与明火距离必须在10米以上;电焊导线与气焊胶管严禁搭接在一起;电焊机二次线必须接触牢固、绝缘良好、无裸露;可燃气瓶严禁倒放;夏季可燃气瓶和氧气瓶不得在阳光下暴晒。六、在生产有易燃易爆的液体、气体的设备、管路上动火时应做接地措
31、施,电焊机的二次线必须跟着火线走,即接在动火处。七、动火点距离甲类易燃物质装置(槽车、塔、槽、罐等)40米以上。八、动火作业时,必须采取措施防止火花飞溅。九、四级五级以上的风天(包括四级风天),禁止在室外动火作业。十、动火地点必须配备相应类型、完好、有效、足量的消防器材(最少有两具以上4kg以上的灭火器)和采取完善的防火措施;动火作业前检查现场是否存在可燃物,确认无误后方可进行动火作业。十一、严格执行动火作业许可证制度,动火作业前动火人必须检查动火作业的安全防火措施是否落实,是否需要进行气体化验分析、化验结果是否合格。十二、动火作业结束后,必须认真检查现场,在确认无残余火种后双方签字,方可离开
32、动火现场。十三、电气焊工必须持有效的资格证件(特种作业操作证)并随身携带,方可作业。十四、如违背上述规定,而出现火灾、爆炸事故,其后果由动火人员负责。十五、一、二级动火作业时,动火许可证在当天9点前送到生产技术部审批。动火作业执行人阅知、签字:个人工作业务总结本人于2009年7月进入新疆中正鑫磊地矿技术服务有限公司(前身为“西安中正矿业信息咨询有限公司”),主要从事测量技术工作,至今已有三年。在这宝贵的三年时间里,我边工作、边学习测绘相专业书籍,遇到不懂得问题积极的请教工程师们,在他们耐心的教授和指导下,我的专业知识水平得到了很到的提高,并在实地测量工作中加以运用、总结,不断的提高自己的专业技
33、术水平。同时积极的参与技术培训学习,加速自身知识的不断更新和自身素质的提高。努力使自己成为一名合格的测绘技术人员。在这三年中,在公司各领导及同事的帮助带领下,按照岗位职责要求和行为规范,努力做好本职工作,认真完成了领导所交给的各项工作,在思想觉悟及工作能力方面有了很大的提高。 在思想上积极向上,能够认真贯彻党的基本方针政策,积极学习政治理论,坚持四项基本原则,遵纪守法,爱岗敬业,具有强烈的责任感和事业心。积极主动学习专业知识,工作态度端正,认真负责,具有良好的思想政治素质、思想品质和职业道德。 在工作态度方面,勤奋敬业,热爱本职工作,能够正确认真的对待每一项工作,能够主动寻找自己的不足并及时学
34、习补充,始终保持严谨认真的工作态度和一丝不苟的工作作风。 在公司领导的关怀以及同事们的支持和帮助下,我迅速的完成了职业角色的转变。一、回顾这四年来的职业生涯,我主要做了以下工作:1、参与了新疆库车县新疆库车县胡同布拉克石灰岩矿的野外测绘和放线工作、点之记的编写工作、1:2000地形地质图修测、1:1000勘探剖面测量、测绘内业资料的编写工作,提交成果新疆库车县胡同布拉克石灰岩矿普查报告已通过评审。2、参与了库车县城北水厂建设项目用地压覆矿产资源评估项目的室内地质资料编写工作,提交成果为库车县城北水厂建设项目用地压覆矿产资源评估报告,现已通过评审。3、参与了新疆库车县巴西克其克盐矿普查项目的野外
35、地质勘查工作,参与项目包括:1:2000地质测图、1:1000勘查线剖面测量、测绘内业资料的编写工作;最终提交的新疆库车县康村盐矿普查报告已通过评审。4、参与了新疆哈密市南坡子泉金矿2009年度矿山储量监测工作,项目包括:野外地质测量与室内地质资料的编写,提交成果为新疆哈密市南坡子泉金矿2009年度矿山储量年报,现已通过评审。6、参与了新疆博乐市五台石灰岩矿9号矿区勘探项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。7、参与了新疆博乐市托特克斜花岗岩矿详查报告项目的野外地质勘查工作,项目包括:1:2000地质测图、1:1
36、000勘探剖面测量、测绘内业资料的编写工作,并绘制相应图件。通过以上的这些工作,我学习并具备了以下工作能力: 1、通过实习,对测绘这门学科的研究内容及实际意义有了系统的认识。加深对测量学基本理论的理解,能够用有关理论指导作业实践,做到理论与实践相统一,提高分析问题、解决问题的能力,从而对测量学的基本内容得到一次实际应用,使所学知识进一步巩固、深化。2、熟悉了三、四等控制测量的作业程序及施测方法,并掌握了全站仪、静态GPS、RTK等测量仪器的工作原理和操作方法。3、掌握了GPS控制测量内业解算软件(南方测绘 Gps数据处理)以及内业成图软件(南方cass)的操作应用。能够将外业测量的数据导入软件
37、进行地形图成图和处理。4、在项目技术负责的指导下熟悉了测量技术总结的编写要求和方法,并参与了部分项目测量技术总结章节的编写工作。5、在项目负责的领导下参与整个测量项目的组织运作,对项目的实施过程有了深刻理解。通过在项目组的实习锻炼了自己的组织协调能力,为以后的工作打下了坚实基础。二、工作中尚存在的问题 从事测绘工作以来,深深感受到工作的繁忙、责任的重大,也因此没能全方位地进行系统地学习实践,主要表现为没有足够的经验,对于地形复杂的地段理解不够深刻;理论知识掌握不够系统,实践能力尚为有限。以上问题,在今后工作中自己将努力做到更好。三、今后的工作打算 通过总结四年来的工作,我无论从工作技术上,还是从世界观、人生观、价值观等各个方面,都有了很大的提高。今后,我会在此基础上,刻苦钻研,再接再厉,使自己在业务知识水平更上一层楼,为测绘事业的发展,贡献自己的力量。
