资源描述
温州市城市中心区F31地块7-2#地块安置房核心区B标段工程
施
工
组
织
设
计
编制人:
审核人:
批准人:
温州市瓯海第二建筑工程公司
2009年6月2日

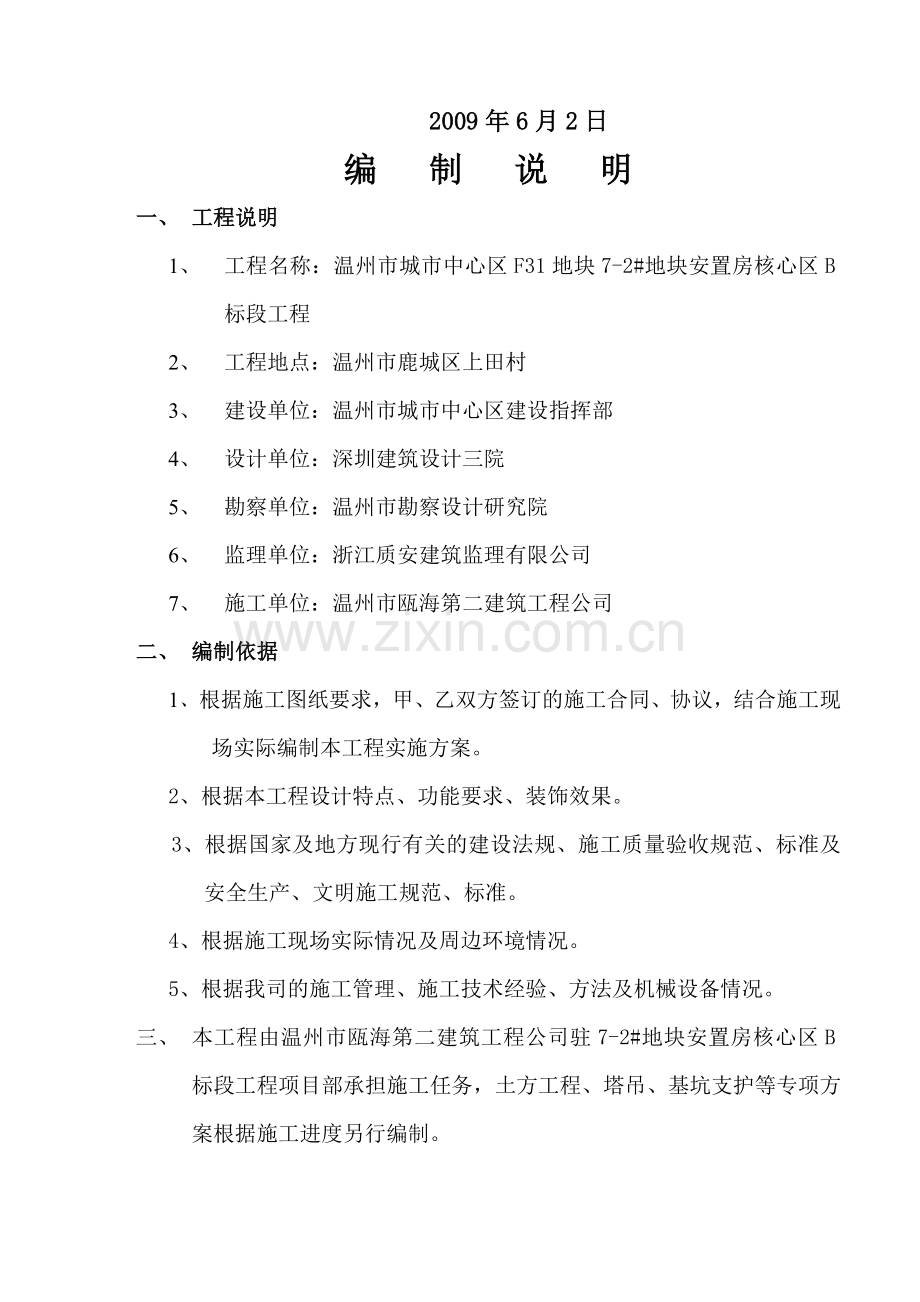

编 制 说 明
一、 工程说明
1、 工程名称:温州市城市中心区F31地块7-2#地块安置房核心区B标段工程
2、 工程地点:温州市鹿城区上田村
3、 建设单位:温州市城市中心区建设指挥部
4、 设计单位:深圳建筑设计三院
5、 勘察单位:温州市勘察设计研究院
6、 监理单位:浙江质安建筑监理有限公司
7、 施工单位:温州市瓯海第二建筑工程公司
二、 编制依据
1、根据施工图纸要求,甲、乙双方签订的施工合同、协议,结合施工现场实际编制本工程实施方案。
2、根据本工程设计特点、功能要求、装饰效果。
3、根据国家及地方现行有关的建设法规、施工质量验收规范、标准及安全生产、文明施工规范、标准。
4、根据施工现场实际情况及周边环境情况。
5、根据我司的施工管理、施工技术经验、方法及机械设备情况。
三、 本工程由温州市瓯海第二建筑工程公司驻7-2#地块安置房核心区B标段工程项目部承担施工任务,土方工程、塔吊、基坑支护等专项方案根据施工进度另行编制。
第一章 工 程 概 况
一、 工程性质
温州市城市中心区F31地块7-2#地块安置房核心区B标段工程(以下简称本工程)是温州市中心区开发有限公司开发建设的市民动迁安置住宅房。本工程为1、2#楼为24层;7#楼A、B、C座为22层住宅楼,层高2.9米;地下一层停车场,层高5.1米。总建筑面积为72557m2,建筑总高度分别为75.7m、70.0m,该工程质量要达到确保 “瓯江杯”,力争“钱江杯”;新技术,新材料应用多,建筑细部大样做法较一般住宅工程复杂。
二、水文、地质情况
1、 根据勘察设计研究院提供的工程地质勘察报告。中心区F31
地块7-2#地块工程范围内土层组成情况为(自上而下见1-1表)
1 -1表
序号
报告编号
报告名称
厚度(M)
埋置深度(M)
1
①
素填 土
0.2-0.8
0.2-0.8
2
淤 泥
0.7-1.4
0.7-1.9
3
③1
淤 泥
13-15.2
14.6-16.5
4
③2
淤 泥
5.5-13.5
21.1-28.9
5
③3
淤泥质粘土
2.5-5.5
27.4-31.8
6
④1
粘 土
0.7-9.4
19.6-34.2
7
④2
粘 土
1.7-19.9
29.7-41.3
8
⑤1
粘 土
1.00-11.8
34.3-45.2
9
⑤2
粘 土
0.9-13.5
39.8-51.8
10
⑥1
粉质粘土
1.55-8.7
44.7-56.00
11
⑥2
粉质粘土
1.10-15.30
49.60-61.00
12
⑦1
粉质粘土
1.10-6.5
58.00-63.80
13
⑦2
粉质粘土
2.00-13.00
64.5-69.5
14
1
圆砾
1.20~7.60
66.10~72.50
15
2
卵石
揭露厚度1.3~16.3
控制深度68.00~84.50
2、 各土层土质特征及物理指标详见《中心区F31地块7-2#地块岩土
工程详细勘察报告》。
水文地质条件:场地表层地下水属潜水型,其水位受季节变化、大气降水、人工排水等因素的影响,未发现有明显的承压水。
三、建筑结构特征
1、温州市城市中心区F31地块7-2#地块安置房核心区B标段工程及人防地下室,建筑抗震设防类别为丙类,建筑场地土类别为Ⅳ类,结构设计按6度抗震设防。结构体系为框架-剪力墙结构,框架抗震等级为三级,剪力墙抗震等级为三级,结构设计使用年限为50年,结构安全等级为二级,地基基础设计等级为乙级,建筑桩基安全等级为二级。地下室防水等级为二级,防空地下室抗力等级为6级,混凝土结构环境类别±0.00以下为二(a) 类,±0.00以上为一类;基本风压力为0.6KN/m2,基本雪压力为0.35KN/m2,地面粗糙度为B类。内外墙为M5.0混合砂浆砌体,内外墙均采用轻质加气混凝土砌块,加气混凝土砌块强度≥A5.0。
2、装饰工程
(1)、楼地面:
楼面:入户大堂为人造石楼面;其它二次装修房间为水泥砂浆楼面;
地面:地下室电梯前室为防滑地砖地面;地下室车库为100㎜厚C30细石砼地面;其它房间二次装修为水泥砂浆地面。
(2)、内墙面:
车库、设备房及其走道、垃圾房底层为15㎜厚1:2.5水泥砂浆,面层为10㎜聚合物水泥砂浆,二次装修材料面层刷防腐、防菌涂料;楼梯间及其前室、一层配电房、屋顶及设备房、一层消防控制室、住宅标准层均15㎜厚1:1:6水泥砂浆分两层找平,5㎜厚1:0.5:0.3水泥石灰砂浆压光,乳胶漆三遍;一层门厅大墙、住宅卫生间墙面为15㎜厚2:1:8为水泥砂浆水泥砂浆分两层找平,1.5厚聚氨脂911防水涂料刷至地坪以上1800㎜。
(3)、外墙面:
外墙面均为外墙漆饰面。
(4)、天棚:
刷素水泥浆一道,满批腻子二遍。
(5)、A、屋面防水:
有隔热/保温层上人屋面作法:构造统一做法表建施—05,其中防水为1.5㎜厚单面自粘橡胶沥青防水卷材、25厚聚苯板(用于7栋商业时为40㎜厚)、40厚C20配筋细石砼、25㎜厚1:3水泥砂浆粘帖8~10㎜厚防滑地砖。
无隔热层不上人屋面(用于楼梯、机房屋顶):构造统一做法表建施—05,其中防水为1.5㎜厚单面自粘橡胶沥青防水卷材、25厚1:2.5水泥砂浆找平层。
雨篷、水箱屋面、植草砖屋面、种植屋面:构造统一做法表建施—05。
(6)、门窗:
本工程设计的门有:乙级防火门、乙级防火门(加闭门器)、丙级防火门、甲级防火门、夹板门、塑钢门窗;
本工程设计的窗有:塑钢窗(不在本施工合同内)。
2、结构工程
①地质情况:根据设计图和现场踏勘情况,本工程采用钻孔灌注桩基础:桩底嵌入持力层(持力层为卵石层)≥3D。
②本工程基础设计还有筒体、水池、筏式承台基础。
③本工程为框架剪力墙结构。
④主要结构材料选用如下:
部 位
类 别
设 计 情 况
基础
砼
钻孔灌注桩桩身、承台、基础梁、地下室底板、地下室外墙、地下室
顶板均采用C30砼;
地下室墙、柱C40砼;
地下室梁、板C30砼。
钢筋
HPB235级钢、符号为φ,HRB335级钢、符号为Φ。HRB400热扎钢筋,符号
1-7层墙、柱C45;
8-14层墙、柱C35;
15层以上(包括15层)墙、柱C30;
主体梁、板均为C25;
填充墙
填充墙体:加气混凝土砌块砌筑
焊条
E43用于HPB235级钢筋焊接、E50型用于HRB335级钢筋焊接。E55系列用于焊接HRB400热扎钢筋。
、人防地下室
地下室一层,筏式承台及带型承台,基础底板和框架柱独立基础支撑在钢筋混凝土机械钻孔灌注桩上,桩型为φ650、φ700、φ800,有效长度为63米以上,同时保证桩端进入持力层为3倍的桩径,φ650㎜单桩设计承载能力为2000KN、φ700㎜单桩设计承载能力为2400 KN、φ800㎜单桩设计承载能力为919000 KN。地下室底板厚400mm。
四、施工综合条件
现场场地已基本平整,地下室基本上占了整个施工场地面积,建筑红线于建筑物外线相近,没有空余场地供施工临时使用,故地下室施工阶段,钢材、木材及其他加工车间等所需用房均在建筑红线之外搭设。本工程施工场限制,给地下室工程施工部署带来很大的困难。
地下室底板置于土质稳定性差的软土地基上,周围没有民房及高层建筑,目前除场地东北角已有一台400KVA变压器外,甲方在场地东南以安装了一台400KVA变压器,供施工单位使用。为防止用电高峰期停电,施工单位自备200KVA发电机组一台,基本上满足了工程的正常进行。
施工用水市政已留接口,开工前已办理用水手续接入现场。基本上能
足工程施工用水和生活用水。
本工程机械钻孔桩、电安装、消防安装、智能安装、塑钢门窗安装、外墙涂料等由甲方指定分包,若指定分包单位不与总包单位配合好,将影响工程进度与管理上困难。
水电安装部分另见专业篇。
第二章 施工部署
第一节 现场机构组成及职能分工
本工程属高层建筑,按使用功能分为车库、住宅和底层局部商场;按专业分,除土建外,一般分包的专业有打桩、水、电、卫、空调、通风、煤气、消防、电梯、通讯、监控系统布线等专业性较强的安装工程,一般都由土建中标单位实行总包管理。由于工种复杂,人员繁多、工期限制,使用场地和电源等条件所限,矛盾就会难免出现。因此做为我们土建施工单位必须调派最能干的项目经理,配备强有力的现场领导班子,建立以土建为龙头对分包单位实行统一指挥、统一协调、统一管理,严格按施工组织部署进行工作,在系统网络计划下完成各自的任务,确保总目标的实现。
一、施工管理机构建制
本工程实行项目负责制施工管理,以原项目部人员为基础,抽调公司科室骨干力量,组成《温州市城市中心区F31地块7-2#地块安置房核心区B标段工程项目经理部》(以下简称项目经理部),项目部全面负责整个工程在施工期间的协调和平衡,确保工程质量;安全生产文明施工标准化,确保工程质量 “瓯江杯”,力争“钱江杯”;
在预算成本的基础上实行内部经济全额承包责任制,公司经理对项目经
理直接领导,公司各职能科室对项目部采取矩陈式管理,项目经理对工程的施工进度、质量、安全等工作全面负责。项目部下设施工组、质安组、材料供应组、总务核算组,各组长对项目经理负责,形成强有力、高效率的项目管理层。
项目部的主要任务和职责是:
1、属公司派出机构,代表公司对建设单位履行合同,全面负责。
2、全面组织和部署施工任务,统一思想,统一计划,统一调度,使生产有机运转。
3、统一技术管理、物资材料管理、资金管理,做好文件全、资料齐、手续清、数据准。
4、与建设单位及上下各阶层沟通信息,处理协调好施工过程中各种问题。
本工程项目部管理人员定员12人,建立严格的管理制度,因事设人、定岗位、定责任。
施工管理机构和人员编制见下图:
图 2-1 管理机构系统图
二、管理职能分工
1.1、项目经理职责:
⑴代表公司履行对建设合约的责任。
⑵遵守执行政府各职能部门的有关规定,协调各有关部门的行政事务工作。
⑶负责同建设单位、设计单位联系及于分包单位工作协调。
⑷全面负责本工程技术、进度、质量、安全工作:全面领导负责本项目部财务、材料、人事、机械、计划等工作。
⑸保证实现公司对本工程下达各项指标。
⑹掌握成本测算,工资资金合理分配,考核管理员业绩。
⑺关心职工生活,确保职工身心健康。
⑻主持项目部定期的工作会议。
1.2、项目工程师职责:
⑴负责本项目全面技术工作,安排制订分部、分项工程施工方案。
⑵掌握施工、验收规范和企业技术标准,进行现场技术指挥 ,并主持分部、分项工程验收。组织施工人员熟悉施工图,做有关分部、分项工程技术交底。
⑶掌握新材料、新技术、新工艺的应用,提高施工队伍素质,降低工程成本,提高经济效益。
⑷对工程中的技术问题及时同设计单位、建设单位和监理单位联系,多提合理化建议。
⑸确保工程结构安全,发现隐患及时提出整改。
⑹参加工程各项自检自查,为工程创“杯”献计献策。
⑺编制生产计划,会同项目经理随时调整方案,确保总计划的实施。
1.3、项目副经理职责:
⑴协助项目经理处理日常工作。
⑵在项目经理指导下,主持分部、分项施工方案的制订及审核,参于审批施工过程中的各项技术措施。
⑶分管及负责控制工程质量、进度。
⑷分管负责工程成本的预测、分析,领导工程分阶段核算 。
⑸签订总务、材料包耗、报销单据。
⑹在项目经理指导下,主持编制每月成本报表,直接控制成本。
⑺组织和管理内业人员的各项工作。
⑻随时向项目经理汇报分管工作情况
1.4、项目技术负责人
(1)认真贯彻执行国家、地方行政管理部门的有关政策、法律、法规、规章和标准以及规程、规范、强制性技术标准。执行本专业的各项规章制度。
(2)协助项目经理搞好项目施工全过程的施工技术、质量安全及文明施工管理工作。组织项目部工程技术人员熟悉施工图说、整理读图记录、参加组织施工图会审、协助项目经理编制总施工方案及单项施工方案,组织项目部施工人员学习施工方案并向项目安装工程技术人员、材料设备、质量安全、放线、实验及内业资料人员进行技术交底,同时,负责施工方案实施全过程的监督指导工作。
(3)主要负责协助项目经理实施施工全过程的日常施工技术管理,安全生产及文明施工管理。分管工程技术资料、竣工验收资料、安全生产及文明施工资料的编制、填写、收集、整理的管理、指导、审核工作。日常的原材料取样、制作、送检、资料回收及评定、各种施工工艺的管理工作。
(4)安装技术负责人还应根据施工方案、安全生产、文明施工的要求,对项目施工的临时用水、用系统施工技术管理的实施进行技术指导。
(5)管理权限:对不按施工方案组织施工、拒不执行施工方案中的有关安全技术措施、质量措施、文明施工措施、擅自改变各种施工配合比的责任人及施工班组的,有权对其进行教育、警告、责令其停工整顿和处以罚款。对严重违反技术要求和违纪、情节特别严重的责任人和施工班组,有向项目经理建议撤换或下岗的建议权。
1.5、施工员职责:
⑴在项目经理和技术负责人的直接领导下,应负责专业班组施工、技术、质量、安全和工资报酬核算,加强对职工的思想道德和文明行为的教育,塑造良好形象。
⑵根据项目经理部的施工任务和质量目标以及安全要求,并结合本专业工作的实际情况,编制相关计划报表,待上报认可后,应负责实施。
⑶要组织班组长和主要骨干员工认真学习技术知识,熟悉图纸,在分项分部施工时,进行必要的事先技术交底,并切实采取有效措施,做好安全防范。
1.6、质量员职责:
⑴在项目经理直接领导下,负责本工程质量安全的监督工作,是项目工程质量安全的第一责任者,实现质量、安全目标的决策者。
⑵负责本工程在贯彻国家、地方政府有关质量安全生产的政策、法规、规程及公司有关质量、安全文件的情况、结合本工程实际,制订质量、安全规范、施工操作标准的实施细则。
⑶开展质量、安全生产的意识教育,配合有关部门搞好特殊工种的培训和取证工作,签订安全生产合同,定期进行安全教育。
⑷定期或不定期进行质量安全检查,深入施工现场督促质量检查,安全管理工作,对所发生的事故隐患,违章指挥和违章现象及时提出整改。
⑸搞好工程质量管理的资料汇总,并统计上报,做好各种有关统计表,建好安全基础原始台帐。
⑹根据公司下达的年度安全生产目标、管理指标及工作安排,结合本工程实际情况,制订相应措施,保证安全指标的完成。
1.7、安全员职责:
⑴在项目经理领导下,负责现场文明施工管理工作,督促本队职工认真贯彻执行国家颁布的安全法规,及企业制定的安全规章制度,发现问题及时制止、纠正和向领导及时汇报。
⑵对进场工人及时做好登记方案工作,掌握工人的流动情况,并配合有关部门搞好身份证、务工证、暂住证、计生证等工作。
⑶深入现场每道工序,掌握安全重点部位的情况,检查各种防护设施,纠正违章指挥,冒险蛮干,执罚要以礼服人,坚持原则,秉公办事。
⑷负责施工现场的场容工作,使工人有良好施工环境,并开展对工人的文明施工宣传工作,提高工人的思想政治,职业道德意识。
⑸参加本工程的安全技术措施制定及班组逐条进行的安全技术交底验收,并履行签字手续。
1.8、材料员职责:
⑴积极与项目各部门联系,做好计划管理工作,努力完成项目下达的材
料降低率及“三材”节约指标。
⑵材料采购供应采取就地就近,“三比一算”,择优采购的原则,确保生产需要,质量合格,规格、型号对口,价格合理。
⑶制定采购、加工订货经济合同,做到合同条款明确,内容准确无误,合同订后,应及时催交,整理好到货、会款结算台帐。
⑷按平面布置图,建设好材料库及堆场,保持道路通畅,物资堆放场地无积水、杂物,现场文明。
⑸有系统地搜集整理温州地区材料生产,供应厂商、市场情况,为贯彻就近取材,合理节约施工用料,降低成本价格,积累信息资料。
1.9、资料员职责
(1)在项目经理、项目副经理及技术负责人的领导下,负责项目施工的日常技术管理工作。随着工程进度,负责收集、整理、填写、编制各种工程技术图文资料、音像资料及竣工资料。协助项目经理及技术负责人组织工程基础、主体结构验收和质量等级评定,办理有关技术资料。
(2)协助项目副经理及技术负责人,汇同质安科约请业主及监理单位进行地基基础、钢筋砼结构及砌体结构隐蔽前的检查验收工作及资料收集、整理、填写、编制工作;在技术负责人的领导下,进行各种原材料的现场取样、送检、资料回收、评定工作;各种施工配合比的日常管理及检查工作,各种工程技术资料的收发及执行情况的督导工作。
11.10、组长职责:
⑴在项目经理、技术负责人和文明施工负责人的直接领导下,组织领导所属班组的生产技术、政治思想、安全教育、文明施工及经济核算等学习工作。
⑵参加施工组织措施、季度计划、劳动力计划、机具计划、安全防护措施和材料供应计划,组织所属班组进行图纸、技术资料施工方案、各项施工措施的学习。做好任务交底、技术交底、质量安全文明施工措施交底工作。
1.11、班长职责:
⑴在各组长的领导下,搞好班组管理,完成项目部下达和各项施工任务,确保质量、确保安全、确保工期。
⑵配合技术人员办好现场设计变更和技术签证,参加交工验收工作,做好当天的质量、技术、安全交底工作。
⑶定期组织作业人员对工序质量进行自检、互检、交接检等工作,以确
保工程质量。
2、项目施工工作纪律
(1)严格遵守公司制定的各项规章制度和纪律,服从项目部的管理及工作安排。
(2)值班人员应坚守岗位,认真负责,并作好夜间值班记录,不得擅自离岗,违者扣发当月部份或全部奖金,若由于值班人员失职造成严重质量问题和其它事故的,将追究责任。
(3)施工现场内,无论上、下班时间,坚决禁止打牌赌博,违反者扣发当月全部奖金,情节严重者内部待岗处罚。
(4)施工现场内,上班时间内禁止喝酒,违者扣发当月部份或全部奖金,情节严重者,将扣发当月全部奖金,并作检查、待岗反省。
(5)项目部全体员工应自觉维护项目部的集体利益和企业形象,正确处理与建设方和监理方的关系。对故意败坏项目部形象,损坏项目部利益的,将作内部待岗处理,并扣发部份或全部奖金。
(6)坚持参加每天下午6:00点生产会,会上各分管施工员、材料员应积极发言,汇报当天工作情况。凡无故缺席者按生产会规定处罚。
(7)上班时间内,各施工员、专业技师应巡视现场,重点施工部位跟班作业,督促施工过程质量。禁止聚集在办公室闲聊,看报纸等,违反者扣发当月部份或全部奖金。
3、公司对项目部的优先权
公司在项目所在建设银行为项目部设专用账户,本工程资金专款专用,同时享有内部周转资金的保障供应权。
(1)机械设备优先配置权。确保工程中标后,各种优质机械设备即时进场安装,投入使用。
(2)材料及半成加工组织供应的重点保障权。
(3)劳动力优先调配权。确保本工程在公司范围内有针对性地抽调高素质的施工管理人才、技工及施工班组,以满足本工程施工需要。
(4)公司经理授权本工程项目经理有项目资金的使用权,生产物资的采购权。
4、公司对本工程项目部的监督、激励和考核
结合本工程质量要求高、工期紧的特点,公司为加大考核力度,将与项目部签订《管理目标责任书》。要求项目部管理人员集体交纳高额的内部履约保证金,实行重奖重罚的原则。实施行政和经济双重约束、激励的管理手段。每半个月公司各职能部门进行中间检查,每3月由公司经理亲自进行系统考核,以增强公司对本项目部的监督、约束、激励和考核机制,确保公司向业主的全面履约。
第二节 主要施工机械及设备投入计划
机具设备投入量必须满足施工需要,尽量做到民工以机械代替劳动力,尽量安排先进的施工机械,特别是挖土、水平运输、垂直运输机械。
主要设备均由公司内部调配,部分设备向社会租借,开工后均可依据工程需要陆续进场。
主要施工机械及设备需用量计划见表2-1、表2-2。
主要周转材料供应计划
为确保工程质量与工期,每栋建筑的周转材料应有三层模板,按照此精神特作如下安排(本工程周转材料包括:模板、钢管、扣件、脚手板、方木、安全网等。):
主要周转材料需用量计划见表2-3。
主要施工机械需用量计划表
表 2-1
项目
机具名称
型号
功率
(KW)
数量(台)
进场时间
垂直
运输机械
塔式起重机
QTZ-63
30
4
挖土方
施工电梯
SCD200/200
30
4
第五层主体(主楼)
钢
筋
加
工
机
械
切断机
CJ40-1
7.5
2
地下室施工
弯曲机
WJ40-1
3
2
地下室施工
对焊机
UN-100
100KVA
2
地下室施工
冷拉调直机
CT-14
11
2
地下室施工
交流电焊机
BX3-500
12KVA
8
地下室施工
电渣压力焊机
VE-15
15KVA
8
地下室施工
木
工
机
械
圆盘机
M442A
5
4
地下室施工
压刨机
M442A
5
2
地下室施工
砼
施
工
机
械
砼搅拌机
JZ350
5.5
2
陆续进场
振动棒
ZN-50
1.5
6
陆续进场
平板振动器
ZF220-50
1.1
4
陆续进场
砂浆搅拌机
UTZ-200
2.8
4
陆续进场
高压水泵
7.5
4
陆续进场
运输机械
东风自卸车
5T
6
陆续进场
黄河自卸车
8T
8
陆续进场
手推车
66
地下室施工
其
他
机
械
压桩机械
DYY-450
2
打桩阶段
机械钻孔桩机
90
10
陆续进场
潜水泵
1.1
4
陆续进场
挖土机
CAT-220
2
土方开挖
镝 灯
5
8
土方开挖
高压水泵
20
2
地下室施工
污水泵
HW60
3
4
土方开挖
砼输送泵
M442A
1
1
陆续进场
备用柴油发电机组
120
1
陆续进场
施工计量设备需用量计划表
表2-2
序号
名 称
规 格
数 量
1
经纬仪
J-2
2(台)
2
水准仪
S3
2(台)
3
激光垂直仪
JG-2
1(台)
4
钢卷尺
50M
4(把)
5
钢卷尺
5M
20(把)
6
塔尺
5M
2(把)
7
氧气表
0~25Mpa
0~2.5Mpa
6(块)
8
乙炔表
0~4Mpa
0~2.5Mpa
6(块)
9
磅秤
500kg
4(台)
10
杆秤
5 kg
1(把)
11
天平
HC-TP
1(台)
12
抗渗试模
φ150×150
4(组)
13
砼试模
150×150×150
12(组)
14
砂浆试模
7.07×7.07×7.07
3(组)
15
砼坍落度筒
2(组)
16
游标卡尺
0.01mm
2(只)
注:
上述经纬仪、水准仪、钢卷尺(50M)、氧气表、乙炔表、磅秤应经过年检年审。
主要周转材料需用量计划表
表 2-3
序号
名 称
规 格
数 量
备 注
1
钢管
φ48×3.5
1000吨
模板支撑及内、外脚手架
2
扣件
十字\一字\旋转
110000只
模板支撑及内、外脚手架
3
九夹板
900×2000
40000M2
框架支模
4
松木枋
50×100
220M3
框架支模
5
松木枋
40×80
60 M3
框架支模
6
松木板
25厚
70M3
框架支模
7
松木板
40厚
80M3
框架支模
8
配电柜
20000×1400
2座
配电房用
9
配电箱
800×600
18只
10
配电箱
450×600
12只
11
节能灯
400 W
8只
夜间施工照明
12
脚手板
1000×1200
6000片
13
安全网
3000×6000
2000M2
第三节 劳动力投入计划
1、我单位对本工程的质量、进度等承诺,选择施工队伍是非常重要
的一环,为此,我公司将抽调信誉好的施工队伍,能服从调配的作业承包队,负责本工程的施工。
2、对班组的要求:要求操作水平高、能理解图纸的要求,对木工、钢筋工、应能看懂图纸及了解施工规范。同时项目部应加强对作业班子的技术培训、职业道德的教育,对特殊工种岗位应持上岗证。
本工程所需劳动力:
① 打桩阶段劳动力需用量
表 2-4
工 种
人 数
计 划 进 场
计 划 退 场
钻孔工
20(外包)
工程开工
桩基完工
电工
2
工程开工
桩基完工
电焊工
4
塔吊桩的焊接
桩基完工
砼工
10
工程开工
桩基完工
钢筋工
10
工程开工
桩基完工
普工
20
工程开工
桩基完工
机操工
20
机械钻孔桩开工
桩基完工
② 结 构 阶 段 劳 动 力 需 用 量
表 2-5
工 种
人 数
计 划 进 场
计 划 退 场
木 工
100
地下室施工
主体结构完
钢筋工
60
地下室施工
主体结构完
砼 工
30
地下室施工
主体结构完
电焊工
4
地下室施工
主体结构完
架子工
30
地下室施工
工程全部完
泥 工
60
主楼上六层
工程全部完
机操工
20
地下室施工
工程全部完
电 工
2
地下室施工
工程全部完
普 工
30
地下室施工
工程全部完
管 工
20
地下室施工
工程全部完
(3)装 修 阶 段 劳 动 力 需 用 量
表 2-6
工 种
人 数
计 划 进 场
计 划 退 场
细木工
40
主体施工完2/3
工程完工
泥工
80
主体施工完2/3
工程完工
油漆工
30
主体施工完2/3
工程完工
电工
15
主体施工完2/3
工程完工
安装工
30
主体施工完2/3
工程完工
电焊工
8
主体施工完2/3
工程完工
机操工
20
地下室施工
工程全部完
普工
34
地下室施工
工程全部完
架子工
30
地下室施工
工程全部完
木工
10
地下室施工
主体结构完
钢筋工
10
地下室施工
主体结构完
砼工
20
地下室施工
主体结构完
第四节 施工总平面布置
一、布置原则:
经济合理,科学利用场地,有利于工程顺利进展,减少二次搬运,达到标化施工。
二、场地布置
根据本次《招标文件》要求和对现场踏勘情况,本着“经济、开心、合理、适用、文明”的原则,对施工现场场地作如下布置:
本工程由于地下室面积大,周边施工场地狭窄,施工期间,位于施工区东南位置设置钢筋加工厂,南侧沿边作为木工加工区域;基础施工期间:只配备一台砂浆搅拌机供砌筑筑砖膜使用,结构砼及另星用砼全部采用商品砼,所以基础施工期间不配备砼搅拌机;主体施工期间:钢筋加工厂设置两个,木工加工厂设置一个;1#、2#楼和7幢的A座、C座各设一台施工电梯;砼搅拌机在1#、2#楼和7幢处各设一台,砂浆搅拌机在这两处各设两台。本工程塔吊计划安装三台QTZ-63型塔吊,施工场内设办公区,职工生活区设置在场外(具体位置见施工平面布置图)。
三、施工用电、用水:
施工用水用电均已接到现场边缘,水电线路在场内沿建筑物四周的围墙敷设,再设支线引入需要地点。总配电房设在主楼北侧。
按照以往施工经验,工程施工用水、现场生活用水量、生活区生活用水量,均小于消防用水量,一般满足消防用水后,即可满足施工生活用水要求。现经过计算,现场供水主干管选用φ70无缝钢管。
四、施工现场用电布置
本工程用电依据现场情况编制现场临时用电施工组织设计,现场临时用
电必须符合建设部施工现场临时用电安全技术规范。(施工用电技术方案详见专项方案)
施工临时用电统计《施工现场临时用电量统计表》。
施工现场临时用电量统计表
序号
机械或设备名称
型号规格
数量(台)
国别产地
额定功功(KW)
计算功率(KW)
用于施工部位
1
塔 吊
3
山东
30
98.7
整个施工过程
2
施 工 电 梯
4
上海
30
131.6
整个施工过程
3
电 焊 机
BX3-500
8
杭州
12KVA
54.3
基础主体
4
对 焊 机
UN-100
2
上海
100KVA
76.7
基础主体
5
压 力 焊机
VE-15
8
宁波
15KVA
39.4
基础主体
6
钢筋切断机
CJ40-1
2
温州
7.5
15
基础主体
7
钢筋弯机
WJ40-1
2
温州
3
6
基础主体
8
钢筋调直机
CT-14
2
温州
11
22
基础主体
9
砼 搅 拌机
JZ350
4
上海
11.5
46
基础主体
10
砂浆搅拌机
UTZ-200
4
温州
2.8
11.2
主体装修
11
平板振动器
ZF220-50
4
温州
1.1
4.4
基础主体
12
插入式振动器
ZN-50
6
温州
1.5
9
基础主体
13
压 刨
M442A
2
温州
5
10
基础主体
14
电 锯
MJ318
4
温州
5
20
基础主体
15
镝 灯
8
温州
3.5
28
基础主体
16
消防水泵
1
温州
22
22
整个施工过程
17
混凝土输送泵
HB-15
1
32.2
32.2
基础主体
18
总包、分包生活用电
62.6
总负荷计算
A)总动力负荷计算
KX=0.5 tgΦ=1.28
除总包、分包生活用电外,总动力负荷计算如下(计算时考虑所有设备同时使用):
ΣP=98.7+131.6+54.3+76.7+39.4+15+6+22+46+11.2+4.4+9+10+20+28+22
+32.2=626.5kw
Pjl= KX×ΣP=0.5×626.5=313.25kw
Qj1=Pj1×tgΦ=313.25×1.28=400.96 kw
Sj1=( Pjl2+ Qj12)1/2=(313.252+400.962)1/2=508.82kvA
B)现场照明及总包\分包生活用电
tgΦ=0.48
Pj2=62.6KW
Qj2=62.6×0.48=30.05KW
Sj2=( Pj22 + Qj22)1/2=(62.22+30.052) =69.1KVA
总的计算负荷为:
Sj=[( Pjl+Pj2)2+(Qj1+ Qj2)]1/2=[( 313.25+62.6)2+(400.96+ 30.05)]1/2=571.87KVA
根据负荷计算,由当地高压10KV查表知:
SL7-400/10变压器额定容量400KVA两台>571.87KVA,可满足要求。
桩基础施工期间,我公司投入11台GPS-15钻孔灌注桩机,总功率达900KW,现场另有一台SL7-400/10的变压器可供使用,所以桩基础施工时能满足要求。
(一)用电计划
1、现场用电采用三相五线制,施工现场专用的终端点直接接地的电力线路必须采用TN-S接零保护系统,电气设备的金属外壳必须与专用保护零线想接,专用保护零线应由工作接地线、配电箱的零线或第一级漏电保护器、电源的零线引出,并按规定色标要求接线。
2、根据施工现场平面图及用电设备布置情况,从配电房埋至分配电箱分8个干线,即HGI1、HGI2、HGI3、HGI4、HGI5、HGI6、HGI7、HGI8,再由分配电箱引至各用电设备开关箱。
3、根据《施工现场临时用电安全技术规范》及浙江省有关标准工地要求及规定,本供电系统采用TN-S(三相五线制)供电。
(二)导线截面及分配箱,开关箱内电气设备选择
在选择前应对照平面图和系统图,先由用电设备至开关箱计算,再由开关箱至分配箱计算,选择导线及开关设备,分配箱至开关箱,开关箱至用电设备箱的导线敷设采用铜蕊、橡皮绝缘导线穿钢管暗设在地面内,由于这部分距离比较短,因此不考虑电压降,只按导线安全载流量选择寻找截面。
(三)安全用电技术措施
本工程施工现场临时用电现场线路采用地下预埋形式,自变压器引线到配电房,从配电房沿围墙布置,过大门、道路均预埋通过,线路采用ø150-100-75的PUVC管,施工用电线路,现场安装、维修或拆除必须由电工完成。
(1)、配电箱与开关箱设置分箱,材料采用薄铁板,厚度为1.5毫米,
安装在坚固的支架上,配电箱、开关箱的下底与地面的垂直距离不小于1.2
米,箱内的连接线采用绝缘导线接头,不得有外露带电部分及松动现象,外壳必须作保护接地,配电箱、开关箱必须设有防雨、防尘措施。
(2)、配电箱、开关箱中导线的进、出口应设在箱体底面,严禁设在箱体的顶面、侧面、后面或箱门处。
(3)、配电箱、开关箱内的电器必须设置漏电保护器。
(4)、所有开关箱应标明其名称用途,并分别标记由专业电工专人负责。每月进行检查和维修一次,检查、维修时必须按规定穿戴绝缘衣着。在使用过程中必须按照下述操作程序进行操作。
送电操作程序为总配电箱→分配电箱→开关箱。
停电操作程序为开关箱→分配电箱→总配电箱(出现电气故障的紧急情况除外)
(5)、配电箱、开关箱内不得放置任何杂物,并应经常保持整洁,不得挂接其他临时用电设备,熔断器的熔体更换时,严禁用不符合原规格的熔体代替。
(6)、现场施工照明,必须设主线,分支线,并设置横担、绝缘子、室内电线灯具高度不低于2.5米,室外不低于3米,开关采用拉线开关。
(7)、开关箱内必须实行“一机一闸一保险”装置,严禁用同一个开关电器直接控制二台或二台以上的用电设备。
(8)、在施工时各线路支架的外侧
展开阅读全文
