资源描述
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
1 施工准备
1.1 技术准备
1.调查现场情况,编制详细可行的沥青混凝土面层施工方案,并经监理审批后组织交底。
2.沥青混凝土面层施工必须成立施工组织机构,使施工准备、摊铺、压实、质检、后勤和设备保障等全过程处于受控状态。
3.对计划使用的机械设备和混合料配合比,应通过铺筑试验段进行检验,对拌和、运输、摊铺、碾压以及工序衔接等进行优化,提出标准施工方法。
1.2 材料要求
原材料及沥青混合料应符合《公路沥青路面施工技术规范》JTG F40-2004的有关规定。
1.3 机具设备
1.主要机械设备
(1)履带式沥青混凝土摊铺机、轮胎式沥青混凝土摊铺机。
(2)压实机械:6~14t双轮钢筒压路机,16~20t轮胎式压路机,1~2t手扶式小型振动夯实机。
(3)其他机械:铣刨机、自卸汽车、铲车、水车、加油车、沥青洒布车、路面切缝机。
2.施工及检测工具
(1)施工工具:平铁锨、耙子、小火车、浮动机准梁、筛子、墩锤、烙铁、手锤、测墩、铝合金导梁、钎子、绕线支架、紧线器、喷灯。
(2)检测工具:3m直尺、测平车、核子仪、钻芯取样机、数显测温计、全站仪、水准仪、钢尺、小线等 。
1.4 作业条件
1. 沥青混凝土下面层必须在基层验收合格并清扫干净、沥青透层及封层施工完毕24h后方可进行施工。
2. 沥青混凝土下面层施工应在路缘石安装完成并经监理验收合格后进行。路缘石与沥青混合料接触面应涂刷粘结油。
3.沥青混凝土中、上面层施工前,应对下面层和桥面混凝土铺装进行质量检测汇总。对存在缺陷部分进行必要的铣刨处理。
4.沥青混凝土中、上面层施工应在下面层及桥面防水层施工完成且经监理验收合格后进行。对中、下面层表面泥泞、污染等必须清理干净,面层之间并喷洒粘层油。
5.施工前应对各种施工机具做全面检查,经调试证明处于性能良好状态,机械数量足够,施工能力配套,重要机械宜有备用设备。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表1
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
2 施工工艺
施工准备

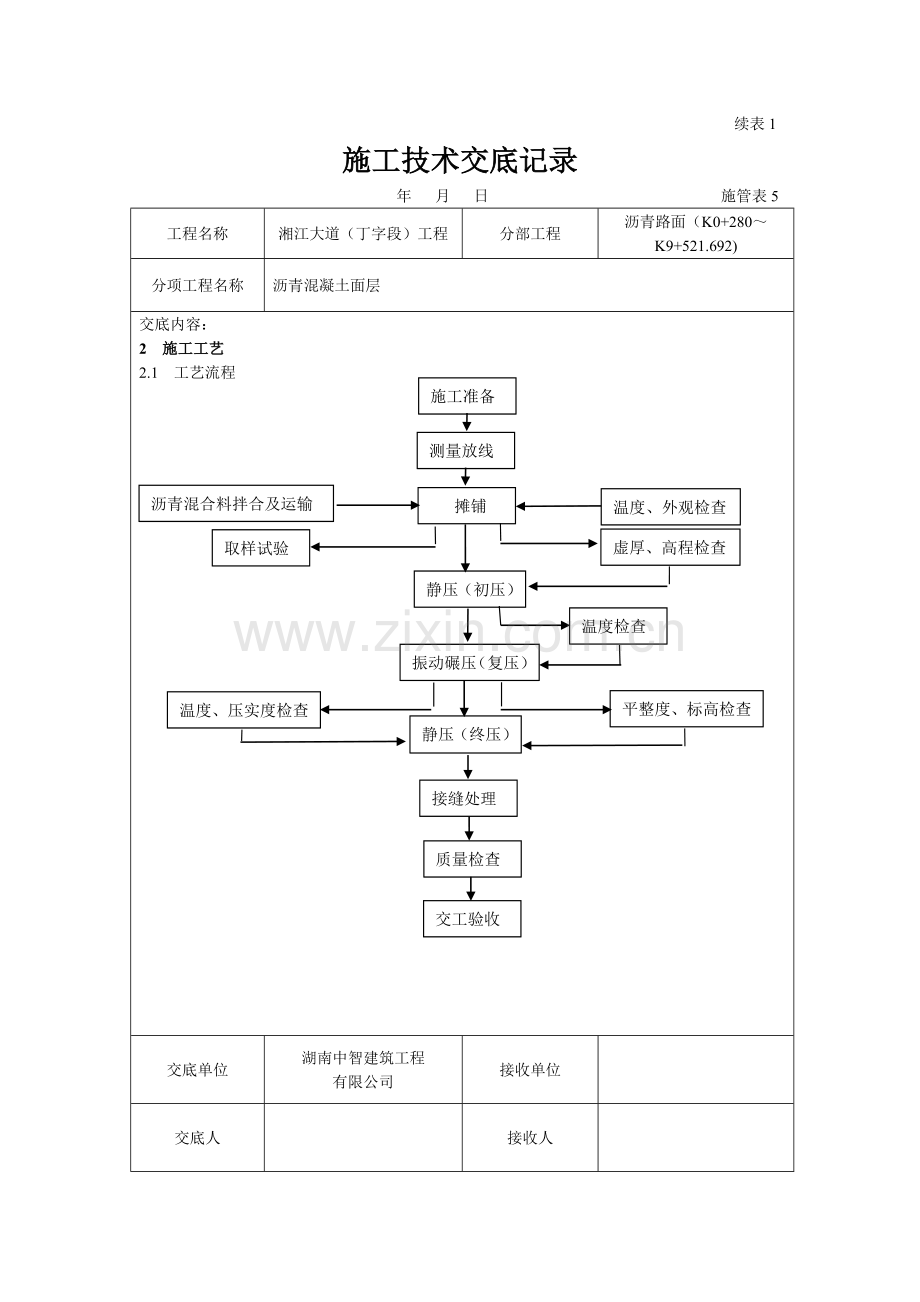

2.1 工艺流程
测量放线
沥青混合料拌合及运输
温度、外观检查
摊铺
虚厚、高程检查
取样试验
静压(初压)
温度检查
振动碾压(复压)
温度、压实度检查
平整度、标高检查
静压(终压)
接缝处理
质量检查
交工验收
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表2
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
2.2 操作工艺
1.测量放线
参照“公路与城市道路工程施工测量”测放。
2.沥青混合料的运输
(1)运输沥青混凝土混合料的车辆应每天进行检查,确保车况良好。对运输车司机应进行教育培训。
(2)沥青混凝土混合料应采用后翻式大吨位自卸汽车运输,车厢应清扫干净。为防止沥青混合料与车厢板粘结,车厢底板和侧板可均匀涂抹一薄层油水(柴油与水的比例可为1:3)。
(3)从拌合机向运料车装料时,每卸一斗混合料挪动一下汽车位置,以减少粗细集料的离析现象。
(4)沥青混合料运输车的数量应与搅拌能力或摊铺速度相适应,施工过程中摊铺机前方应有运料车在等候卸料。在施工现场等候卸料的运料车不宜少于5辆。
(5)沥青混凝土混合料在运送过程中,应用篷布全面覆盖,用以保温、防雨、防污染。
(6)运料车卸料时,设专人进行运料车辆的指挥,在运料车距摊铺机料斗200mm~300mm处停车挂空挡,由摊铺机推动前进,严禁冲撞摊铺机。
(7)现场设专人进行收料,并检查沥青混合料质量和检测温度。对结团成块、花白料、温度不符合规范规定要求的沥青混合料不得铺筑在道路上,应予以废弃。
3.摊铺
(1)铺筑沥青混合料前,应检查确认下层的质量。当下层质量不符合要求,或未按规定洒布透层、粘层、铺筑下封层时,不得铺筑沥青混凝土面层。
(2)辅道面层采用机械全幅摊铺,机动车道面层采用两台摊铺机成梯队作业进行联合摊铺。
(3)摊铺前根据虚铺厚度(虚铺系数)垫好垫木,调整好摊铺机,并对烫平板进行充分加热,为保证烫平板不变形,应采用多次加热,温度不宜低于100℃。摊铺机行走速度控制在1~2m/min,并始终保持匀速前进,不得忽快忽慢,无特殊情况不得中途停顿。
(4)沥青混凝土下面层摊铺应采用双基准线控制,基准线可采用钢丝绳或基准梁,高程控制桩间直线段宜为l0m,曲线段宜为5m。当采用钢丝绳作为基准线时,应注意张紧度,200m长钢丝
绳张紧力不应小于1000N。中、表面层应采用浮动基准梁作为基准装置,摊铺过程中和摊铺结束后, 设专人在浮动基准梁和摊铺机履带前进行清扫,及时对滑靴进行清理润滑,保证其表面洁净无粘着物。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表3
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
(5)摊铺过程中两侧螺旋送料器应不停地匀速旋转,使两侧混合料高度始终保持熨平板的2/3高度,使全断面不发生离析现象。
(6)摊铺过程中设专人检测摊铺温度、虚铺厚度,发现问题及时调整解决,并做好记录。
(7)沥青混合料摊铺预压密实度采用经过对比的核子密度仪检测,对比时相关系数下值不得小于0.98。
(8)所有路段均应采用摊铺机摊铺,对于边角等机械摊铺不到的部位,必须采用人工摊铺时,则必须配备足够的人力,尽可能地缩短整个摊铺及找平过程。摊铺时,将沥青混合料根据需要数量卸至指定地点,并在地面上铺垫钢板,由人工进行扣锨摊铺,不得扬锹远甩,用耙子进行找平2~3次,但不应反复刮平,以免造成混合料离析。在施工过程中,应对铁锨、耙子等施工工具进行加热,再蘸少许柴油与水混合液(但不要过于频繁),找平后及时进行碾压。
(9)沥青混合料的松铺系数根据试验段试铺碾压结果采用,试验段可按下表规定采用:
沥青混合料的松铺系数
种类
机械摊铺
人工摊铺
沥青混凝土混合料
1.15~1.35
1.25~1.50
注:细粒式沥青混合料取上限,粗粒式沥青混合料取下限
4.碾压
(1)沥青混合料的碾压一般分为初压、复压、终压三个阶段。
1)初压应紧跟在摊铺机后较高温度下进行,采用6-8T双钢轮压路机或6-14T振动压路机(静压)两遍。初压温度不宜低于150℃,碾压速度为1.5~2km/h,碾压重叠宽度宜为1/3-1/2轮宽,并使压路机驱动轮始终朝向摊铺机。
2)复压应紧接在初压后进行,宜采用10~14T高频、低振幅振动压路机或16~26t轮胎压路机碾压4~6遍,直至达到要求压实度。复压温度不宜低于130℃,速度控制在4~5km/h。
3)终压紧接在复压后进行,采用6~14T的振动压路机进行静压2~4遍,至表面无轮迹。终压温度不宜低于90℃,碾压速度为2~4km/h。
(2)碾压段长度以温度降低情况和摊铺速度为原则进行确定,压路机每完成一遍重叠碾压,就应向摊铺机靠近一些,在每次压实时,压路机与摊铺机间距应大致相等,压路机应从外侧向中心平行道路中心线碾压,相邻碾压带应重叠1/3轮宽,最后碾压中心线部分,压完全幅为一遍。
(3)在碾压过程中应采用自动喷水装置对碾轮喷洒掺加洗衣粉的水,以避免粘轮现象发生,但应控制好洒水量。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表4
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
(4)压路机不得在未压实成型的混合料上停车,振动压路机在已压实成型的路面上行驶应关闭振动。
(5)设专人检测碾压密度和温度,避免沥青混合料过压。
(6)对路边缘、拐角等局部地区采用手扶式压路机、平板夯及人工墩锤进行加强碾压。
5.接缝处理
(1)横向接缝
1)每天施工缝接缝应采用直茬直接缝,用3m靠尺检测平整度,用人工将端部厚度不足和存在质量缺陷部分凿除,使下次连接成直角连接。
2)将接缝清理干净后,涂刷粘接沥青油。下次接缝继续摊铺时应重叠在已铺层上5mm~l0mm,摊铺完后用人工将已摊铺在前半幅上的混合料铲走。
3)碾压时在已成型路幅上横向行走,碾压新层l00mm~150mm,然后每碾压一遍向新铺混合料移动150mm~200mm,直至全部在新铺层上为止,再改为纵向碾压,充分将接缝压实紧密。
(2)纵向接缝
对已施工的车道,当其边缘部分由于行车或其他原因已发生变形污染时,应加以修理。对塌落部分或未充分压实的部分应采用铣刨机或切割机切除并凿齐,缝边要垂直,线型成直线,涂刷粘接沥青油后再摊铺新沥青混合料。碾压时应紧跟在摊铺机后立即碾压。
6.透层、粘层与封层
(1)水稳基层顶面设置沥青透层,透层沥青采用煤油稀释沥青(T-2),用量为1.0L/m2,透层深度必须大于5mm,透层上铺设1cm厚沥青稀浆封层,沥青用量为2.0kg/m2,然后再在上面均匀撒布一层单一粒径的碎石,撒布面积为满铺的60%-70%。
(2)面层与面层之间设置沥青粘层,粘层油采用喷洒型阳离子乳化沥青(PC-3),用量为0.5L/m2。
(3)浇洒透层沥青须符合如下要求:
1)气温低于15℃或即将降雨时不宜施工;
2)按设计沥青用量浇洒均匀,遗漏点人工补洒;
3)基层浇洒透层沥青后禁止车辆、行人通行;
4)在铺筑沥青面层前局部多余未渗入基层的沥青应清除。
(4)浇洒粘层沥青应符合下列要求:
1)沥青应均匀浇洒或涂刷;
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表5
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
2)浇洒粘层沥青后应禁止车辆行人通过;
3)粘层沥青浇洒过量处应用人工刮除。
7.水稳基层裂缝处置
(1)针对水稳基层顶面纵向间距大于10m的微弱裂缝,采取如下办法处理:中心两侧各60cm宽范围铺设玻纤格栅,并用铁钉固定,延缓裂缝反射。
(2)针对水稳基层顶面纵向间距大于10m贯通半边路基的裂缝,采取如下办法处理:首先对裂缝两侧各1m范围进行清扫、吹尘和清洗;在裂缝两侧各60cm范围内,喷洒乳化沥青;再沿裂缝为中心两侧各60cm宽范围铺设玻纤格栅或黏贴玻纤布,并用铁钉固定,封水及延缓裂缝反射。
2.3 雨期施工
沥青面层不得在雨天施工,当施工中遇雨时,应停止施工,雨期施工时必须切实做好路面排水。
3 质量标准
3.1 基本要求
1.沥青混合料的矿料质量及矿料级配应符合设计要求和施工规范的规定。
2.严格控制各种矿料和沥青用量及各种材料和沥青混合料的加热温度,沥青材料及混合料的各项指标应符合设计和施工规范要求。沥青混合料的生产,每日应做抽提试验、马歇尔稳定度试验。矿料级配、沥青含量、马歇尔稳定度等结果的合格率不小于90%。
3.拌和后的沥青混合料均匀一致,无花白,无粗细料分离和结团成块现象。
4.基层必须碾压密实,表面干燥、清洁、无浮土,其平整度和路拱度符合要求。
5.摊铺时应严格控制摊铺厚度和平整度,避免离析,注意控制摊铺和碾压温度,碾压至要求的密实度。
3.2 实测项目 见表1-29 沥青混凝土面层实测项目
3.3 外观鉴定
1.表面应平整密实,不应有泛油、松散、裂缝和明显离析等现象。
半刚性基层的反射裂缝可不计作施工缺陷,但应及时进行灌缝处理。
2.搭接处应紧密、平顺,烫缝不应枯焦。
3.面层与路缘石及其他构筑物应密贴接顺,不得有积水或漏水现象。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表6
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
表1-29 沥青混凝土面层实测项目
项次
检查项目
规定值或允许偏差
允许偏差
检查频率及检查方法
1
外观
表面平整密实、不得有轮迹、裂缝、推挤、油丁、油包、离析、花白料现象
随时、目测
2
压实度(%)
上面层:98%
中、下面层:97%
每200m测1处
3
平整度(mm)
标准偏差σ
0.7
平整度仪:全线连续按每100m计算σ
最大间隙h
2.0
3m直尺,每200m2处×10尺
4
弯沉值(0.01mm)
≤设计允许值
按JTJ071-94附录H检查
5
抗滑
摩擦系数
≧45BPN
摆式仪或摩擦系数测定车
每200m测1处
构造深度
≧0.55mm
砂铺法,每200m测1处
6
纵断面高程(mm)
±10
水准仪:每200m测4点
7
宽度(mm)
±20
尺量,每200m测4断面
8
厚度(mm)
总厚度
-8
每200m测1点
上面层
-4
9
横坡(%)
±0.2
水准仪:每200m测4断面
10
中线平面偏差(mm)
±20
经纬仪:每200m测4点
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表7
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
4 成品保护
4.1 设专人维护压实成型的沥青混凝土路面,必要时设置围挡,完全冷却后(一般不少于24h)才能开放交通。
4.2 施工过程中应加强对路缘石、绿化等附属工程的保护,路边缘应采用小型机械压实。
4.3 施工人员不得随意在未压实成型的沥青混凝土路面上行走。
4.4 当天碾压完成的沥青混凝土路面上不得停放一切施工设备,以免发生沥青混凝土路面面层变形。
4.5 严防设备漏油污染路面。
5 应注意的质量问题
5.1 沥青混凝土路面摊铺中常见的质量缺陷
厚度不准、平整度差(小波浪、台阶)、混合料离析、裂纹、拉沟等质量缺陷。为防止和消除在施工中可能发生的各种质量缺陷应注意以下几点:
1.波浪型基层的摊铺,应对有大波浪的基层,在其凹陷处预先铺一层混合料,并予以压实。在平整度较差的地段摊铺联结层和面层时,应采用自动调平装置。
2.为了保持恒定的摊铺厚度,除了用厚度调节器进行调整外,应尽可能利用烫平装置的自动调平能力予以调整。
3.严格控制沥青混合料的质量,以消除裂纹、拉沟等铺层质量缺陷现象,提高沥青混凝土路面的承载力。
4.应严格控制轮胎摊铺机的轮胎气压(一般为0.5~0. 55MPa),防止因轮胎气压超限,摊铺机打滑;或因气压过低,机体随受料重量变化而上下变动,造成铺层出现波浪。应防止履带式摊铺机履带松紧度超限而导致摊铺机速度发生脉冲,而使铺层面形成搓板。
5.2 压实
压实是沥青混凝土路面施工的最后一道工序,路面质量最终要通过碾压来体现,应结合工程实际,考虑摊铺机的生产率、混合料特性、摊铺厚度、施工现场的具体条件等因素,合理选择压实机种类、吨位、数量及组合方式。
5.3 控制碾压温度
为提高压实质量,应控制碾压温度(一般为110℃~120℃之间),确定合理的压实速度与遍数及选择合理的振频和振幅。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
续表8
施工技术交底记录
年 月 日 施管表5
工程名称
湘江大道(丁字段)工程
分部工程
沥青路面(K0+280~K9+521.692)
分项工程名称
沥青混凝土面层
交底内容:
6 环境、职业健康安全管理措施
6.1 环境管理措施
1.严格执行作业时间,尽量避免噪声扰民,控制强噪声机械在夜间作业。
2.对施工剩余的沥青混凝土路面材料及凿除接茬的废渣,不得随意扔弃,应集中外运到规定地点进行处理。
3.喷洒粘油时,对路缘石进行防护以免污染周围环境及其他工序。
4.清扫路面基层时,应先洒水润湿,防止扬尘。
5.施工现场设专人指挥运输车辆。运输车辆进入现场应注意控制车速,安全行驶。
6.2 职业健康安全管理措施
1.所有机械操作手都必须持证上岗,严禁酒后操作设备。
2.做好施工机械设备日常维修保养,保证机械安全使用性能。严禁故障机械进入施工现场。
3.现场施工人员必须配备相应的劳动保护用品。
4.从事沥青混合料的操作人员应定期进行体检,对沥青材料过敏者和皮肤病患者不宜从事此项工作。对核子密度仪的试验人员也应定期进行身体检查。
交底单位
湖南中智建筑工程
有限公司
接收单位
交底人
接收人
展开阅读全文
