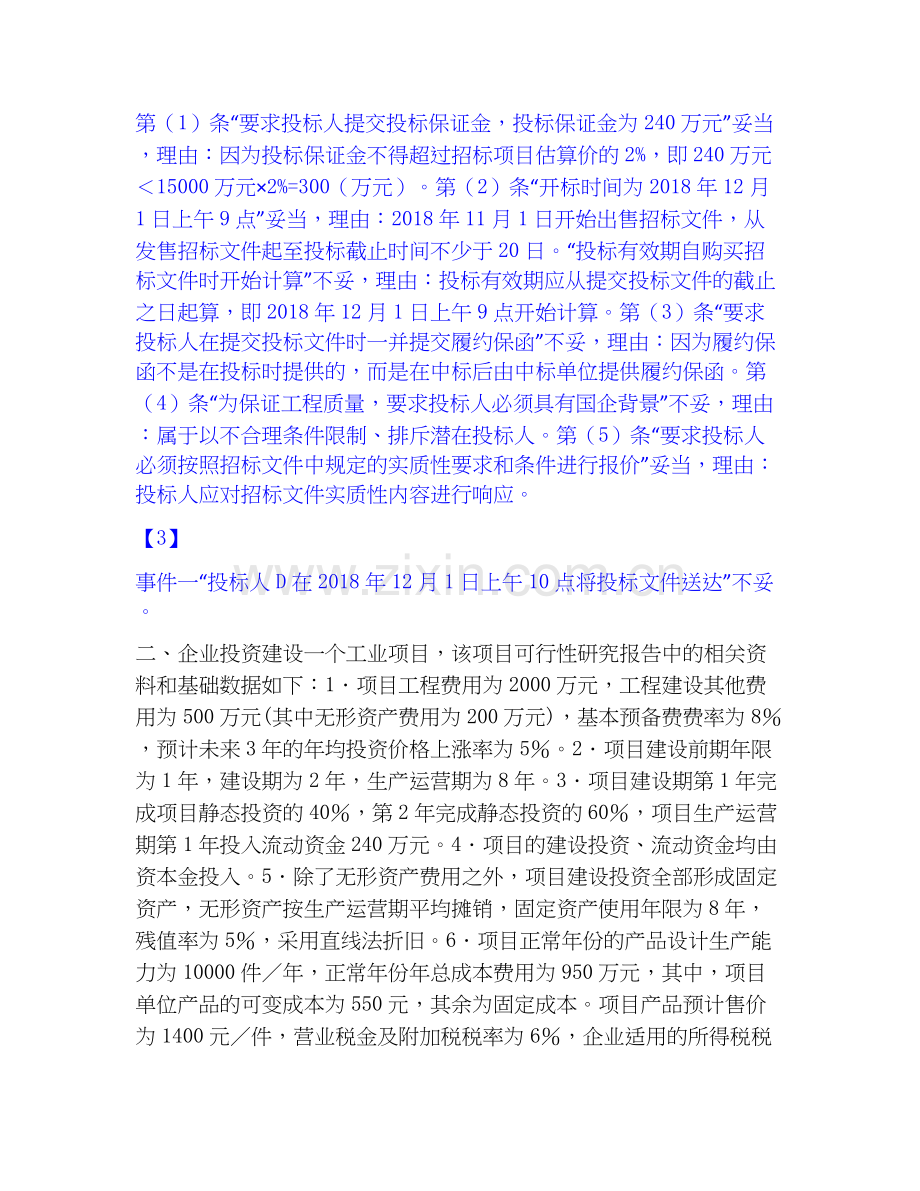

2020-2025年一级造价师之工程造价案例分析(土建+安装)全真模拟考试试卷A卷含答案 大题(共15题) 一、某国有资金占控股投资的基础设施建设项目,该项目对技术和性能无特殊要求,项目估算价为1.5亿元。业主委托具有相应资质的甲招标代理机构办理招标的具体事宜。招标代理机构得到招标人的委托,在当地指定的报刊、信息网络等媒介发布了招标公告。招标公告主要内容包括:(1)招标人的名称和地址;(2)招标项目的内容、规模等;(3)招标项目的技术标准和要求;(4)投标文件的格式要求;(5)招标项目的实施地点和工期等;(6)获取招标文件的地点和时间。招标代理机构根据业主要求编制了该项目的招标控制价。2018年11月1日至11月5日为招标文件的发售期,共有A、B、C、D、E、F六家投标单位购买了招标文件。招标文件部分规定如下:(1)要求投标人提交投标保证金,投标保证金金额为240万元;(2)开标时间定为2018年12月1日上午9点,投标有效期自购买招标文件时开始计算;(3)要求投标人在提交投标文件时一并提交履约保函; 【答案】 【1】 招标公告中的第(3)条“招标项目的技术标准和要求”不妥,理由:因为招标项目技术标准和要求属于招标文件的内容。第(4)条“投标文件的格式要求”不妥;理由:因为投标文件的格式要求属于招标文件的内容。 【2】 第(1)条“要求投标人提交投标保证金,投标保证金为240万元”妥当,理由:因为投标保证金不得超过招标项目估算价的2%,即240万元<15000万元×2%=300(万元)。第(2)条“开标时间为2018年12月1日上午9点”妥当,理由:2018年11月1日开始出售招标文件,从发售招标文件起至投标截止时间不少于20日。“投标有效期自购买招标文件时开始计算”不妥,理由:投标有效期应从提交投标文件的截止之日起算,即2018年12月1日上午9点开始计算。第(3)条“要求投标人在提交投标文件时一并提交履约保函”不妥,理由:因为履约保函不是在投标时提供的,而是在中标后由中标单位提供履约保函。第(4)条“为保证工程质量,要求投标人必须具有国企背景”不妥,理由:属于以不合理条件限制、排斥潜在投标人。第(5)条“要求投标人必须按照招标文件中规定的实质性要求和条件进行报价”妥当,理由:投标人应对招标文件实质性内容进行响应。 【3】 事件一“投标人D在2018年12月1日上午10点将投标文件送达”不妥。 二、企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。2.项目建设前期年限为1年,建设期为2年,生产运营期为8年。3.项目建设期第1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。4.项目的建设投资、流动资金均由资本金投入。5.除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。6.项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中,项目单位产品的可变成本为550元,其余为固定成本。项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。7.项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。问题:(1)分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。(2)分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。(3)分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。(4)分别列式计算项目正常年份的产量盈亏平衡点。 【答案】问题(1):基本预备费=(2000+500)×8%=200(万元)静态投资额=2000+500+200=2700(万元)第1年价差预备费=2700×40%×[(1+5%)1.5-1]=82.00(万元)第2年价差预备费=2700×60%×[(1+5%) 2.5-1]=210.16(万元)项目建设投资=工程费用+工程建设其他费用+预备费=2700+82.00+210.16=2992.16(万元)问题(2):固定资产折旧=(2992.16-200)×(1-5%)/8=331.57(万元)正常年份的可变成本=10000×550/10000=550.00(万元)固定成本=950-550=400.O0(万元)经营成本=总成本-折旧-摊销摊销=200/8=25.00(万元)经营成本=950-331.57-25=593.43(万元)问题(3): 三、某市政府投资的一个建设工程项目,项目法人单位委托某招标代理机构采用公开招标方式代理项目施工招标,并委托具有相应资质的工程造价咨询企业编制了招标控制价。招标过程中发生以下事件:事件1:招标信息在招标信息网上发布后,招标人考虑到该项目建设工期紧,为缩短招标时间,而改用邀请招标方式,并要求在当地承包商中选择中标人。事件2:资格预审时,招标代理机构审查了各个潜在投标人的专业、技术资格和技术能力。事件3:招标代理机构设定招标文件出售的起止时间为3个工作日,要求投标人提交的投标保证金为120万元。事件4:开标后,招标代理机构组建评标委员会,由技术专家2人、经济专家3人、招标人代表1人、该项目主管部门主要负责人1人组成。事件5:招标人向中标人发出中标通知书后,向其提出降价要求,双方经过多次谈判,签订了书面合同,合同价比中标价降低2%。招标人在与中标人签订合同3周后,退还了未中标的其他投标人的投标保证金。问题:1.说明工程造价咨询企业编制招标控制价的主要依据。2.指出事件1中招标人行为的不妥之处,并说明理由。3.说明事件2中招标代理机构在资格预审时还应审查哪些内容。4.指出事件3、事件4中招标代理机构行为的不妥之处,并说明理由。5.指出事件5中招标人行为的不妥之处,并说明理由。 【答案】问题1:工程招标控制价的主要编制依据如下:(1)《建设工程工程量清单计价规范》GB50500--2013;(2)国家或省级、行业建设主管部门颁发的计价定额和计价方法;(3)建设工程设计文件及相关资料;(4)招标文件中的工程量清单及有关要求;(5)与建设项目相关的标准、规范、技术资料;(6)相关工程造价信息;(7)其他的相关资料。问题2:(1)招标人改用邀请招标不妥。因为该工程是政府投资的建设工程项目,未经批准不得擅自改变招标方式。(2)在当地承包商中选择中标人不妥。在公开招标活动中,不得限制或者排斥本地区以外的法人或者其他组织参加投标。问题3:还应审查的内容有:(1)具有独立订立合同的权利; 四、某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1-1:表1-1 已建类似项目工程造价结算资料表1.1中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。  问题:  1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。  试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。  2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。  3.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。  试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。  4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表1.1中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。  试确定拟建项目全部建设投资。(问题1~4计算过程和结果均保留两位小数。) 【答案】问题1:(5分)  (1)建筑工程造价综合差异系数:  13.5%×1.36+61.7%×1.28+9.3%×1.23+15.5%×1.18(1.5分)  =1.27(0.5分)  (2)拟建项目建筑工程总费用:  (21734.00-4470.00×20%)×1.27( 2.5分)  =26466.80(万元)(0.5分)  问题2:(3分)  进口设备其他从属费用和国内运杂费占设备购置费百分比:  (16430-1200×8.3)/16430( 2.5分)  =39.38%(0.5分)  问题3:(8分)  (1)计算拟建项目A生产车间的设备购置费  方法一: 五、某市为改善越江交通状况,提出以下两个方案。方案1:在原桥基础上加固、扩建。该方案预计投资40000万元,建成后可通行20年。这期间每年需维护费1000万元。每10年需进行一次大修,每次大修费用为3000万元,运营20年后报废时没有残值。方案2:拆除原桥,在原址建一座新桥。该方案预计投资120000万元,建成后可通行60年。这期间每年需维护费1500万元。每20年需进行一次大修,每次大修费用为5000万元,运营印年后报废时可回收残值5000万元。不考虑两方案建设期的差异,基准收益率为6%。主管部门聘请专家对该桥应具备的功能进行了深入分析,认为从F1、F2、F3、F4、F5共5个方面对功能进行评价。表 2.1是专家采用0—4评分法对5个功能进行评分的部分结果,表 2.2是专家对两个方案的5个功能的评分结果。计算所需系数参见表 2.3。问题在答题纸表 2.4中计算各功能的权重(权重计算结果保留三位小数)。2.列式计算两方案的年费用(计算结果保留两位小数)。3.若采用价值工程方法对两方案进行评价,分别列式计算两方案的成本指数(以年费用为基础)、功能指数和价值指数,并根据计算结果确定最终应入选的方案(计算结果保留三位小数)。4.该桥梁未来将通过收取车辆通行费的方式收回投资和维持运营,若预计该桥梁的机动车年通行量不会少于1500万辆,分别列式计算两方案每辆机动车的平均最低收费额(计算结果保留两位小数)。 【答案】(1)(2)方案1的年费用=1000+40000(A/P,6%,20)+3000(P/F,6%,10)(A/P,6%,20)=1000+40000×0.0872+3000×0.5584×0.0872=4634.08(万元)方案2的年费用=1500+120000(A/P,6%,60)+5000(P/F,6%,20)(A/P,6%,60)+5000(P/F,6%,40)(A/P,6%,60)-5000(P/F,6%,60)(A/P,6%,60)=1500+120000×0.0619+5000×0.3118×0.0619+5000×0.0972×0.0619-5000×0.0303×0.0619=9045.21(万元)或:方案1的年费用=1000+[40000+3000(P/F,6%,10)](A/P,6%,20)=1000+(40000+3000×0.5584)×0.0872=4634.08(万元)方案2的年费用=1500+[120000+5000(P/F,6%,20)+5000(P/F,6%,40)-5000×(P/F,6%,60)]×(A/P,6%,60)=1500+(120000+5000×0.3118+5000×0.0972-5000×0.0303)×0.0619=9045.21(万元) 六、建设项目采用全过程总承包EPC模式进行公开招标工作,工程建设工期定为1年,标底300万元。通过资格审查并参加投标的有甲、乙、丙、丁、戊五家施工单位。开标后,发现所有投标人的报价比标底高出100万,为了避免招标失败,甲方要求招标代理机构重新核查和制定新的标底,代理机构核查后发现标底漏项,修正了错误,重新确定了新的标底。甲、乙、丙三家投标人认为新的标底不合理,要求撤回投标文件。由于这些原因。在招标文件规定的投标有效期内没有定标。为了早日开工,甲方更改了招标文件中关于工期和结算的条件,指定了一家施工单位为中标人。问题:1.指出上述招标过程中的不恰当的地方。2.甲、乙、丙三家投标人撤回投标文件是否正确并说明原因。3.如果招标失败。甲方能否重新招标说明原因。 【答案】问题1:招标过程的不当之处:(1)开标后,重新确定标底。(2)投标有效期内,未完成定标工作。(3)更改招标文件中的关键条款。(4)直接指定施工单位。问题2:甲、乙、丙三家投标人撤回投标文件是不正确的,在投标有效期内不得撤回投标文件。问题3:可以重新招标。有下列情形之一的,招标人将重新招标:(1)投标截止时间止,投标人少于3个的:(2)经评标委员会评审后否决所有投标人。 七、某建设项目采用全过程总承包EPC模式进行公开招标工作,工程建设工期定为1年,标底300万元。通过资格审查并参加投标的有甲、乙、丙、丁、戊五家施工单位。开标后,发现所有投标人的报价比标底高出100万,为了避免招标失败,甲方要求招标代理机构重新核查和制定新的标底,代理机构核查后发现标底漏项,修正了错误,重新确定了新的标底。甲、乙、丙三家投标人认为新的标底不合理,要求撤回投标文件。由于这些原因。在招标文件规定的投标有效期内没有定标。为了早日开工,甲方更改了招标文件中关于工期和结算的条件,指定了一家施工单位为中标人。问题:1.指出上述招标过程中的不恰当的地方。2.甲、乙、丙三家投标人撤回投标文件是否正确并说明原因。3.如果招标失败。甲方能否重新招标说明原因。 【答案】问题1:招标过程的不当之处:(1)开标后,重新确定标底。(2)投标有效期内,未完成定标工作。(3)更改招标文件中的关键条款。(4)直接指定施工单位。问题2:甲、乙、丙三家投标人撤回投标文件是不正确的,在投标有效期内不得撤回投标文件。问题3:可以重新招标。有下列情形之一的,招标人将重新招标:(1)投标截止时间止,投标人少于3个的:(2)经评标委员会评审后否决所有投标人。 八、企业投资建设一个工业项目,该项目可行性研究报告中的相关资料和基础数据如下:1.项目工程费用为2000万元,工程建设其他费用为500万元(其中无形资产费用为200万元),基本预备费费率为8%,预计未来3年的年均投资价格上涨率为5%。2.项目建设前期年限为1年,建设期为2年,生产运营期为8年。3.项目建设期第1年完成项目静态投资的40%,第2年完成静态投资的60%,项目生产运营期第1年投入流动资金240万元。4.项目的建设投资、流动资金均由资本金投入。5.除了无形资产费用之外,项目建设投资全部形成固定资产,无形资产按生产运营期平均摊销,固定资产使用年限为8年,残值率为5%,采用直线法折旧。6.项目正常年份的产品设计生产能力为10000件/年,正常年份年总成本费用为950万元,其中,项目单位产品的可变成本为550元,其余为固定成本。项目产品预计售价为1400元/件,营业税金及附加税税率为6%,企业适用的所得税税率为25%。7.项目生产运营期第1年的生产能力为正常年份设计生产能力的70%,第2年及以后各年的生产能力达到设计生产能力的100%。问题:(1)分别列式计算项目建设期第1年、第2年价差预备费和项目建设投资。(2)分别列式计算项目生产运营期的年固定资产折旧和正常年份的年可变成本、固定成本、经营成本。(3)分别列式计算项目生产运营期正常年份的所得税和项目资本金净利润率。(4)分别列式计算项目正常年份的产量盈亏平衡点。 【答案】问题(1):基本预备费=(2000+500)×8%=200(万元)静态投资额=2000+500+200=2700(万元)第1年价差预备费=2700×40%×[(1+5%)1.5-1]=82.00(万元)第2年价差预备费=2700×60%×[(1+5%) 2.5-1]=210.16(万元)项目建设投资=工程费用+工程建设其他费用+预备费=2700+82.00+210.16=2992.16(万元)问题(2):固定资产折旧=(2992.16-200)×(1-5%)/8=331.57(万元)正常年份的可变成本=10000×550/10000=550.00(万元)固定成本=950-550=400.O0(万元)经营成本=总成本-折旧-摊销摊销=200/8=25.00(万元)经营成本=950-331.57-25=593.43(万元)问题(3): 九、某企业拟兴建一项工业生产项目。同行业同规模的已建类似项目工程造价结算资料,见表1-1:表1-1 已建类似项目工程造价结算资料表1.1中,A生产车间的进口设备购置费为16430万元人民币,其余为国内配套设备费;在进口设备购置费中,设备货价(离岸价)为1200万美元(1美元=8.3元人民币),其余为其他从属费用和国内运杂费。  问题:  1.类似项目建筑工程费用所含的人工费、材料费、机械费和综合税费占建筑工程造价的比例分别为13.5%、61.7%、9.3%、15.5%,因建设时间、地点、标准等不同,相应的价格调整系数分别为1.36、1.28、1.23、1.18;拟建项目建筑工程中的附属工程工程量与类似项目附属工程工程量相比减少了20%,其余工程内容不变。  试计算建筑工程造价综合差异系数和拟建项目建筑工程总费用。  2.试计算进口设备其他从属费用和国内运杂费占进口设备购置费的比例。  3.拟建项目A生产车间的主要生产设备仍为进口设备,但设备货价(离岸价)为1100万美元(1美元=7.2元人民币);进口设备其他从属费用和国内运杂费按已建类似项目相应比例不变;国内配套采购的设备购置费综合上调25%。A生产车间以外的其他主要生产项目、辅助生产项目和附属工程的设备购置费均上调10%。  试计算拟建项目A生产车间的设备购置费、主要生产项目设备购置费和拟建项目设备购置总费用。  4.假设拟建项目的建筑工程总费用为30000万元,设备购置总费用为40000万元;安装工程总费用按表1.1中数据综合上调15%;工程建设其他费用为工程费用的200/6,基本预备费费率为5%,拟建项目的建设期涨价预备费为静态投资的3%。  试确定拟建项目全部建设投资。(问题1~4计算过程和结果均保留两位小数。) 【答案】问题1:(5分)  (1)建筑工程造价综合差异系数:  13.5%×1.36+61.7%×1.28+9.3%×1.23+15.5%×1.18(1.5分)  =1.27(0.5分)  (2)拟建项目建筑工程总费用:  (21734.00-4470.00×20%)×1.27( 2.5分)  =26466.80(万元)(0.5分)  问题2:(3分)  进口设备其他从属费用和国内运杂费占设备购置费百分比:  (16430-1200×8.3)/16430( 2.5分)  =39.38%(0.5分)  问题3:(8分)  (1)计算拟建项目A生产车间的设备购置费  方法一: 一十、某政府投资项目,主要分为建筑工程、安装工程和装修工程三部分,项目投资为5000万元,其中,估价为80万元的设备由招标人采购。招标文件中,招标人对投标有关时限的规定如下:(1)投标截止时间为自招标文件停止出售之日起第15日上午9时整;(2)接受投标文件的最早时间为投标截止时间前口小时;(3)若投标人要修改、撤回已提交的投标文件,须在投标截止时间24小时前提出;(4)投标有效期从发售投标文件之日开始计算,共90天。并规定,建筑工程应由具有一级以上资质的企业承包,安装工程和装修工程应由具有二级以上资质的企业承包,招标人鼓励投标人组成联合体投标。在参加投标的企业中,A、B、C、D、E、F为建筑公司,G、H、J、K为安装公司,L、N、P为装修公司,除了K公司为二级企业外,其余均为一级企业,上述企业分别组成联合体投标,各联合体具体组成见表3.5。在上述联合体中,某联合体协议中约定:若中标,由牵头人与招标人签订合同,然后将该联合体协议送交招标人;联合体所有与业主的联系工作以及内部协调工作均由牵头人负责;各成员单位按投入比例分享利润并向招标人承担责任,且需向牵头人支付各自所承担合同额部分的管理费。1.该项目估价为80万元的设备采购是否可以不招标?说明理由。 2.分别指出招标人对投标有关时限的规定是否正确,说明理由。3.按联合体的编号,判别各联合体的投标皇否有效。若无效,说明原因。4.指出上述联合体协议内容中的错误之处,说明理由或写出正确的做法。 【答案】本案例主要考察招投标法的有关规定,要求掌握以下知识要点:(1)需公开招标的建设项目,包括项目的勘察、设计、施工、监理以及与工程建设有关的重要设备、材料等的采购,达到下列标准之一的必须进行招标:1)施工单项合同估算价在200万元人民币以上的;2)重要设备、材料等货物的采购,单项合同估算价在100万元人民币以上的;3)勘察、设计、监理等服务的采购,单项合同估算价在50万元人民币以上的;4)单项合同估算低于第1)、2)、3)项规定的标准,但项目的总投资在3000万元人民币以上的。本案例中,设备采购虽然低于100万元,但是项目的总投资却大于3000万元。(2)招投标中涉及到的时间规定。1)自招标文件出售之日起到停止出售之日止,最短不得少于5个工作日。2)招标人对已发出的招标文件进行必要的澄清或者修改的,应当在招标文件要求提交投标文件截止时间至少15日前,以书面形式通知所有招标文件收受人。3)依法必须进行招标的项目,自招标文件开始发出之日起至投标人提交投标文件之日止,最短不得少于20日。4)投标有效期,是招标文件规定的投标文件有效期,从提交投标文件截止日起算起。5)评标委员会提出书面评标报告后,招标人一般在15日内确定中标人,但最迟应在投标有效期结束自30个工作日前确定。6)招标人和中标人应当自中标通知书发出之日起30曰内,按照招标文件和中标人的投标文件订立书面合同。 一十一、 【背景资料】 某工程项目发包人与承包人签订了施工合同,工期5个月。分项工程和单价措施项目的造价数据与经批准的施工进度计划如表5.1所示;总价措施项目费用9万元(其中含安全文明施工费用3万元);暂列金额12万元。管理费用和利润为人材机费用之和的15%。规费和税金为人材机费用与管理费、利润之和的10%。表5.1分项工程和单价措施造价数据与施工进度计划表有关工程价款结算与支付的合同约定如下:1.开工前发包人向承包人支付签约合同价(扣除总价措施费与暂列金额)的20%作为预付款,预付款在第3、4个月平均扣回; 2.安全文明施工费工程款于开工前一次性支付;除安全文明施工费之外的总价措施项目费用工程款在开工后的前3个月平均支付;3.施工期间除总价措施项目费用外的工程款按实际施工进度逐月结算;4.发包人按每次承包人应得的工程款的85%支付;5.竣工验收通过后的60天内进行工程竣工结算,竣工结算时扣除工程实际总价的3%作为工程质量保证金,剩余工程款一次性支付;6.C分项工程所需的甲种材料用量为500m3,在招标时确定的暂估价为80元/m3,乙种材料用量为400m3,投标报价为40元/m3。工程款逐月结算时,甲种材料按实际购买价格调整.乙种材料当购买价在投标报价的±5%以内变动时,C分项工程的综合单价不予调整,变动超过±5%以上时,超过部分的价格调整至C分项综合单价中。该工程如期开工,施工中发生了经承发包双方确认的以下事项:(1)B分项工程的实际施工时间为2~4月; 【答案】合同价=(76.6+9+12)X1.1=107.36万元预付款=76.6X1.1X20%=16.852万元开工前支付的措施项目款=3X1.1X85%= 2.805万元 2.甲种材料价格为85元/m3,甲增加材料款=500X(85-80)X1.15=2875元由于(50-40)/40=25%>5%,乙增加材料款=400X(50—40X1.05)X1.15=3680元C分项工程的综合单价=2804+(2875+3680)/1000=286.555元/m33月份完成的分部和单价措施费=3 2.4/3+286.555X1000/10000/3=20.352万元3月份业主应支付的工程款=(3 2.4/3+286.555X1000/10000/3+6/3)X1.1X85%-16.852/2=1 2.4733.第3月末分项工程和单价措施项目累计拟完工程计划费用=10.84-3 2.4+28X2/3=61.867万元累计已完工程计划费用=10.8+3 2.4X2/3+28X2/3=51.067万元累计已完工程实际费用=10.8+3 2.4X2/3+1000X2/3X286.555/10000=51.504万元进度偏差=累计已完工程计划费用~累计拟完工程计划费用=51.067-61.867=-10.8万元,实际进度拖后10.8万元。费用偏差=累计已完工程计划费用-累计已完工程实际费用=51.067-51.504=0.437万元,实际费用增加0.437万元。4.工程实际造价=(76.6+9+ 2.4+8.7)X1.1=106.37万元 一十二、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。之后双方又另行签订了一份酬金比中标价降低10%的协议。在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。综合各种因素,最后招标人公布了招标控制价为1500万。有A、B、C、D、E、F、G、H、J、K、M、N等多家施工单位报名投标,经事务所资格预审均符合要求,但建设单位以A施工单位是外地企业为由不同意其参加投标,而事务所坚持认为A施工单位有资格参加投标。评标委员会由5人组成,其中当地建设行政管理部门的招投标管理办公室主任1人、建设单位代表1人、政府相关部门提供的专家库中抽取的技术经济专家3人。开标后评标前,J单位提出为了不引起误解,要提交一个补充文件,说明在正副本投标文件上有个别文字描述在编辑时有丢落非关键的词语的地方,并保证不会影响实质性内容。业主代表表示可以递交,是否有效,待评标委员会审定后通知。评标时发现,B施工单位投标报价明显低于其他投标单位报价且未能合理说明理由;D施工单位投标报价大写金额小于小写金额;F施工单位投标文件提供的检验标准和方法不符合招标文件的要求;H施工单位投标文件中某分项工程的报价有个别漏项;E单位的投标报价为1600万元。其他施工单位的投标文件均符合招标文件要求。评标中,评标专家还发现K单位在非关键问题的描述中模糊不清,向K单位提出要求澄清,K单位认为已经描述清楚,不需要说明,故未答复。建设单位最终确定G施工单位中标,并按照《建设工程施工合同(示范文本)》与该施工单位签订了施工合同。 【问题】 1.指出建设单位在造价事务所招标和委托合同签订及确定投标控制价过程中的不妥之处,并说明理由。 2.在施工招标资格预审中,造价事务所认为A施工单位有资格参加投标是否正确?说明理由。3.指出施工招标评标委员会组成的不妥之处,说明理由,并写出正确作法。4.判别B、D、E、F、H施工单位的投标是否为有效标?说明理由。5.对于J单位提出的要求,业主代表处理是否妥当?说明理由。 【答案】问题1:解:1.在中标通知书发出后第45天签订委托合同不妥,依照招标投标法,应于30天内签订合同。 2.在签订委托合同后双方又另行签订了一份酬金比中标价降低10%的协议不妥。依照招投标法,招标人和中标人不得再行订立背离合同实质性内容的其他协议。3.业主代表提出招标控制价要有浮动不妥,因为按照《建设工程工程量清单计价规范2013版》招标控制价要公布准确的数据,不得上下浮动。问题2:解:造价事务所认为A施工单位有资格参加投标是正确的。以所处地区作为确定投标资格的依据是一种歧视、排斥投标人或潜在投标人的行为,这是招投标法明确禁止的。问题3:解:评标委员会组成不妥,不应包括当地建设行政管理部门的招投标管理办公室主任;评标委员会的成员构成不妥,技术、经济等方面的专家不得少于成员总数的三分之二。正确组成应为:评标委员会由招标人或其委托的招标代理机构熟悉相关业务的代表以及有关技术、经济等方面的专家组成,成员人数为五人以上单数。其中,技术、经济等方面的专家不得少于成员总数的三分之二。问题4:解:B、E、F施工单位的投标不是有效标。 一十三、某企业拟于某城市新建一个工业项目,该项目可行性研究相关基础数据如下:  1.拟建项目占地面积30亩,建筑面积11000m2,其项目设计标准,规模与该企业2年前在另一城市的同类项目相同已建同类项目的单位建筑工程费用为1600元/m2,建筑工程的综合用工量为4.5工日/m2,综合工日单价为80元/工日,建筑工程费用中的材料费占比为50%,机械使用费占比为8%,考虑地区和交易时间差拟建项目的综合工日单价为100元/工日,材料费修正系数为1.1,机械使用费的修正数为1.05,人材机以外的其它费用修正系数为1.08。  根据市场询价,该拟建项目设备投资估算为2000万元,设备安装工程费用为设备投资的15%。项目土地相关费用按20万元庙计算,除土地外的工程建设其他费用为项目建安工程费用的15%,项目的基本预备费率为5%,不考虑价差预备费。   2.项目建设期1年,运营期10年,建设投资全部形成固定资产。固定资产使用年限为10年,残值率为5%,直线法折旧。  3.项目运营期第1年投入自有资金200万元作为运营期的流动资金。  4.项目正常年份销售收入为1560万元,营业税金及附加税率为6%,项目正常年份年经营成本为400万元。项目运营第1年产量为设计产量的85%,运营期第2年及以后各年均达到设计产量,运营期第1年的销售收入,经营成本均为正常年份的85%。企业所得税率为25%。  问题:  1.列式计算拟建项目的建设投资。   2.若该项目的建设投资为5500万元,建设投资来源为自有资金和贷款,贷款为3000万元,贷款年利率为7.2%(按月计息),约定的还款方式为运营期前5年等额还本,利息照付方式。分期列式计算项目运营期第1年,第2年的总成本费用和净利润以及运营期第2年年末的项目累计盈余资金,  (不考虑企业公积金,公益金提取及投资者股利分配)。  (计算结果保留两位小数) 【答案】1.人工费占比=4.5X80/1600=2 2.5%人工费修正系数=100/80=1.25人材机以外的其它费用占比=1-2 2.5%-50%-8%=19.5%单位建筑工程费=1600X(2 2.5%X1.25+50%X1.1+8%X1.05+19.5%X1.08)=1801.36元/㎡建筑工程费=1801.36X11000/10000=1981.496万元设备安装工程费=2000X15%=300万元工程建设其他费用=20X30+(1981.496+300)X15%=94 2.224万元建设投资=(1981.496+300+2000+94 2.224)X(1+5%)=5484.91万元 2.年实际利率=(1+7.2%/12)12-1=7.442%建设期利息=3000/2X7.442%=111.63万元每年还本额=(3000+111.63)/5-62 2.326万元运营期第1年应还利息=(3000+111.63)X7.442%=231.568万元运营期第2年应还利息=(3000+111.63-62 2.326)X7.442%=185.254万元折旧费=5500X(1-5%)/10=52 2.5万元运营期第l年总成本费用=400X85%+52 2.5+231.568=1094.07万元 一十四、某大型工程项目由政府投资建设,业主委托某招标代理公司代理施工招标。招标代理公司确定该项目采用公开招标方式招标,招标公告在当地政府规定的招标信息网上发布。招标文件中规定:投标担保可采用投标保证金或投标保函方式投保。评标方法采用经评审的最低投标价法。投标有效期为60天。业主对招标代理公司提出以下要求:为了避免潜在的投标人过多,项目招标公告只在本市日报上发布,且采用邀请招标方式招标。项目施工招标信息发布以后,共有12家潜在的投标人报名参加投标。业主认为报名参加投标的人数太多.为减少评标工作量,要求招标代理公司仅对报名的潜在投标人的资质条件、业绩进行资格审查。开标后发现:①A投标人的投标报价为8000万元,为最低投标价。经评审后推荐其为中标候选人。②B投标人在开标后又提交了一份补充说明,提出可以降价5%。③C投标人提交的银行投标保函有效期为70天。④D投标人投标文件的投标函盖有企业及企业法定代表人的印章,但没有加盖项目负责人的印章。⑤E投标人与其他投标人组成了联合体投标,附有各方资质证书,但没有联合体共同投标协议书。⑥F投标人投标报价最高,故F投标人在开标后第二天撤回了其投标文件。经过标书评审,A投标人被确定为中标候选人。发出中标通知书后,招标人和A投标人进行合同谈判,希望A投标人能再压缩工期、降低费用。经谈判后双方达成一致:不压缩工期,降价3%。问题:1.业主对招标代理公司提出的要求是否正确说明理由。2.分析A、B、C、D、E投标人的投标文件是否有效说明理由。3.F投标人的投标文件是否有效对其撤回投标文件的行为应如何处理4.该项目施工合同应该如何签订合同价格应是多少 【答案】问题1:(1)“业主提出招标公告只在本市日报上发布”不正确。理由:公开招标项目的招标公告。必须在指定媒介发布,任何单位和个人不得非法限制招标公告的发布地点和发布范围。(2)“业主要求采用邀请招标”不正确。理由:因该工程项目由政府投资建设,相关法规规定:“全部使用国有资金投资或者国有资金投资占控股或者主导地位的项目”,应当采用公开招标方式招标。如果采用邀请招标方式招标,应由有关部门批准。(3)“业主提出的仅对潜在投标人的资质条件、业绩进行资格审查”不正确。理由:资格审查的内容还应包括:信誉、技术、拟投入人员、拟投入机械、财务状况等。问题2:(1)A投标人的投标文件有效。(2)B投标人的投标文件(或原投标文件)有效。但补充说明无效,因开标后投标人不能变更(或更改)投标文件的实质性内容。(3)C投标人的投标文件无效。因投标保函的有效期应超过投标有效期30天(或28天),或在投标有效期满后的30天(或28天)内继续有效。(4)D投标人的投标文件有效。(5)E投标人的投标文件无效。因为组成联合体投标的,投标文件应附联合体各方共同投标协议书。问题3:F投标人的投标文件有效。招标人可以没收其投标保证金,给招标人造成损失超过投标保证金的,招标人可以要求其赔偿。问题4:(1)该项目应自中标通知书发出后30天内按招标文件和A投标人签订书面合同,双方不得再签订背离合同实质性内容的其他协议。(2)合同价格应为8000万元。 一十五、某国有企业的工程项目,建设单位通过招标选择了一具有相应资质的造价事务所承担施工招标代理和施工阶段造价控制工作,并在中标通知书发出后第45天,与该事务所签订了委托合同。之后双方又另行签订了一份酬金比中标价降低10%的协议。在施工公开招标中,业主代表为了更好控制招标结果,提出招标控制价要有浮动,以便更好的选择有实力的投标人。综合各种因素,最后招标人
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 考试专区 > 造价师考试

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2026 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
