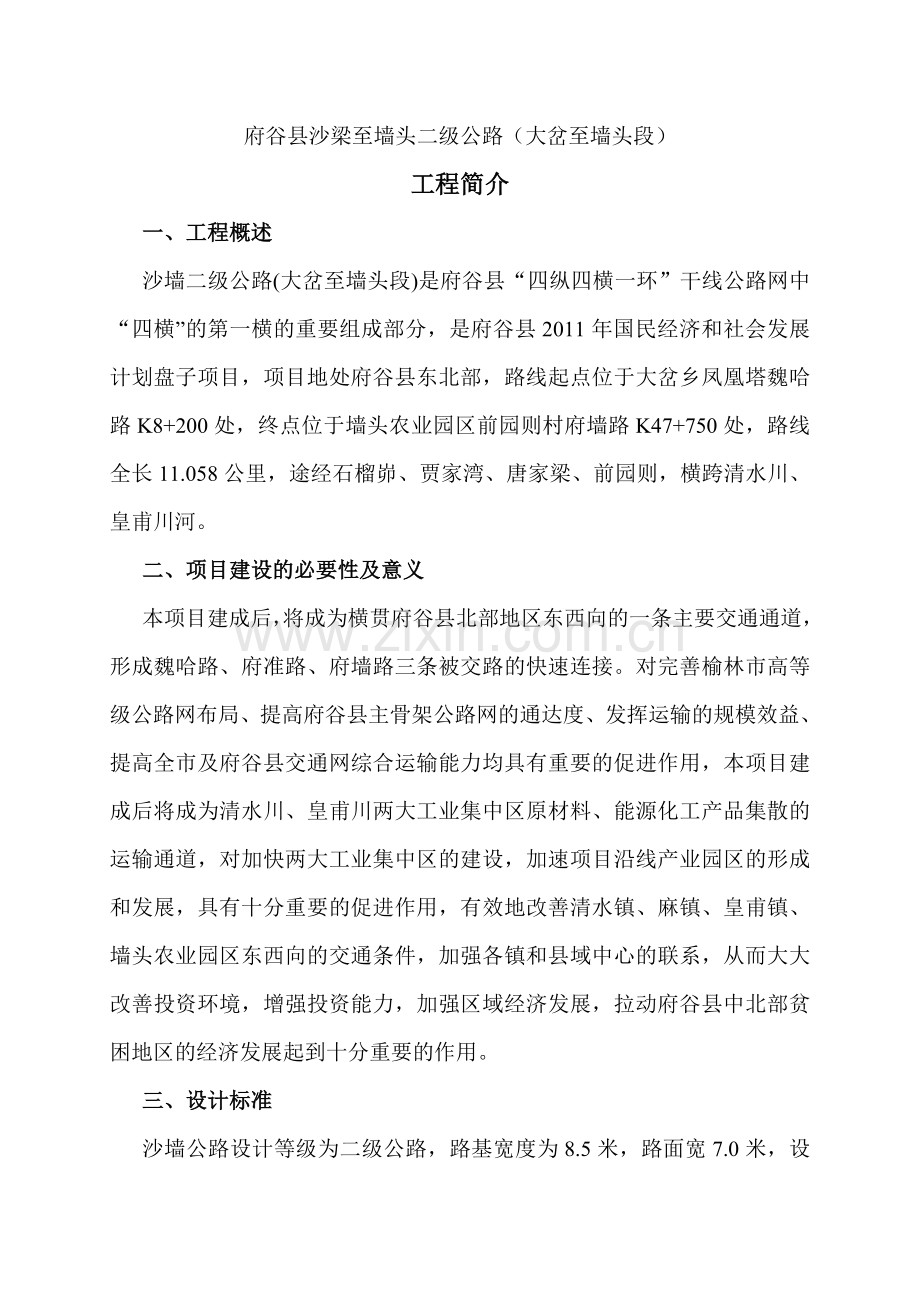

府谷县沙梁至墙头二级公路(大岔至墙头段)
工程简介
一、工程概述
沙墙二级公路(大岔至墙头段)是府谷县“四纵四横一环”干线公路网中“四横”的第一横的重要组成部分,是府谷县2011年国民经济和社会发展计划盘子项目,项目地处府谷县东北部,路线起点位于大岔乡凤凰塔魏哈路K8+200处,终点位于墙头农业园区前园则村府墙路K47+750处,路线全长11.058公里,途经石榴峁、贾家湾、唐家梁、前园则,横跨清水川、皇甫川河。
二、项目建设的必要性及意义
本项目建成后,将成为横贯府谷县北部地区东西向的一条主要交通通道,形成魏哈路、府准路、府墙路三条被交路的快速连接。对完善榆林市高等级公路网布局、提高府谷县主骨架公路网的通达度、发挥运输的规模效益、提高全市及府谷县交通网综合运输能力均具有重要的促进作用,本项目建成后将成为清水川、皇甫川两大工业集中区原材料、能源化工产品集散的运输通道,对加快两大工业集中区的建设,加速项目沿线产业园区的形成和发展,具有十分重要的促进作用,有效地改善清水镇、麻镇、皇甫镇、墙头农业园区东西向的交通条件,加强各镇和县域中心的联系,从而大大改善投资环境,增强投资能力,加强区域经济发展,拉动府谷县中北部贫困地区的经济发展起到十分重要的作用。
三、设计标准
沙墙公路设计等级为二级公路,路基宽度为8.5米,路面宽7.0米,设计行车速度为40公路/小时,行车道宽度为2×3.5米,硬路肩宽度为2×0.25米,土路肩宽度为2×0.5米,桥涵设计洪水频率为1/50,设计荷载为公路—Ⅱ级,路面结构设计为4cm厚细粒式沥青混凝土上面层+6cm厚中粒式沥青混凝土下面层+乳化沥青封层+20cm厚水泥稳定碎石基层+20cm厚水泥稳定砂砾底基层,总厚度为50cm。

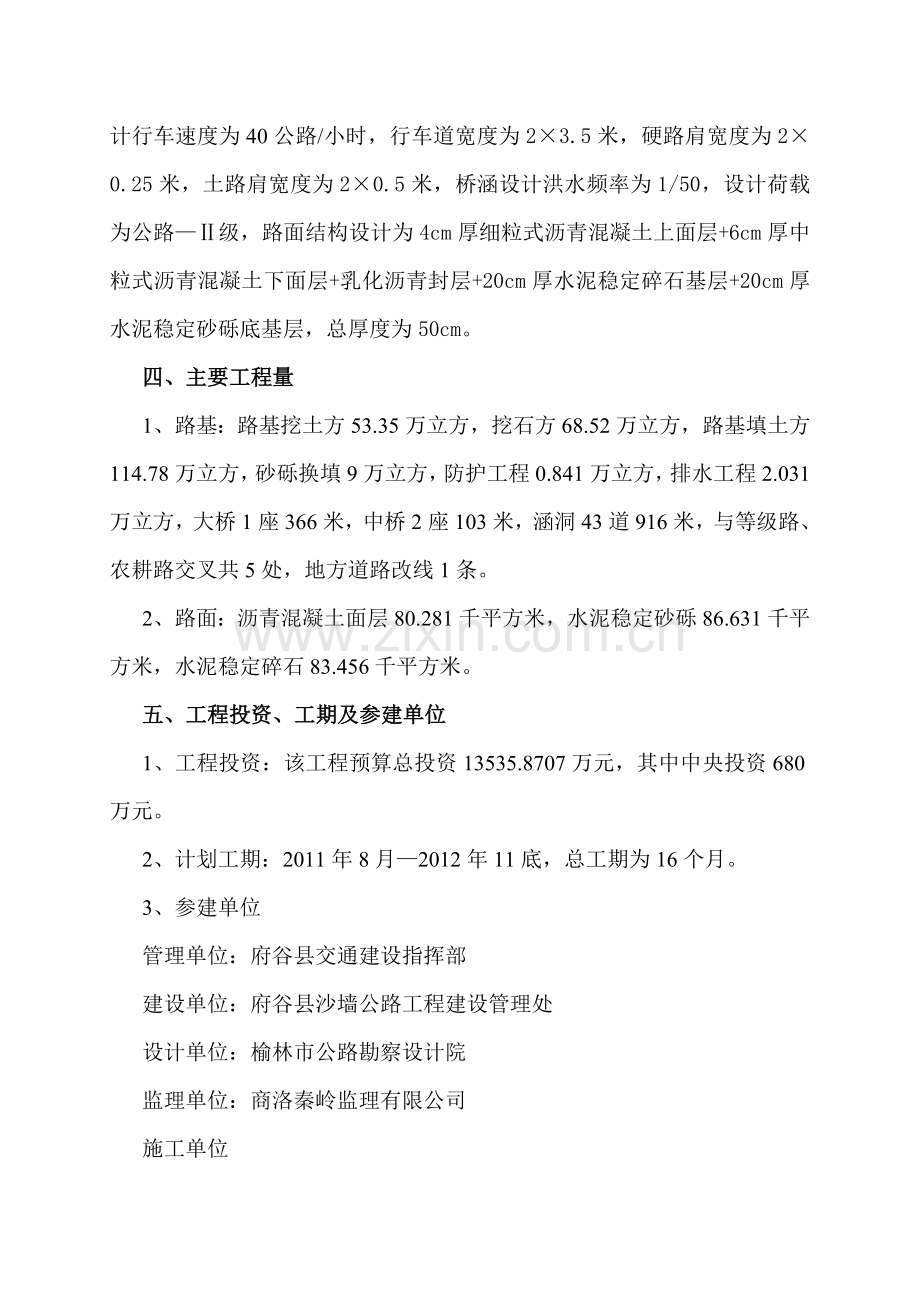

四、主要工程量
1、路基:路基挖土方53.35万立方,挖石方68.52万立方,路基填土方114.78万立方,砂砾换填9万立方,防护工程0.841万立方,排水工程2.031万立方,大桥1座366米,中桥2座103米,涵洞43道916米,与等级路、农耕路交叉共5处,地方道路改线1条。
2、路面:沥青混凝土面层80.281千平方米,水泥稳定砂砾86.631千平方米,水泥稳定碎石83.456千平方米。
五、工程投资、工期及参建单位
1、工程投资:该工程预算总投资13535.8707万元,其中中央投资680万元。
2、计划工期:2011年8月—2012年11底,总工期为16个月。
3、参建单位
管理单位:府谷县交通建设指挥部
建设单位:府谷县沙墙公路工程建设管理处
设计单位:榆林市公路勘察设计院
监理单位:商洛秦岭监理有限公司
施工单位
N1标:西安志峰路桥有限公司
N2标:榆林通达路桥建设集团有限公司
N3标:河南恒建路桥工程有限公司
六、工程建设进展情况
1、招标情况:2011年8月2日公开开标。
2、征地拆迁情况:8月29日完成征地拆迁工作,共计完成征地拆迁款530多万元。
3、场地建设情况
9月10日完成3个标段的驻地及拌和、预制场地建设。
4、材料进场情况
N1标进场材料(钢材、碎石、水泥等)共计80余万元。
N2标进场材料(钢材、碎石、水泥等)共计280余万元。
5、施工进度情况
N1标完成原地面清表及填前碾压共5000立方,软基换填开挖土方3700立方,施工便道1650米,砂砾备料1万方,涵洞基础开挖4处及模板安装1处,涵洞盖板钢筋加工100块。
N2标完成涵洞基础开挖3处,预制箱梁台座12个、水泥混凝土拌站3套,桩基钢筋笼加工42个。
N3标完成施工便道3公里,土石方开4万立方。
3个标段共完成投资680余万
沙墙公路建设总计完成投资1570余万元
