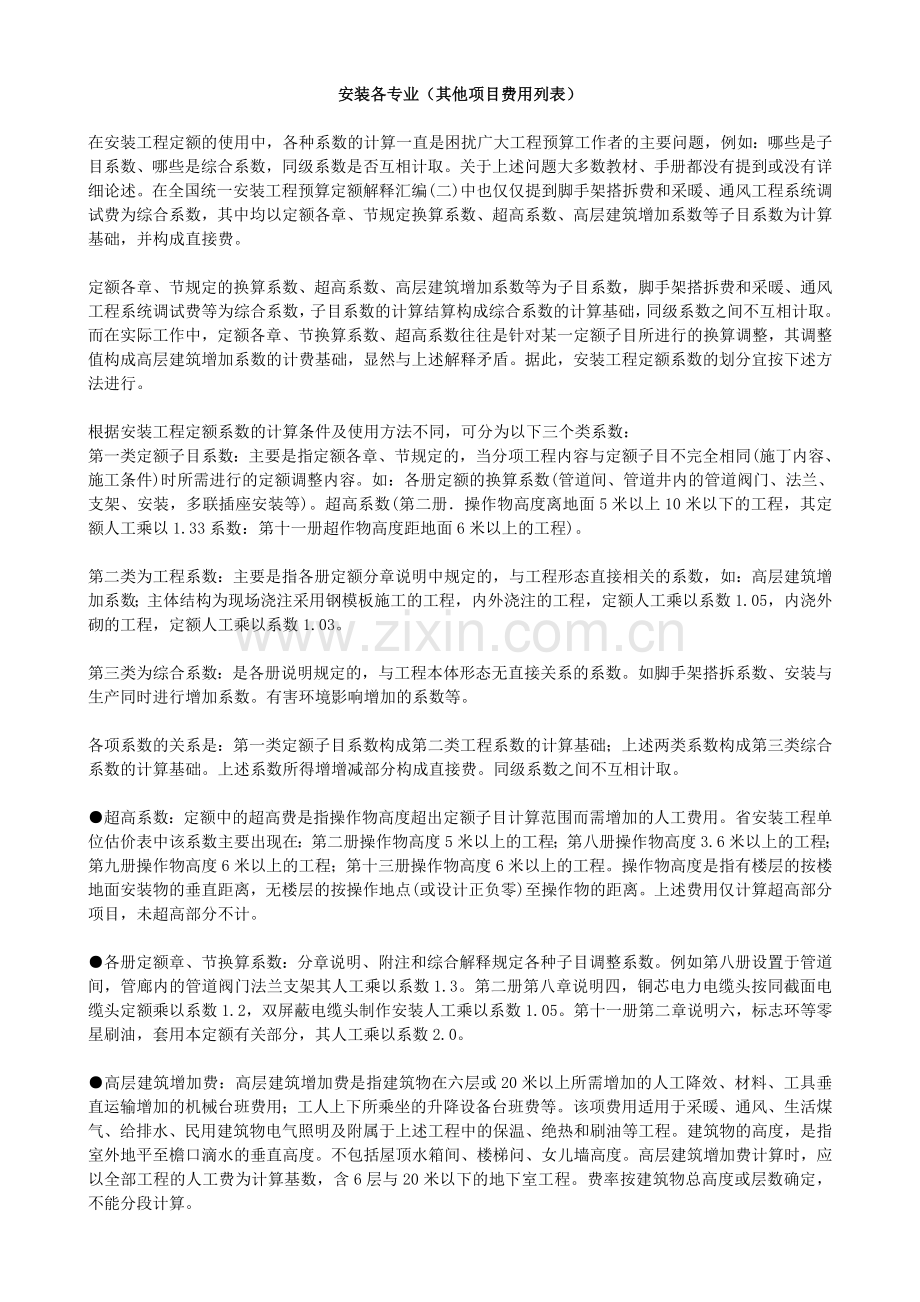

安装各专业(其他项目费用列表)
在安装工程定额的使用中,各种系数的计算一直是困扰广大工程预算工作者的主要问题,例如:哪些是子目系数、哪些是综合系数,同级系数是否互相计取。关于上述问题大多数教材、手册都没有提到或没有详细论述。在全国统一安装工程预算定额解释汇编(二)中也仅仅提到脚手架搭拆费和采暖、通风工程系统调试费为综合系数,其中均以定额各章、节规定换算系数、超高系数、高层建筑增加系数等子目系数为计算基础,并构成直接费。
定额各章、节规定的换算系数、超高系数、高层建筑增加系数等为子目系数,脚手架搭拆费和采暖、通风工程系统调试费等为综合系数,子目系数的计算结算构成综合系数的计算基础,同级系数之间不互相计取。而在实际工作中,定额各章、节换算系数、超高系数往往是针对某一定额子目所进行的换算调整,其调整值构成高层建筑增加系数的计费基础,显然与上述解释矛盾。据此,安装工程定额系数的划分宜按下述方法进行。
根据安装工程定额系数的计算条件及使用方法不同,可分为以下三个类系数:
第一类定额子目系数:主要是指定额各章、节规定的,当分项工程内容与定额子目不完全相同(施丁内容、施工条件)时所需进行的定额调整内容。如:各册定额的换算系数(管道间、管道井内的管道阀门、法兰、支架、安装,多联插座安装等)。超高系数(第二册.操作物高度离地面5米以上10米以下的工程,其定额人工乘以1.33系数:第十一册超作物高度距地面6米以上的工程)。
第二类为工程系数:主要是指各册定额分章说明中规定的,与工程形态直接相关的系数,如:高层建筑增加系数;主体结构为现场浇注采用钢模板施工的工程,内外浇注的工程,定额人工乘以系数1.05,内浇外砌的工程,定额人工乘以系数1.03。
第三类为综合系数:是各册说明规定的,与工程本体形态无直接关系的系数。如脚手架搭拆系数、安装与生产同时进行增加系数。有害环境影响增加的系数等。
各项系数的关系是:第一类定额子目系数构成第二类工程系数的计算基础;上述两类系数构成第三类综合系数的计算基础。上述系数所得增增减部分构成直接费。同级系数之间不互相计取。
●超高系数:定额中的超高费是指操作物高度超出定额子目计算范围而需增加的人工费用。省安装工程单位估价表中该系数主要出现在:第二册操作物高度5米以上的工程;第八册操作物高度3.6米以上的工程;第九册操作物高度6米以上的工程;第十三册操作物高度6米以上的工程。操作物高度是指有楼层的按楼地面安装物的垂直距离,无楼层的按操作地点(或设计正负零)至操作物的距离。上述费用仅计算超高部分项目,未超高部分不计。
●各册定额章、节换算系数:分章说明、附注和综合解释规定各种子目调整系数。例如第八册设置于管道间,管廊内的管道阀门法兰支架其人工乘以系数1.3。第二册第八章说明四,铜芯电力电缆头按同截面电缆头定额乘以系数1.2,双屏蔽电缆头制作安装人工乘以系数1.05。第十一册第二章说明六,标志环等零星刷油,套用本定额有关部分,其人工乘以系数2.0。
●高层建筑增加费:高层建筑增加费是指建筑物在六层或20米以上所需增加的人工降效、材料、工具垂直运输增加的机械台班费用;工人上下所乘坐的升降设备台班费等。该项费用适用于采暖、通风、生活煤气、给排水、民用建筑物电气照明及附属于上述工程中的保温、绝热和刷油等工程。建筑物的高度,是指室外地平至檐口滴水的垂直高度。不包括屋顶水箱间、楼梯问、女儿墙高度。高层建筑增加费计算时,应以全部工程的人工费为计算基数,含6层与20米以下的地下室工程。费率按建筑物总高度或层数确定,不能分段计算。
●凡主体结构为现场浇注钢模板施工的工程,内外浇注的定额人工乘以系数1.05。内浇外砌的定额人工乘以系数1.03。该项系数是指土建工程为配合安装工程预留洞而发生的人工增加费用,其主要适用于给排水、采暖工程。
●脚手架搭拆系数:是综合取定的系数。除定额中规定不计取脚手架费用外,不论工程实际是否搭拆脚手架,或搭拆数量多少,均应按规定系数计取脚手架费用,包干使用。同一单项工程有多个专业施工,凡是符合计算脚手架规定的,应按各册规定分别计取脚手架费用。
●系统调统费:采暖、通风空调工程系统调试费是综合系数,其计费基础包括采暖工程中的管道阀门、散热器的安装及刷油保温等全部工程的人工费。
●安装与生产同时进行增加费:安装与生产同时进行,增加费用按人工费的10%计算。
●有害身体环境施工降级增加费:在有害身体健康的环境施工,降效增加费用按人工费的10%计算。
附件如下:
C2电气设备安装工程

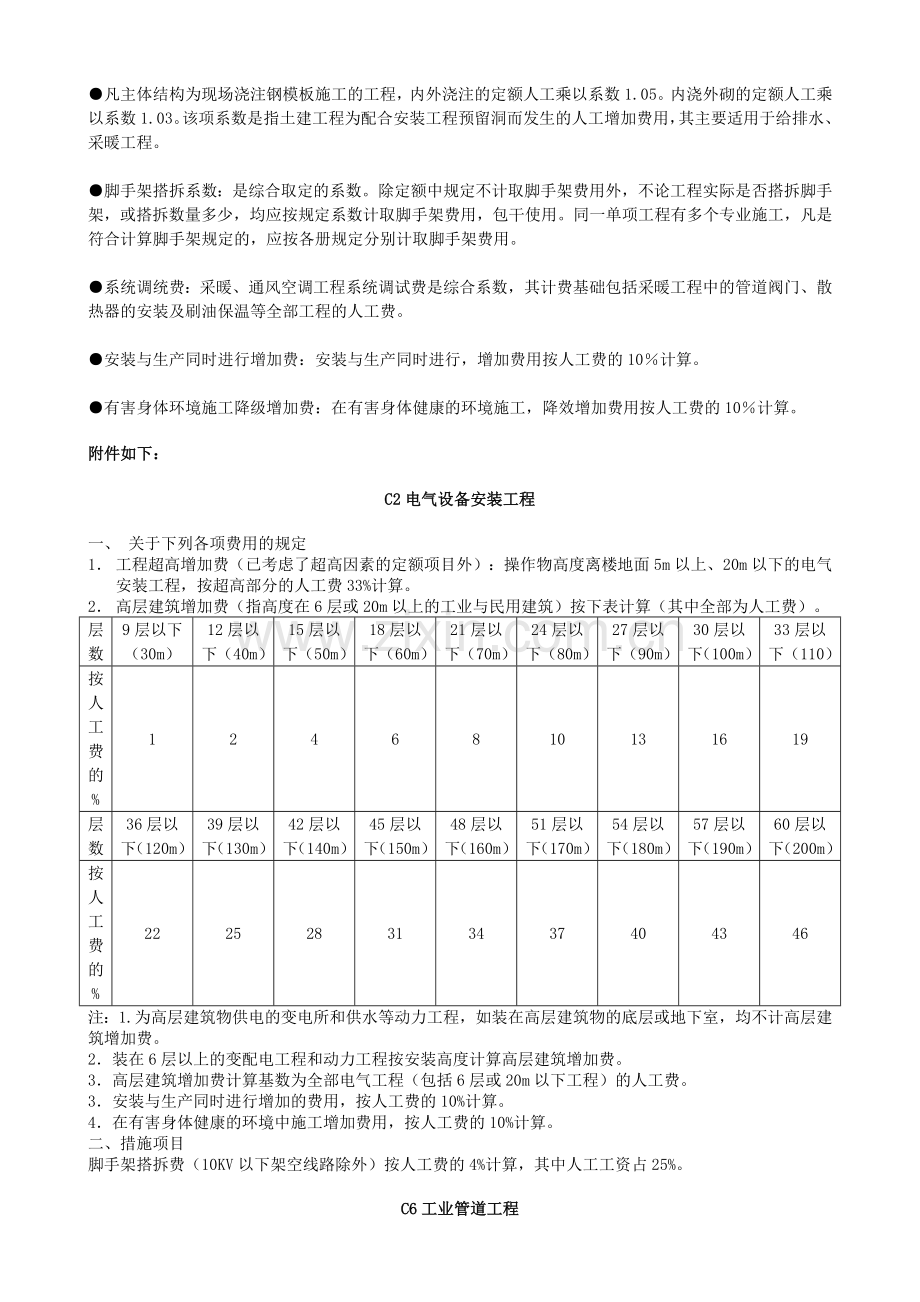

一、 关于下列各项费用的规定
1. 工程超高增加费(已考虑了超高因素的定额项目外):操作物高度离楼地面5m以上、20m以下的电气安装工程,按超高部分的人工费33%计算。
2. 高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算(其中全部为人工费)。
层数
9层以下(30m)
12层以下(40m)
15层以下(50m)
18层以下(60m)
21层以下(70m)
24层以下(80m)
27层以下(90m)
30层以下(100m)
33层以下(110)
按人工费的%
1
2
4
6
8
10
13
16
19
层数
36层以下(120m)
39层以下(130m)
42层以下(140m)
45层以下(150m)
48层以下(160m)
51层以下(170m)
54层以下(180m)
57层以下(190m)
60层以下(200m)
按人工费的%
22
25
28
31
34
37
40
43
46
注:1.为高层建筑物供电的变电所和供水等动力工程,如装在高层建筑物的底层或地下室,均不计高层建筑增加费。
2.装在6层以上的变配电工程和动力工程按安装高度计算高层建筑增加费。
3.高层建筑增加费计算基数为全部电气工程(包括6层或20m以下工程)的人工费。
3.安装与生产同时进行增加的费用,按人工费的10%计算。
4.在有害身体健康的环境中施工增加费用,按人工费的10%计算。
二、措施项目
脚手架搭拆费(10KV以下架空线路除外)按人工费的4%计算,其中人工工资占25%。
C6工业管道工程
一、 关于下列各项费用的规定
1、高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算:
层数
9层以下(30m)
12层以下(40m)
15层以下(50m)
18层以下(60m)
21层以下(70m)
24层以下(80m)
27层以下(90m)
30层以下(100m)
33层以下(110m)
按人工费的%
1
2
3
3
5
6
8
10
13
层数
36层以下(120m)
39层以下(130m)
42层以下(140m)
45层以下(150m)
48层以下(160m)
51层以下(170m)
54层以下(180m)
57层以下(190m)
60层以下(200m)
按人工费的%
22
25
28
31
34
37
40
43
46
注:计算基数含六层或20m以下全部工程量的人工费。
2、超高降效增加费:以设计标高正负零为准,当安装高度超过6层或20米时,超高部分发生的人工、机械分别乘以系数1.3.
3、安装与生产同时进行增加的费用,按人工费的10%计算;
4、在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
5、厂区外1~10km施工增加的费用,按超过部分的人工和机械乘以系数1.10计算。
二、脚手架搭拆费按人工费的7%计算,其中人工工资占25%(单独承担的埋地管道工程,不计取脚手架费用)。
C7消防工程
一、关于下列各项费用的规定
1.高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算(其中全部为人工工资):
层数
9层以下(30m)
12层以下(40m)
15层以下(50m)
18层以下(60m)
21层以下(70m)
24层以下(80m)
27层以下(90m)
30层以下(100m)
33层以下(110m)
按人工费的%
1
2
4
5
7
9
11
14
17
层数
36层以下(120m)
39层以下(130m)
42层以下(140m)
45层以下(150m)
48层以下(160m)
51层以下(170m)
54层以下(180m)
57层以下(190m)
60层以下(200m)
按人工费的%
20
23
26
29
32
35
38
41
44
注:计算基数含6层或20m以下全部工程量的人工费。
2.安装与生产同时进行增加的费用,按人工费的10%计算;
3.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
4.超高系数按超作物高度距地5m以上工程,按其超过部分人工费乘以下列系数:
操作物标高(m内)
8
12
16
20
超高系数
1.10
1.15
1.20
1.25
二、措施项目费
脚手架搭拆费按人工费的5%计算,其中人工工资占25%。
C8给排水、采暖、燃气工程
一、 关于下列各项费用的规定
层数
9层以下(30m)
12层以下(40m)
15层以下(50m)
18层以下(60m)
21层以下(70m)
24层以下(80m)
27层以下(90m)
30层以下(100m)
33层以下(110m)
按人工费的%
1
2
3
3
5
6
8
10
13
层
数
36层以下(120m)
39层以下(130m)
42层以下(140m)
45层以下(150m)
48层以下(160m)
51层以下(170m)
54层以下(180m)
57层以下(190m)
60层以下(200m)
按人工费的%
22
25
28
31
34
37
40
43
46
1. 高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算:
注:计算基数含六层或20m以下全部工程量的人工费。
2. 超高增加费:工作物操作高度均以3.6m为界线,如超过3.6m时,其超过部分(指由3.6m至操作物高度的人工费乘以下列系数。
标高±(m)
3.6-8
3.6-12
3.6-16
3.6-20
超高系数
1.10
1.15
1.20
1.25
3. 设置与管道间、管廊内的管道、阀门、法兰、支架安装,其人工(是指在管道间、管廊内操作的那部分)乘以系数1.3。
4. 主体结构为现场浇注采用钢模施工的工程;内外浇注的人工乘以1.05,内浇外砌的人工乘以1.03。
(“钢模板”是指大块钢模板(现浇混凝土墙采用大钢模板墙的,即一面墙一块钢模板)
1)内外浇注(又称为全现浇工程):指内外墙均采用大钢模板施工的现浇混凝土。
2)内浇外砌:指大模板剪力墙与砖混结构的结合。即内墙采用大钢模板施工的现浇混凝土,外墙采用普通粘土砖、空心砖或其他砌体。
3)采用大块钢模板施工现浇混凝土墙:是一面墙一块模板,不能预留洞,必须在拆模后立即打墙眼,所需增加的人工按系数计算。】
5. 安全与生产同时进行的增加费按人工的10计取。
6. 在有害身体健康的环境中施工增加费按人工费的10%计取。
C9空调通风工程
二、 措施项目
脚手架搭拆费按人工费的5%计算,其中人工工资占25%(单独承担的埋地管道工程,不计取脚手架费用)。
三、 关于下列各项费用的规定
7. 高层建筑增加费(指高度在6层或20m以上的工业与民用建筑)按下表计算:
层数
9层以下(30m)
12层以下(40m)
15层以下(50m)
18层以下(60m)
按人工费的%
1
2
3
3
层数
21层以下(70m)
24层以下(80m)
27层以下(90m)
30层以下(100m)
按人工费的%
5
6
8
10
层数
33层以下(110m)
36层以下(120m)
39层以下(130m)
42层以下(140m)
45层以下(150m)
按人工费的%
13
16
19
22
25
层数
48层以下(160m)
51层以下(170m)
54层以下(180m)
57层以下(190m)
60层以下(200m)
按人工费的%
28
31
34
37
40
注:计算基数含六层或20m以下全部工程量的人工费。
8. 超高增加费:工作物操作高度均以6m为界线,如超过6m时,其超过部分(指由6m至操作物高度的人工费乘以下列系数。
标高±(m)
3.6-8
3.6-12
3.6-16
3.6-20
超高系数
1.10
1.15
1.20
1.25
9. 安装与生产同时进行增加的费用,按人工费的10%计算。
10. 在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
四、 措施项目
脚手架搭拆费按人工费的3%计算,其中人工工资占25%。
C14刷油、防腐蚀、绝热工程
一、 关于下列各项费用的规定:
1. 高层建筑增加费(指高度在6层或20M以上的工业与民用建筑)人工和机械分别按下表系数计算:
高度(M)
30以下
40以下
50以下
60以下
70以下
80以下
80以上
系数
0.40
0.50
0.60
0.70
0.80
0.90
1.00
2超高降效增加费,以设计标高正负零为准,当安装高度超过+-6.00M时,超高部分发生的人工、机械分别乘以系数1.30。
3.厂区外1—10㏎施工增加的费用,按超过部分的人工和机械乘以系数1.10计算。
4.安装与生产同时进行增加的费用,按人工费的10%计算。
5.在有害身体健康的环境中施工增加的费用,按人工费的10%计算。
计算。
二、措施项目:
脚手架搭拆费,按下列系数计算,其中人工工资占25%计算。
1.刷油工程:按人工费的8%
2.防腐蚀工程:按人工费的12%
3.绝热工程:按人工费的20%
注:定额中脚手架搭拆费,均用系数计算,测算时已考虑了一下因素:
1、 各专业交叉作业施工时,可以互相利用已搭建的脚手架
2、 施工时如部分或全部使用土建的脚手架时,按有偿使用考虑
3、 无论现场是否发生,包干使用
4、 高层建筑是指高度在6层以上的多层建筑(不含6层),单层建筑物自室外设计±0至檐口(或最高楼层地面)高度在20m(不含20m)以上(不包括屋顶水箱间、电梯间、屋顶平台出入口等)的建筑物。
5、 高层建筑增加费是指施工高度超过6层或20m的人工降效,以及材料垂直运输增加的费用。
