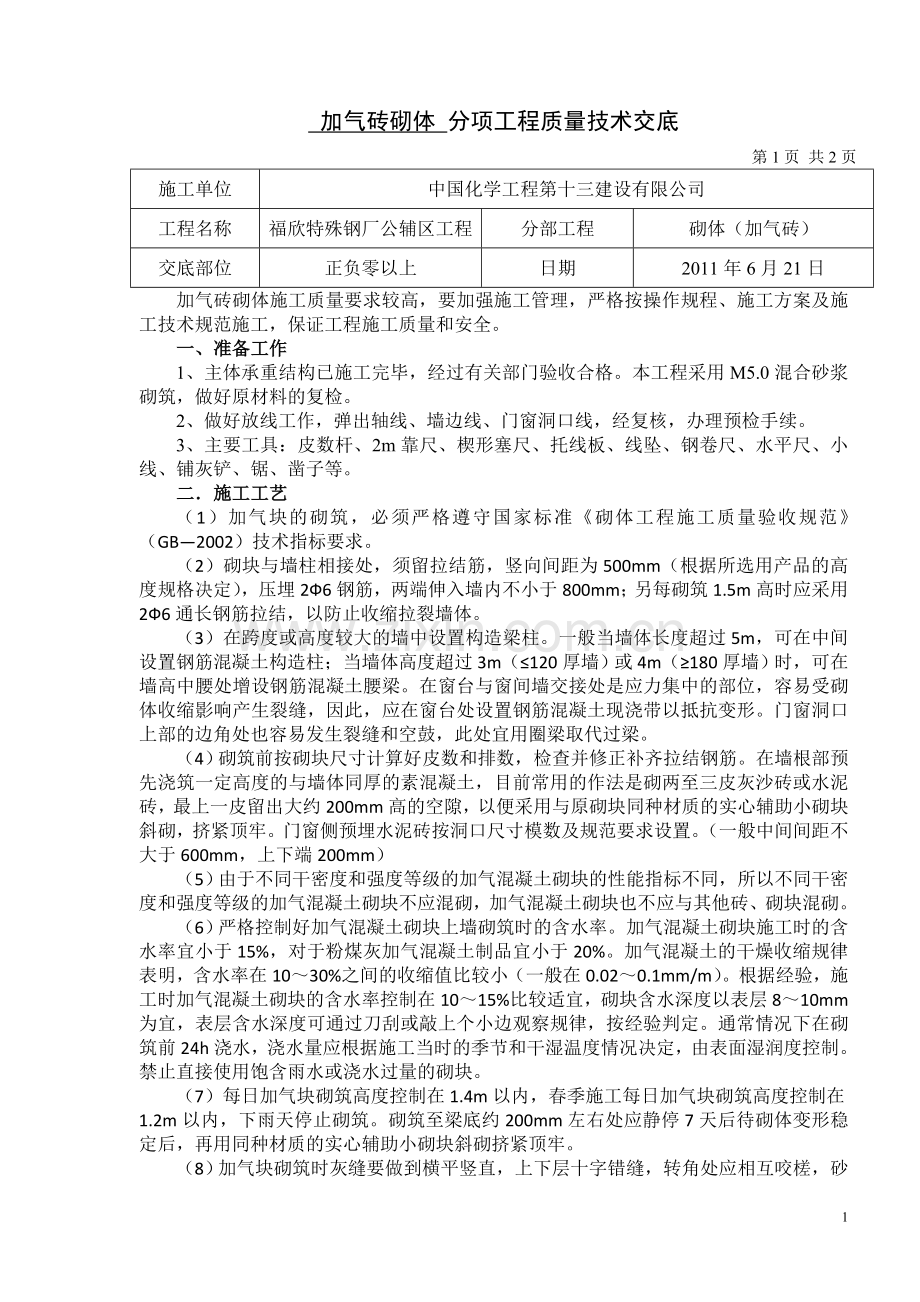

资源描述
加气砖砌体 分项工程质量技术交底
第1页 共2页
施工单位
中国化学工程第十三建设有限公司
工程名称
福欣特殊钢厂公辅区工程
分部工程
砌体(加气砖)
交底部位
正负零以上
日期
2011年6月21日
加气砖砌体施工质量要求较高,要加强施工管理,严格按操作规程、施工方案及施工技术规范施工,保证工程施工质量和安全。
一、准备工作
1、主体承重结构已施工完毕,经过有关部门验收合格。本工程采用M5.0混合砂浆砌筑,做好原材料的复检。
2、做好放线工作,弹出轴线、墙边线、门窗洞口线,经复核,办理预检手续。
3、主要工具:皮数杆、2m靠尺、楔形塞尺、托线板、线坠、钢卷尺、水平尺、小线、铺灰铲、锯、凿子等。
二.施工工艺
(1)加气块的砌筑,必须严格遵守国家标准《砌体工程施工质量验收规范》(GB—2002)技术指标要求。
(2)砌块与墙柱相接处,须留拉结筋,竖向间距为500mm(根据所选用产品的高度规格决定),压埋2Ф6钢筋,两端伸入墙内不小于800mm;另每砌筑1.5m高时应采用2Ф6通长钢筋拉结,以防止收缩拉裂墙体。
(3)在跨度或高度较大的墙中设置构造梁柱。一般当墙体长度超过5m,可在中间设置钢筋混凝土构造柱;当墙体高度超过3m(≤120厚墙)或4m(≥180厚墙)时,可在墙高中腰处增设钢筋混凝土腰梁。在窗台与窗间墙交接处是应力集中的部位,容易受砌体收缩影响产生裂缝,因此,应在窗台处设置钢筋混凝土现浇带以抵抗变形。门窗洞口上部的边角处也容易发生裂缝和空鼓,此处宜用圈梁取代过梁。
(4)砌筑前按砌块尺寸计算好皮数和排数,检查并修正补齐拉结钢筋。在墙根部预先浇筑一定高度的与墙体同厚的素混凝土,目前常用的作法是砌两至三皮灰沙砖或水泥砖,最上一皮留出大约200mm高的空隙,以便采用与原砌块同种材质的实心辅助小砌块斜砌,挤紧顶牢。门窗侧预埋水泥砖按洞口尺寸模数及规范要求设置。(一般中间间距不大于600mm,上下端200mm)
(5)由于不同干密度和强度等级的加气混凝土砌块的性能指标不同,所以不同干密度和强度等级的加气混凝土砌块不应混砌,加气混凝土砌块也不应与其他砖、砌块混砌。
(6)严格控制好加气混凝土砌块上墙砌筑时的含水率。加气混凝土砌块施工时的含水率宜小于15%,对于粉煤灰加气混凝土制品宜小于20%。加气混凝土的干燥收缩规律表明,含水率在10~30%之间的收缩值比较小(一般在0.02~0.1mm/m)。根据经验,施工时加气混凝土砌块的含水率控制在10~15%比较适宜,砌块含水深度以表层8~10mm为宜,表层含水深度可通过刀刮或敲上个小边观察规律,按经验判定。通常情况下在砌筑前24h浇水,浇水量应根据施工当时的季节和干湿温度情况决定,由表面湿润度控制。禁止直接使用饱含雨水或浇水过量的砌块。
(7)每日加气块砌筑高度控制在1.4m以内,春季施工每日加气块砌筑高度控制在1.2m以内,下雨天停止砌筑。砌筑至梁底约200mm左右处应静停7天后待砌体变形稳定后,再用同种材质的实心辅助小砌块斜砌挤紧顶牢。
(8)加气块砌筑时灰缝要做到横平竖直,上下层十字错缝,转角处应相互咬槎,砂浆要饱满,水平灰缝不大于15mm,垂直灰缝不大于20mm,砂浆饱满度要求在90%以上,垂直缝宜用内外临时夹板灌缝,砌筑后应立即用原砂浆内外勾灰缝,以保证砂浆的饱满度。
(9)墙体的施工缝处必须砌成斜槎,斜槎长度应不小于高度的2/3。(10)墙体砌筑后,做好防雨遮盖,避免雨水直接冲淋墙面;外墙向 阳面的墙体,也要做好遮阳处理,避免高温引起砂浆中水分挥发过快,必要时应适当用喷雾器喷水养护。
(10)在砌块墙身与混凝土梁、柱、剪力墙交接处,以及阴角处钉挂10mm×10mm网眼大小的钢丝网,每边宽200mm,网材搭接应平整、连接牢固,搭接长度不小于100mm。
(11)在墙面上凿槽敷管时,应使用专用工具,不得用斧或瓦刀任意砍凿,管道表面应低于墙面4~5mm,并将管道与墙体卡牢,不得有松动、反弹现象,然后浇水湿润,填嵌强度等同砌筑所用的砂浆,与墙面补平,并沿管道敷设方向铺10mm×10mm钢丝网,其宽度应跨过槽口,每边不小于50mm,绷紧钉牢。
三、质量控制措施
1、灰缝大小不匀:立皮数杆要保证标高一致,盘角时灰缝要掌握均匀,砌砖时小线要拉紧,防止一层线松,一层线紧。
2、窗口上部立缝变活:排砖时,为了使窗间墙、垛排成好活,把破活排在中间或不明显位置,在砌过梁上第一行砖时,不得随意变活。
3、垂直度允许偏差
项次
项目
允许偏差(mm)
检验方法
1
轴线位置偏移
10
用经纬仪和尺检查或用其他测量仪器检查
2
垂直度
每层
5
用2m托线板检查
全高
≤10m
10
用经纬仪、吊线和尺检查,或用其他测量仪器检查。
〉10m
20
交底人: 被交底人
2
展开阅读全文
