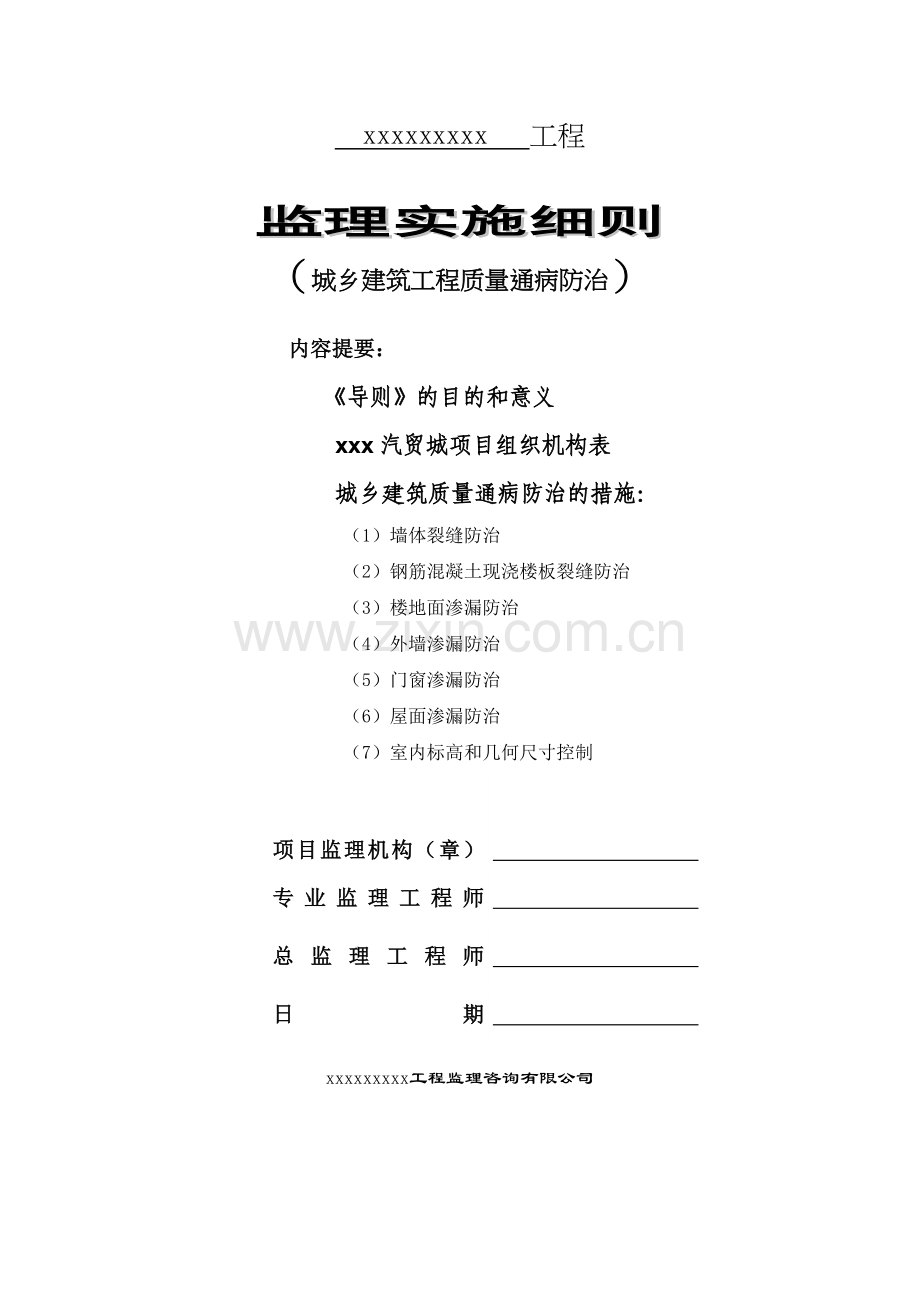

资源描述

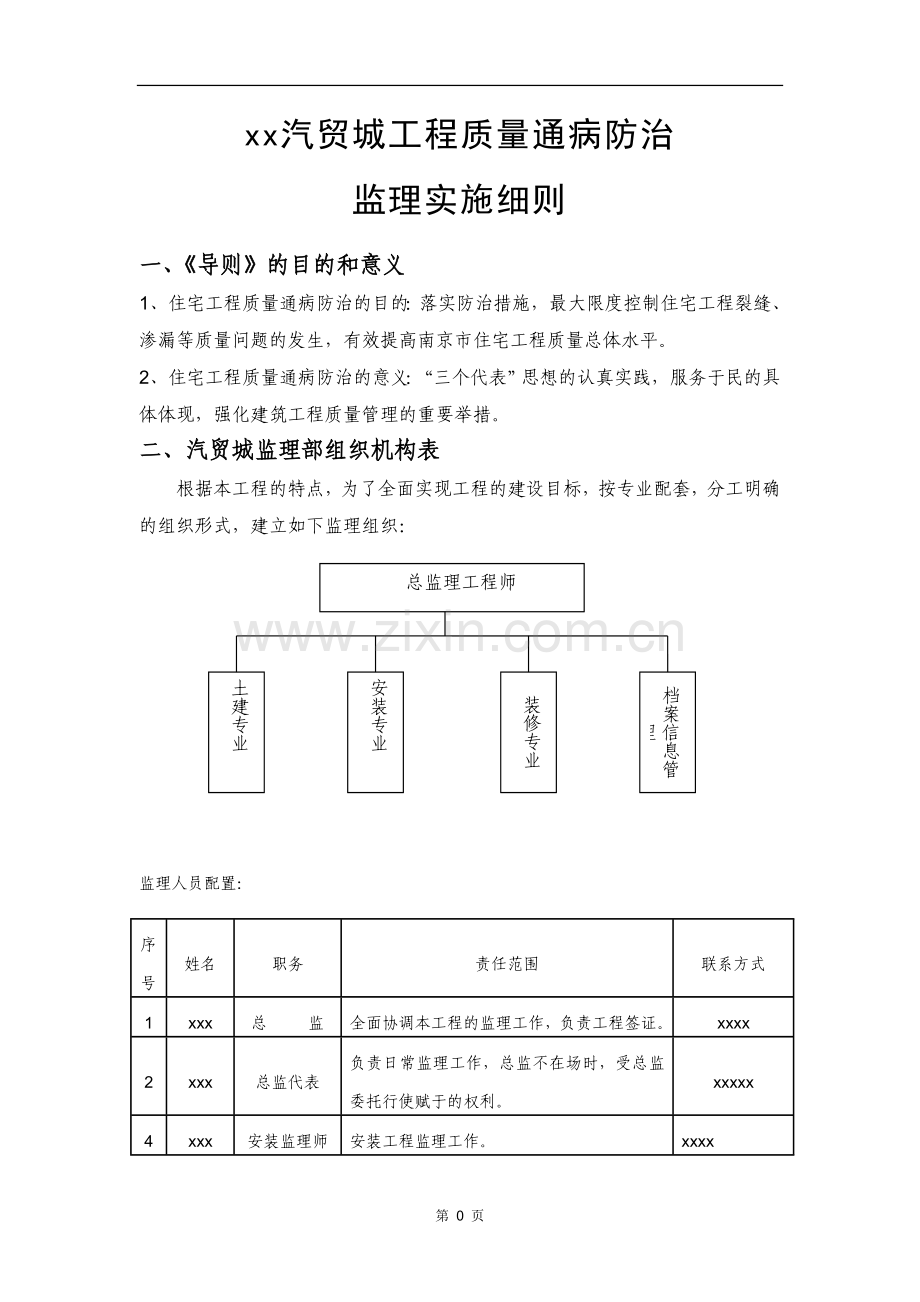

xxxxxxxxx 工程 监理实施细则 (城乡建筑工程质量通病防治) 内容提要: 《导则》的目的和意义 xxx汽贸城项目组织机构表 城乡建筑质量通病防治的措施: (1)墙体裂缝防治 (2)钢筋混凝土现浇楼板裂缝防治 (3)楼地面渗漏防治 (4)外墙渗漏防治 (5)门窗渗漏防治 (6)屋面渗漏防治 (7)室内标高和几何尺寸控制 项目监理机构(章) 专业监理工程师 总监理工程师 日期 xxxxxxxxx工程监理咨询有限公司 xx汽贸城工程质量通病防治 监理实施细则 一、《导则》的目的和意义 1、住宅工程质量通病防治的目的:落实防治措施,最大限度控制住宅工程裂缝、渗漏等质量问题的发生,有效提高南京市住宅工程质量总体水平。 2、住宅工程质量通病防治的意义:“三个代表”思想的认真实践,服务于民的具体体现,强化建筑工程质量管理的重要举措。 二、汽贸城监理部组织机构表 根据本工程的特点,为了全面实现工程的建设目标,按专业配套,分工明确的组织形式,建立如下监理组织: 总监理工程师 土建专业 安装专业 装修专业 档案信息管理 监理人员配置: 序号 姓名 职务 责任范围 联系方式 1 xxx 总 监 全面协调本工程的监理工作,负责工程签证。 xxxx 2 xxx 总监代表 负责日常监理工作,总监不在场时,受总监委托行使赋于的权利。 xxxxx 4 xxx 安装监理师 安装工程监理工作。 xxxx 5 xxxx 土建监理师 由各专业整理,总监代表汇总。 xxx 6 xxx 监理员 在监理工程师的指导下进行工作。 xxx 三、住宅工程质量通病防治的措施 1、监理单位 (1)对审查后的《住宅工程质量通病防治方案和施工措施》提出具体要求和监控措施,并列入《监理规划》和《监理细则》。 (2)认真做好隐蔽工程和工序质量的验收,上道工序不合格时,不允许进入下一道工序施工。 (3)配备常规的便携式检测仪器,加强对工程质量的平行检验,发现问题及时处理。 (4)工程完工后,应认真填写《住宅工程质量通病防治工作评估报告》 2、具体的住宅工程质量通病防治的技术措施 墙体裂缝防治的技术措施 1、砌筑砂浆应采用中粗砂,严禁使用山砂和混合粉。 2、蒸压灰砂砖、粉煤灰砖、加气混凝土砌块的出釜停放期宜为45d(不应小于28d),上墙含水率宜为5%~8%。混凝土小型空心砌块的龄期不应小于28d,并不得在饱和水状态下施工。 3、填充墙砌至接近梁底、板底时,应留有一定的空隙,填充墙砌筑完并间隔15d以后,方可将其补砌挤紧;补砌时,对双侧竖缝用高标号水泥砂浆嵌填密实。 4、砌体结构坡屋顶卧梁下口的砌体应砌成踏步形。 5、砌体结构砌筑完成后宜60d后再抹灰,并不得少于30d。 6、通长现浇钢筋混凝土板带应一次浇筑完成。 7、框架柱间填充墙拉结筋应满足砖模数要求,不得折弯压入砖缝。 8、采用粉煤灰砖、轻骨料混凝土小型空心砌块等的填充墙与框架柱交接处,应用15mm×15mm木条预先留缝,在加贴网片前浇水湿润,再用1:3水泥砂浆嵌实。 9、住宅长度大于40m时,应设置变形缝,当有其它可靠措施时,可在规范范围内适当放宽。 10、外墙应采用保温砂浆、复合保温材料等外墙外保温措施。 11、顶层框架填充墙不宜采用灰砂砖、粉煤灰砖、混凝土空心砌块、蒸压加气混凝土砌块等材料;当采用上述材料时,墙面应采取满铺钢丝网粉刷等必要的措施。 12、主体与阳台栏板之间的拉结筋必须预埋。 13、砌体工程的顶层和底层应设置通长现浇钢筋混凝土窗台梁,高度不宜小于120mm,纵筋不少于4φ10,箍筋φ6@200;其它层在窗台标高处应设置通长现浇钢筋混凝土板带;房屋两端顶层砌体沿高度方向应设置间隔不大于1.3m的现浇钢筋混凝土板带。板带的混凝土强度等级不应小于C20,纵向配筋不宜少于3φ8。 14、混凝土小型空心砌块、蒸压加气混凝土砌块等轻质墙体,应增设间距不大于3m的构造柱,每层墙高的中部增设厚度为120mm与墙体同宽的混凝土腰梁,砌体无约束的端部必须增设构造柱,预留的门窗洞口应采取钢筋混凝土框加强。 15、顶层圈梁高度不宜超过240mm。顶层砌筑砂浆的强度等级不应小于M7.5。 钢筋混凝土现浇楼板裂缝防治的技术措施 1、现浇板的混凝土应采用中粗砂。 2、混凝土应采用减水率高、分散性能好、对混凝土收缩影响较小的外加剂,其减水率不应低于8%。 3、预拌混凝土的含砂率应控制在40%以内,每立方米粗骨料的用量不少于1000㎏,粉煤灰的掺量不宜大于15%。 4、预拌混凝土进场时按检验批检查入模坍落度,高层住宅不应大于180mm,其它住宅不应大于150mm。 5、严格控制现浇板的厚度和现浇板中钢筋保护层的厚度。阳台、雨蓬等悬挑现浇板的负弯矩钢筋下面,应设置间距不大于300㎜的钢筋保护层垫块,在浇筑混凝土时保证钢筋不位移。 6、现浇板中的线管必须布置在钢筋网片之上(双层双向配筋时,布置在下层钢筋之上),交叉布线处应采用线盒,线管的直径应小于1/3楼板厚度,沿预埋管线方向应增设φ6@150、宽度不小于450mm的钢筋网带。严禁水管水平埋设在现浇板中。 7、现浇板浇筑时,在混凝土初凝前应进行二次振捣,在混凝土终凝前进行两次压抹。 8、现浇板浇筑后,应在12h内进行覆盖和浇水养护,养护时间不得少于7d;对掺用缓凝型外加剂的混凝土,不得少于14d。 9、现浇板养护期间,当混凝土强度小于1.2MPa时,不得进行后续施工。当混凝土强度小于10MPa时,不得在现浇板上吊运、堆放重物。吊运、堆放重物时应减轻对现浇板的冲击影响。 10、现浇板的板底宜采用免粉刷措施。 11、支撑模板的选用必须经过计算,除满足强度要求外,还必须有足够的刚度和稳定性,边支撑立杆与墙间距不得大于300mm,中间不宜大于800mm。根据工期要求,配备足够数量的模板,保证按规范要求拆模。 12、施工缝的位置和处理、后浇带的位置和混凝土浇筑应严格按设计要求和施工技术方案执行。后浇带应设在对结构受力影响较小的部位,宽度为700~1000mm。后浇带的混凝土浇筑应在主体结构浇筑60d后进行,浇筑时宜采用微膨胀混凝土。 13、住宅的建筑平面宜规则,避免平面形状突变。当平面有凹口时,凹口周边楼板的配筋宜适当加强。当楼板平面形状不规则时,宜设置梁使之形成较规则的平面。 14、钢筋混凝土现浇楼板(以下简称现浇板)的设计厚度一般不应小于120㎜(厨房、浴厕、阳台板不得小于90㎜)。 15、屋面及建筑物两端的单元中的现浇板应设置双层双向钢筋,钢筋间距不宜大于100mm,直径不宜小于8mm。外墙转角处应设置放射形钢筋,钢筋的数量不应少于7φ10,长度应大于板跨的1/3,且不得小于1.5m。 16、在现浇板的板宽急剧变化处、大开洞削弱处等易引起收缩应力集中处,钢筋间距不应大于150㎜,直径不应小于6mm,并应在板的上表面布置纵横两个方向的温度收缩钢筋。板的上、下表面沿纵横两个方向的配筋率均不应小于截面积的0.15%。 17、外墙转角处构造柱的截面积不宜大于240mm×240mm,与楼板同时浇筑的外墙圈梁,其截面高度应不大于300mm。 18、现浇板强度等级不宜大于C30。 19、住宅长度大于40m时,宜在楼板中部设置后浇带。后浇带两边应设置加强钢筋。 楼地面渗漏防治的技术措施 1、上下水管等预留洞口座标位置应正确,洞口形状为上大下小。 2、管道安装前,楼板板厚范围内上下水管的光滑外壁应先做毛化处理,再均匀涂一层 401 塑料胶,然后用筛洗的中粗砂喷洒均匀。 3、现浇板预留洞口填塞前,应将洞口清洗干净、毛化处理、涂刷加胶水泥浆作粘结层。洞口填塞分二次浇筑,先用掺入抗裂防渗剂的微膨胀细石混凝土浇筑至楼板厚度的2/3处,待混凝土凝固后进行4h蓄水试验;无渗漏后,用掺入抗裂防渗剂的水泥砂浆填塞。管道安装后,应在洞口处进行24h蓄水试验。 4、防水层施工前应先将楼板四周清理干净,阴角处粉成小圆弧。防水层的泛水高度不得小于300mm。 5、地面找平层向地漏放坡1~1.5%,地漏口要比相邻地面低5mm。 6、有防水要求的地面施工完毕后,应进行24h蓄水试验,蓄水高度为 20~30 mm。 7、烟道根部向上300mm的范围内宜采用聚合物防水砂浆粉刷,或采用柔性防水层。 8、卫生间墙面防水砂浆应进行不少于2次的刮糙。 9、厨卫间和有防水要求的建筑地面必须设置防水隔离层。 10、厨卫间和有防水要求的楼板周边除门洞外,向上做一道高度不小于200mm的混凝土翻边,与楼板一同浇筑,地面标高应比室内其它房间地面低 20~30mm。 外墙渗漏防治的技术措施 1、外墙粉刷应使用含泥量低于2%、细度模量不小于2.5的中粗砂。严禁使用石粉、混合粉。 2、外墙涂料在使用前,应进行抽样检测。 3、抹灰工程不得使用过期水泥,其凝结时间和安定性须合格。 4、外墙洞眼应按规范留置,采用半砖、防水砂浆二次堵砌,表面采用1:3防水砂浆粉严,小圆孔宜采用微膨胀水泥砂浆二次填塞密实。孔洞填塞应由专人负责,并及时办理专项隐蔽验收手续。 5、外墙粉刷基层应采用人工凿毛或界面剂抹砂浆进行毛化处理,并应进行喷水养护。基层平整度偏差超标时,应进行局部凿除(凿除时不得露出钢筋),再采用聚合物水泥砂浆进行修补。 6、粉刷前应清除墙面污物,并提前1d浇水湿润。 7、两种不同基体交接处的处理应符合墙体防裂措施的要求。 8、外墙抹灰必须分层进行,严禁一遍成活,施工时每层厚度宜控制在6~10mm。外墙粉刷各层接缝位置应错开,并设置在混凝土梁、柱中部。 9、外粉刷必须设置分格缝。 10、外墙涂料找平腻子的厚度不应大于1mm。 11、外墙面砖嵌缝必须采用勾缝条抽压出浆至密实。 12、窗台、窗眉、阳台、雨蓬、腰线和挑檐等处粉刷的排水坡度不应小于2%。滴水线粉刷应密实、顺直,不得出现爬水和排水不畅的现象。 13、粘贴面砖的外墙面用防水砂浆刮糙时,门窗洞口四周墙面刮糙底层与糙面层必须位置错开。 14、外墙粉刷面层宜掺入聚丙烯抗裂纤维。 15、外墙涂料层宜选用吸附力强、耐候性好、耐洗刷的弹性涂料。 门窗渗漏防治的技术措施 1、门窗安装前应进行三项性能的见证取样检测,安装完毕后应委托有资质的检测机构进行现场检验。 2、门窗框安装固定前应对预留墙洞尺寸进行复核,用防水砂浆刮糙处理,然后实施外框固定。固定后的外框与墙体应根据饰面材料确定间隙。 3、门窗安装应采用镀锌铁片连接固定,镀锌铁片厚度不小于1.5mm,固定点间距:转角处180mm,框边处不大于500mm。严禁用长脚膨胀螺栓穿透型材固定门窗框。 4、门窗洞口应干净干燥后施打发泡剂,发泡剂应连续施打、一次成型、充填饱满,溢出门窗框外的发泡剂应在结膜前塞入缝隙内,防止发泡剂外膜破损。 5、门窗框外侧应留5mm宽的打胶槽口;外墙面层为粉刷层时,宜贴“^”型塑料条做槽口。 6、打胶面应干净干燥后施打密封胶,且应采用中性硅酮密封胶。严禁在涂料面层上打密封胶。 7、门窗设计应明确抗风压、气密性和水密性三项性能指标。7层及7层以上外窗的抗风压性能和气密性能不宜低于4级、水密性能不宜低于3级;1~6层外窗的抗风压性能和气密性能不宜低于3级、水密性能不低于2级;其性能等级划分应符合GB/T7106(7107、7108)-2002的规定。 8、门窗拼樘料必须进行抗风压变形验算,拼樘料与门窗框之间的拼接应为插接,插接深度不小于10mm。 9、塑钢门窗型材必须使用与其相匹配的衬钢,衬钢厚度应满足规范要求,并作防腐处理。 屋面渗漏防治的技术措施 1、屋面工程施工前,必须编制详细的施工方案,经监理审查确认后方可组织施工。 2、卷材防水层收头宜在女儿墙凹槽内固定,收头处应用防腐木条加盖金属条固定,钉距不得大于450mm,并用密封材料将上下口封严。 3、在屋面各道防水层或隔气层施工时,伸出屋面管道、井(烟)道及高出屋面的结构处均应用柔性防水材料做泛水,其高度不小于250mm(管道泛水不小于300mm);最后一道泛水材料应采用卷材,并用管箍或压条将卷材上口压紧,再用密封材料封口。 4、刚性细石混凝土防水屋面施工除应符合相关规范要求外,还应满足以下要求: (1)钢筋网片应采用焊接型网片。 (2)混凝土浇捣时,宜先铺三分之二厚度混凝土并摊平,再放置钢筋网片,后铺三分之一的混凝土,振捣并碾压密实,收水后分二次压光。 (3)分格缝应上下贯通,缝内不得有水泥砂浆粘结。在分格缝和周边缝隙干净干燥后,用与密封材料相匹配的基层处理剂粉刷,待其表面干燥后立即嵌填防水油膏,密封材料底层应填背衬泡沫棒,分格缝上粘贴不小于200mm宽的卷材保护层。 (4)保水养护不小于14d。 5、屋面防水层施工完毕后,应进行蓄水或淋水试验。 6、对于体积吸水率大于2%的保温材料,不得设计为倒置式屋面。 7、刚性防水层应采用细石防水混凝土,其强度等级不得小于C30,厚度不应小于50mm,分格缝间距不宜大于3m,缝宽不应大于30mm,且不小于12mm。 8、柔性材料防水层的保护层宜采用撒布材料或浅色涂料。当采用刚性保护层时,必须符合细石混凝土防水层的要求。 9、对女儿墙、高低跨、上人孔、变形缝和出屋面管道、井(烟)道等节点应设计防渗构造详图;变形缝宜优先采用现浇钢筋混凝土盖板的做法,其强度等级不得低于C30;伸出屋面井(烟)道周边应同屋面结构一起整浇一道钢筋混凝土防水圈。 10、膨胀珍珠岩类及其它块状、散状屋面保温层必须设置隔气层和排气系统。排气道应纵横交错、畅通,其间距应根据保温层厚度确定,最大不宜超过3m;排气口应设置在不易被损坏和不易进水的位置。 室内标高和几何尺寸的控制措施 1、由专人进行测量,各种测量仪器应定期校验。 2、主体施工阶段应及时弹出标高和轴线的控制线(如墙面1m线、地面方正控制线等),准确测量,认真记录,并确保现场控制线标识清楚。 3、严格控制现浇板厚度,在混凝土浇筑前应做好现浇板板厚度的控制标识,每1.5~2m2范围内宜设置一处。 4、装修阶段应严格按所弹出的标高和轴线控制线施工,发现超标时及时处理。 5、按检验批进行建筑物室内标高、轴线、楼板厚度的测量,每三层为一个检验批。测量后,认真填写《建筑物室内标高、轴线、楼板厚度测量记录》(附录4)。 6、室内标高、轴线位置的检测数量,每检验批按10%的房间数且不少于5间进行抽查。 7、楼板厚度的检测数量,每检验批按10%的楼板数且不少于5块板进行抽查。 8、应及时抽验施工单位测量记录。 9、应对室内标高和几何尺寸不定期进行平行检验,发现问题及时处理。 附录1、《住宅工程质量通病防治任务书》 附录2、《住宅工程质量通病防治内容总结报告》 附录3、《住宅工程质量通病防治工作评估报告》 附录4、《建筑物室内标高、轴线、楼板厚度测量记录》 附录1 住宅工程质量通病防治任务书 _____________________________________(施工单位): 由你公司承建的____________________________工程以下内容列入住宅工程质量通病防治计划,具体项目如下: 1、墙体裂缝防治 2、钢筋混凝土现浇楼板裂缝防治 3、楼地面渗漏防治 4、外墙渗漏防治 5、门窗渗漏防治 6、屋面渗漏防治 7、室内标高和几何尺寸控制 8、 防治住宅工程质量通病是有效提高住宅工程质量、维护公众利益的重要举措,务求实效。请参照《南京市住宅工程质量通病防治导则》的要求,认真编制上述项目的《住宅工程质量通病防治方案和施工措施》,经项目总监理工程师审查后,于____年____月____日前报我单位批准。 _____________________________(建设单位章) ____年_____月_____日 建设单位代表 设计单位代表 监理单位代表 施工单位代表 注:本任务书一式三份,建设、监理、施工各一份。 附录2 住宅工程质量通病防治内容总结报告 施工单位: 建设单位 结构层次 工程名称 建筑面积 监理单位 开工日期 工程地点 竣工日期 序号 防治项目 主要措施及防治结果 1 墙体裂缝 2 钢筋混凝土现浇楼板裂缝 3 楼地面渗漏 4 外墙渗漏 5 门窗渗漏 6 屋面渗漏 7 室内标高和几何尺寸控制 项目技术负责人: 项目经理: 年 月 日 总监理工程师: 年 月 日 附件:_____份。 附录3 住宅工程质量通病防治工作评估报告 监理单位: 建设单位 结构层次 工程名称 建筑面积 施工单位 开工日期 工程地点 竣工日期 防治项目 完成情况 主要防治 监督措施 平行检验内容及结果 防治成果 评价 备注 总监理工程师: 年 月 日 附录4 建筑物室内标高、轴线、楼板厚度测量记录 施工单位: 工程名称 形象进度 测量仪器 测量日期 测量项目 层次或部位 设计值 允许偏差 实测偏差(㎜) 室 内 标 高 实测 点,不合格 点。 抽测人: 复核人: 轴 线 实测 点,不合格 点。 抽测人: 复核人: 楼 板 厚 度 实测 点,不合格 点。 抽测人: 复核人: 处理意见 项目经理: 年 月 日 总监理工程师(建设单位项目负责人): 年 月 日 注:实测偏差超过允许偏差时,在表中直接将该值圈出。 第 13 页
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
