施工企业质量管理规范与质量管理体系的关系
8
资料内容仅供参考,如有不当或者侵权,请联系本人改正或者删除。

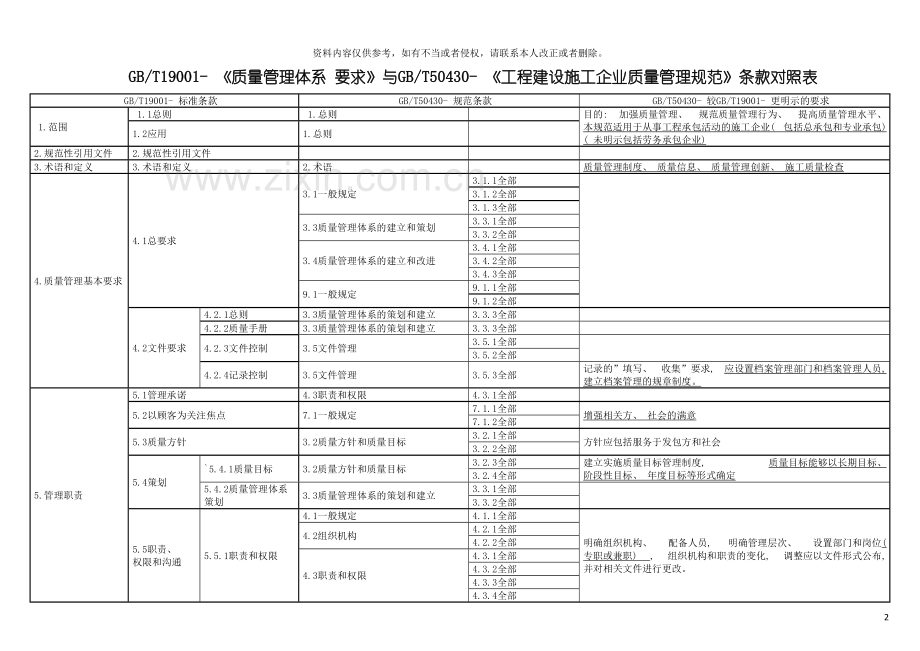

GB/T19001- 《质量管理体系 要求》与GB/T50430- 《工程建设施工企业质量管理规范》条款对照表
GB/T19001- 标准条款
GB/T50430- 规范条款
GB/T50430- 较GB/T19001- 更明示的要求
1.范围
1.1总则
1.总则
目的: 加强质量管理、 规范质量管理行为、 提高质量管理水平、 本规范适用于从事工程承包活动的施工企业( 包括总承包和专业承包) ( 未明示包括劳务承包企业)
1.2应用
1.总则
2.规范性引用文件
2.规范性引用文件
3.术语和定义
3.术语和定义
2.术语
质量管理制度、 质量信息、 质量管理创新、 施工质量检查
4.质量管理基本要求
4.1总要求
3.1一般规定
3.1.1全部
3.1.2全部
3.1.3全部
3.3质量管理体系的建立和策划
3.3.1全部
3.3.2全部
3.4质量管理体系的建立和改进
3.4.1全部
3.4.2全部
3.4.3全部
9.1一般规定
9.1.1全部
9.1.2全部
4.2文件要求
4.2.1总则
3.3质量管理体系的策划和建立
3.3.3全部
4.2.2质量手册
3.3质量管理体系的策划和建立
3.3.3全部
4.2.3文件控制
3.5文件管理
3.5.1全部
3.5.2全部
4.2.4记录控制
3.5文件管理
3.5.3全部
记录的”填写、 收集”要求, 应设置档案管理部门和档案管理人员, 建立档案管理的规章制度。
5.管理职责
5.1管理承诺
4.3职责和权限
4.3.1全部
5.2以顾客为关注焦点
7.1一般规定
7.1.1全部
增强相关方、 社会的满意
7.1.2全部
5.3质量方针
3.2质量方针和质量目标
3.2.1全部
方针应包括服务于发包方和社会
3.2.2全部
5.4策划
`5.4.1质量目标
3.2质量方针和质量目标
3.2.3全部
建立实施质量目标管理制度, 质量目标能够以长期目标、 阶段性目标、 年度目标等形式确定
3.2.4全部
5.4.2质量管理体系策划
3.3质量管理体系的策划和建立
3.3.1全部
3.3.2全部
5.5职责、 权限和沟通
5.5.1职责和权限
4.1一般规定
4.1.1全部
明确组织机构、 配备人员, 明确管理层次、 设置部门和岗位( 专职或兼职) , 组织机构和职责的变化, 调整应以文件形式公布, 并对相关文件进行更改。
4.2组织机构
4.2.1全部
4.2.2全部
4.3职责和权限
4.3.1全部
4.3.2全部
4.3.3全部
4.3.4全部
5.5.2管理者代表
5.5.3内部沟通
4.3职责和权限
4.3.4部分
一般规定
13.1.1全部
5.6管理评审
3.4质量管理体系的实施和改进
13.2质量信息的收集、 传递、 分析与利用
13.2.4全部
6.资源管理
6.1资源的提供
3.4质量管理体系的实施和改进
3.4.1
资源包括人员、 技术、 资金、 设备等。
6.2人力资源
6.2.1总则
5.1一般规定
5.1.1全部
建立人力资源管理制度( 包括约束和激励机制, 包括人力资源配置、 劳动纪律、 培训、 考核、 奖惩) , 制定人力资源发展规划, 以文件的形式确定任职条件, 配备相应的人员( 可招聘、 调岗、 培训) , 应明确招聘和录用的职责和权限、 确定录用的标准和考核方式, 建立员工绩效考核制度( 确定考核时间、 频度、 方法、 标准) 和进行考核, 培训计划的内容: 培训对象、 内容、 方式、 时间”, 员工培训的内容: 方针目标意识、 法律法规标准规范、 质量管理制度、 专业技能和继续教育, 继续教育的内容: 质量发展趋势、 新规范、 新工艺、 新技术、 新材料、 新设备等, 培训效果评价应保存记录( 评价方法能够是笔试、 面试、 实际操作、 随后的业绩评价等)
5.1.2全部
6.2.2能力、 意识和培训
5.2人力资源配置
5.2.1全部
5.2.2全部
5.2.3全部
5.3培训
5.3.1全部
5.3.2全部
5.3.3全部
6.3基础设施
6.1一般规定
6.1.1全部
建立施工机具管理制度(包括自有、 租赁和分包方的机械、 设备、 工具), 对机具的配备、 验收、 安装调试、 使用维护作出规定, 施工机具配备计划( 可专门制订、 也可结合项目策划时确定) 的审批和实施, 施工机具验收记录, 明确验收人员的职责和验收方法, 施工机具安装/拆卸方案及批准、 实施、 安装后验收、 施工机具的使用( 三定: 定人、 定机、 定岗) 、 技术、 安全、 维修、 保养等管下符合相关规定, 应建立必要的机具档案, 制定机具技术和安全管理规定。
6.2施工机具配备
6.2.1全部
6.2.2全部
6.2.3全部
6.2.4全部
6.3施工机具使用
6.3.1全部
6.4工作环境
8.4建筑材料、 构配件和设备的现场管理
8.4.1全部
对施工作业环境的控制包括: 安全文明施工措施、 季节性施工措施、 现场试验环境的控制措施、 不同专业交叉作业的环境控制措施以及按照规定采取的其它相关措施。
8.4.2全部
8.4.3全部
10.5施工过程质量控制
10.5.1部分
7.产品实现
7.1产品实现的策划
10.1一般规定
建立、 实施工程施工质量管理制度( 对施工质量管理策划、 施工设计、 施工准备、 施工质量、 服务等的控制制度) , 确定关键工序并明确其质量控制点及控制措施。策划时, 应确定施工过程中对施工质量影响较大的关键工序、 工序质量不易或不能经济地加以验证的工序, 策划结果应按规定得到发包方或监理方的认可, 项目质量策划结果的动态管理。
10.2策划
10.2.1全部
10.2.3全部
10.2.4全部
10.2.5全部
7.2与顾客有关的过程
7.1一般规定
7.1.1全部
使相关部门及人员掌握合同要求并保存记录( 合同文本发放、 会议、 合同交底等形式) , 施工过程中的变更应书面签认( 变更可来自: 设计单位、 发包方、 施工企业) 对合同变更、 确认、 处理应符合相关规定。
7.1.2全部
7.2投标及签约
7.2.1全部
7.2.2全部
7.3合同管理
7.3.1全部
7.3.2全部
7.3.2全部
10.5施工过程质量控制
10.5.4全部
10.2策划
7.3设计和开发
10.3施工设计
10.3.1全部
应确定设计所需的评审、 验证、 确认活动明确其程序和要求, 设计委托及监控应符合第9章的要求, 对设计结果应形成必要的文件, 应明确设计变更及其批准方式和要求, 规定设计变更所需的评审、 验证、 确认程序。
10.3.2全部
10.3.3全部
7.4采购
6.1一般规定
6.1.1全部
建立建筑材料、 构配件和设备管理制度, 采购计划的审批, 还可包括需求计划、 供应计划、 申请计划等, 采购计划的内容: 采购产品的种类、 规格、 型号、 数量、 交付期、 质量要求、 验证安排, 对供方评价的内容更明确”经营资格和信誉、 产品质量、 供货能力、 价格、 售后服务”( 对供货厂家评价的一般应收集: 资质证明, 产品生产许可证明、 产品签定证明、 产品质量证明、 质量体系情况、 产品生产能力证明、 与该厂家合作的证明, 对经销商评价的一般应收集: 经营许可证明、 产品质量证明、 与该经营商合作的证明) , 依据采购计划订立采购合同( 采购合同的内容: 名称、 品种、 规格型号、 数量、 计量单位、 技术质量指标、 包装等) 采购的建筑材料、 构配件和设备应符合职业健康、 安全与环保要求, 施工机具供方的评价方法及评价记录, 施工机具供方评价内容包括: 经营资格和信誉、 产品和服务质量、 供货能力、 风险因素( 供货能力指生产能力、 运输能力、 贮存能力、 交货期的准确性) 与施工机具供方订立合同, 施工机具的验收记录明确参加验收人员的职责和验收方法, 对租赁设备应验证机具型号和随行操作人员的资质, 施工机具安装/拆卸方案及批准、 实施、 安装后验收 、 建立、 实施分包管理制度, 对分包方( 分包类别: 劳务、 专业工程承包、 设施设备租赁、 技术服务等) 评价的内容更明确”经营许可和资质、 专业能力、 人员结构和素质、 机具装备、 技术/质量/发全/施工管理的保证能力、 工程业绩和信誉”, 分包应取得发包方同意并合法分包, 依法订立分包合同( 分包合同应: 1符合法律法规, 2符合总承包合同, 3明确施工或服务范围、 双方的权利和义务、 质量职责和违约责任, 4明确对分包方工程或服务的工艺标准和质量标准, 5明确对分包方的施工或服务方案、 过程、 程序、 设备等的签认、 审批要求, 6明确分包方人员的资格能力要求等; 另与分包方订立的非标准文本合同内容: 分包内容、 时间、 质量、 安全文明施工、 结算方式、 付款方式、 交工后服务、 违约处理意见等) , 对分包方人员的交底, 审核、 批准分包方编制的方案, 确认分包方人员的资格和能力, 验证( 施工开始前) 分包方的主要材料、 设备、 设施, 对分包方的施工、 服务进行监督检查, 对分包项目进行验收, 对分方的履约情况进行评价并保存记录, 对检测设备供方进行评价。
6.2施工机具配备
6.2.2全部
6.2.3全部
6.2.4全部
8.1一般规定
8.1.1全部
8.2建筑材料、 构配件和设备的采购
8.2.1全部
8.2.2全部
8.2.3全部
8.2.4全部
8.2.5全部
8.3建筑材料、 构配件和设备的验收
8.3.1全部
8.3.3全部
9.1一般规定
9.1.1全部
9.1.2全部
9.2分包方的选择和分包合同
9.2.1全部
9.2.2全部
9.3分包项目实施过程的控制
9.3.1全部
9.3.2全部
9.3.3全部
11.5检测设备管理
11.5.1部分
7.5生产和服务提供
7.5.1生产和服务提供过程的控制
10.2策划
10.2.2全部
建立、 实施工程项目施工质量管理制度( 对施工质量管理策划、 施工设计、 施工准备、 施工质量、 服务等的控制制度) , 企业对项目部的施工质量管理进行监督、 指导、 检查、 考核, 项目部的机构设置和人员配备应满足质量管理的需要, 应对设计文件的接收、 审核及图纸会审、 设计交底的程序、 方法加以规定, 按规定接受设计文件, 参与图纸会审和设计交底并对结果进行确认( 参加的各方共同签认) , 项目质量策划的内容包括15个方面”1质量目标和要求、 2质量管理组织和职责, 3施工管理依据的文件, 4人员/技术/施工机具等资源的需求和配置, 5场地/道路/水电/消防/临时设施规划, 6影响施工质量的因素分析及其控制措施, 7进度控制措施, 8施工质量检查/验收及其相关标准, 9突发事件的应急措施10对违规事件的报告和处理, 11应收集的信息及其传递要求, 12与工程建设有关方的沟通方式, 13施工管理应形成的记录, 14质量管理和技术措施, 施工企业质量管理的其它要求”, 项监理方或发包方进行报审报验( 施工准备阶段的6大报验: 1施工组织设计和专项方案/措施, 2组织机构、 管理人员、 关键工序人员、 特种作业人员, 3施工测量结果( 成果) , 4材料构/配件/设备数量和质量证明/检验结果, 5施工机具及监测设备、 6分包方资质及其人员/设备/材料, 施工中报验: 隐蔽工程/检验批( 单元) 工程/分项( 或子分项) ( 工序) 工程/中间交验( 转序) /分布( 或子分部) 工程/单位( 或子单位) 工程的质量要收) , 确认开工条件并提出开工申请经批准后开工, 施工企业性项目部进行交底并保存记录, 确定交底的层次和阶段以及相应的职责、 内容、 方式, 适用时对施过程实施样板引路( 样板需经验收合格) , 根据要求采用”四新”( 新材料、 新工艺、 新技术、 新设备) 并进行策划和控制, 对施工过程及进度进行标识, 施工过程的质量记录包括8方面”1施工日记和专项施工记录, 2交底记录, 3上岗培训记录和资格证明, 4机具和监测设备的管理记录, 5图纸的接收和发放以及设计变更的记录, 6监督检查和整改/复查记录, 7质量管理相关文件, 项目质量策划结果中规定的其它记录”, 对工程项目的服务进行策划和实施, 服务包括”保修、 非保修范围的维修、 合同约定和其它服务”, 对服务需求的响应和对服务质量的控制、 检查和验收, 收集服务的有关信息用于质量分析和改进。
10.4施工准备
10.4.1全部
10.4.2全部
10.4.3全部
10.5施工过程质量控制
10.5.1大部
10.5.4全部
10.5.5全部
10.6服务
10.6.1全部
10.6.2全部
10.6.3全部
7.5.2生产和服务提供过程的确认
10.5施工过程质量控制
10.5.2全部
策划时应确定工序质量不易或不能经济地加以验证的工序, 建筑材料、 构配件和设备应建立发放记录并具有可追溯性, 应确保验收记录、 检验试验记录、 保管记录、 使用发放记录的连续性,
7.5.3标识和可追溯性
8.4建筑材料、 构配件和设备的现场管理
8.4.1部分
8.4.2部分
8.4.4全部
10.5施工过程质量控制
10.5.3全部
7.5.4顾客财产
8.5发包方提供的建筑材料、 构配年和设备
8.5.1全部
8.5.2全部
10.5施工过程质量控制
10.5.1部分
7.5.5产品防护
8.4建筑材料、 构配件和设备的现场管理
8.4.1部分
当建筑材料、 构配件和设备需编制搬运方案时应经审批后向操作人员交底并组织实施, 进行工程移交和移交期间的防护,
8.4.2部分
8.4.3全部
10.5施工过程质量控制
10.5.1部分
10.6服务
10.6.1部分
7.6监视和测量装置的控制
11.5检测设备管理
11.5.1全部
对监测设备供方进行评价, 使用前对监测设备进行验收, 对监测设备进行必要的维护和保养/保持其完好状态, 监测设备的使用、 管理人员应经过培训
8.测量、 分析和改进
8.1总则
11.1一般规定
11.1.1全部
建立、 实施施工质量检查制度, 规定个层次对质量检查和验收活动进行监督管理的职责和权限, 检查和验收活动应由具有资格的人员实施, 做好对分包工程的检查和验收, 建立、 实施质量管理自查与评价制度, 应采用信息管理技术/经过质量信息资源的开发和利用提高质量管理水平, 建立、 实施质量信息管理和质量管理改进制度
11.1.2全部
12.1一般规定
12.1.1全部
13.1一般规定
13.1.1全部
13.1.2全部
13.1.2全部
8.2监视和测量
8.2.1
10.6服务
10.6.2部分
对工程项目的服务进行策划和实施, 服务八国”保修、 非保修范围的维修、 合同约定的其它服务”, 对服务需求的响应和对服务质量的控制、 检查和验收
对分包人员的交底, 审核、 批准分包方编制的方案, 取人分包方人员的资格和能力, 验证( 施工开始前) 分包方的主要材料、 设备、 设施, 对分包方的施工、 服务进行监督检查, 对发现的分包方的问题应提出整改要求并跟踪复查, 都分包方的履约情况进行评价并保存记录, 企业对项目部的施工质量管理进行监督、 指导、 检查、 考核, 应对施工质量检查进行策划( 内容包括质量检查的依据、 内容、 人员、 时机、 方法、 记录) , 策划结果应批准后实施, 施工企业应对项目部的质量检查活动进行监控, 应对各层次的质量管理活动进行监督检查( 监督检查内容包括: 法律法规标准规范的执行情况, 质量管理制度及其支持性文件的实施, 岗位职责的落实和目标是实现, 对整改要求的落实) , 企业对项目部监督检查的内容( 项目质量管理策划结果的实施, 对本企业/发包方/监理方提出的意见和整改要求的落实、 合同的履行情况, 质量目标的实现)
未经验收的建筑材料、 构配件和设备不得用于工程施工( 原材料不得紧急放行) , 对分包项目进行验收, 应策划并实施施工质量验收, 应建立试验、 检测管理制度, 应在竣工前进行内部验收并参加工程竣工验收, 应对工程资料的管理进行策划并实施, 工程资料的形成应与工程进度同步, 及时向有关方移交相应资料( 移交应得到确认)
10.6.3部分
12.2质量管理活动的监督检查与评价
12.2.6全部
8.2.2
12.2质量管理活动的监督检查与评价
12.2.3全部
12.2.4全部
12.2.5全部
8.2.3
10.1一般规定
10.1.2全部
11.1一般规定
11.1.1全部
11.2施工质量检查
11.2.1全部
11.2.2全部
11.2.3全部
11.2.4全部
12.2质量管理活动的监督检查与评价
12.2.1全部
12.2.2全部
12.2.4全部
12.2.5全部
8.2.4
8.3建筑材料、 构配件和设备的验收
8.3.1全部
11.1一般规定
11.1.1全部
11.3施工质量验收
11.3.1全部
11.3.2全部
11.3.3全部
9.3分包项目实施过程的控制
9.3.2部分
8.3不合格的控制
8.3建筑材料、 构配件和设备的验收
8.3.2全部
建立、 实施质量问题处理制度, 对质量问题的分类、 分级报告流程作出规定并分别报告工程建设的有关方, 建立质量事故责任追究制度
施工质量问题的处理
11.4.1全部
11.4.2全部
11.4.3全部
11.4.4全部
8.4数据分析
10.6服务
10.6.4全部
收集服务有关信息用于质量分析和改进, 明确为正确评价质量管理水平所需收集的信息及其来源、 渠道、 方法、 职责, 收集的信息包括7个方面( 法律法规白哦准规范规章制度, 2工程建设有关方对施工质量和质量管理水平的评价, 3各层次质量管理情况及工程质量检查结果, 4质量管理监督检查结果, 5同行其它施工企业的经验教训, 6市场需求, 与质量回访和服务信息) ,
13.2质量信息的收集、 传递、 分析与利用
13.2.1全部
13.2.1全部
13.2.1全部
8.5改进
8.5.1持续改进
13.1一般规定
13.1.1全部
保持质量管理改进与创新的记录( 包括创新措施创新效果评价)
8.5.2/8.5.3纠正/预防措施
13.3质量管理改进与创新
13.3.1全部
13.3.2全部
13.3.3全部
说明:
1.以上对照表, 旨在体现《工程建设施工企业质量管理规范》GB/T50430- 与GB/T19001- 《质量管理体系要求》的双向对应关系, 同时说明《工程建设施工企业质量管理规范》GB/T50430- 全面涵盖了GB/T19001- 《质量管理体系要求》的内容, 是GB/T19001- 标准的行业化, 有助于认识、 理解和掌握这两个质量管理标准之间的关系;
2.《工程建设施工企业质量管理规范》GB/T50430- 条文说明有助于准确理解和使用这个对照表, 应加以关注。
