资源描述
一、编制依据及说明

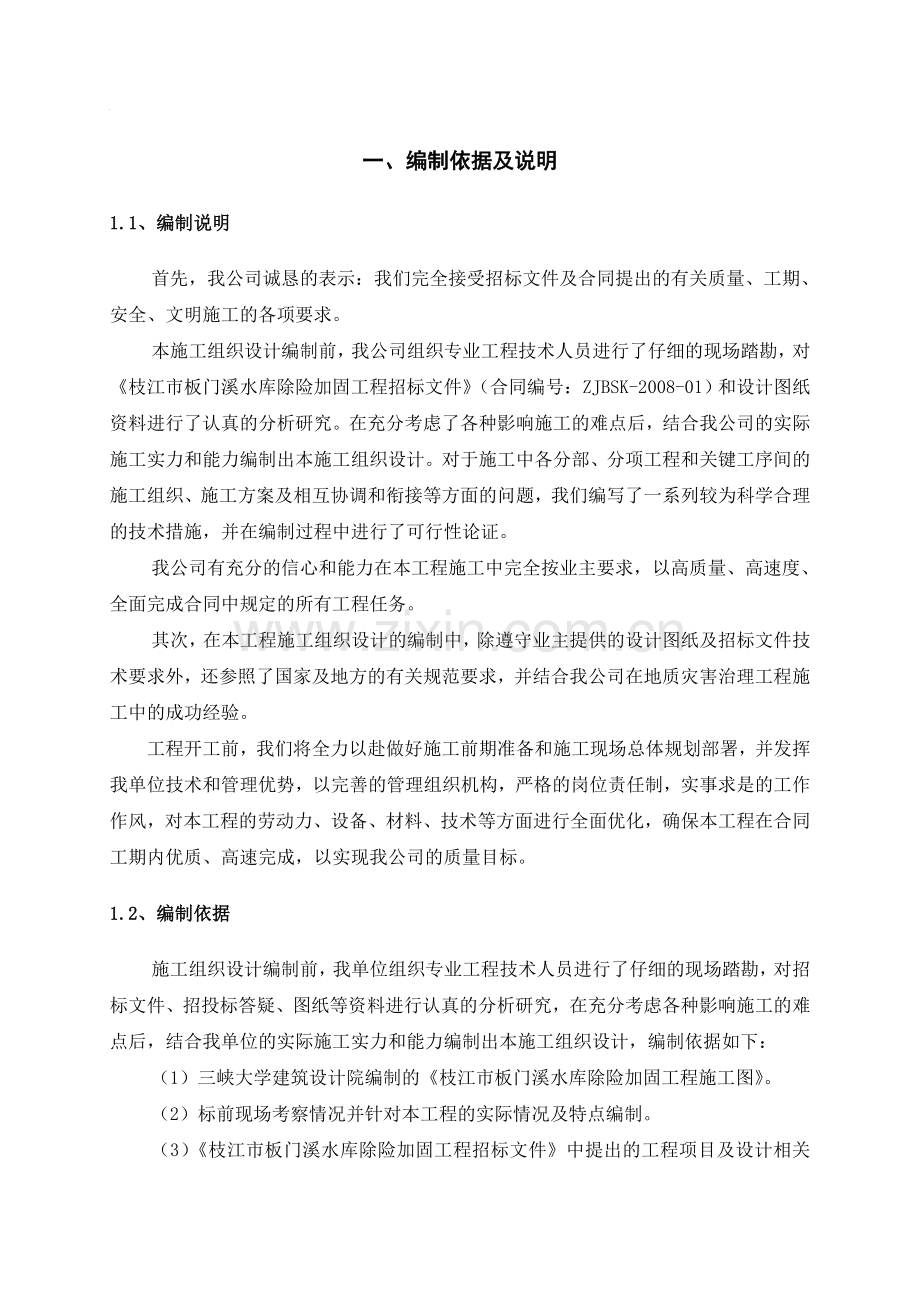

1.1、编制说明
首先,我公司诚恳的表示:我们完全接受招标文件及合同提出的有关质量、工期、安全、文明施工的各项要求。
本施工组织设计编制前,我公司组织专业工程技术人员进行了仔细的现场踏勘,对《枝江市板门溪水库除险加固工程招标文件》(合同编号:ZJBSK-2008-01)和设计图纸资料进行了认真的分析研究。在充分考虑了各种影响施工的难点后,结合我公司的实际施工实力和能力编制出本施工组织设计。对于施工中各分部、分项工程和关键工序间的施工组织、施工方案及相互协调和衔接等方面的问题,我们编写了一系列较为科学合理的技术措施,并在编制过程中进行了可行性论证。
我公司有充分的信心和能力在本工程施工中完全按业主要求,以高质量、高速度、全面完成合同中规定的所有工程任务。
其次,在本工程施工组织设计的编制中,除遵守业主提供的设计图纸及招标文件技术要求外,还参照了国家及地方的有关规范要求,并结合我公司在地质灾害治理工程施工中的成功经验。
工程开工前,我们将全力以赴做好施工前期准备和施工现场总体规划部署,并发挥我单位技术和管理优势,以完善的管理组织机构,严格的岗位责任制,实事求是的工作作风,对本工程的劳动力、设备、材料、技术等方面进行全面优化,确保本工程在合同工期内优质、高速完成,以实现我公司的质量目标。
1.2、编制依据
施工组织设计编制前,我单位组织专业工程技术人员进行了仔细的现场踏勘,对招标文件、招投标答疑、图纸等资料进行认真的分析研究,在充分考虑各种影响施工的难点后,结合我单位的实际施工实力和能力编制出本施工组织设计,编制依据如下:
(1)三峡大学建筑设计院编制的《枝江市板门溪水库除险加固工程施工图》。
(2)标前现场考察情况并针对本工程的实际情况及特点编制。
(3)《枝江市板门溪水库除险加固工程招标文件》中提出的工程项目及设计相关的技术、质量、工期、安全等各项要求。

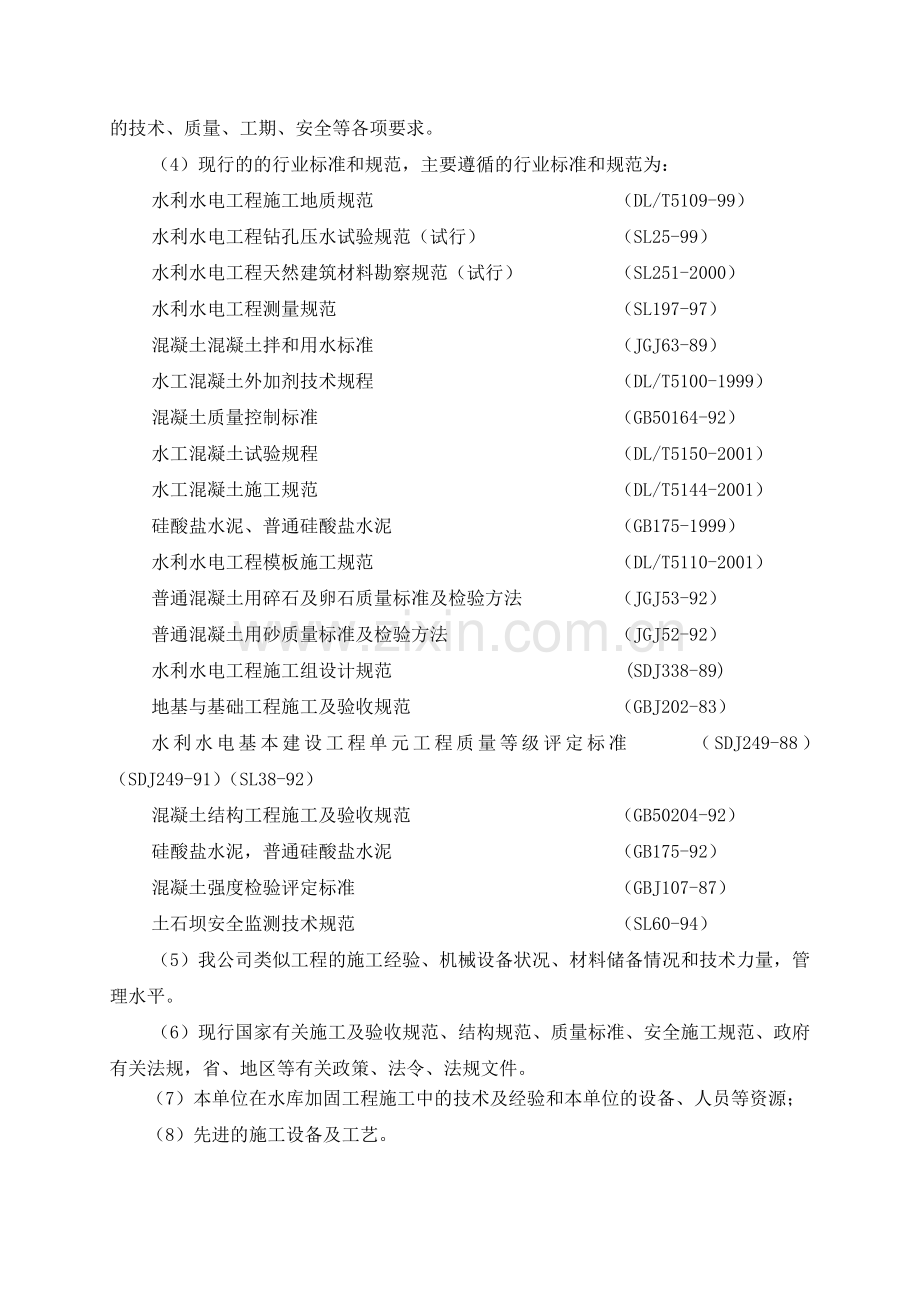

(4)现行的的行业标准和规范,主要遵循的行业标准和规范为:
水利水电工程施工地质规范 (DL/T5109-99)
水利水电工程钻孔压水试验规范(试行) (SL25-99)
水利水电工程天然建筑材料勘察规范(试行) (SL251-2000)
水利水电工程测量规范 (SL197-97)
混凝土混凝土拌和用水标准 (JGJ63-89)
水工混凝土外加剂技术规程 (DL/T5100-1999)
混凝土质量控制标准 (GB50164-92)
水工混凝土试验规程 (DL/T5150-2001)
水工混凝土施工规范 (DL/T5144-2001)
硅酸盐水泥、普通硅酸盐水泥 (GB175-1999)
水利水电工程模板施工规范 (DL/T5110-2001)
普通混凝土用碎石及卵石质量标准及检验方法 (JGJ53-92)
普通混凝土用砂质量标准及检验方法 (JGJ52-92)
水利水电工程施工组设计规范 (SDJ338-89)
地基与基础工程施工及验收规范 (GBJ202-83)
水利水电基本建设工程单元工程质量等级评定标准 (SDJ249-88)(SDJ249-91)(SL38-92)
混凝土结构工程施工及验收规范 (GB50204-92)
硅酸盐水泥,普通硅酸盐水泥 (GB175-92)
混凝土强度检验评定标准 (GBJ107-87)
土石坝安全监测技术规范 (SL60-94)
(5)我公司类似工程的施工经验、机械设备状况、材料储备情况和技术力量,管理水平。
(6)现行国家有关施工及验收规范、结构规范、质量标准、安全施工规范、政府有关法规,省、地区等有关政策、法令、法规文件。
(7)本单位在水库加固工程施工中的技术及经验和本单位的设备、人员等资源;
(8)先进的施工设备及工艺。
1.3、编制原则
总的原则:施工组织满足招标文件的要求,符合现场实际施工需要,根据本工程的特点,采用先进的施工设备和施工工艺,在确保施工安全、工程质量合格的前提下,按工程要求完成施工任务。具体原则如下:
1、服从业主、遵守设计的原则
严格执行和遵守招标人提供的招标文件、补遗答疑资料和补充图纸,并且满足施工现场的需要。
2、确保工期的原则
严格遵守招标文件所规定的工程施工工期。根据本工程的特点和要求,在保证工程质量、施工安全的前提下合理地安排施工程序,优化资源配置,详细安排施工进度计划。各工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序地进行。施工进度安排时充分考虑气候、季节(特别是冬季)对施工的影响,确保施工工期并力争提前完成。
3、质量第一的原则
确立质量目标,制定创优规划,严格按照ISO9002质量体系运作,以确保每道工序、每个分项工程的工程质量。
4、安全第一、预防为主的原则
确立安全工作目标,完善规章制度,层层签订安全生产责任状,强化安全教育和狠抓现场各项制度、措施的落实,确保安全生产目标的实现。
5、科学管理的原则
从实际出发,运用网络计划流水作业法,合理安排施工的程序和顺序,做到布局合理、突出重点、全面展开;正确选用施工方法,科学组织、均衡生产。在实事求是的基础上,力求技术先进、科学合理和经济适用;在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料和新方法。做好人力、物力、机械综合调配,组织均衡生产,降低工程成本。
6、注重环保、文明施工的原则
坚持自始至终对施工现场的全过程进行严密监控,以科学的方法实行动态管理,并按动、静结合的方法精心布置和规划施工现场,合理安排施工便道,充分利用当地资源,节约施工临时用地,少占农田及耕地,保护水库及周围环境,不破坏植被。严格施工管理,开展文明施工活动,做到文明施工,争创标准化施工现场。
7、降低工程成本的原则
结合现场实际情况,因时因地制宜,尽量利用原有或附近已有设施,减少各种临时工程;尽量利用当地合格资源,合理安排运输与储存作业,减少物资运输周转工作量。
8、遵照执行标准、规范的原则
严格执行国家、行业颁发的现行的有关工程施工的技术规范、质量验收标准和安全生产的有关规定以及随招标文件下发的《技术规范》。
1.4、工程施工总体目标
我公司在多年的施工管理中,建立并完善了一套完整的质量保证体系,在我公司的质保体系手册中,明确了企业的质量方针和质量目标,并规定了我们承担的义务和承诺,充分体现了本公司对质量的追求,使本公司交付的每项工程产品都能充分体现设计意图和合同要求,使业主满意、放心。若我公司有幸中标,将把“质量管理、重在工序”的主导结合我公司的质量保证体系如实运作于项目中以回报业主的选择与信任,用实际行动来证明我公司的承诺,实现质量目标。
1.4.1、质量目标
分部、分项工程合格率达到100%,工程整体达到合格等级。
(1)严格按国家现行施工验收规范施工,严格按照国家《建筑工程施工质量验收统一标准》,检评各分部分项工程,确保本工程一次性交验合格。
(2)严格执行ISO9002系列标准,加强工程质量过程控制,确保各施工过程施工工艺处于受控状态。
(3)坚决贯彻执行《建设工程质量管理条例》及《工程建设标准强制条文》的有关条款,严格履行施工单位的质量责任和义务,确保建设工程施工质量。
(4)保证圆满实现本工程的所有各项使用功能,并加强对主要分部的质量控制。
1.4.2、工期目标
本工程业主要求总工期180日历天,在保证质量、安全、文明施工的前提下,根据我公司的施工管理能力、技术水平和拟投入的机械设备、物资及劳动力等状况,抓住工程施工的重点、难点,统筹兼顾组织好项目施工;以确保工期为目标,优化施工方案,合理安排好施工程序。本工程完全能在承诺工期内全面竣工。
本工程施工中,2008年11月18日开工,2009年5月16日(180日历天)完工。
1.4.3、安全生产、文明施工目标
(1)认真贯彻“安全第一,预防为主”的方针,严格执行安全施工生产的规程、规范和安全规章制度。创安全文明施工达标现场,杜绝死亡事故、重伤事故、火灾事故,轻伤事故率小于0.2%,实行目标管理,创建安全达标工地。对未达标者按合同总价的百分之一支付违约金。
(2)认真贯彻实施国家建设部《建筑施工安全检查标准》(JGJ59-99)要求、《城市区域环境噪声标准》(GB3096-93)及国家有关卫生的标准、规范,创文明样板施工工地。
1.4.4、环境保护
严格遵守国家和地方有关环境保护的法令,加强除尘、碴场的维护管理,注重水土保持工作,防止污染周围环境。若有违反,对责任人处以1000~1500元罚款。
1.4.5、缺陷责任期
缺陷责任期为工程完工验收后12个月。
1.4.6、服务目标
(1)重合同、守信誉,尊重业主,服从监理,积极配合业主、监理和设计单位的工作,接受业主、监理对工程质量、施工进度计划的监督。
(2)为业主提供一流的服务,确保用户满意,质量问题投诉率为零。
(3)严格执行《建设工程质量管理条例》中有关工程质量保修的规定,积极进行工程回访,让用户满意、放心。
二、工程概况
2.1、工程概况
工程名称:枝江市板门溪水库除险加固工程
工程地点:枝江市安福寺镇火山口村。
板门溪水库位于湖北省枝江市境内,坝址位于枝江市安福寺镇火山口村,为长江流域玛瑙河之字溪水系支流,距枝江市城区30km,交通便利。
板门溪水库承雨面积19.19km2,是一座以灌溉为主,兼有防洪、养殖等综合利用效益的小㈠型水库。
本流域属亚热带季风气候,四季分明,冬季寒冷少雨,春季多阴雨但雨量不大;夏季高温炎热,伏旱频繁。坝址区多年平均降雨量996.4mm,多年平均气温15.5℃~16.5℃,最高气温40.9℃,历年极端最低气温-15.6℃,多年平均相对湿度76%,多年平均风速17m/s,历年最大风速24m/s。全年无霜期约250天。
施工期生产用电使用自备柴油发电机组,生活用电从当地电网用电。工程主要建筑材料,水泥可由枝江市助力水泥厂购买;钢材、钢筋和木材可由宜昌城区或枝江市建材市场提供。坝址附近无工程所需砂石骨料,砂石骨料在枝江董市购买。
2.2、交通条件
(1)对外交通
从火山口村至安福寺镇有新修村级公路,至枝江市有县级公路,上述公路路面状况良好。上坝防汛公路可将施工材料运至大坝。现有对外交通条件经修建上坝防汛公路后可满足工程建设要求。
(2)场内交通
场内交通包括已有的道路改建及道路兴建,原水库建设时已有的施工道路因年久失修,现已无法利用。根据工程除险加固的要求,沿溢洪道右岸需修建一条施工便道,长约800m,主要是修建路基后上铺泥结石路面,路宽6m。
具体的施工道路布置见施工平面布置图。
2.3、主要施工项目
2.3.1、施工临时工程
施工期的临时工程包含:施工区临时道路工程;施工供水、供电、供风、通讯工程;混凝土拌和系统;施工机械修配厂、加工厂;仓库和堆料场;临时房屋建筑;弃渣场和其它必需的临时工程。
2.3.2、主体工程
板门溪水库除险加固工程主要的工程施工项目如下:
一、 下游坝坡整治(大坝反滤坝、坝脚灌溉渠、坝区防汛公路工程等);
二、 溢洪道重建;
三、 输水管重建加固;
四、 完善配套其它管理设施(上坝防汛交通、房屋等)。
主要工程量见表2-1:
表2-1 枝江市板门溪水库除险加固工程工程量清单
合同编号:ZJBSK-2008-01
编号
工程或费用名称
单位
数 量
备注
一
挡水工程
(一)
下游坝坡工程
1
大坝外坡整形土方
m3
6727.5
2
清基土方
m3
889.2
3
草皮护坡
m2
26910
4
导渗沟土石方开挖
m3
187.2
5
导渗沟反滤料回填
m3
149.76
6
导渗沟土石方回填
m3
37.44
(二)
反滤坝治理工程
1
土方开挖(运距500米)
m3
1786.82
2
土方回填(利用方)
m3
482.63
3
土方回填(运距1km)
m3
2442.38
4
原反滤坝拆除
m3
1146.60
5
反滤坝混合料(利用料)
m3
451.15
6
反滤坝接长段干砌卵石
m3
482.63
7
干砌块石护坡
m3
971.92
8
反滤坝平台排水沟C15砼
m3
212.24
9
反滤坝坝脚排水沟C15砼
m3
312.74
10
坝区排洪尾水沟C15砼
m3
384.81
5
C15混凝土
m3
171.01
6
C20混凝土
m3
1774.71
7
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
371.73
8
PVC管(φ100mm)
m
737.10
9
排水沟暗沟(砂石混合料)
m3
66.34
(四)
一级消力池
1
土方开挖(运距500米)
m3
402.68
2
土石方回填(利用料)
m3
201.40
3
混凝土拆除
m3
36.29
4
浆砌石拆除
m3
113.40
5
C15混凝土
m3
62.60
6
C20混凝土
m3
301.30
7
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
56.59
8
PVC管(φ100mm)
m
106.60
9
排水沟暗沟(砂石混合料)
m3
9.64
(五)
二级泄水明渠
1
土方开挖(运距500米)
m3
2597.99
2
土石方回填(利用料)
m3
1090.34
3
混凝土拆除
m3
45.36
4
浆砌石拆除
m3
22.68
5
C15混凝土
m3
229.98
6
C20混凝土
m3
449.06
7
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
384.09
8
PVC管(φ100mm)
m
917.63
9
排水沟暗沟(砂石混合料)
m3
82.56
(六)
二级泄槽
1
土方开挖(运距500米)
m3
1334.26
2
土石方回填(利用料)
m3
667.13
3
浆砌石拆除
m3
119.86
4
混凝土拆除
m3
234.96
5
C15混凝土
m3
82.78
6
C20混凝土
m3
565.87
7
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
91.06
8
PVC管(φ100mm)
m
187.34
9
排水沟暗沟(砂石混合料)
m3
16.90
(七)
二级消力池
1
土方开挖(运距500米)
m3
583.78
2
土石方回填(利用料)
m3
291.89
3
混凝土拆除
m3
159.67
4
浆砌石拆除
m3
75.18
5
C15混凝土
m3
48.20
6
C20混凝土
m3
307.88
7
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
65.77
8
PVC管(φ100mm)
m
101.83
9
排水沟暗沟(砂石混合料)
m3
9.19
(八)
三级泄水明渠
1
土方开挖(运距500米)
m3
3228.50
2
土石方回填
m3
1386.09
3
C15混凝土(二级海漫)
m3
71.78
4
C20混凝土(二级海漫)
m3
359.25
5
伸缩缝(聚氯乙烯闭孔泡沫板)
M2
132.68
6
PVC管(φ100mm)
m
158.76
7
排水沟暗沟(砂石混合料)
m3
14.29
(九)
三级消力池
1
土方开挖(运距500米)
m3
453.60
2
石方开挖
m3
1273.71
3
土石方回填
m3
636.85
4
混凝土拆除
m3
204.12
5
浆砌石拆除
m3
79.95
6
C15混凝土
m3
69.97
7
C20混凝土
m3
348.82
8
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
86.41
9
PVC管(φ100mm)
m
120.43
10
排水沟暗沟(砂石混合料)
m3
10.89
(十)
尾水渠
1
土方开挖(运距500米)
m3
1111.32
2
土石方回填(利用方)
m3
226.80
3
C15混凝土(三级海漫)
m3
53.75
4
C20混凝土(三级海漫)
m3
217.73
5
伸缩缝(聚氯乙烯闭孔泡沫板)
M2
73.71
6
PVC管(φ100mm)
m
158.76
7
排水沟暗沟(砂石混合料)
m3
14.29
(十一)
跨溢洪道箱涵
1
土方开挖(运距500米)
m3
308.88
2
石方回填
m3
1544.40
3
C25混凝土
m3
375.01
4
钢筋制作安装
t
65.38
5
火山口干渠C15混凝土
m3
38.61
6
伸缩缝(聚氯乙烯闭孔泡沫板)
m2
12.87
7
火山口干渠节制闸重建
t
5
三
输水涵洞工程
1
土方回填(运距0.8km)
m3
90
2
原启闭机房(砌体)拆除
m3
45
3
M5.0红砖砌筑
m3
18
4
防盗门0.9m×2.0m(宽×高)
扇
1
5
塑钢窗1.2m×1.8m(宽×高)
m2
5.4
6
启闭机室
m2
18
7
钢筋制作安装
t
5
8
更换20T启闭机及闸门
台/套
2
四
工程观测
1
三向位移标点
个
12
2
工作基点
个
6
3
校核基点
个
2
4
四等水准点
个
1
5
觇牌
个
3
6
量水堰
个
1
五
房屋建筑工程
1
办公房屋建设(初装修)
m2
300
2
生产用房
m2
200
三、施工总安排
3.1、基本原则
本工程若我公司有幸中标,我们将以“一流管理、一流质量、一流速度、一流服务”的指导思想,严格按照招标文件和双方签定的建设工程施工合同的规定,并将其作为我公司的重点工程,集中我公司优势资源,对合同范围内的工作内容按“项目法”进行科学管理和精心组织施工,确保该工程施工达到高速优质,并按期交付给业主。整个工程项目施工以“精心组织、文明施工、合理统筹、高效安全、创优达标、用户至上”为指导思想。为此,我们将做到:
1、组建最佳项目管理领导班子,全面履行对业主的承诺和本工程的施工承包合同。
针对本工程的特点,我公司将组建一套精干的技术水平高和经验丰富的项目管理班子。对于本工程投入的劳动力,挑选经验丰富的、吃苦耐劳的优秀技工为骨干的施工队伍,对特种项目的施工要求有特种技术合格证。
2、认真搞好施工准备,创造良好的施工条件。
根据本工程总体施工部署并结合单项工程顺序,提前计划安排精良的机械,进行保养和调试,根据工程施工的需要及时调用。机械设备的运输遵照合同通用条款规定的线路中选择适当的方式,挖掘设备利用拖车运往施工地点,运输机械可直接开往现场。根据本工程的工期安排,各分项工程的准备工作,特别是物资材料的准备应格外充分,根据施工进度的要求提前到位。施工用建材施工进展情况,事先计划进场时间,按时进场。物资储备、申请定货计划、采购加工计划经监理工程师的审核、确认。所有进场物资将预先设场地库房分类堆放,且做好标志及产品保护。
3、实行动态的目标管理制度,围绕方针目标开展动态管理,并层层落实。
4、在质量管理方面针对本工程的特点,依据ISO9002标准和我单位《质量保证手册》、《质量体系程序文件》及《质量体系第三层次(管理性)文件》,建立全面质量管理体系,以此为中心点,开展质量管理工作,自始至终将施工质量控制在受控状态。
5、在安全管理方面,以“安全第一,预防为主”为方针,实行“四全”动态管理,并把信息化施工贯穿于施工全过程。
6、认真落实各项规章制度,建立调度会、分析会、交底会和检查考核制度,并建立资料档案制度。
7、以科学技术为先导,推广应用新技术、新工艺、新材料、新设备,以此来提高工作效率、缩短工期、保证质量。
3.2、施工组织机构
3.2.1、机构框架图
针对本工程的范围、内容、数量与特点,根据现代科学工程管理理论,并结合我公司多年来在项目法工程管理中积累的施工经验,组建一支精明强干、反应快速、经验丰富、工作负责的项目管理班子,进行本项目的施工管理,全面履行合同内容,从组织上为实现本工程各项目标打下坚实的基础,其施工组织机构见下图。
物资部
财务部
技术部
后勤部
质安部
生产部
机 修 班
钻灌班
开挖班
砼施工班干部
试验班
测量班
项目经理
项目副经理
技术总负责人
后勤班
机械挖运班
水 电 班
3.2.2、主要管理人员
本工程拟投入管理人员16人。
3.2.3、项目管理部门岗位职责
(1)后勤部
后勤部设部长一名,成员1人。主要负责宣传、文秘、资料管理、征地协调、司机、食堂,其岗位职责为:
①认真学习贯彻党和国家的方针、政策和上级指示,做好承上启下,上传下达工作。
②负责行政公文处理和党政文件的归档、保管工作。审核各部门起草的以项目部名义发出的各种公文。
③掌管项目部行政公章,负责项目部的打字、文印工作。
④负责对外协调和接待工作。
⑤负责对外宣传报导工作。
⑥负责项目部的职工食堂管理、水电管理、公务用车管理以及通讯电话管理等工作。
(2)财务部
财务部设部长一名,成员1人。其主要岗位职责为:
①认真贯彻执行国家有关的财经政策法规,建立健全会计核算制度。
②负责项目部的财务管理及核算工作,抓好资金的计划、筹集、融通工作,充分发挥资金使用效益。
③参与制定各项经济政策,协助其它部门做好承包项目的预、决算工作。
④加强资金管理,控制成本,保证资金安全。准确、及时编报财务决算报告,定期或不定期的向领导汇报财务状况。
⑤协调各部门之间的关系,完成项目经理交办的其它工作。
⑥控制质量成本,保证安全措施费专款专用。
(3)工程技术部
技术部设部长一名,成员3名。主要负责施工现场的组织管理、质量管理和开工报告的编写以及室内技术资料的填报等,其主要岗位职责为:
①项目施工生产计划,进度工作及统计工作。
②抓好施工环境,搞好文明工地建设。
③现场施工的组织与管理计划。
④严格施工的组织与管理。
⑤配合做好质量、安全事故的分析与处理。
⑥处理好与业主、设计、监理等单位的关系,参加工程协调会议。
⑦开展技术攻关活动。
⑧监督、检查、考评各施工工段的施工质量、进度。
(4)物资部
物资部设部长一名,配备人员2人。主要负责材料的采购、调运、保管,材料的验收和发放,机械设备零配件的采购、加工、维修、保养,以及供水供电线路的维修保护,其主要岗位职责为:
①负责工地的物资供应和设备的维修保养工作,保证工程施工的顺利进行。
②负责材料的计划、采购、供应、调度、核算工作。
③负责机械设备零配件的采购、加工以及供水供电线路的维修保护。
④编制材料的月度、季度、年度计划,并根据实际情况随时调整,使材料供应做到保质、保量、及时。
⑤监督材料的进场验收,杜绝不合格材料进入施工现场。
⑥配合施工队加强现场材料管理,杜绝浪费。做到管供、管用、管节约。
⑦做好仓库防火、防盗、防水工作,确保材料安全。
(5)安全部
安全部设部长一人,安全员1人,负责项目及施工现场的安全工作,其主要岗位职责为:
①认真组织宣传国家安全生产方针、政策、法令、条例和安全规程,协助领导做好职工安全教育和特殊工种及新工人安全培训工作。
②在项目经理的领导下,积极努力开展本岗位安全工作,根据我单位的安全生产有关要求,提出贯彻执行具体意见和实施举措。
③经常深入工区检查和指导安全工作,协助项目经理组织定期和不定期安全检查,发现不安全的苗头和事故隐患及时整改,重大安全隐患及时下达整改通知书,限期解决。
④施工遇到紧急不安全情况有权先行停止作业,然后向主管领导和安全领导小组汇报,尽快研究解决,恢复生产,对不听劝告,冒险蛮干的施工队,提出处罚意见。
⑤参加施工组织设计安全技术措施部分的编写与审查,参加新工艺、新技术、新方法验收。对施工队安全责任协议书的责任界定予以把关,协议书留安全部备查。
⑥总结和推广安全文明施工、环境保护的先进经验,加强对工区安全文明施工的检查,对重点部位,加强巡视检查力度,发现重大险情、隐患,立即报告领导并及时采取措施予以防范。
(6)施工检测组
设组长一名,成员2人,其主要岗位职责为:对检查、测量和试验设备做好送检工作,确保工程所用器具在持有“双证”条件下运行。做好原材料的取样及送检工作。做好混凝土试块、水泥试件、钢筋、砂、石料试样的制作及送检工作。负责工地施工现场的测量、放点、放线。
3.2.4、项目管理人员岗位职责
项目经理:接受单位直接管理,对本工程的质量、进度、成本、安全文明施工、环境保护负全部责任。
项目技术负责人:对本工程质量、技术负全面责任,负责督促贯彻执行国家及地方的规范、规程和全面质量管理,负责各分部分项施工方案的编制以及施工过程中的检查、检验、试验工作,确保施工过程中的质量始终处于受控状态,并负责提供完整的资料。
施工负责人:根据本工程的总体质量策划,负责分项工程的工艺设计,并具体实施工程的施工管理及各工程协调,负责隐蔽工程的验收,记录及归档工作,确保每一道工艺达到目标要求。
材料负责人:按合同要求,办理材料购进、检验、试验直至运至现场的一切工作,并整理保管好一切材料,作好相关证件的验收归档工作。
3.2.5、机构保证
(1)组织机构必须落实并保持相对稳定,以利施工技术管理的专业性、连续性、一致性。
(2)现场施工管理系统中所有人员,开工后必须全部到位到岗,凡是组织机构网络图中所列各职能人员,均应保持稳定,恪尽职守。
(3)所有管理人员要求思想、业务素质过硬,全部持证上岗。
3.3、施工准备
本工程有乡村公路与县道、国道相接,交通便利。
3.3.1、场地准备
(1)项目部进入工地后,立即组织临建施工,合理布置现场。
(2)修建施工临时道路,在表面铺15cm厚碎石,将其修整为施工便道,保证本工程及周围车辆的顺利通行。
(3)砌筑水泥库、钢筋制作场、平整砂石料堆场,并将其地面用C10素混凝土硬化。
(4)架设供电和供水管线。
3.3.2、材料准备
板门溪水库除险加固工程所需主要材料包括水泥、钢筋、砂石骨料、木材、油料等均由承包人自已购买。与业主和监理共同把好材料质量关。
工程主要建筑材料,水泥可由枝江市水泥厂购买;钢材、钢筋和木材可由宜昌城区或枝江市建材市场提供,坝址附近无工程所需砂石骨料,砂石骨料由枝江市董市镇购买,其它材料从宜昌市购买。
3.3.3、技术准备
(1)认真阅读,审核施工图纸和学习相关施工规范,做好读图纪要;
(2)临时设施工程的具体设计;
(3)编制实施性施工组织设计与供料计划;
(4)编制重点工序的作业指导书;
(5)编写各种有针对性的保证措施;
(6)结合工程特点和企业管理特点,编写技术管理办法和实施细则;
(7)备齐必要的技术规范和技术资料;
(8)提供业主和监理工程师招标合同文件要求的其它资料。
3.3.4、施工准备:
技术准备工作按时间进程分为前、中、后三个阶段,前期是基础,中期是强化,后期是完善。技术准备工作坚决做到:准备项目齐全,执行标准正确,内容完善齐备,超前计划布局,及时指导交底,重在检查落实。
(1)现场详细调查与地质地貌勘查;
(2)根据控制标志确定出建筑物的定位轴线及标高;
(3)各种工程材料的调查与测试分析,并出具试验报告;
(4)各种测试仪器设备校检并办理计量合格证书;
(5)掌握施工中所涉及的各种外部数据。
(6)挑选丰富地下工程施工经验的管理人员和技术人员,组成精干高效的项目管理机构,按项目法组织本工程施工。
3.4、劳动力安排计划
由于工期紧,施工环境复杂,我公司根据多年类似工程施工经验、施工进度计划、工程量定额、劳动工日、我公司劳动力工效水平、各工种需用量等因素配置劳务人员。
根据本工程特点,要求企业具有相当的物资、设备、人员集结能力,以作为工程的前期准备。为此,我公司按工程进度的需要,组织劳动力分期分批进入现场。
本着固临结合,使劳动力资源得到最佳利用的原则,计划对劳务人员实行弹性结构,动态管理。在自有职工占主导地位的基础上,施工高峰期雇用熟练技工和劳力工。外来工人数控制在施工总人数的35%以内,以保证施工队伍的整体素质和基本队伍的稳定。
若我公司中标,在合同签定后项目部人员开始进场,本工程在施工高峰期人数约为149人,其中项目部管理人员约16人,各工种人员133人。具体劳动力计划见附表三《劳动力计划表》。
3.5、拟投入的主要物资计划
主要材料和水、电需用量计划表见表3-1。
表3-1 主要材料和水、电需用量计划表
名称
规格
单位
数 量
总量
2008年
2009年
11月
12月
1月
2月
3月
4月
5月
卵、碎石
20~40mm
m3
11000
500
2000
2000
2000
2000
2000
500
砂
m3
6000
300
1080
1080
1080
1080
1080
300
水泥
po32.5
t
4070
200
720
720
720
720
720
270
块石
m3
1500
0
200
300
300
300
300
100
炸药
kg
30
0
15
15
0
0
0
0
雷管
发
30
0
15
15
0
0
0
0
导火索
m
60
0
30
30
0
0
0
0
水
m3
9251
463
1850
1850
1850
1850
925
463
电
kwh
53010
2650
10602
10602
10602
10602
5301
2650
3.6、拟投入的主要施工机械计划
本工程的主要机械设备见附表一《拟投入本标段的主要施工设备表》,主要施工测量、计量器材配备见附表二《拟配备本标段的试验和检测仪器设备表》。
3.7、工程项目协调管理
3.7.1、尊重业主、服从管理
(1)严格按照施工合同约定的质量标准及工期要求及业主审核批准的“施工组织设计”组织施工和管理。
(2)服从业主的指挥与协调,积极配合业主完成现场定位放线工作。
(3)每月25日及时向业主报告当月工程完成量及下月施工计划,征求业主对工期进度安排意见,及时进行调整。
(4)主要材料采购必须经业主看样认定,方可采购。
(5)隐蔽工程必须经业主、现场监理现场检验、认定、办理签证,方可隐蔽。
3.7.2、尊重监理,服从指挥
(1)我公司将积极配合监理工程师及现场监理工程代表履行他们的所有权力。
(2)根据合同中明确规定的永久性工程图纸,施工进度计划,施工组织设计等文件及时提交给监理工程师批准。以使监理工程师对该项设计的适用性和完备性进行审查并满足所必需的图纸、规范、计算书及其他资料。
(3)在施工全过程中,严格按照经业主及监理工程师批准的“施工组织设计”进行工程的质量管理。
(4)所有进入现场使用的成品、半成品、材料、器具,均主动向监理工程师提交产品合格证或质保书,按规定使用前进行物理化学试验检测的材料,主动递交检测结果报告,使所使用的材料、设备不给工程造成浪费。
(5)严格执行“上道工序不合格,下道工序不施工”的准则,使监理工程师能顺利开展工作。对可能出现的工作意见不一的情况,遵循“先执行监理工程师的指导意见后予以磋商统一”的原则,在现场质量管理工作中,维护好监理工程师的权威性。
3.7.3、尊重设计,精心施工
(1)工程开工前,我们即与设计单位联系,进一步了解设计意图及工程要求,根据设计意图提出我们的施工实施方案。
(2)参加施工图审查,协助业主向设计
展开阅读全文
