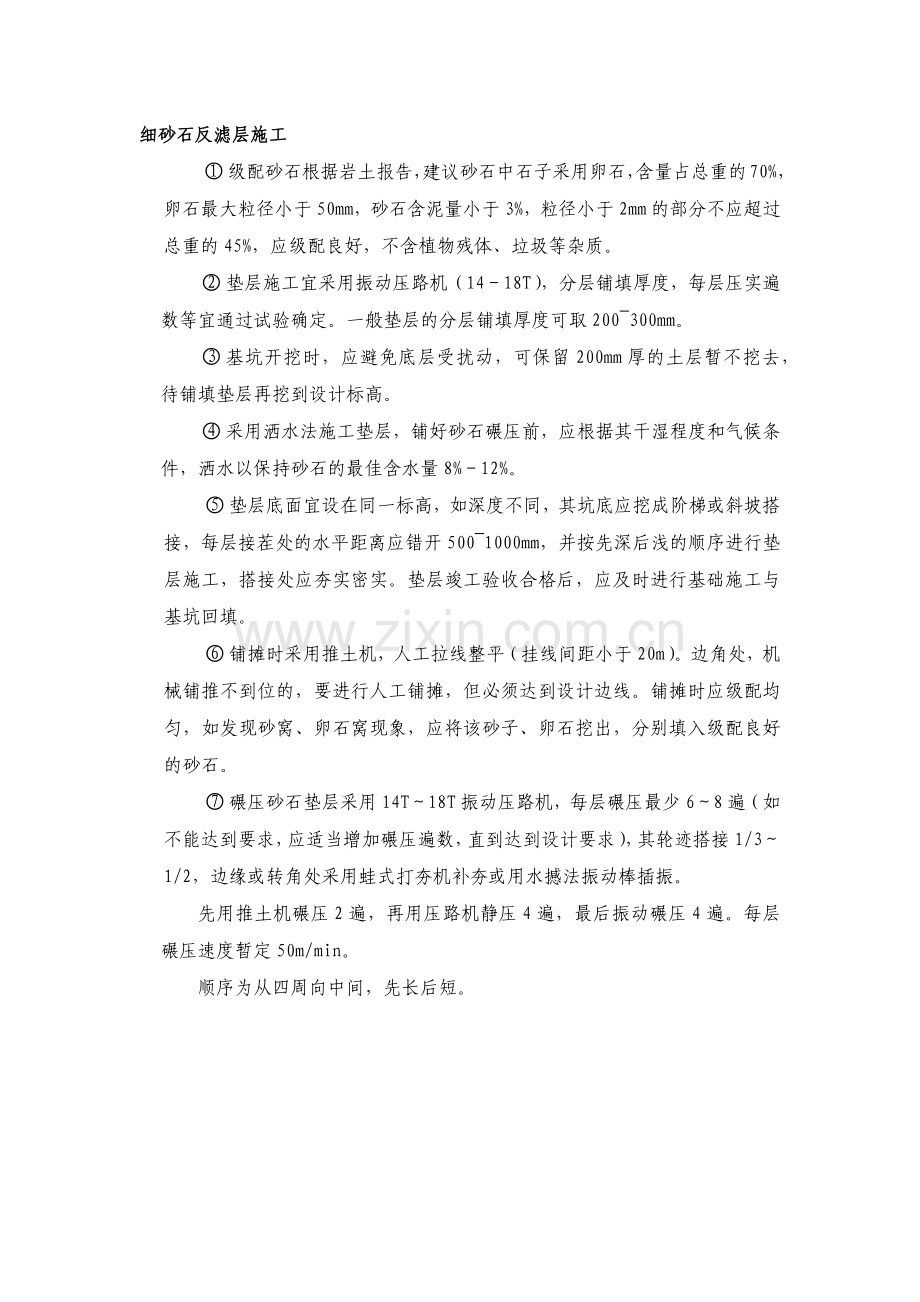

细砂石反滤层施工 级配砂石根据岩土报告,建议砂石中石子采用卵石,含量占总重的70%,卵石最大粒径小于50mm,砂石含泥量小于3%,粒径小于2mm的部分不应超过总重的45%,应级配良好,不含植物残体、垃圾等杂质。 垫层施工宜采用振动压路机(14-18T),分层铺填厚度,每层压实遍数等宜通过试验确定。一般垫层的分层铺填厚度可取200~300mm。 基坑开挖时,应避免底层受扰动,可保留200mm厚的土层暂不挖去,待铺填垫层再挖到设计标高。 采用洒水法施工垫层,铺好砂石碾压前,应根据其干湿程度和气候条件,洒水以保持砂石的最佳含水量8%-12%。 垫层底面宜设在同一标高,如深度不同,其坑底应挖成阶梯或斜坡搭接,每层接茬处的水平距离应错开500~1000mm,并按先深后浅的顺序进行垫层施工,搭接处应夯实密实。垫层竣工验收合格后,应及时进行基础施工与基坑回填。 铺摊时采用推土机,人工拉线整平(挂线间距小于20m)。边角处,机械铺推不到位的,要进行人工铺摊,但必须达到设计边线。铺摊时应级配均匀,如发现砂窝、卵石窝现象,应将该砂子、卵石挖出,分别填入级配良好的砂石。 碾压砂石垫层采用14T~18T振动压路机,每层碾压最少6~8遍(如不能达到要求,应适当增加碾压遍数,直到达到设计要求),其轮迹搭接1/3~1/2,边缘或转角处采用蛙式打夯机补夯或用水撼法振动棒插振。 先用推土机碾压2遍,再用压路机静压4遍,最后振动碾压4遍。每层碾压速度暂定50m/min。 顺序为从四周向中间,先长后短。
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
