收藏 分销(赏)

主体和室外人防工程.doc

上传人:綻放 文档编号:10681166 上传时间:2025-06-08 格式:DOC 页数:29 大小:146.50KB 下载积分:9 金币
下载 相关 举报
主体和室外人防工程.doc_第1页
第1页 / 共29页
主体和室外人防工程.doc_第2页

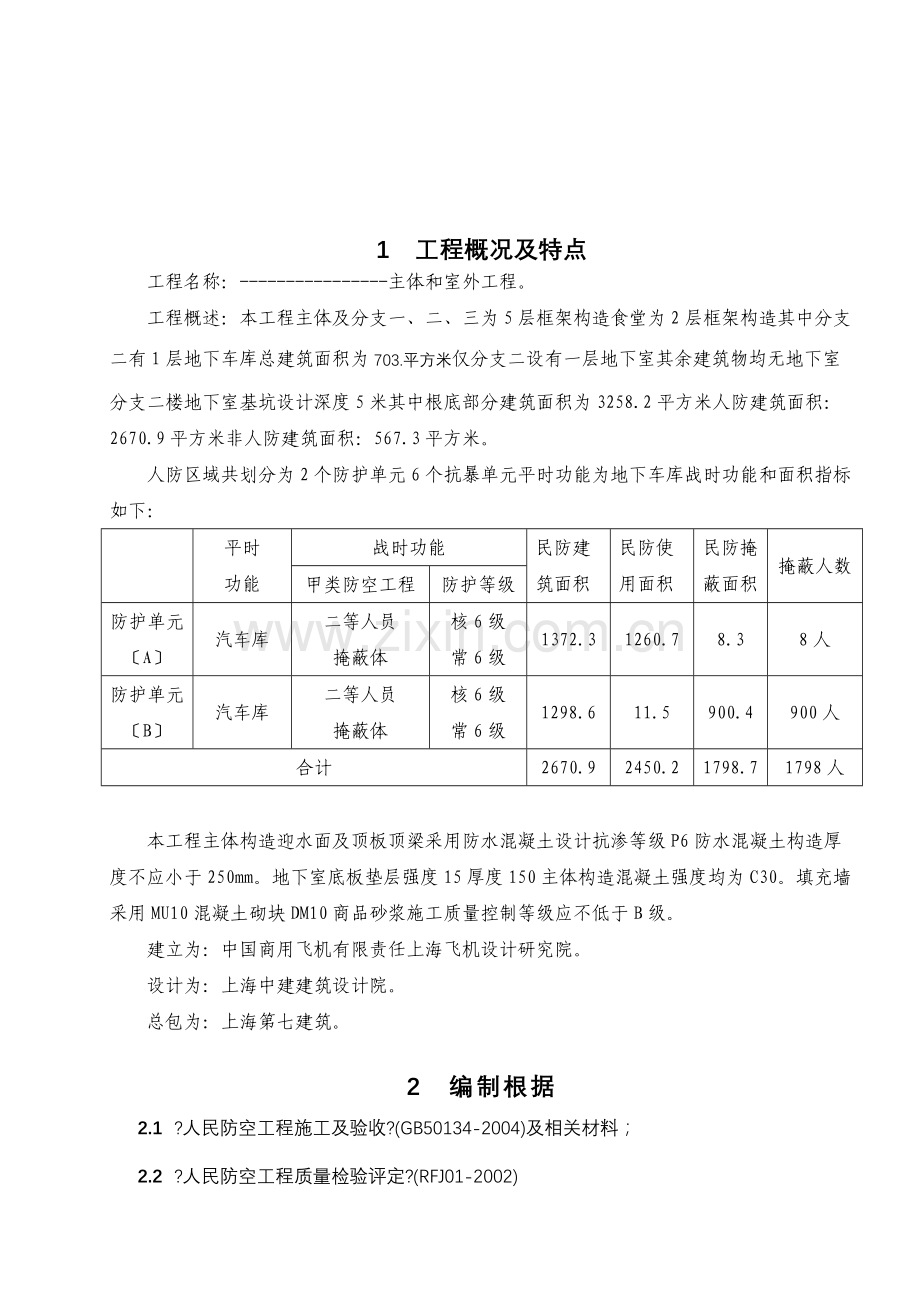

第2页 / 共29页


点击查看更多>>
资源描述
编: ---------------主体和室外工程 人防工程 工程名称:、、、、、、、、、、、、、主体和室外工程    建立: 施工:    监理:    监理合同:         工程总监:      编制人:     编制日:   2021 年 11 月      1 工程概况及特点 工程名称:----------------主体和室外工程。 工程概述:本工程主体及分支一、二、三为5层框架构造食堂为2层框架构造其中分支二有1层地下车库总建筑面积为703.平方米仅分支二设有一层地下室其余建筑物均无地下室分支二楼地下室基坑设计深度5米其中根底部分建筑面积为3258.2平方米人防建筑面积:2670.9平方米非人防建筑面积:567.3平方米。 人防区域共划分为2个防护单元6个抗暴单元平时功能为地下车库战时功能和面积指标如下: 平时 功能 战时功能 民防建 筑面积 民防使 用面积 民防掩 蔽面积 掩蔽人数 甲类防空工程 防护等级 防护单元〔A〕 汽车库 二等人员 掩蔽体 核6级 常6级 1372.3 1260.7 8.3 8人 防护单元〔B〕 汽车库 二等人员 掩蔽体 核6级 常6级 1298.6 11.5 900.4 900人 合计 2670.9 2450.2 1798.7 1798人 本工程主体构造迎水面及顶板顶梁采用防水混凝土设计抗渗等级P6防水混凝土构造厚度不应小于250mm。地下室底板垫层强度15厚度150主体构造混凝土强度均为C30。填充墙采用MU10混凝土砌块DM10商品砂浆施工质量控制等级应不低于B级。 建立为:中国商用飞机有限责任上海飞机设计研究院。 设计为:上海中建建筑设计院。 总包为:上海第七建筑。 2 编制根据 2.1 ?人民防空工程施工及验收?(GB50134-2004)及相关材料; 2.2 ?人民防空工程质量检验评定?(RFJ01-2002) 2.3 ?建立工程监理?(GB50319) 2.4 ?工程测量〔GB50026-93〕?; 2.5 ?建筑地基根底设计〔GB50007-2002〕?; 2.6 ?建筑地基根底工程施工质量验收〔GB50202-2002〕?; 2.7 ?混凝土构造工程施工质量验收〔GB50204-2002〕?; 2.8 ?钢筋焊接及验收规程〔J 253—2003〕?; 2.9 ?钢筋机械连接通用技术规程〔JGJ107-2003〕?; 2.10 ?钢筋焊接接头试验〔J 140—2001〕? 2.11 ?混凝土质量控制〔GB501-92〕?; 2.12 ?混凝土泵送技术规程〔JGJ/T10-95〕?; 2.13 ?普通混凝土拌合物性能试验〔GB/T50080—2002〕? 2.14 ?普通混凝土配合比设计规程〔JGJ55—2000〕?; 2.15 ?建筑工程施工质量验收统一〔GB50300-2001〕?; 2.16 ?建立工程归档整理〔GB/T50328-2001〕?; 2.17 ? 地下防水工程施工及验收?〔GBJ208-83〕 2.18 ? 地下工程防水技术?〔GBJ108-87〕 2.19 ? 人民防空工程施工及验收?〔GB50134-2004〕 2.20 ? 采暖与卫生工程施工及验收?〔GBJ242-82〕 2.21 ? 通风与空调工程质量检验评定?〔GB50243-97〕 2.22 ? 电器装置安装工程施工及验收?〔RFJ01-2002〕 2.23 ? 自动喷水灭火系统施工及验收?〔GB50261-96〕 2.24 ? 火灾自动系统施工及验收?〔GB50166-92〕 2.25  本工程设计和技术资料; 2.26  行业主部门现行有关建立工程理的规定; 2.27  施工监理合同; 2.28  施工合同; 2.29  承包施工组织设计〔方案〕、作业指导书。 3 监理工作的流程 协助组织设计交底及图纸会审 审核承包提出的分包工程工程及分包资质 审定承包工程总进度方案和月度进度方案 对承包施工阶段的工作进展有序控制 质 量 控 制 进度控制 造价控制 催促承包技术理质保体系保证措施的落实 催促承包整理工程开工技术资料组织主体工程中间验收 审查施工组织设计、施工方案及施工进度方案 审查承包各项准备工作、下达开工 审查工程使用的原材料、半成品、成品和设备的质量必要时进展测试和监控 检查每一道工序的施工质量对每一个检验批进展检查验收对隐蔽工程进展复检签证。参与工程质量事故的分析处理 检查催促承包按方案施行 对方案值与实际值分析比拟及时提出调整 审查设计变更 审查施工预结算 签署工程量报表和付款证书 催促检查平安消费文明施工 4 监理工作控制要点及目的值 一、监理控制要点及目的值: 1.  原材控制全部为合格材料。 2.  钢筋砼施工质量符合验收全部到达合格。 3.  砌体工程施工质量符合砌体验收、合格。 4.  装饰工程工程施工质量符合装饰工程验收、合格。 5.  防水工程施工质量符合防水工程施工验收、合格。 6.  各安装工程符合施工质量验收、合格。   二、模板分项工程 (1) 楼层底模及其支架撤除时的砼强度应参照同条件养护试件强度试验,并应符合要求: 板(≤2m)底模撤除时的砼同条件养护试件强度要求:≥50砼设计强度; 板(>2m, ≤8m) 底模撤除时的砼同条件养护试件强度要求:≥75砼设计强度; 梁(≤8m) 底模撤除时的砼同条件养护试件强度要求:≥75砼设计强度;悬臂构件底模撤除时的砼同条件养护试件强度要求:≥100砼设计强度。 (2) 固定在模板上的预埋件,预留孔洞均不得遗漏,且应安装结实,其偏向应符合要求: 预埋钢板中心线位置允许偏向:3㎜; 预埋, 预留孔中心线位置允许偏向:3㎜; 预留洞中心线位置允许偏向:10㎜.  预留洞尺寸允许偏向(+10㎜,0); 插筋中心线位置允许偏向:5㎜. 插筋外露长度允许偏向:(+10㎜,0). (3) 模板安装的偏向应符合要求: 轴线位置允许的偏向:+5㎜;≥ 柱、墙、梁截面允许偏向:(+4㎜,-5㎜); 层高垂直度(不大于5m)允许偏向:6㎜; 相邻两板外表上下允许偏向:2㎜; 外表平整度允许偏向:5㎜. 三、钢筋分项工程  (1) 受力钢筋的弯钩和弯折应符合以下规定: HPB235级钢筋末端应作180度弯钩,其弯弧内直径不应小于钢筋直径的2.5倍, 弯钩的弯后平直部分长度不应小于钢筋直径的3倍;当HRB335级钢筋末端应作135度弯钩,其弯弧内直径不应小于钢筋直径的4倍, 弯钩的弯后平直部分长度应符合设计要求;钢筋作不大于90度的弯折时, 弯折处的弯弧内直径不应小于钢筋直径的5倍。 (2)箍筋的末端应作弯钩, 弯钩形式应符合以下规定: 弯钩的弯弧内直径在满足上条要求的同时, 不应小于受力钢筋直径;弯钩的弯折角度应为135。(有抗震要求);箍筋弯后平直部分长度不应小于箍筋直径的10倍(有抗震要求)。 (3)钢筋加工的形状.尺寸应符合设计要求,其偏向应符合要求: 受力钢筋顺长度方向全长的净尺寸允许偏向:+10㎜; 弯起钢筋的弯折位置允许偏向:+20㎜; 箍筋内净尺寸允许偏向:+5㎜. (4)钢筋安装位置的偏向应符合要求: 绑扎钢筋网长.宽允许偏向:+10㎜;网眼尺寸允许偏向:+20㎜; 受力钢筋间距允许偏向: ±10mm; 排距允许偏向: ±5mm; 保护层厚度允许偏向: 柱. 梁为±5mm; 板. 墙为±3mm; 绑扎箍筋间距允许偏向:±20mm; 预埋件中心线位置允许偏向: 5mm; 程度高差允许偏向: ( +3mm, 0 ) 四、混凝土分项工程 (1) 砼施工和试块留置必须符合设计和规定. (2) 现浇砼构造的外观质量不应有严重缺陷。常见的外观质量缺陷见下表:   现浇构造常见外观质量缺陷及等级划分表                           表一 名称 现象 严重缺陷 一般缺陷  露筋 构件内钢筋末被混凝土包裹而外露   纵向受力钢筋有露筋 其他钢筋有少量露筋 蜂窝   混凝土外表缺少水泥砂浆而形成石子外露  构件主要受力部位有蜂窝 其他部位有少量蜂窝 孔洞   混凝土中孔穴深度和长度均超过保护层厚度   构件主要受力部位有孔洞 其他部位有少量孔洞 夹渣   混凝土中夹有杂物且深度超过保护层厚度 构件主要受力部位有夹渣 其他部位有少量夹渣  疏松   混凝土中部分不实 构件主要受力部位有疏松 其他部位有少量疏松 裂缝  缝隙从混凝土外表延伸至混凝土   构件主要受力部位有影响构造性能或使用功能的裂缝 其他部位有少量不影响构造性能或使用功能的裂缝 连接部位缺陷 构件连接处混凝土缺陷及连接钢筋.连接件松动 连接部位有影响构造传力性能的缺陷  连接部位有根本不影响构造传力性能的缺陷 外形缺陷 缺棱掉角.棱角不直.翘曲不平.飞边凸肋等 清水混凝土构件有影响使用功能和装饰效果的外形缺陷 其他混凝土构件有不影响使用功能的外形缺陷 外表缺陷 构件外表麻面.掉皮.起砂.外表沾污等 具有重要装饰效果的清水混凝土构件有外表缺陷 其他混凝土构件有不影响使用功能的外表缺陷     (3)现浇构造不应有影响构造性能和使用功能的尺寸偏向。现浇构造拆模后的尺寸偏向应符合现浇构造尺寸允许偏向表二要求:                        表二            工程      允许偏向(mm)          检验   轴线位置           根底                      15 钢尺检查     根底          10     墙. 柱. 梁           8      剪力墙                     5   垂直度       层高    ≤5m           8 经纬仪或吊线. 钢尺检查     >5m          10 经纬仪或吊线. 钢尺检查         全高   H∕1000且≤30 经纬仪. 钢尺检查   标高         层高         ±10 水准仪或拉线、钢尺检查         全高         ±30              载面尺寸     +8-5 钢尺检查    电梯井 井筒长、宽对定位中心线     +250 钢尺检查  井筒全高〔H〕垂直度   H∕1000且≤30 经纬仪、钢尺检查              外表平整度           8 2m靠尺和塞尺检查   预埋设   施中心   线位置        预埋件          10 钢尺检查       预埋螺栓           5                   预埋           5           预留洞中心线位置          15 钢尺检查 注: 检查轴线、中心线位置时应沿纵、横两个方向量测并取 其中的较大值。 (4)砼设备根底不应有影响构造性能和设备要求的尺寸偏向。砼设备根底尺寸允许偏向应符合混凝土设备根底尺寸允许偏向表三的规定: 表三 工程 允许〔mm〕 检验 坐标位置 20 钢尺检查 不同平面的标高 0-20 水准线仪或拉线、钢尺检查 平面外形尺寸 ±20 钢尺检查 台上平面外形尺寸 0-20 钢尺检查 凹穴尺寸 +200 钢尺检查 平面程度度 每米 5 程度尺、塞尺检查 平面程度度 全长 10 水准线仪或拉线、钢尺检查 垂直度 每米 5 经纬仪或吊线、钢尺检查 垂直度 全高 10 经纬仪或吊线、钢尺检查 预埋地脚螺栓 标高〔顶部〕 +200 水准线仪或拉线、钢尺检查 预埋地脚螺栓 中心距 ±2 钢尺检查 预埋地脚螺栓孔 中心线位置 10 钢尺检查 预埋地脚螺栓孔 深度 +20 钢尺检查 预埋地脚螺栓孔 孔垂直度 10 吊线、钢尺检查 预埋活动地脚螺栓锚板 标高 +200 水准线仪或拉线、钢尺检查 预埋活动地脚螺栓锚板 中心线位置 5 钢尺检查 带槽锚板平整度 5 钢尺、塞尺检查 带螺纹孔锚板平整度 2 钢尺、塞尺检查 注:检查坐标、中心线位置时应沿纵、横两个方向量测并取其中的较大值。 (5) 对涉及砼构造平安的重要部位应进展构造实体检验内容主要包括砼强度和钢筋保层厚度。砼强度检验应以砼浇筑地点制备并与构造实体同条件养护的试件强度为根据,其试块留置养护和强度代表值应符合附录D的规定。 五、防水分项工程 1、防水混凝土施工 浇筑过程浇筑混凝土要分层布料分层振捣捣固实。随机抽查混凝土坍落度不符合要求的混凝土坚决不用。 施工缝处理施工缝的设置应符合方案和作业设计对施工缝的处理加强监视。模板支设牢靠以利选用较大功率振动器捣固。 构造混凝土养护对防水混凝土的养护加强监视。假如防水混凝土同时符合大体积混凝土的定义条件时还应按照大体积混凝土控制内外温差、升温速度、降温速度和延续时间防水混凝土的养护必须按满14天。严格控制撤除模板的时间尤其墙模板的带止水片的对拉螺栓更不能提早扭动墙、板模板撤除时混凝土强度宜到达设计强度的70以上。 〔1〕、防水混凝土蜂窝、麻面、孔洞渗漏水质量通病防治 现象:混凝土外表部分缺浆粗糙、有许多小凹坑但无露筋;混凝土部分酥松砂浆少石子多石子间形成蜂窝;混凝土内有空腔没有混凝土。 治理:根据蜂窝、麻面、孔洞及渗漏水、水压大小等情况查明渗漏水的部位然后进展堵漏和修补处理。堵漏和修补处理可依次进展或同时穿插进展。可采用促凝灰浆、氰凝灌浆、集水井等堵漏法。蜂窝、麻面不严重的可采用水泥砂浆抹面法。蜂窝、孔洞面积不大但较深可采用水泥砂浆捻实法。蜂窝、孔洞严重的可采用水泥压浆和砼浇筑。 (2)、防水混凝土施工缝渗漏水通病防治 现象:施工缝处混凝土松散骨料集中接槎明显沿缝隙处渗漏水。 治理:根据渗漏、水压大小情况采用促凝胶浆或氰凝灌浆堵漏。不渗漏的施工缝可沿缝剔成形凹槽松散石子剔除用水泥素浆打底抹1:2.5水泥砂浆找平压实。 2、水泥砂浆防水层施工 防水砂浆的原材料、外加剂、配合比及其分层做法必须符合设计要求和的规定;水泥砂浆防水层各层之间必须结合结实无空鼓;外表平整、实、无裂纹、起砂、嘛面等缺陷;水泥砂浆防水层施工缝留茬位置正确按层次顺序操作层层搭接严。 3、涂料防水层施工 防水涂料的质量必须符合要求合格证、配合比和实验符合的要求;涂料防水层基层结实外表干净、平整;涂层均匀厚度适宜无漏涂、脱皮、起壳、裂缝、鼓泡等缺陷;保护层与防水层粘接结实结合严厚度均匀。 4、卷材防水层施工 卷材与交接材料的合格证、实验、现场取样实验记录卷材防水层及变形缝、预埋件等细部做法必须符合设计要求和施工的规定;卷材防水层的基层结实外表清洁、平整阴角处呈圆弧形或钝角冷底子油涂布均匀无漏涂;卷材防水层的贴铺和搭接、收头符合要求粘接结实严接缝封严无损伤、空鼓等缺陷;卷材保护层与防水层粘接结实结合严厚度均匀一致。 5、止水带防水施工 〔1〕、构造变形缝止水带的规格、质量必须符合设计要求和施工的规定;止水带严禁折裂、脱焊或脱胶缝隙必须用填缝材料封严;预埋件螺栓必须紧固;止水带的位置准确其圆环中心处于变形缝的中心线上并平整地置于墙〔板、拱〕厚度的中间部位;止水带固定牢靠;止水带处的混凝土实覆盖层实、平整。 〔2〕、可卸式橡胶止水带打孔位置准确其与夹板之间以及与预埋件之间均衬垫严;止水带敷贴平整。 〔3〕、粘贴式橡胶板止水带变形缝凹槽内防水层外表平整、粗糙、清洁、枯燥;涂胶厚度均匀无漏涂处;橡胶板与基面粘接结实;混凝土或水泥砂浆覆盖层实平整。 〔4〕、金属止水带敷设接头处寒风实平整转角处呈圆弧形;混凝土或水泥砂浆覆盖实平整。 六、孔口防护分项工程 1、防护门、防护闭门、闭门门扇和门框墙的制作 门扇模板的加工及安装,应符合以下要求: 〔1〕、加工模板应尺寸准确、构造结实、拼缝严、外表平整光滑。门扇模板四周垂直度偏向不应超过长边的5‰。 〔2〕、木模板应在混凝土浇筑前24h内浇水潮湿。 门扇的受拉钢筋,在跨中两侧各1/4跨度范围内不宜焊接。 当双扇门的门扇现场立式浇筑混凝土时,应先将门扇钢框定位并点焊固定后进展焊接作业。 门扇、门框墙的混凝土浇筑,应符合以下要求: a、门扇、门框墙应连续浇筑,振捣实,外表平整光滑,无蜂窝、孔洞; b、门扇混凝土碎石粒径不应大于25mm,且不应大于受力钢筋最小净距的3/4; c、预埋铁件应除锈并涂防腐油漆,其安装的位置应准确,固定应牢靠; d、孔洞应涂油或堵塞 2、防护门、防护闭门、闭门的安装 (1)、钢门框支撑面的平整度偏向不应超过1mm;每边不平整部分累计的长度不应大于该边长度的20,且应分布在2处以上;门框四边垂直度偏向不应超过长边的2‰。 〔2〕、门扇钢框与钢门框应贴合均匀,其间隙不得大于2mm;每边不贴合部分累计的长度不应大于该边长度的20,且应分布在2处以上。 〔3〕、铰页、闭锁安装位置应准确;上、下铰页同轴度偏向不应超过两铰页间距的1‰,且不得大于2mm。 〔4〕、双扇拱形防护门的上、下两端与门框之间,均应有50mm的间隙。 〔5〕、门扇应启闭灵敏。 〔6〕、在门扇外外表应标示闭锁开关方向。 封条安装,应符合以下要求: a、封条接头应采用45°坡口搭接,每扇门的封条接头不得超过2处。+± b、封条应固定牢靠,压缩均匀;部分压缩量允许偏向不应超过设计压缩量的20。 c、封条不得涂抹油漆。 3、防爆波活门、防爆超压排气活门安装 〔1〕、防爆波悬摆〔屏蔽〕活门、胶活门、防爆超压排气活门和自动排气活门的规格、型、性能必须符合设计要求和施工的规定。 〔2〕、防爆波悬摆〔屏蔽〕活门安装必须结实开启方向、位置、标高符合要求;悬板关闭与底座胶垫贴合严;悬板能自动开启到限位座启闭灵敏。 〔3〕防爆波悬板活门安装,应符合以下要求: a、活门座与胶板粘贴应结实、平整,其剥离强度不应小于0.5MPa; b、悬摆板应启闭灵敏,能自行开启到限位座,且开口朝下; c、悬摆板关闭后与活门座胶板应贴合严; d、活门座胶板不得涂抹油漆。 〔4〕、防爆超压排气活门、自动排气活门开启方向必须朝向排风方向;位置、标高必须符合设计要求;穿墙法兰和在轴线视向上的杠杆均必须垂直或们在设计超压下能自动启闭关闭后阀盘与封圈贴合严;阀门动作灵敏。 (5)、防爆波闸阀安装,应符合以下要求: a、闸阀宜在防爆波井浇筑前安装。 b、闸阀与道应采用法兰连接;闸阀的阀杆应朝上,两端法兰盘应对称紧固。 c、闸阀应启闭灵敏,严不漏。 d、闸阀开启方向应标示明晰,止回阀安装方向应正确。 (6)、自动排气活门安装,应符合以下要求: a、活门开启方向必须朝向排风方向; b、穿墙法兰面应垂直; c、活门外套与闭穿墙短的连接处,应垫厚度为3~5mm的整圈无接口的封橡胶垫圈; d、活门重锤必须垂直向下; e、活门盖关闭后,应与胶条贴合严。 防爆波悬摆活门和防爆超压排气活门安装检验 项次 项 目 允许偏向〔mm〕 检验 1 防爆波悬摆活门 座 标 10 用经纬仪或拉线和尺量检查 标 高 ±5 用水准仪或尺量检查 框正、侧面垂直度 5 用经纬仪或吊线和尺量检查 2 防爆超压排气活门 座 标 10 用经纬仪或拉线和尺量检查 标 高 ±5 用水准仪或尺量检查 平衡锤连杆铅垂度 5 用经纬仪或吊线和尺量检查 4、电控门安装,应符合以下要求: 〔1〕、电控门调试运转正常; 〔2〕、门外的开关按钮应设置防护盖板; 〔3〕、在门开启的终止位置应设缓冲装置; 〔4〕、对穿墙线应进展闭处理。 七、给排水分项工程 1、给排水道安装工程 闭穿墙套的制作及安装 a、当道防护闭隔墙时,必须预埋带有闭翼环和防护抗力片的闭穿墙短。当道闭隔墙时,必须预埋带有闭翼环的闭穿墙短。 b、给水、压力排水、等的闭穿墙短,应按设计要求制作。当设计无要求时,应采用壁厚大于3mm的钢。 c、闭翼环应采用厚度大于3mm的钢板制作。钢板应平整,其翼高宜为30~50mm。闭翼环与闭穿墙短的结合部位应满焊。 d、 闭翼环应位于墙体厚度的中间,并应与周围构造钢筋焊牢。闭穿墙短的轴线应与所在墙面垂直,端面应平整。 闭穿墙短两端伸出墙面的长度应大于40mm. 2、给排水道及附件的安装 a、道坡度的正负偏向不超过设计要求坡度值得1/3. b、给水道隐蔽前必须完成水压试验且符合设计要求和施工的规定;给水道的螺纹连接结实,螺纹根部有外露螺纹;镀锌钢无焊接口。 c、道发兰连接对接平行、严与道中心线垂直;螺母安装在同侧螺杆露出长度一致且不大于螺杆直径1/2. d、焊接钢的焊口平直度、焊缝加强面符合施工的规定;焊口外表无烧穿、裂纹和明显的结瘤、夹渣及气孔等缺陷焊波均匀一致。 e、道支〔吊、托〕架及座的安装构造正确排列整齐道与支架接触严。 f、埋设在钢筋混凝土底板中的排水干当道埋深超过底板厚度时四周应用混凝土包裹其厚度必须符合设计要求和施工的规定。 g、排水塑料伸缩节的间距不得大于4M。 h、排水系统通水、通球实验结果必须符合设计要求和施工的规定。 i、防爆清扫口安装,应符合以下要求: 当采用防护盖板时,盖板应采用厚度大于3mm的镀锌或镀铬钢板制作。其外表应光洁,安装应严;清扫口的丝扣应无缺损;清扫口安装高度应低于周围地面3~5mm。 3、阀门安装:阀门的型、规格、耐压强度和严性试验结果符合设计要求和施工的规定;安装位置、进出口方向正确连接结实、严启闭灵敏朝向合理外表清洁。与工程外部相连的道的控制阀门,应安装在工程内靠近防护墙处,并应便于操作,启闭灵敏,有明显的标志。控制阀门的工作压力应大于1MPa。控制阀门在安装前,应逐个进展强度和严性检验。各种阀门启闭方向和道内介质流向,应标示明晰、准确。 4、给水道附件及卫生器具安装 a、卫生器具的镀铬件完好无损接口严启闭部分灵敏;安装端正外表清洁无外露油麻 b、卫生器具排水的排出口与排水承插接口的连接处必须严不漏。 c、排水栓低于盆、槽底外表2mm,低于地外表5mm.地漏安装平整结实低于安装处排水外表5mm;排除染污水用的地漏型、规格排水径必须符合设计要求。 e、安装卫生器具使用的木砖和支托架防腐良好埋设平整结实器具放置平稳器具干净支架与器具接触严。 5、污水泵安装 污水泵的型、规格必须符合设计要求。吸水底阀应位于积水坑中间严禁底阀碰坑壁;位置准确固定结实路连接严运转无噪声。 6、给排水设备的安装 气压水罐、离心水泵的型、规格必须符合设计要求。水泵就位前的根底混凝土强度、座标、标高、尺寸和螺栓孔位置必须符合设计要求。水泵是运转的轴承温升必须符合施工的规定;敞口水箱的满水试验和闭水箱的水压试验必须符合设计要求和施工的规定。 水箱支架或底座的安装尺寸及位置符合设计要求埋设平整结实水箱与支座接触严。 八、通风与空调分项工程 1、 通风的闭穿墙短,应采用厚2~3mm的钢板焊接制作,其焊缝应饱满、均匀、严;通风穿墙短应大于100mm。 2、 闭穿墙短应在朝向核爆冲击波端加装防护抗力片。抗力片宜采用厚度大于6mm的钢板制作。抗力片上槽口宽度应与所的线外径一样;两块抗力片的槽口必须对插。 3、通风道和附件的制作及安装 〔1〕、在第一道闭阀门至工程口部的道与配件,应采用厚2~3mm的钢板焊接制作。其焊缝应饱满、均匀、严。 〔2〕、染区的通风道应采用焊接连接。通风道与闭阀门应采用带有封槽的法兰连接,其接触面应平整;法兰垫圈应采用整圈无接口橡胶封圈。 (3)、主体工程内通风与配件的钢板厚度应符合设计要求。当设计无要求时,钢板厚度应大于0.75mm。风要封必须严宽度均匀无孔洞、半咬口和胀裂等缺陷。只总想要风错开。焊缝严禁有烧穿、漏焊和裂缝等缺陷。 〔4〕、风法兰的恐惧符合要求焊接结实焊缝处不设置螺栓孔。风折角平直圆弧均匀两端面平行无明显翘角外表凹凸不大于10mm;风与法兰连接结实翻边平整宽度不小于6mm紧贴法兰。 〔5〕、风加固结实可靠、整齐、间距适当、均匀。 金属风及法兰制作的允许的偏向和检验 项次 项 目 允许偏向 〔mm〕 检验 1 圆形风外径 ≤300mm 0 -1 用尺量互成90度的直径 >300mm 0 -2 2 矩形风大边 ≤300mm 0 -1 尺量检查 >300mm 0 -2 3 圆形法兰直径 +2 0 用尺量互成90度的直径 4 矩形法兰长边 +2 0 用尺量四边 5 矩形法兰对角线之差 3 尺量检查 6 法兰平整度 2 法兰放在平台上用塞尺检查 7 法兰焊缝对接处的平整度 1 〔6〕、风安装的位置、标高和走向符合要求不见方向正确操作方便。支〔吊、托〕架的型式、规格、位置、间距及固定必须符合规定严禁设在风口、阀门及检视门处。 〔7〕、消声器的型、尺寸气流方向必须符合设计要求.〔8〕、过滤器、除尘器、过滤吸收器、闭阀门安装方向必须正确固定牢靠位置准确连接严不漏气。闭阀门安装标志压力的箭头方向必须与冲击波方向一致。 、 〔9〕、工程测压在防护闭门外的一端,应设有向下的弯头;另一端宜设在通风机房或控制室,并应安装球阀。通过防通道的测压,其接口应采用焊接。 〔10〕、通风的测定孔、洗消取样应与风同时制作。测定孔和洗消取样应封堵。 通风内气流方向、阀门启闭方向及开启度,应作标志,并应标示明晰、准确。 4、排烟(道)与附件的安装 〔1〕、 排烟宜采用钢或铸铁。当采用焊接钢时,其壁厚应大于3mm;道连接宜采用焊接。当采用法兰连接时,法兰面应平整,并应有封槽;法兰之间应衬垫耐热胶垫。埋设于混凝土内的铸铁排烟,宜采用法兰连接。 〔2〕、排烟应沿轴线方向设置热胀补偿器。单向套伸缩节应与前后排烟同心。柴油机排烟与排烟总的连接段应有缓冲设施。 排烟(道)的安装,应符合以下要求: a、坡度应大于0.5,放水阀应设在最低处; b、清扫孔堵板应有耐热垫层,并固定严; c、当排烟隔墙时,其周围空隙应采用石棉绳填充实; d、排烟与排烟道连接处,应预埋带有法兰及闭翼环的闭穿墙短。 〔3〕、排烟的地面出口端应设防雨帽;在伸出地面150~200mm处,应采取防止排烟堵塞的措施。 5、通风、空调设备安装 通风机、柜式空调机安装的位置、朝向和进风口、出风口方向必须符合设计要求;风机叶轮旋转方向必须正确经不少于2h运转后滑动轴承温升不超过35度温度不超过70度;滚动轴承温度不超过40度温度不超过80度。 风机安装,应符合以下要求: a、风机及其附件应无缺损。 b、风机的机座可采用预埋钢板固定;风机的支架应平正,其节点应采用焊接。 c、风机运转时,应无卡阻和松动现象。 d、电气装置的接地应符合设计要求。 九、建筑电气安装分项工程 1、电缆、电线穿的安装 电缆、电线在闭穿墙短时,应去除内积水、杂物。在口两端应采用封材料充填。填料应捣固实、匀称。 电缆、电线暗配防护闭隔墙或闭隔墙时,应在墙两侧设置过线盒,盒内不得有接线头。过线盒穿线后应封并加盖板。 灯头盒、开关盒、接线盒等应紧贴模板固定,并应与电缆、电线暗配连接结实。暗配应与构造钢筋点焊结实。 电缆、电线暗配敷设完毕后,暗配口应封. 2、电气设备安装 柴油发电机组安装,应符合以下要求: 〔1〕、分机式柴油发电机组,柴油机与发电机应分开运输;整机式柴油发电机组应整体运输。 〔2〕、柜(屏、箱)的垂直度允许偏向不应大于1.5mm燉m,柜(屏、箱)间的空隙不应大于2mm。 〔3〕、挂墙式配电箱(盘)的安装,应符合以下要求: a、固定配电箱(盘),宜采用镀锌或铜质螺栓,不得采用预埋木砖; b、嵌墙暗装配电箱的箱体应与墙面齐平。 (4)、成排或集中安装的同一墙面上的电器设备的高差不应超过5mm,同一室内电器设备的高差不应超过10mm。 (5)、灯具安装应符合以下要求: a、灯具的安装应结实,宜采用悬吊固定。当采用吸顶灯时,应加装橡皮衬垫。 b、接零或接地的灯具金属外壳,应有专用螺丝与接零或接地网连接。 c、宜采用铜质瓷灯座,开关的拉线宜采用尼龙绳等耐潮绝缘的材料。 d、各种信灯应有特殊标志,并标示明晰,正确。 〔6〕、电气接地装置安装,应符合以下要求: a、应利用钢筋混凝土底板的钢筋网或口部钢筋混凝土构造的钢筋网作自然接地体。用作自然接地体的钢筋网应焊接成整体。 b、当采用自然接地体不能满足要求时,宜在工程内渗水井、水库、污水池中放置镀锌钢板作人工接地体,并不得损坏防水层。 c、不宜采用外引式的人工接地体。当采用外引接地时,应从不同口部或不同方向引进接地干线。接地干线防护闭隔墙、闭隔墙时,应作防护闭处理。 5 监理工作的和措施 一、监理质量控制 1、 旁站监视   监理旁站内容、和要求     监理旁站和要求                            总监应安排监理员对砼构造工程中的关键部位、关键工序的施工质量施行全过程现场跟踪监视。监理员应按照设计图纸和要求进展实测实量和监视检查并填写监理旁站记录发现异常问题及时向专业监理或总监进展汇报。 旁站监理内容:构造工程中主要对梁柱节点钢筋隐蔽过程、混凝土浇筑等关键工序进展旁站监控。 a  梁柱节点钢筋隐蔽过程旁站主要内容: 1.节点区梁、柱钢筋的数量、规格和位置;  2.节点区梁柱钢筋的保护层厚度和垫块设置情况; 3.节点区柱子箍筋加间距情况。         4.多排梁筋在节点区内的排放情况;             5.梁端钢筋锚入节点区的长度情况;            6.钢筋较集节点区砼振捣通道的构造情况;          7.节点区模板拼接和紧固情况。                b  浇筑砼旁站主要内容:                    1. 施工准备阶段              ①审查砼浇筑方案〔主要查浇筑流向和组织是否合理〕。    ②查浇筑劳动力组织是否符合要求是否为专业砼振捣工。      ③查机械配置:泵布置是否合理振捣棒数量是否充足是否考虑备用;  ④商品砼配合比设计是否经监理审查通过; ⑤施工缝接浆是否到位。                   2施工阶段           ①核查商品砼来料单是否与设计配合比相符。          ②随机抽测砼塌落度发现超过规定时应记录处理情况。         ③控制砼来料质量不得出现分层、离析现象和易性应好。严禁施工随意加水对出厂远至工地浇筑现场超时的砼应清退出场。        ④严格控制砼振捣质量振捣间距、时间和振捣捧插入深度应符合施工方案规定不得出现漏振现象。                          ⑤检查钢筋踩踏情况尤其是悬挑构件的上部负弯矩筋并要求由专人负责修复。 ⑥检查催促施工派专人负责检查模板接缝处跑浆或胀模情况。    ⑦对高度超过2m构件砼的浇筑应检查砼拌合物下落高度严防落料过高而出现离析现象影响砼的实度。      ⑧检查砼外表木蟹找平收光时间是否及时外表是否平整楼板厚度是否严格控制在范围内。                    ⑨催促施工按要求留置试块〔包括同条件养护试块〕。   3养护阶段                 ① 养护时间是否跟上养护方式是否符合施工方案规定。     ②上人行走时间是否符合规定。         ③养护浇水间隔时间是否符合规定。                   在关键部位或关键工序施工过程中如梁柱节点钢筋隐蔽过  程、混凝土浇筑由监理人员在现场进展旁站监视。 2、 见证                由监理人员现场监视某工序全过程完成情况的活动。        3、 平行检验                  工程监理部利用一定的检查或检验手段在施工自检的根底上对重要的分项工程或对质量有疑心的材料、构造受业主委托按照一定的比例进展检查或检验的活动。 4 、巡视       监理人员对正在施工的部位或工序在现场进展的定或不定的监视或活动。      5、指                       监理工程师适用监理合同赋于指控制权对施工提出书面的和要求。 6、 支付控制手段            质量监理以计量支付控制权为保障手段。  7、监理       监理工程师利用口头或书面对任何事项发出并催促施工严格遵守和执行监理工程师的。            ①口头:对一般工程质量问题或工程事项口头施工整改或执行必要时用监理工程师单形式予以确认。      ②监理工作联络单:有经历的监理工程师提醒施工注意的事项用监理工作联络单形式。 ③监理工程师单:监理工程师在巡视旁站等各种检查时发出的问题用监理单书面施工并要求施工整改后再报监理工程师复查。 ④工程暂停:对施工违规施工监理工程师预见到会发生重大隐患应及时下达全部或部分工程暂停〔一般情况下宜事先与业主沟通〕。     二、 监理质量控制措施        施工阶段质量控制是工程工程全过程质量控制的关键环节工程质量优劣很大程度上取决于施工阶段的控制。工程质量控制理实际上是监理组织参加施工的各施工按合同进展建立并对形成质量的诸因素进展检测、核验对差异提出调整纠正措施的监视理过程这是监理的一项重要职责。    根据施工阶段过程实体质量形成过程的时间阶段划分施工阶段的质量控制可分为事前控制、事中控制、事后控制三个阶段。   1 、  事前控制    (1)  审查施工资质及施工人员素质                  审查承当砼构造的施工员资质与条件是否符合要求经监理工程师审查认可后进场施工。 (2)审查施工组织设计或施工方案      要求施工在砼构造施工工程开工前报送详细的施工组织设计或施工技术方案。监理工程师应着重审查:主要技术
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 其他

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
