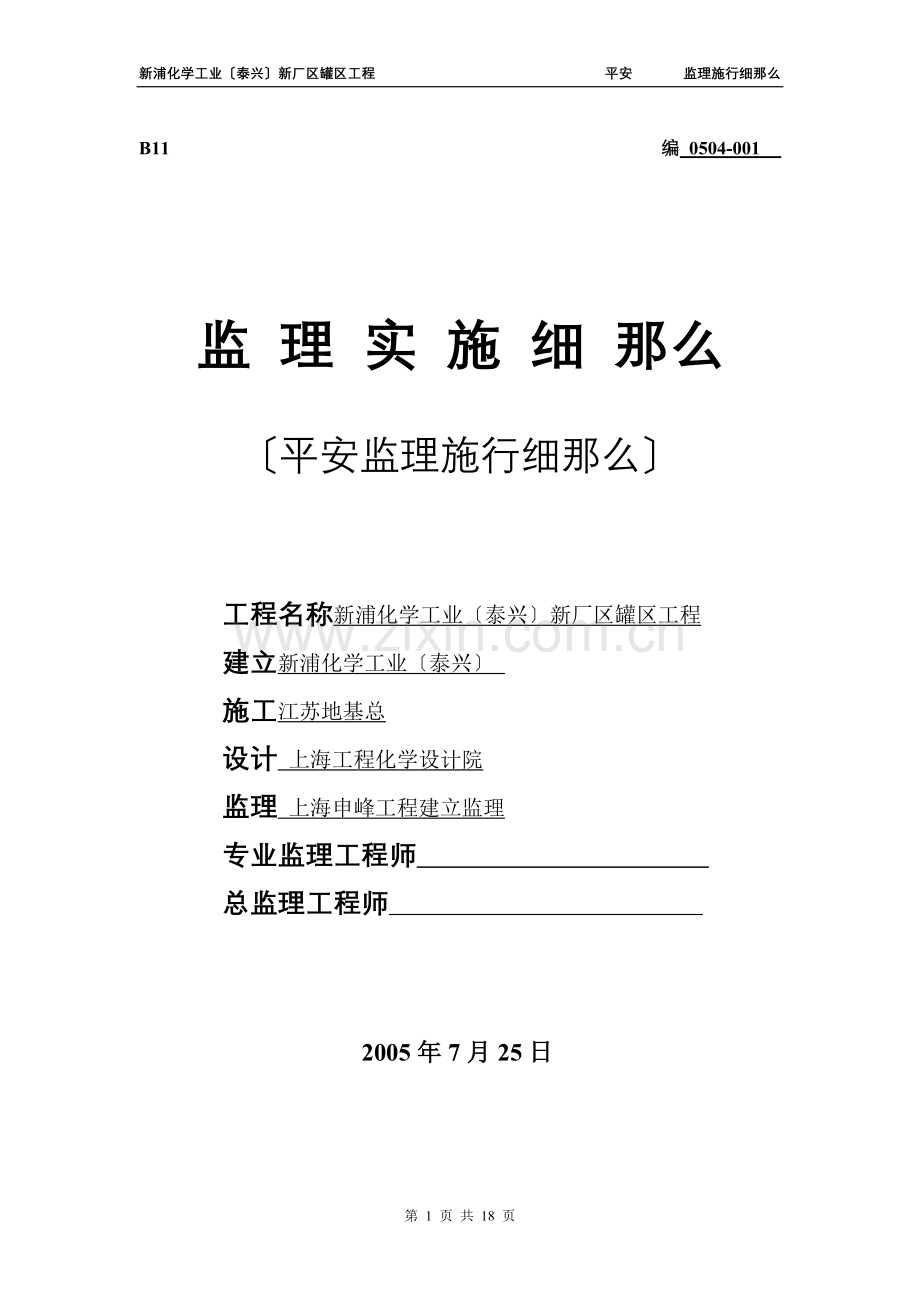

B11 编 0504-001
监 理 实 施 细 那么
〔平安监理施行细那么〕
工程名称新浦化学工业〔泰兴〕新厂区罐区工程
建立新浦化学工业〔泰兴〕
施工江苏地基总
设计 上海工程化学设计院
监理 上海申峰工程建立监理
专业监理工程师
总监理工程师
2005年7月25日

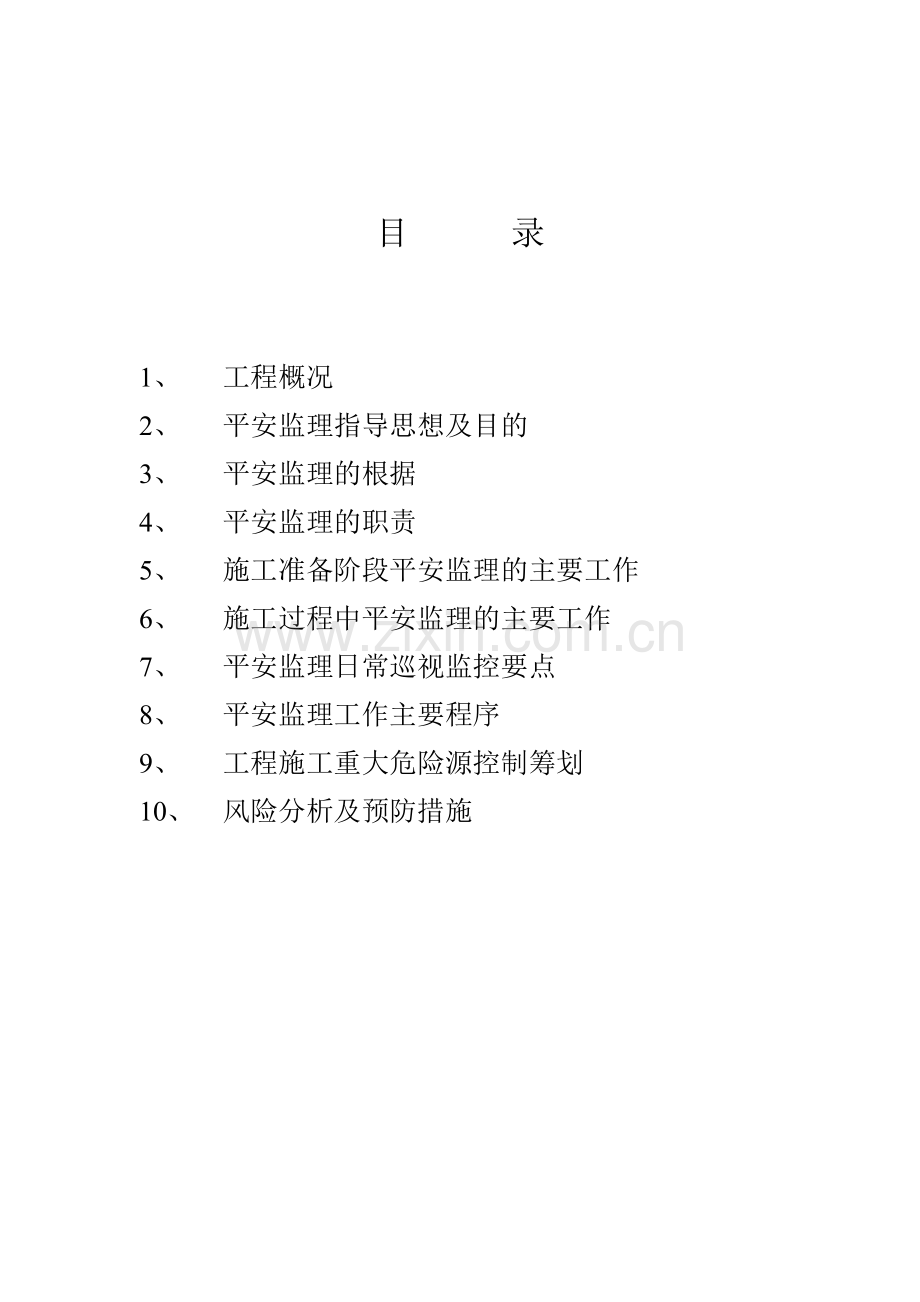

目 录
1、 工程概况
2、 平安监理指导思想及目的
3、 平安监理的根据
4、 平安监理的职责
5、 施工准备阶段平安监理的主要工作
6、 施工过程中平安监理的主要工作
7、 平安监理日常巡视监控要点
8、 平安监理工作主要程序
9、 工程施工重大危险源控制筹划
10、 风险分析及预防措施
一、 工程概况
新浦化工〔泰兴〕氯乙烯工程于2005年5月18日破土开工方案2006年8月底建成。工程包括:仓储区罐区〔低温乙烯储罐区、48碱储罐和EDC储罐区、VCM球罐区、装车区〕、氯乙烯装置〔直接氯化单元、氧氯化单元、EDC精制单元、裂解单元、VCM精制单元〕、公用工程装置〔循环水装置、空分装置、冷冻装置〕、辅助设施〔变配站、中间罐区、控变综合楼、废水处理站、HCL中和、燃烧单元〕、总体〔界区总图、界区外、界区地下网、界区动力和照明、界区电信〕。共24设计单元。目前业主经后已确定的施工有江苏地基工程总泰兴星月星建筑中化第三化建泰州申通建筑通洲四建镇江水利工程建立等。
工程施工情况
序
设计单元名称
工程要求、规模
施工
1
低温乙烯储罐区〔〕
220平方、根底、五层钢框架构造
通洲四建
二、 平安监理指导思想及目的
以“〞重要思想为指针认真贯彻?建筑法?、?建筑工程平安消费理?等有关的平安消费法律、法规、规章始终坚持“平安第一预防为主〞的平安消费方针结实树立“任何事故都可以防止〞的平安消费理念。认真执行华胜化工HSE理有关规定通过全方位、全员、全过程、全天候施行平安监理增强建立工程各方主体的平安责任意识使施工全过程始终处于平安受控不断消灭施工人员的不平安行为不断消除各类施工机械设施的不平安状态努力实现主装置各个工程工程“零事故〞的平安消费目的。
三、 平安监理的根据
1、 建立工程委托监理合同及平安监理合同;
2、 建立方与施工方的施工承包合同施工方平安施工方案;
3、 ?平安消费法?、?建筑法?、?消防法?、?建筑工程平安消费理?;
4、 ?沪建〔2003〕施行建筑工程平安监理的指导?;
5、 ?沪建〔2003〕 施行建筑工程平安监理制度的?;
6、 上海工程建筑?施工现场平安消费保证体系?DGJ08—93—2003
7、 ?建立工程监理?GB50319—2002
8、 平安消费方针、政策及地方平安消费行业平安消费性平安技术。
四、 平安监理职责
1、 催促施工落实平安消费的组织保证体系建立健全平安消费责任制;
2、 审查施工方案及平安技术措施并催促其施行;
3、 催促施工严格按照强迫性的规定组织施工;
4、 定组织施工现场平安消费专项检查每月向工程受监安监机构工地平安消费情况。
五、 施工准备阶段平安监理的主要工作
1、 应根据工程工程的实际情况施工编制的施工组织方案在工程开工前编制“平安监理施行细那么〞。
2、 协助建立与施工签定工程工程施工协议书。
3、 审查分包资质。审查电工、焊工、架子工、起重机械工、吊车司机及指挥等特种作业人员的资质。
4、 催促施工建立健全施工现场平安消费保证体系催促施工承包的平安消费制度。
5、 审核施工承包编制的施工组织方案、平安技术措施、高危作业平安施工及应急抢险方案。
6、 催促施工承包作好与分包工程工程的平安交底催促施工对分包施工人员施工前的平安教育。
六、 施工过程中平安监理的主要工作
1、 督施工承包按照工程建立强迫性和专项平安施工方案施工制止违章施工作业。
2、 核查施工报验进场的各类施工机械、平安设施并签署不符合平安要求的严禁进场使用。
3、 加强施工现场平安巡查发现违章作业或平安隐患催促施工整改并催促施工进展平安自查自纠工作和文明施工、定置理活动。
4、 高危作业应单独编制平安监理施行细那么对施工过程中的高危作业的平安检查每天不少于1次关键工序要进展旁站监理。
5、 施工过程现严重违章施工或存在重大平安隐患应当立即向施工签发平安监理单、停顿作业、整改合格方可作业。
6、 作好平安监理日记每月定时编制平安监理工作月报在每周的平安例会和施工协调会上施工现场的平安工作情况。
七、 平安监理日常巡视监控要点
㈠、施工用点监控要点
1、 审查临时用电施工方案现场布置应按施工组织用电平面图进展
2、 临时用电设备在5台以上或设备总容量在50kw以上应编制临时用电施工组织设计并制定平安用电技术措施和电气防火措施。
3、 接线、安装、维护或撤除临时用电工程必须由专业电工完成。停用的设备必须拉闸、锁箱。
4、 专业电工每天加强临时用电现场巡回检查临配箱每天检查发现隐患及时消除并做好记录。
5、 用电线路架空时不能采用裸线架空高度不低于2.5米道路不低于5米横穿道路要有平安保护措施严禁在树上或脚手架上架设电线。
6、 动力开关箱应做到一机、一闸、一漏、一箱、下口离地面高于60cm。
7、 临时配电箱应统一编应有保护接零门箱齐全、并有防雨措施。用电必须做到三级配电、二级保护、做好保护接零现场照明架设高度大于2.4米行灯使用不超过36v的平安电压。
8、 用电设备、机械设备要有平安接地手持电开工具的外壳、手柄、负荷线、插头、开关等必须完好无损。负荷线必须采用橡胶护套铜芯软电缆不得有接头。
9、 电焊机应装无载降压设施进线必须设置防护罩。
10、 施工用电必须用电作业证严格执行新浦制定的临时用电的各项规定。
〔二〕、脚手架搭设、撤除监控要点
1、 审查脚手架搭设施工方案并严禁催促按方案进展施工。
2、 脚手架搭设的材质要符合规定须采用扣件式钢脚手架不得将48mm与51mm的钢混合使用。
3、 脚手架立杆根底应有排水系统、地基坚实平整、立杆下铺50mm厚木板。
4、 脚手架立杆间距不大于1.8m程度高度不大于2m扣件螺栓拧紧扭力距在40N.m—65N.m。
5、 脚手架应由专业架子工搭设施工人员在作业基准面超过2米要栓平安带。
6、 脚手架四角要设置保护接地及防雷接地铺设的脚手板要符合规定。
7、 脚手架应设置登高斜道高处作业面应搭设1.2m高的护栏从第二步开场四周用绿网封闭。
8、 脚手架搭设完毕应由施工总包、监理参加验收平安设施验收合格挂牌前方可使用。
9、 撤除脚手架须由上而下逐层进展不得上下同时作业不得向下抛物。
10、 脚手架的搭设与撤除必须现场有监护人在脚手架上进展电、气焊作业必须落实防火措施。
〔三〕、基坑施工监控要点
1、基坑施工方案要按施工组织设计要求进展。
2、深度超过2米的基坑临边应设置防护。
3、坑壁支护应按方案施行按要务施行基坑环境检测。
4、基坑施工应设置有效排水系统。
5、坑边荷载、堆土、机械设备距坑边间隔 符合方案规定要求。
6、上下基坑必须设置登高措施专用便道。
7、坚持施工机械平安验收司机持证上岗、作业区设置戒备线。
8、5米以上基坑属于高危作业必须进展旁站监理施工要派专人监护。
〔四〕、模板搭设、撤除监控要点
1、审查模板搭设施工方案催促严格按方案进展施工。
2、支撑材质钢外径不得小于48×3。5mm无裂缝钢。
3、立杆间距不小于1米横杆间距艰巨不小于1.5米对柱箍距其间不小于500mm梁下支撑不大于500mm。
4、竖向模板合支架的支撑部当安装在基土上应加设垫板基土必须坚实。
5、 作业基准高度超过2米支模施工人员要栓平安带并有平安立足点防护设施要完善。
6、 在建筑物外侧支模不但要栓平安带还要符合平安要求的平安网。
7、 模板搭设安装完毕必须经施工总包、监理验收合格方可浇筑混凝土。
8、 装拆模板时作业人员要站立在平安地点进展操作制止上下在同一垂直面工作作业人员要注意周围环境、避让吊物。
9、 模板及配件应随拆随运送高空拆模时应有专人指挥下面要有监护人并设置平安警示线。
10、 撤除的钢模作平台底成模时不得一次将顶撑全部撤除应分批拆下顶撑然后按顺序拆下隔栅、底模。
11、 模板必须一次性撤除不得留下无支撑模板拆下的模板要及时去除堆放整齐。拆模后的临边洞口应有防护。
〔五〕、高处作业监控要点
1、 在坠落高空基准面2米以上作业称为高处作业作业人员必须栓平安带均应加强监控。
2、 进展15米以上高空作业必须由工程理部审批方可作业未经严禁作业。
3、 特殊气候不得露天攀登和悬空作业。
4、 临边高处作业必须设置防护栏杆。
5、 高处作业人员不得站在不结实的构造物上进展作业。
6、 高处作业人员不得坐在平台边缘、孔洞边缘或平安网上休息。
7、 在没有平安防护设施的条件下不得在屋架支撑、檩条、挑架及未固定的构件上行走或作业。
8、 登高使用的梯子不能缺格垫高必须底部结实上端固定并有监护人。
9、 高空焊接、切割时除了戴平安带周围和下方应采取防火措施并有专人监护。
10、 如遇暴风雪或台风暴雨后应对高处作业的平安设施进展检查发现隐患立即整改。
〔六〕、施工设备、机械监控要点
1、 所有进入施工现场的施工设备、施工机械均应无平安隐患的合格。
2、 进入施工现场的所有施工设备、施工机械须有合格证书经施工自查、监理核查由工程理部审批备案否那么不得进场使用。
3、 进场的施工机械、施工设备必须挂完好设备牌明示。内容包括:名称、设备名称、设备编、使用人、维护保养人、登记编。
4、 施工应建立机具设备理台帐加强巡检及时维修保证设备、机械处于良好状态。
5、 各类施工机械、施工设备操作人要严格按照操作规程防人为伤害事故发生。
6、 在操作施工机械、施工设备时、操作人应按照平安操作规定穿戴好必要的防护器具严格执行用电平安规定。
〔七〕、个人防护监控要点
1、 进入施工现场必须正确佩戴平安帽。
2、 高处作业人员必须佩带平安带使用时高挂低用。
3、 焊工作业人员脸罩应完好并准确使用焊工须戴防护眼镜。
4、 电工必须穿带电作业时必须穿绝缘鞋绝缘手套。
5、 特种作业人员须持证上岗持证作业。
6、 危险作业时须有监护人。
〔八〕、动火作业监控要点
1、 动火作业严格按照新浦制定的用火理规定实行动火作业答应证制度。
2、 动火作业除固定动火区外实行一点、一人、一证和“三不动火〞的制度。
3、 电焊、气割必须有资质的特种作业人员有权进展动火无资质人员严禁动火作业。
4、 脚手架上动火需派专人监护并备有灭火器材防止竹笆燃烧。
5、 临时工棚、仓库内需动火必须按二级动火要求动火证严格制止吸烟。
6、 氧气和乙炔应分开摆放保持5米以上的间隔 。
八、平安监理工作主要程序
〔1〕平安施工监理工作流程
施工编制平安文明施工方案
审核及核实准备情况
〔平安监理工程师〕
工程开工
检查工程中每道工序
平安文明施工措施方案
〔平安监理工程师〕
贯彻落实平安消费法规
和平安技术操作规程
〔施工〕
验收签证
〔平安监理工程师〕
现场检查
〔平安监理工程师〕
关键工序
旁站监理
进入工序施工
召开平安例会总结一周工地平安情况
发现隐患发出整改单改正
发现问题签发指书按三定要求催促整改
编制平安监理工作月报
同 意
合格 合格
整改合格 整改合格
平安施工方案
承包编制
监理审核并提出书面
业主代表审核
施行
总监理工程师检查执行情况
承包落实整改
组织有关各方处理平安事故
发现平安消费隐蔽及时发出整改
发生平安事故提出书面
业主代表
业主代表
同 意
上报 上报
〔2〕脚手架平安塔设监理工作流程
脚手架塔设方案
承包编制
监理审核并提出书面
同意 上报
业主代表审核
同意
施行
专业安装经理审核
材料、上岗证报审〔施工〕
平安监理旁站检查
脚手架塔设施工
各方结合检查验收
施工自检
不同意
同意
投入使用
九、工程施工重大危险源控制筹划表
序
危险源
施工阶段
引起伤害
预防措施要求
检查要点
1
施工用电
全部施工过程
触电
1、临时用电组织设计
2、电工持证上岗
3、使用合格电箱
4、定检查、监测
5、接地完好
6、实行三相电五线制
7、用电行为
8、用电器具先验收后使用
1、电箱接地及定检查、检测记录
2、是否有四芯电缆
3、接地检查
4、检查用电方案
2
动火作业
1、SMW桩
2、地下连续墙
3、基坑开挖
4、主体构造施工
5、线搬迁
火灾
1、动火手续的审批
2、分部项工程的平安技术交底
3、焊工持证上岗
4、严守“三级动火〞规定
5、消防器材的配置
6、监护人及措施
1、手续是否完备
2、消防器材是否满足需要
3、监护人员及监护措施是否到位
4、操作人员的上岗证
3
深基坑施工
1、土方开挖
2、主体构造施工
3、出入口及风道施工
高处坠落物体打击
1、施工方案的针对性
2、土方开挖必须服从钢支撑施工
3、基坑开挖必须严格遵守时空效应
4、基坑开挖前的降水情况
5、零星物件的放置平安性
6、上下穿插作业要有隔离措施
7、基坑周边要有挡水墙防止地表水进入基坑
8、基坑开挖时的排水措施
1、施工是否按方案进展
2、钢支撑安装的及时性
3、放坡是否符合要求
4、降水记录
5、脚手架、支架的稳固性
6、排水设备的完好情况
4
脚手架
1、连续墙外表处理
2、堵漏
3、主体构造施工
高处坠落
1、脚手架模板支架必需要有方案
2、施工前的技术交底
3、作业人员持证上岗
4、施行过程中的监护
5、验收合格挂牌使用
1、脚手架塔设是否符合有关要求
2、所有材料是否满足要求
3、操作人员持证上岗情况
4、验收后是否挂牌
5、人员上下通道是否平安
5
洞口临边
1、基坑施工
2、主体构造施工
3、出入口风井施工
高处坠落
1、基坑周边的防护栏杆
2、主体构造中各种预留洞口的围护及加盖
3、人员上下扶梯的扶手栏杆
1、施工方案中应对防护栏杆的详细要求
2、施工过程的及时性及各类防护措施的可靠性
6
模板支撑系统
1、主体构造
2、出入口风井施工
高处坠落
1、施工方案的编制
2、施工前的技术交底
3、操作人员的持证上岗
4、支架塔设的稳固情况
5、拆模手续
1、方案的合理性和针对性
2、技术交底记录
3、操作人员持证情况
4、支架是否符合有关
5、验收是否挂牌
6、拆模手续是否完备
7
大型机械
1、PHC桩
2、连续墙施工
3、基坑开挖
4、主体构造施工
高处坠落
1、吊装方案编制
2、周边环境的影响程度
3、作业区的理
4、作业时的指挥
1、吊顶检查
2、对外电保护
3、作业区保护
4、指挥位置及信
8
中小型机械
1、SMW桩
2、连续墙施工
3、基坑开挖
4、主体构造施工
触电、机械伤害
1、设备完好
2、防护装置
3、接地保护
4、操作规程
5、使用过程控制
1、报审验收手续
2、合格后挂牌
3、操作规程执行情况
4、接地装置完好
5、防护装置完好情况
十、风险分析及预防措施
1〕、平安用电
①施工现场供电线路、电器设备的安装、维修保养及撤除必须经有上海和有关部门培训合格的持有效证上岗的维修电工进展其别人员严禁私接、乱弄电气设备。
②配电室内的平安用具及防护措施、灭火器材按规定配置齐全。
③易燃易爆、危险品的存放场所要加强监控、检查、发现隐患立即整改。
④对挪动电器及照明的使用必须实行二级漏电保护,并经常检查、维修。
⑤施工现场的重要用电设施、大型机械、脚手架、施工机具等设备设专人理、维护。
2〕、塔吊及井架
①安装前必须报安装〔拆卸〕方案经监理审批前方可施行。
②司机、指挥及装拆人员必须持有效证件上岗。
③平安装置必须齐全、灵敏可靠。
3〕、中小型机械〔施工机具〕
①机械设备的防护装置必须齐全有效严禁带病运转。
②固定机械设备和手持挪动电器必须施行二级漏电保护。
③中小型机械必须做到定机、定人、定岗位。
4〕、脚手架工程
①施工要编制专项施工方案报监理审批同意前方可施行。
②所使用的材料要三证齐全、质量合格。
③搭设过程中应分段验收即从根底开场先搭设二步验收一次再分部阶段经历收合格挂牌前方可使用应有接地与避雷针措施。
④使用时要按规定荷载要求使用严禁乱堆乱放各种施工用料防止超载。
5〕、防火平安
①明火作业监护人及灭火器材必须到位。
②重点部位要求安排专人专。
③高压水泵应设电工专。
6〕、基坑防护
①在土方开挖及地下室施工阶段应对基坑进展监测以确保基坑的稳定。
②在方案中针对基坑可能出现的情况采取地面灌缝、井点降水、压注浆、坝内加固等措施施工现场应备足各种抢险材料如槽钢、砂袋等。
上海申峰工程建立监理
新浦化工VCM工程监理机构
2005年7月25日
