一、 材料要求
(一)砖:
1品种、强度等级必须符合设计要求且砖的强度等级不小于MU10,并有出厂合格
(二)水泥:
1 一般宜采用32.5级的普通硅酸盐水泥或矿渣硅酸盐水泥。
2水泥进场使用前应分批对其强度、凝结时问、安定性进展复验。
3当在使用中对水泥的质量有疑心或水泥出厂超过3个月〔快硬硅酸盐水泥超过1个月〕时应复查试验并按结果使用。
4不同品种的水泥不得混合使用。
(三)砂:用中砂含泥量不超过5不得含有草根等杂物使用前应用5mm 孔径的筛子过筛。
(五)其他材料:拉结筋及预埋件、刷防腐剂的木砖等。
二、 主要机具
搅拌机、磅秤、垂直运输设备、大铲、刨、瓦、扁子、托线板、线坠、小白线、卷尺、2m靠尺、楔形塞尺筛子、程度尺、皮数杆、小水桶、灰槽、砖夹子、扫帚等。
三、 作业条件
(一)砂浆由试验室做好试配准备好砂浆试模〔6块为一组〕。
拌制砂浆
砖浇水
砌砖墙
作业准备
验收
四、 操作工艺
(一)工艺流程:
〔1〕墙体:
(二)砂浆搅拌:
1 砂浆配合比应采用重量比计量精度水泥为±2砂控制在±5以内。
2 水泥砂浆应采用机械搅拌先倒砂子、水泥、掺合料最后倒水。搅拌时间不少于2min。水泥粉煤灰砂浆和掺用外加剂的砂浆搅拌时间不得少于3min掺用有机塑化剂的砂浆应为3~5min。
3 砂浆应随拌随用水泥砂浆和水泥混合砂浆必须在拌成后3h到4h内使用完毕。当施工间温度超过30℃时应分别在拌成后2h和3h内使用完毕。超过上述时间的砂浆不得使用并不应再次拌合后使用。对掺用缓凝剂的砂浆其使用时间可根据详细情况延长。
4每一楼层〔根底按一个楼层〕且不超过250砌体中各种类型及强度等级的砌筑砂浆至少应做一组试块〔每组6块〕如砂浆强度等级或配合比变更时还应制作试块。每台搅拌机至少应抽检一次。
(四)组砌:
1砖墙部分:砖墙砌体一般采用一顺一丁〔满丁、满条〕、梅花丁或三顺一丁砌法。砖柱不得采用先砌四周后填心的包心砌法。
(五)砖根底砌筑:
1根底排砖撂底:根底大放脚的撂底尺寸及收退必须符合设计图纸规定假如是一层一退里外均应砌丁砖:如是两层一退一层为条砖二层砌丁砖。大放脚的转角处应按规定放七分头其数量为一砖墙放两块、一砖半厚墙放三块、二砖墙放四块依此类推。
2砖根底砌筑前基底垫层外表应清扫干净洒水潮湿。再盘墙角每次盘角高度不应超过五层砖。
3根底大放脚砌到根底墙时要拉线检查轴线及边线保证根底墙身位置正确。同时要对照皮数杆的砖层及标高;如有上下差时应在程度灰缝中逐渐调整使墙的层数与皮数杆相一致。

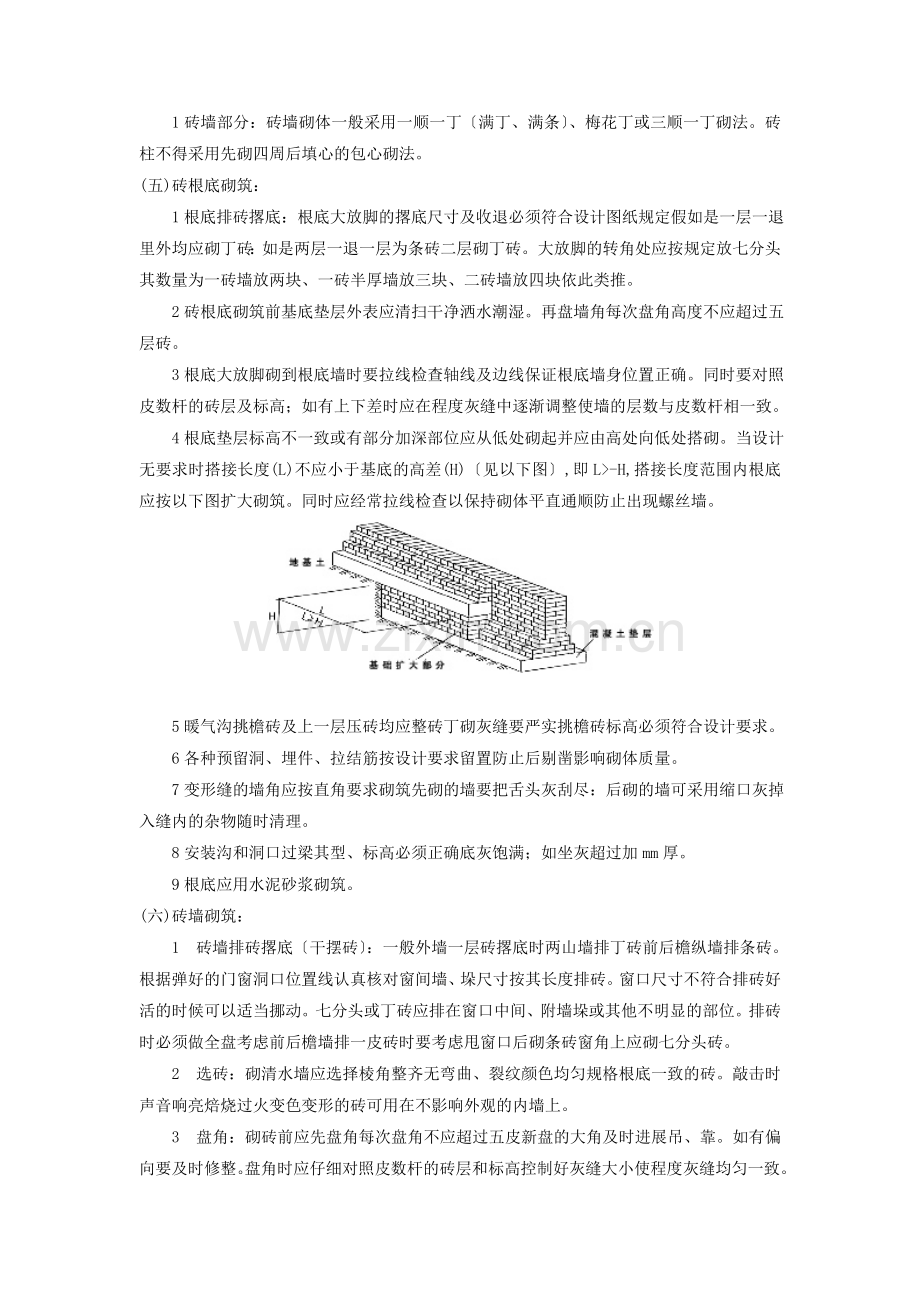

4根底垫层标高不一致或有部分加深部位应从低处砌起并应由高处向低处搭砌。当设计无要求时搭接长度(L)不应小于基底的高差(H)〔见以下图〕,即L>-H,搭接长度范围内根底应按以下图扩大砌筑。同时应经常拉线检查以保持砌体平直通顺防止出现螺丝墙。
5暖气沟挑檐砖及上一层压砖均应整砖丁砌灰缝要严实挑檐砖标高必须符合设计要求。
6各种预留洞、埋件、拉结筋按设计要求留置防止后剔凿影响砌体质量。
7变形缝的墙角应按直角要求砌筑先砌的墙要把舌头灰刮尽:后砌的墙可采用缩口灰掉入缝内的杂物随时清理。
8安装沟和洞口过梁其型、标高必须正确底灰饱满;如坐灰超过加mm厚。
9根底应用水泥砂浆砌筑。
(六)砖墙砌筑:
1 砖墙排砖撂底〔干摆砖〕:一般外墙一层砖撂底时两山墙排丁砖前后檐纵墙排条砖。根据弹好的门窗洞口位置线认真核对窗间墙、垛尺寸按其长度排砖。窗口尺寸不符合排砖好活的时候可以适当挪动。七分头或丁砖应排在窗口中间、附墙垛或其他不明显的部位。排砖时必须做全盘考虑前后檐墙排一皮砖时要考虑甩窗口后砌条砖窗角上应砌七分头砖。
2 选砖:砌清水墙应选择棱角整齐无弯曲、裂纹颜色均匀规格根底一致的砖。敲击时声音响亮焙烧过火变色变形的砖可用在不影响外观的内墙上。
3 盘角:砌砖前应先盘角每次盘角不应超过五皮新盘的大角及时进展吊、靠。如有偏向要及时修整。盘角时应仔细对照皮数杆的砖层和标高控制好灰缝大小使程度灰缝均匀一致。大角盘好后再复查一次平整和垂直完全符合要求后再挂线砌墙。
4 挂线:砌筑砖墙厚度超过一砖厚时应双面挂线。超过10m的长墙中间应设支线点小线要拉紧每皮砖都要穿线看平使程度缝均匀一致平直通顺;砌一砖厚混水墙时宜采用外手挂线可照顾砖墙两面平整为下道工序控制抹灰厚度奠定根底。
5 砌砖:砌砖应采用一铲灰、一块砖、一挤揉的“三一〞砌砖法即满铺、满挤操作法。砌砖时砖要放平多孔砖的孔洞应垂直于砌筑面砌筑。里手高墙面就要张;里手低墙面就要背。砌砖应跟线“上跟线下跟棱左右相邻要对平〞。
程度灰缝厚度和竖向灰缝宽度一般为10mm但不应小于8mm也不应大于12mm。
为保证清水墙面主缝垂直不丁走缝当砌完一步架高时宜每隔2m程度间距在丁砖立楞位置弹两道垂直立线以分段控制丁走缝。
在操作过程中要认真进展自检如出现偏向应随时纠正严禁事后砸墙。砌筑砂浆应随搅拌随使用。清水墙应随砌、随划砌随将舌头灰刮尽。
6 240mm厚承重墙的每层墙的最上一皮砖砖砌体的阶台程度面上及挑出层应整砖丁砌。
7 留槎:除构造柱外砖砌体的转角处和交接处应同时砌筑严禁无可靠措施的内外墙分砌施工。对不能同时砌筑而又必须留置的临时连续处应砌成斜槎斜槎程度长度不应小于高度的2/3。槎子必须平直、通顺。
8 施工洞口留设:洞口侧边离交接处墙面不应小于500mm洞口宽度不应超过1m。施工洞口可留直槎但直槎必须设成凸槎并须加设拉结钢筋拉结钢筋的数量为每240mm墙厚放置2Ф6拉结钢筋墙厚度每增加120mm增加一根1Ф6拉结钢筋间距沿墙高不应超过500mm;埋入长度从留槎处算起每边均不应小于1000mm;末端应有90º弯钩。
9 预埋混凝土砖、木砖:户门框、外窗框处采用预埋混凝土砖室内门框采用木砖。混凝土砖采用C15混凝土现场制作而成和砖尺寸大小一样;木砖预埋时应小头在外大头在内数量按洞口高度确定。洞口高在1.2m以内每边放2块;高1.2~2m每边放3块;高2~3m每边放4块。预埋砖的部位一般在洞口上边或下边四皮砖中间均匀分布。木砖要提早做好防腐处理。钢门窗安装的预留孔硬架支撑、暖卫道均应按设计要求预留不得事后剔凿。
10墙体拉结筋:墙体拉结筋的位置、规格、数量、间距均应按设计要求留置不应错放、漏放。
11过梁、梁垫的安装:安装过梁、梁垫时其标高、位置及型必须准确坐灰饱满。如坐灰厚度超过20mm时要用细石混凝土铺垫过梁安装时两端支承点的长度应一致。
12构造柱做法:凡设有构造柱的工程在砌砖前先根据设计图纸将构造柱位置进展弹线并把构造柱插筋处理顺直。砌砖墙时与构造柱连接处砌成马牙搓。每一个马牙搓沿高度方向的尺寸不应超过300mm。马牙搓应先退后进。拉结筋按设计要求放置设计无要求时一般沿墙高500mm设置2根ф6程度拉结筋每边深化墙内不应小于1m。
(七)不得在以下墙体或部位设置脚手眼:
1 120mm厚墙和柱;
2过梁上与过梁成60°角的三角形范围及过梁净跨度1/2的高度范围内;
3宽度小于1m的窗间墙;
4砌体门窗洞口两侧200mm和转角处450mm范围内:
5设计上不允许设置脚手眼的部位。
(八)雨季施工:
五、 质量
(一)主控工程:
1砖的品种、强度等级必须符合设计要求。
2砂浆品种及强度等级应符合设计要求。砌筑砂浆的验收批同一类型、强度等级的砂浆试块应不少于3组;同一验收批砂浆试块抗压强度平均值必须大于或等于设计强度等级所对应的立方体抗压强度;同一验收批砂浆试块抗压强度的最小一组平均值必须大于或等于设计强度等级所对应的立方体抗压强度的0.75倍。当同一验收批少于3组试块每组试块抗压强度的平均值均必须大于或等于设计强度等级所对应的立方体抗压强度。
3砌体砂浆必须实饱满砌体程度灰缝的砂浆饱满度不得小于80。
4预埋拉筋的数量、长度均符合设计要求和施工的规定 留置间距偏向不超过一皮砖。
5构造柱位置正确大马牙搓先退后进上下顺直;残留砂浆清理干净。
6 砖砌体的转角处和交接处为同时砌筑;临时连续处无直槎留的斜槎程度长度大于或等于高度的2/3。
7 砖砌体的位置及垂直度允许偏向见下表。
砖砌体的位置及垂直度允许偏向表
项次
工程
允许偏向〔mm〕
检验
1
轴线位置偏移
10
用经纬仪、拉线和尺量检查
2
垂直度
每层
5
用2m托线板检查
全高
≤10m
10
用经纬仪、吊线和尺量检查
>10m
20
(二)一般工程:
1 砌体上下错缝内外搭砌砖柱、砖垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间〔处〕无长度超过500mm以上的通缝〔通缝指上下二皮砖搭接长度小于25mm〕。
2 砖砌体接槎处灰浆应实缝、砖平直。
3 清水墙组砌正确竖缝通顺刮缝深度适宜、一致楞角整齐墙面清洁美观。
4 允许偏向工程见下表。
允许偏向工程
项次
工程
允许偏向〔mm〕
检验
1
根底和大部砌体顶面标高
±15
用水准仪和尺量检查
2
外表平整度
清水墙、柱
5
用2m靠尺和楔形塞尺检查
混水墙、柱
8
3
门窗口高、宽〔后塞口〕
±5
用尺检查
4
外墙上下窗口偏移
20
以底层窗口为准用经纬仪或吊线检查
5
程度灰缝平直度
清水墙
7
拉10m线的尺量检查
混水墙
10
6
清水墙丁走缝
20
吊线和尺量检查以每层第一皮砖为准
六、 成品保护
(一)根底成品保护。
1 根底墙砌完后未经有关人员复查之前对轴线桩、程度桩应注意保护不得碰撞。
2 对外露或预埋在根底内的暖卫、电气套及其他预埋件应注意保护不得损坏。
3 抗震构造柱钢筋和拉筋应保护不得踩倒、弯折。
4 根底墙回填土两侧应同时进展暖气沟墙未填土的一侧应加支撑防止回填时挤歪挤裂。回填土应分层夯实不允许向槽内灌水取代夯实。
5 回填土运输时先将墙顶保护好不得在墙上推车损坏墙顶和碰撞墙体。
(二)墙体成保护。
1 墙体拉结筋、抗震构造柱钢筋、大模板混凝土墙体钢筋及各种预埋件、暖卫、电气线等均应注意保护不得任意拆改或损坏。
2砂浆稠度应适宜砌墙时应防止砂浆溅脏墙面。
3在吊放平台脚手架或安装大模板时指挥人员和吊车司机应认真指挥和操作防止碰撞已砌好的砖墙。
4在高车架进料口周围应用塑料薄膜或木板等遮盖保持培面干净。
5尚未安装楼板或屋面板的墙和柱当可能遇到大风时应采取临时支撑等措施以保证施工中墙体稳定性。
七、 应注意的问题
1砂浆配合比不准:散装水泥和砂都要车车过磅计量要准确搅拌时间要到达规定的要求。
2根底墙身位移:大放脚两侧边收退要均匀砌到根底墙身时要拉线找正墙的轴线和边线;砌筑时保持墙身垂直。
3墙面不平:一砖半墙必须双面挂线一砖墙反手挂线;舌头灰要随砌随刮平。
4程度灰缝不平:盘角时灰缝要掌握均匀每层砖都要与皮数杆对平通线要绷紧穿平。砌筑时要左右照顾防止接搓处接的上下不平。
5皮数杆不平:抄平放线时要细致认真;钉皮数杆的木桩要结实防止碰撞松动。皮数杆立完后要复验确保皮数杆标高一致。
6埋入砌体中的拉结筋位置不准:应随时注意正在砌的皮数保证按皮数杆标明的位置放拉结筋其外露部分在施工中不得任意弯折;并保证其长度符合设计要求。
7留槎不符合要求:有砌体的转角和交接处应同时砌筑否那么应砌成斜槎。
8有上下台的根底应先砌低处并由高处向低处搭接如设计无要求其搭接长度不应小于根底扩大部分的高度。
10根底墙与上部墙错台:根底砖撂底正确收退大放角两边要相等退到墙身之前要检查轴线和边线是否正确如偏向较小可在根底部位纠正不得在防潮层以上退台或出沿。
11清水墙丁走缝:排砖进必须把立缝排匀砌完一步架高度每隔2m间距在丁砖立楞处用找线板吊直弹线二步架往上继续吊直弹线由底往上所有七分头的长度应保持一致上层分窗口位置时必同下窗口保持垂直。
12灰缝大小不匀:立皮数杆要保证标高一致盘角时灰缝要掌握均匀砌砖时小线要拉紧防止一层线松一层线紧。
13窗口上部立缝变活:清水墙排砖时为了使窗间墙垛排成好活把破活排在中间或不明显位置在砌过梁上第一皮砖时不得随意变活。
14砖墙鼓胀:内浇外砌墙体砌筑时在窗间墙上、抗震柱两边分上、中下留出60mm×120mm通孔在抗震柱外墙面上垫木模板用花篮螺栓与大模板连接结实。混凝土要分层浇筑振捣棒不可直接触及外墙。楼层圈梁外三皮120mm砖墙也应认真加固。如在振捣时发现砖墙已鼓胀那么应及时拆掉重砌。
15混水墙粗糙:舌头灰未刮尽半头砖集中使用造成通缝半头砖应分散使用在墙体较大的面上。一砖厚墙反面偏向较大;砖墙错层造成螺丝墙。首层或楼层的一皮砖要查对皮数杆的标高及层高防止到顶砌成螺丝墙。一砖厚墙应外手挂线。
16构造柱处砌筑不符合要求:构造柱砖墙应砌成马牙搓设置好拉结筋从柱脚开场两侧都应先退后进;当退120mm时宜上口一皮进60mm,再上一皮进60mm,以保证混凝土浇筑时上角实.构造柱内的落地灰、砖渣杂物未清理干净导致混凝土内夹渣。
