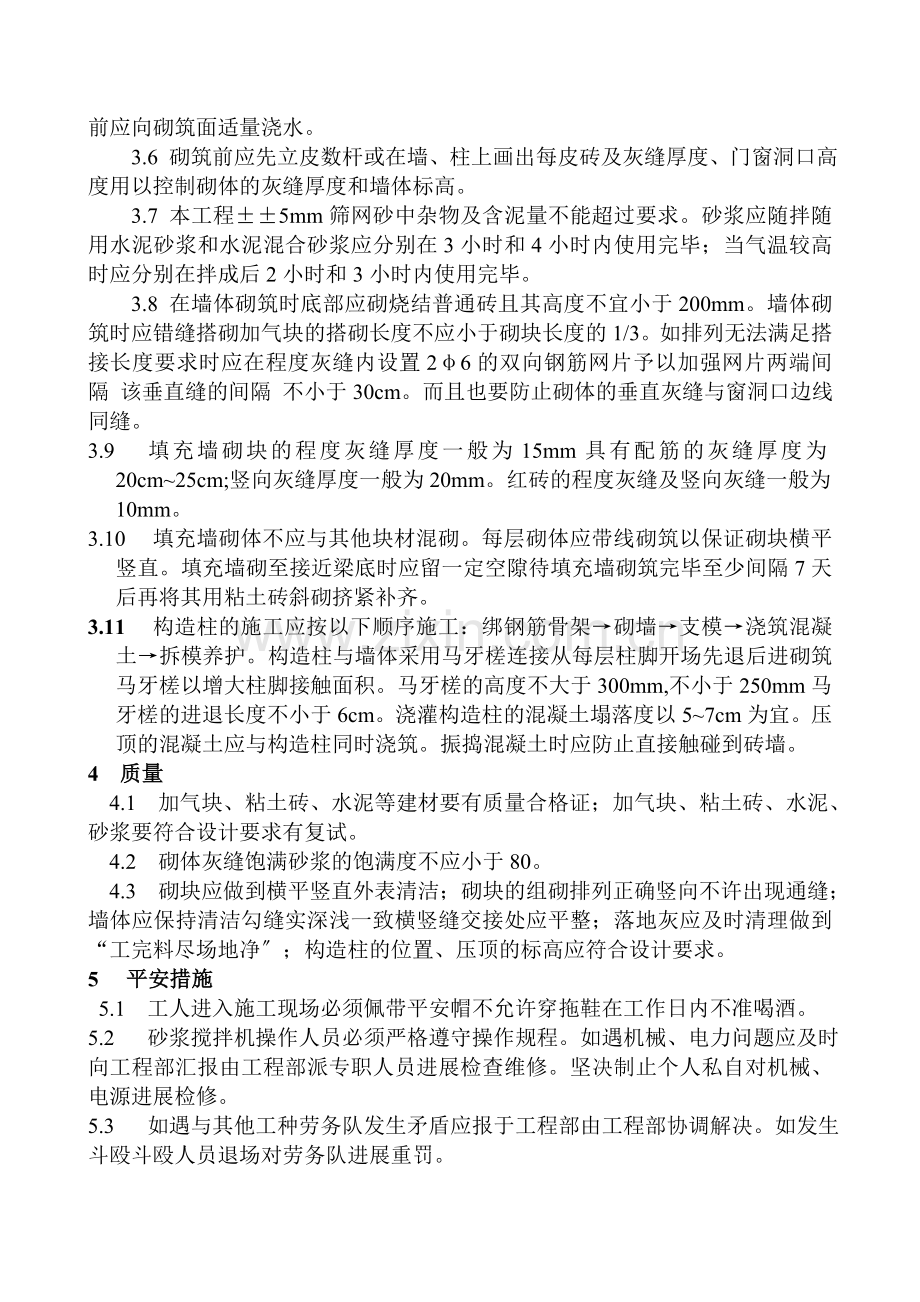

砌体工程技术交底 河南烟草郑州分卷烟物流配送中心工程主要有业务用房、结合工房、综合站房、东大门、北大门几个工程其中结合工房外墙、业务用房操作间、卫生间局部墙体为粘土砖墙其它砌体为蒸压加气混凝土块填充墙。 1 范围 本技术交底适用于地下室工程和主体工程中的粘土砖、蒸气加压混凝土砌块砌筑。 2 施工准备 作业面应清扫干净便于弹墙体控制线和门窗洞口线。 砌筑砂浆中砂采用级配良好的中砂水泥采用焦作永清水泥石灰膏“阵伏〞不少于七天严禁使用脱水硬化的石灰膏。±0.000以下及室外构筑构物用红砖Mu10,水泥砂浆M5.0砌筑;外围护墙为加气混凝土砌块墙标5.0混合砂浆M5.0砌筑。 2.1.3 作业工具如灰斗、瓦、托板、手推车、靠尺、线坠、线绳等工具应具备齐全。 2.2 作业条件: 由于本工程场地狭小不能使材料大量进场因此当材料进场时尽量将砌块或红砖转运至楼层内。 熟悉图纸确定墙体轴线及门窗洞口线位置。 仔细阅读本工程图纸会审纪要对图纸有设计变更处应做到心中有数不致出错。 3 操作工艺 3.1 工艺流程: 抄本层程度点、弹标高线→弹墙体、门窗洞口线→植锚拉筋→砌块、红砖的运输→立皮数杆→铺浆→砌块安装→镶砖→浇筑构造柱、压顶 3.2 每层砌体砌筑前由工程部派专人、泥工派人配合抄楼层+50线点泥工弹出标高线。 3.3 砌筑前应先将楼地面按设计要求找平然后按图纸放出墙线、门窗洞口线计算砌块排列方式。 3.4 根据砌块排列组合用电锤打眼用构造胶植入锚拉筋。构造胶的拌制必须严格按照说明操作。填充墙砌体的锚拉筋位置应与块体皮数相符拉结筋应置于灰缝中埋置长度应符合设计要求竖向高度偏向不能超过2cm。 3.5加气块及红砖在运输搬运中严禁抛掷和倾倒;在楼层中应堆放整齐严禁乱丢乱放。填充墙砌筑前砌块、红砖应提早2天浇水潮湿但施工时加气块、红砖的含水率不宜大于15;为了保证砌筑砂浆的强度及砌体的整体性加气块砌筑前应向砌筑面适量浇水。 3.6 砌筑前应先立皮数杆或在墙、柱上画出每皮砖及灰缝厚度、门窗洞口高度用以控制砌体的灰缝厚度和墙体标高。 3.7 本工程±±5mm筛网砂中杂物及含泥量不能超过要求。砂浆应随拌随用水泥砂浆和水泥混合砂浆应分别在3小时和4小时内使用完毕;当气温较高时应分别在拌成后2小时和3小时内使用完毕。 3.8 在墙体砌筑时底部应砌烧结普通砖且其高度不宜小于200mm。墙体砌筑时应错缝搭砌加气块的搭砌长度不应小于砌块长度的1/3。如排列无法满足搭接长度要求时应在程度灰缝内设置2φ6的双向钢筋网片予以加强网片两端间隔 该垂直缝的间隔 不小于30cm。而且也要防止砌体的垂直灰缝与窗洞口边线同缝。 3.9 填充墙砌块的程度灰缝厚度一般为15mm具有配筋的灰缝厚度为20cm~25cm;竖向灰缝厚度一般为20mm。红砖的程度灰缝及竖向灰缝一般为10mm。 3.10 填充墙砌体不应与其他块材混砌。每层砌体应带线砌筑以保证砌块横平竖直。填充墙砌至接近梁底时应留一定空隙待填充墙砌筑完毕至少间隔7天后再将其用粘土砖斜砌挤紧补齐。 3.11 构造柱的施工应按以下顺序施工:绑钢筋骨架→砌墙→支模→浇筑混凝土→拆模养护。构造柱与墙体采用马牙槎连接从每层柱脚开场先退后进砌筑马牙槎以增大柱脚接触面积。马牙槎的高度不大于300mm,不小于250mm马牙槎的进退长度不小于6cm。浇灌构造柱的混凝土塌落度以5~7cm为宜。压顶的混凝土应与构造柱同时浇筑。振捣混凝土时应防止直接触碰到砖墙。 4 质量 4.1 加气块、粘土砖、水泥等建材要有质量合格证;加气块、粘土砖、水泥、砂浆要符合设计要求有复试。 4.2 砌体灰缝饱满砂浆的饱满度不应小于80。 4.3 砌块应做到横平竖直外表清洁;砌块的组砌排列正确竖向不许出现通缝;墙体应保持清洁勾缝实深浅一致横竖缝交接处应平整;落地灰应及时清理做到“工完料尽场地净〞;构造柱的位置、压顶的标高应符合设计要求。 5 平安措施 5.1 工人进入施工现场必须佩带平安帽不允许穿拖鞋在工作日内不准喝酒。 5.2 砂浆搅拌机操作人员必须严格遵守操作规程。如遇机械、电力问题应及时向工程部汇报由工程部派专职人员进展检查维修。坚决制止个人私自对机械、电源进展检修。 5.3 如遇与其他工种劳务队发生矛盾应报于工程部由工程部协调解决。如发生斗殴斗殴人员退场对劳务队进展重罚。 附:填充墙砌体一般尺寸允许偏向 项次 工程 允许偏向〔mm〕 检验 1 轴线位移 10 用尺检查 垂直度 小于或等于3m 5 用2m托线板或吊线尺检查 大于3m 10 2 外表平整度 8 用2m靠尺和塞尺检查 3 门窗洞口高、宽 ±5 用尺检查 4 外墙上、下窗口偏移 20 用经纬仪或吊线检查 构造柱尺寸允许偏向 项次 工程 允许偏向(mm) 抽检 1 柱中心线位置 10 用经纬仪和尺检查或用其他测量仪器检查 2 柱层间错位 8 用经纬仪和尺检查或用其他测量仪器检查 3 垂直度 每层 10 用2m托线板检查 全高 ≤10m 15 用经纬仪、吊线和尺检查或用其他测量仪器检查 ﹥10m 20
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员

开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
