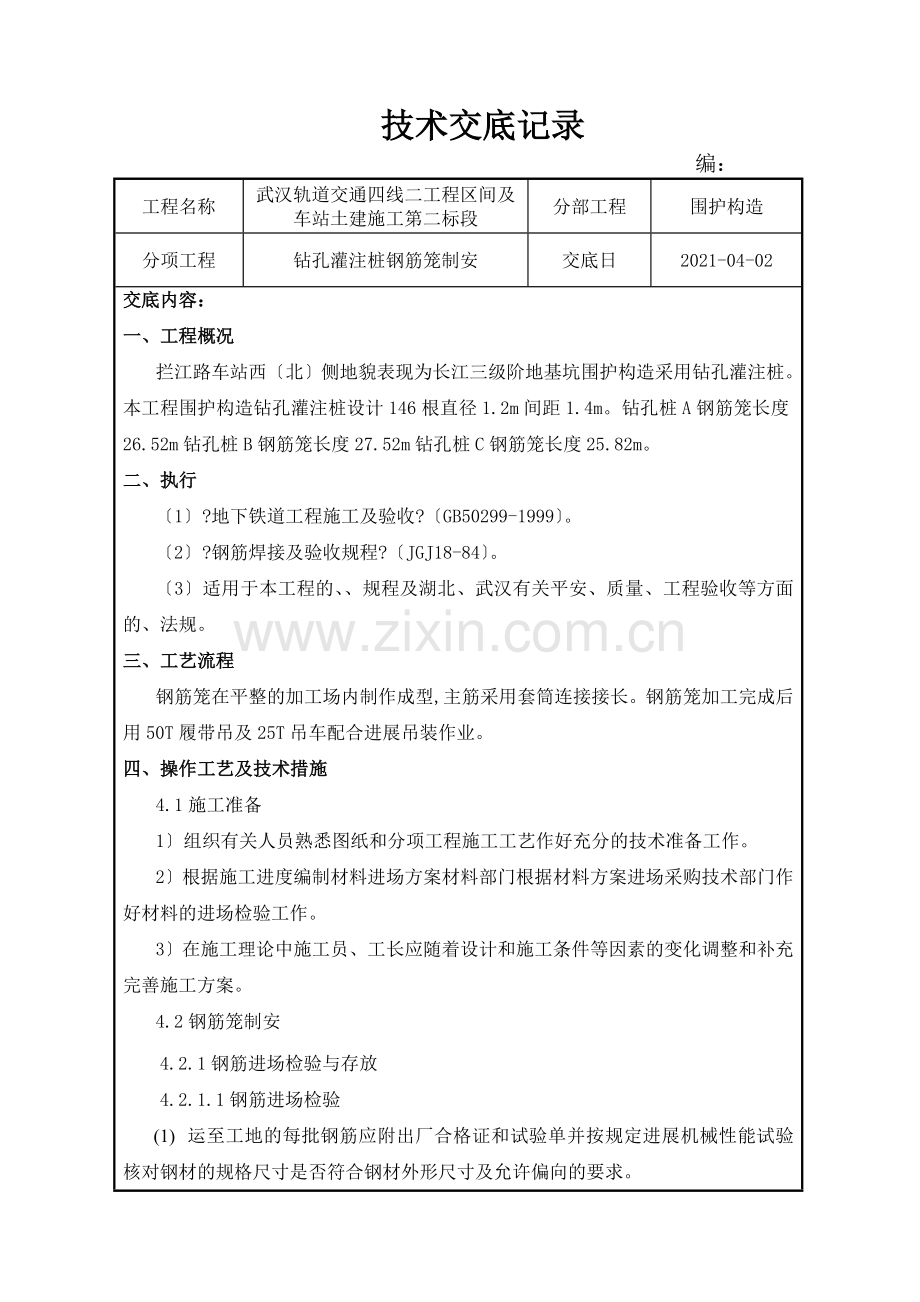

技术交底记录 编: 工程名称 武汉轨道交通四线二工程区间及车站土建施工第二标段 分部工程 围护构造 分项工程 钻孔灌注桩钢筋笼制安 交底日 2021-04-02 交底内容: 一、工程概况 拦江路车站西〔北〕侧地貌表现为长江三级阶地基坑围护构造采用钻孔灌注桩。本工程围护构造钻孔灌注桩设计146根直径1.2m间距1.4m。钻孔桩A钢筋笼长度26.52m钻孔桩B钢筋笼长度27.52m钻孔桩C钢筋笼长度25.82m。 二、执行 〔1〕?地下铁道工程施工及验收?〔GB50299-1999〕。 〔2〕?钢筋焊接及验收规程?〔JGJ18-84〕。 〔3〕适用于本工程的、、规程及湖北、武汉有关平安、质量、工程验收等方面的、法规。 三、工艺流程 钢筋笼在平整的加工场内制作成型, 主筋采用套筒连接接长。钢筋笼加工完成后用50T履带吊及25T吊车配合进展吊装作业。 四、操作工艺及技术措施 4.1施工准备 1〕组织有关人员熟悉图纸和分项工程施工工艺作好充分的技术准备工作。 2〕根据施工进度编制材料进场方案材料部门根据材料方案进场采购技术部门作好材料的进场检验工作。 3〕在施工理论中施工员、工长应随着设计和施工条件等因素的变化调整和补充完善施工方案。 4.2钢筋笼制安 4.2.1钢筋进场检验与存放 4.2.1.1钢筋进场检验 (1) 运至工地的每批钢筋应附出厂合格证和试验单并按规定进展机械性能试验核对钢材的规格尺寸是否符合钢材外形尺寸及允许偏向的要求。 (2) 检验钢材的质量保证书是否与钢材上打印的记相符合。每批钢材必须具备消费厂方提供的材质证明书写明钢材的炉、钢、化学成分和力学性能等验收时应核对检验各项指标。 (3) 同一批的钢筋每60t进展一次抽样试验检验钢筋的各项性能指标。 4.2.1.2钢筋存放 〔1〕钢筋堆放时应尽量减少钢筋的变形和锈蚀钢筋堆放场地四周应有排水沟雪天应用布遮盖。 〔2〕堆放时在地上放置木楞将钢筋放置在木楞上每隔5~6层放置木楞木楞上下对齐在同一垂直平面内。 〔3〕在同一堆内上、下相邻的钢材须前后错开以便在其端部固定标牌和编。 〔4〕不同品种、规格、型、牌、等级、批次、炉的钢筋应分别堆放以免混淆并坚持日常维护保养。 4.2.2钢筋笼制作 钢筋笼在平整的加工场内制作成型主筋采用套筒连接接长同一截面上接头数量不得大于50相邻接头间距应大于35d且不小于500mm桩身纵向钢筋须伸入桩顶冠梁内且在桩端做成收口状。桩身纵向筋与箍筋以50点焊焊点交织布置与定位加劲筋全部焊接;加强箍筋采用单面搭接焊钢筋焊接长度为10d。 钢筋笼焊接质量满足要求加工尺寸、位置符合设计要求。钢筋笼制作成型后允许偏向值〔mm〕如下: 主筋间距:±10 箍筋间距:±20 直径:±10 钢筋笼钢筋笼整体长度:±50 箍筋间距不得大于150; 4.2.3钢筋笼吊装 因围护构造钻孔桩与连续墙同步施工钢筋笼吊装直接采用现场已有的50T履带吊进展吊装作业。 为了保证钢筋笼起吊时不变形钢筋笼吊装选用两点卡绳捆绑法进展。起吊时先提第一吊点使骨架稍提起再与第二吊点同时起吊。随着第二吊点不断上升渐渐放松第一吊点直到骨架与地面或平台垂直停顿第一吊点起吊用劲形骨架固定。如现场钢筋笼整体吊装过程中钢筋笼变形过大那么采用分节吊装的形式。 高压线塔部位钢筋笼分3节下放中间采用钢筋接驳器连接接头错开间隔 35d且不应小于500mm连接后在此部位按照加箍筋区布置箍筋。吊装时严格控制吊车臂伸出长度保证吊车臂与高压线间隔 在平安间隔 以外。 吊放钢筋笼入孔时应对准孔位轻放、慢放入孔入孔后应徐徐下放。假设遇阻力应停顿下放查明原因进展处理。严禁高起猛落、碰撞和强行下放。 钢筋笼安放完毕后一定要检测确认钢筋笼顶端的高度。 为保证钢筋笼竖向轴线垂直度及混凝土保护层厚度应在钢筋笼外周采用焊接钢筋耳环进展控制。 按设计要求检查安放位置并作好记录。 桩身混凝土灌注完毕到达初凝后即可解除钢筋笼的固定措施。 4.3冬雨季施工措施 〔1〕随时掌握气象信息根据气象信息做好施工安排。防止雨天对施工质量和进度的影响。 〔2〕钢筋堆放场地作好排水并作好材料防雨遮盖使任何应避水的材料、、半成品免于浸泡淋湿。 〔3〕雨天制止焊接钢筋假设需进展焊接必须在专门的保护棚内进展确保焊接质量。 〔4〕焊接前清理干净钢筋接头处焊接后未冷却的钢筋接头防止碰到雨水。 〔5〕编写雨季钢筋焊接作业指导书组织焊工学习防止盲目施工。 五、质量保证措施 〔1〕加强施工技术理严格执行以总工程师为首的技术责任制施工理化、化、程序化。认真校对图纸严格按、规程组织施工。及时进展技术交底发现问题及时解决。 〔2〕强化试验和检测工作 1〕试验室全面负责本工程中的钢材等原材料的进货检验试验;负责试验资料的搜集、整理和归档。 2〕要把好各工序中间的质量检验关对加工的成品、半成品和隐蔽工程按要求认真检查验收并报驻地监理工程师检查签证。 〔3〕认真执行ISO9002严格执行质量保证体系。工程施工中做到每个施工环节都处于受控状态每个过程都有“质量记录〞施工全过程有可追溯性定召开质量专题会发现问题及时纠正以推进和完善质量理工作使质量理走向化。 〔4〕投入先进的机械设备加强其维修和理以完好的施工机械确保工程质量。 六、平安、文明施工措施 〔1〕建立健全的平安文明理体系及理制度成立以工程经理为首的平安消费理组设专职平安员负责施工现场的日常平安理工作和巡逻监视检查工作。各级平安文明、环保职责责任到人。 〔2〕完善施工现场各项平安理制度建立平安消费责任制施行细那么。把平安消费与经济利益直接挂钩做到奖罚清楚。 〔3〕进入施工现场的机械设备组装后必须经专职平安员、设物部、监理部验收合格前方可进展施工。 〔4〕做好平安教育平安活动与平安技术交底工作。特殊工种〔如:电工、焊工、机械工等〕必须持证上岗杜绝无证上岗。平安教育、平安活动都必须做好书面记录履行必要的签字手续。 〔5〕施工现场制止使用明火使用明火必须经审批前方可使用。电焊场所需用铁皮阻隔防止火星四射。机油、柴油设隔离栏制止明火靠近。生活区内严禁乱拉线乱接线。 〔6〕对职工做好平安教育进步全员平安意识施工班组长对班组要做好平安交底并随时检查平安工作发现问题及时整改。 〔7〕经常检查钢丝绳的磨损情况卡扣松紧程度、转向装置是否灵敏以免掉钻。 〔8〕起重司机人员和起重指挥人员需经考核持证上岗信指挥人员应有明显的标志不得兼任其它工作做到定机定人指挥要严格执行“十不吊〞原那么。 〔9〕吊钩、起重限位器、力矩限位器、吊钩、起重量指标器等应齐全灵敏有效灯光、喇叭〔警铃〕等完好无损。各种制动器、离合器、方向和其它操作机构灵敏可靠光滑良好油路系统液压油充足无渗漏。吊装作业须在起吊机具组织试吊、试运行之后进展。吊装作业中严禁超载。吊装设备、提升系统由专人定检查操作人员严格按操作规程操作。 〔10〕平安员做到定与不定检查总结发现事故隐患立即纠正同时所有的机械设备要定检查对易磨损零件要有足够配件确保机械正常运转。 〔11〕施工现场平安用电必须符合以下规定: 1〕施工场内的一切电源、电路的安装和撤除必须由持证电工专电器必须严格接地、接零和使用漏电保护器; 2〕电器安装后经经历合格前方准接通电源使用; 3〕多机作业用电必须分闸、严禁一闸多机和一闸多用; 4〕施工现场电线、电缆必须按规定架空严禁拖地和乱拉乱搭。 〔12〕高压线塔附近施工前应与相关部门联络进展必要的根底加固。施工间派出专人进展现场指导防止触电施工。施工过程中对高压线塔根底进展监测亲关注沉降和倾斜情况一旦发现变形值或速度超出预定平安值应立即停顿施工对高压线塔进展加固保证平安前方可继续施工。 〔13〕合理安排施工尽量减少间施工需要连续作业的确保工程质量和平安作到如下几点:、 1〕建立间值班制度装备足够的照明灯具确保间施工顺利进展。 2〕施工作业前平安员应进展平安教育进展检查、记录。 3〕严格控制施工现场的各项技术指标。使之到达设计及要求。 4〕作好间施工的平安防护在施工作业点附近设置警示标志围挡墙安装红色警示灯以提醒行人和司机注意并安排交通协人员进展现场看守。 〔14〕做到两个“同步〞实行“三个结合〞。即文明施工方案和施工方案同步设计、同步审查。把工程质量、平安检查和文明施工检查相结合;把监视检查与奖罚制度相结合;把工程部自查与抽查、班组互检相结合。 〔15〕凡进入现场的工作人员必须戴平安帽登高人员佩平安带制止穿高跟鞋拖鞋进入施工现场。 〔16〕所有的机械设备有平安操作防护罩和详细的平安操作要点等所有垂直和程度运输机械进展平安围护必要处设置警示灯、警示铃。 〔17〕施工区域或危险区域有醒目的平安警示标志设置平安通道并定组织专人检查。 七、环境保护措施 〔1〕建立完善的环境保护组织体系工程经理为第一负责人施工现场设置环保专职人员催促施工班组落实各项环保措施。 〔2〕安排专人定对施工场地洒水以减少扬尘的飞扬。运输车辆进出的主干道定洒水清扫保持车辆出入口路面清洁以减少由于车辆行驶引起的地面扬尘污染。同时采用吸入式设备除去地表灰尘。 〔3〕施工现场坚持日做日清工完场清严禁乱堆乱放建筑垃圾。 〔4〕设立专职的“环境保洁岗〞负责检查、去除出场车辆上的污泥清扫受污染的马路做好工地内外的环境保洁工作。 〔5〕定走访施工现场周围居民妥善解决居民投诉。 〔6〕施工严格按?环境噪声污染防治法?和GB12523-90?建筑施工场界噪声限值?安排施工方式和施工时间防止施工噪声、振动对沿线环境造成严重影响。 〔7〕做好施工排水、尤其是雨季的排水工作施工要准备足够的排水机械长江临时施工场地内应各设临时沉淀池进展沉沙并对施工路段地面排水的去向和受纳水体进展规划安排防止政排水道因施工废水排入而堵塞及污染水环境。 报:消费副经理 发:工区主任、测量组、值班工程师、施工员、设物部、施工队 存:工程部 交底人: 复核人: 签收人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传
相似文档                                   自信AI助手自信AI助手

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
