收藏 分销(赏)

道路新建工程雨、污水监理细则.doc

上传人:綻放 文档编号:10522530 上传时间:2025-06-01 格式:DOC 页数:6 大小:28.50KB 下载积分:9 金币
下载 相关 举报
道路新建工程雨、污水监理细则.doc_第1页
第1页 / 共6页
道路新建工程雨、污水监理细则.doc_第2页
第2页 / 共6页


点击查看更多>>
资源描述

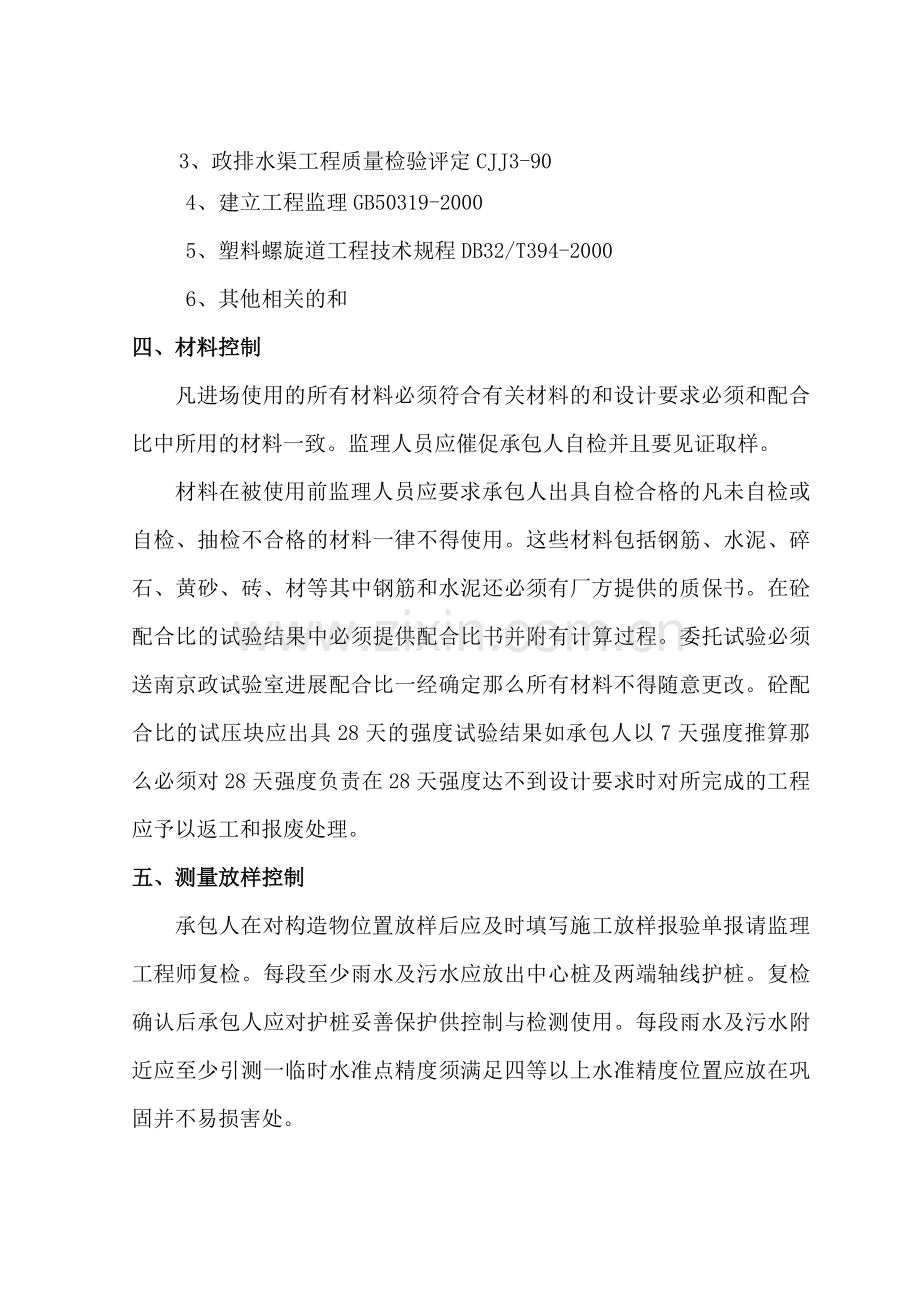

浦口海院路新建工程〔K0+000-K1+055〕 雨、污水监理细那么 一、工程概况: 浦口海院路新建工程是南京浦口区政配套城次干道之一工程南起浦珠路与城东路穿插口北至沿山大道全长约2.3公里。本标段道路桩K0+000-K1+055钢筋砼箱涵2座港湾式公交车站四处同步施行雨水、污水分流线。 道路路面构造形式为沥青混凝土路幅宽度35m横断面采用三板块形式4m人行道+3.5m 非机动车道+2m分隔带+2*8m机动车道+2m分隔带+3.5m非机动车道+4m人行道。 箱涵为2*4m*3mC30钢筋砼涵身每9m设一道变形缝橡胶带止水。 排水采用雨、污水分流制材<800mm的采用HDPE承插式橡胶圈接口≥800mm的采用钢筋砼平口钢丝网水泥砂浆抹带接口。 工要求:2007年12月10日至2008年8月10日 。 二、适用范围 本监理方案适用于浦口海院路新建工程〔K0+000-1+055〕雨水、污水工程。 三、编制根据 1、给水排水道工程质量检验评定 GB50268—97 2、施工图及招 3、政排水渠工程质量检验评定CJJ3-90 4、建立工程监理GB50319-2000 5、塑料螺旋道工程技术规程DB32/T394-2000 6、其他相关的和 四、材料控制 凡进场使用的所有材料必须符合有关材料的和设计要求必须和配合比中所用的材料一致。监理人员应催促承包人自检并且要见证取样。 材料在被使用前监理人员应要求承包人出具自检合格的凡未自检或自检、抽检不合格的材料一律不得使用。这些材料包括钢筋、水泥、碎石、黄砂、砖、材等其中钢筋和水泥还必须有厂方提供的质保书。在砼配合比的试验结果中必须提供配合比书并附有计算过程。委托试验必须送南京政试验室进展配合比一经确定那么所有材料不得随意更改。砼配合比的试压块应出具28天的强度试验结果如承包人以7天强度推算那么必须对28天强度负责在28天强度达不到设计要求时对所完成的工程应予以返工和报废处理。 五、测量放样控制 承包人在对构造物位置放样后应及时填写施工放样报验单报请监理工程师复检。每段至少雨水及污水应放出中心桩及两端轴线护桩。复检确认后承包人应对护桩妥善保护供控制与检测使用。每段雨水及污水附近应至少引测一临时水准点精度须满足四等以上水准精度位置应放在巩固并不易损害处。 对未经复审即行基坑开挖的道现场监理将回绝签认一切后果由承包人自负现场监理人员应催促承包人按程序进展施工。 六、钢筋砼道主要施工控制工程 1、基槽开挖 在已校验过的轴线的根底上用石灰线标出开挖范围。开挖范围应比根底尺寸大以便于开挖后的基坑有足够的尺寸放置根底的全宽全长并有足够的空间立模板打支撑并且能保证坑壁稳定根底两侧至坑壁至少留有50Cm,能满足回填土尺寸的要求。 基槽可以用人工或机械进展开挖机械开挖完毕前应留下一部分土方由人工开挖整修以保证基槽的尺寸与形状。开挖后的基槽底面应平整、巩固、枯燥槽底不得受水浸泡严禁扰动槽底土壤和超挖如发生超挖严禁用土回填。基槽开挖后应由承包人自检后报监理工程师复检合格后现场签认。 2、碎石垫层检查 碎石垫层铺设后应人工整平并用平板夯实厚度应满足设计要求。 3、平基座模板检查 模板必须具有足够的强度、刚度、稳定性尺寸准确;模板接缝要严、不漏浆外侧应支撑固定防止其移位模板安装后需涂脱模剂承包人应在自检根底上进展模板报验经监理工程师复检签认前方可进展砼的浇筑。 4、构造钢筋检查 钢筋应具有出厂质量证明书并经自检、抽检合格前方可使用。使用前应使其外表干净平直无部分弯折。盘筋应采用冷拉调直。钢筋尺寸应符合设计要求承包人应在自检的根底上提供自检资料报监理工程师验收。 5、平基座砼施工要求  砼在浇筑时应严格按施工配合比上料所用材料都应清洁无杂质并经检验合格。配料允许偏向为:水泥±2粗细骨料±3用水量±2监理工程师在施工过程中应坚持旁站监视严格控制配合比及搅拌时间〔不少于90秒〕。砼混和料运至浇筑地点时不应发生离析、严重泌水等情况否那么应重新二次搅拌如仍不合格那么不得使用。座与枕砼浇筑应采用滑槽砼应用振捣器振捣其振捣时间与挪动间隔 应符合要求振捣部位应使砼停顿下沉不再冒泡外表平坦泛浆为止不宜过振确保砼振捣实层间结合严无漏振处。两检查井之间的平基座应一次性浇筑完毕不允许分段浇筑。 监理人员应对上述内容作严格监控并催促承包人严格按施工执行在旁站过程中应对施工情况作详细记录发现问题应立即承包人进展整改确保工程质量。砼浇筑前应由承包人填报砼浇筑申请单待监理人员检查核实无误后签认承包人方可开场浇筑。施工过程中承包人应根据集料含水量情况调整配合比并制作试块待查。 6、安与接口 道必须垫稳缝宽应均匀内底应在同一流水面上且满足设计坡度。抹带接口应外表平整实不得有连续和裂缝、空鼓等现象钢丝网位置应摆放正确。 7、检查井 检查井井壁不得有通缝必须保证灰饱满灰缝平整不得有空鼓、裂缝等现象。井身尺寸、井底高程、井盖高程必须符合图纸要求。 8、钢筋砼涵的检查验收 购置的砼节到场时监理人员应与承包人一起对其进展逐个检查验收对不合格的涵应立即退回不得使用。主要内容为: (1) 节端面应平整并与轴线垂直〔斜节除外〕; (2) 内外侧外表应平整圆滑节无破损、裂缝; (3) 尺寸允许偏向不超过要求其中节长度0—10mm外径+10—0mm壁厚+10—5mm端垂直度+5mm; (4) 强度符合要求〔用回弹仪检测,每10节检查1节〕; (5) 节在运输装卸过程中无破损。 9、闭水试验 要求每节道都要做闭水试验按要求进展监理旁站见证过程。 10、道两侧回填 道两侧回填应按设计要求分层夯实回填分层报验满足设计压实度要求。 七、HDPE道主要施工控制工程 基槽开挖、回填同钢筋砼道主要区别在于塑料道的验收应按设计进展砂回填。 八、考前须知 1、控制基坑开挖深度尽量不超过3m合理放坡有可能形成深基坑的应事先专家证方案确保基坑开挖平安。 2、必须按设计和要求进展闭水试验监理应全程旁站。 3、道高程和轴线应控制准确并与相应的河道、道吻合。 4、道接口的质量应控制良好。 5、道回填前应进展隐蔽蔽验收。 6、本细那么应在施行过程中根据施工进度和要求随时调整。 江苏河海工程建立监理 浦口海院路监理部 2008年3月20日 签收人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 环境建筑 > 工程监理

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
