收藏 分销(赏)

某医院制剂及治疗康复中心砌体建筑工程技术交底.doc

上传人:綻放 文档编号:10522433 上传时间:2025-06-01 格式:DOC 页数:4 大小:77.50KB 下载积分:9 金币
下载 相关 举报

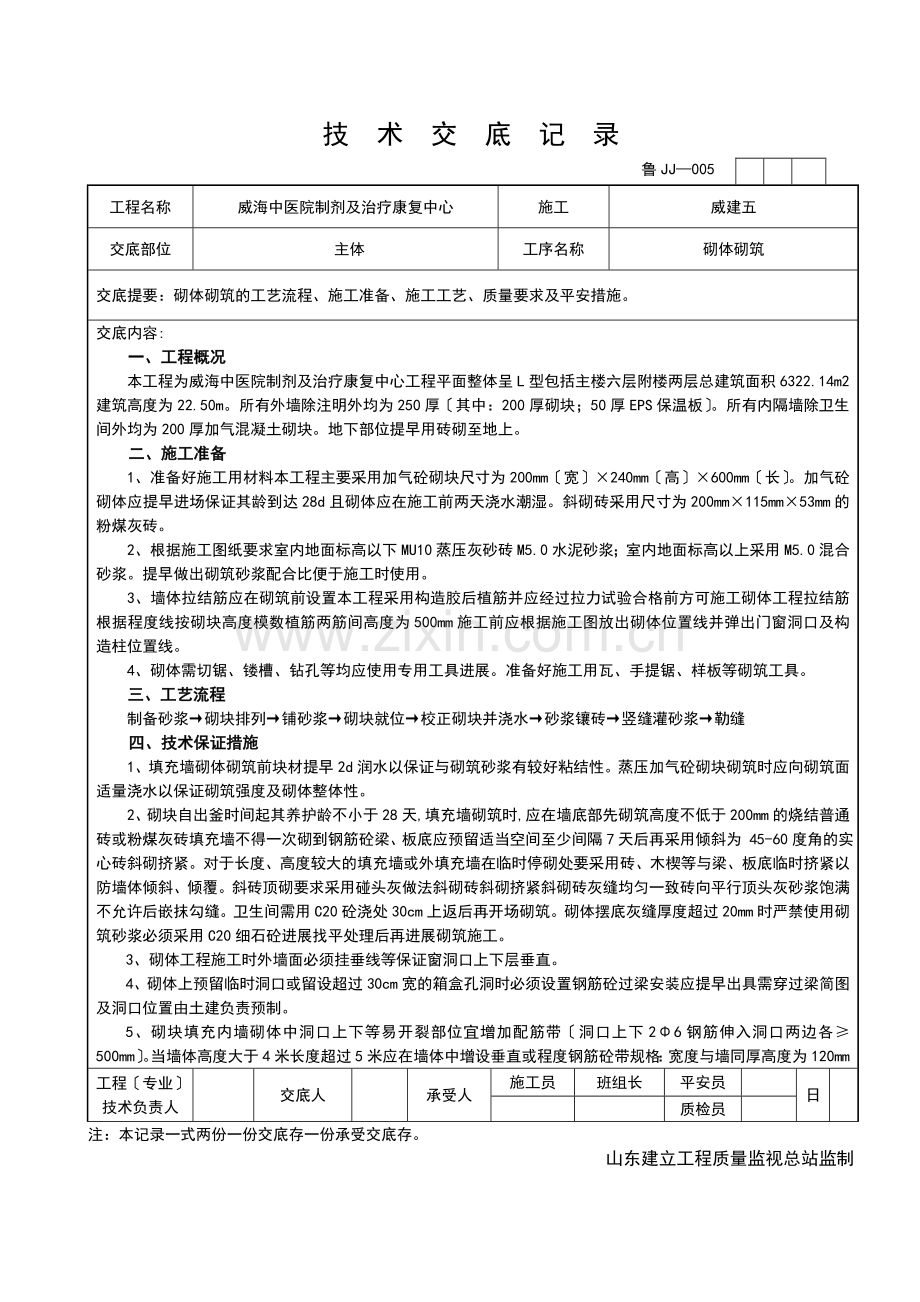

某医院制剂及治疗康复中心砌体建筑工程技术交底.doc_第1页
第1页 / 共4页
某医院制剂及治疗康复中心砌体建筑工程技术交底.doc_第2页
第2页 / 共4页


点击查看更多>>
资源描述
鲁JJ—005 技 术 交 底 记 录 工程名称 威海中医院制剂及治疗康复中心 施工 威建五 交底部位 主体 工序名称 砌体砌筑 交底提要:砌体砌筑的工艺流程、施工准备、施工工艺、质量要求及平安措施。 交底内容: 一、 工程概况 本工程为威海中医院制剂及治疗康复中心工程平面整体呈L型包括主楼六层附楼两层总建筑面积6322.14m2建筑高度为22.50m。所有外墙除注明外均为250厚〔其中:200厚砌块;50厚EPS保温板〕。所有内隔墙除卫生间外均为200厚加气混凝土砌块。地下部位提早用砖砌至地上。 二、施工准备 1、准备好施工用材料本工程主要采用加气砼砌块尺寸为200mm〔宽〕×240mm〔高〕×600mm〔长〕。加气砼砌体应提早进场保证其龄到达28d且砌体应在施工前两天浇水潮湿。斜砌砖采用尺寸为200mm×115mm×53mm的粉煤灰砖。 2、根据施工图纸要求室内地面标高以下MU10蒸压灰砂砖M5.0水泥砂浆;室内地面标高以上采用M5.0混合砂浆。提早做出砌筑砂浆配合比便于施工时使用。 3、墙体拉结筋应在砌筑前设置本工程采用构造胶后植筋并应经过拉力试验合格前方可施工砌体工程拉结筋根据程度线按砌块高度模数植筋两筋间高度为500mm施工前应根据施工图放出砌体位置线并弹出门窗洞口及构造柱位置线。 4、砌体需切锯、镂槽、钻孔等均应使用专用工具进展。准备好施工用瓦、手提锯、样板等砌筑工具。 三、工艺流程 制备砂浆→砌块排列→铺砂浆→砌块就位→校正砌块并浇水→砂浆镶砖→竖缝灌砂浆→勒缝 四、技术保证措施 1、填充墙砌体砌筑前块材提早2d润水以保证与砌筑砂浆有较好粘结性。蒸压加气砼砌块砌筑时应向砌筑面适量浇水以保证砌筑强度及砌体整体性。 2、砌块自出釜时间起其养护龄不小于28天,填充墙砌筑时,应在墙底部先砌筑高度不低于200mm的烧结普通砖或粉煤灰砖填充墙不得一次砌到钢筋砼梁、板底应预留适当空间至少间隔7天后再采用倾斜为 45-60度角的实心砖斜砌挤紧。对于长度、高度较大的填充墙或外填充墙在临时停砌处要采用砖、木楔等与梁、板底临时挤紧以防墙体倾斜、倾覆。斜砖顶砌要求采用碰头灰做法斜砌砖斜砌挤紧斜砌砖灰缝均匀一致砖向平行顶头灰砂浆饱满不允许后嵌抹勾缝。卫生间需用C20砼浇处30cm上返后再开场砌筑。砌体摆底灰缝厚度超过20mm时严禁使用砌筑砂浆必须采用C20细石砼进展找平处理后再进展砌筑施工。 3、砌体工程施工时外墙面必须挂垂线等保证窗洞口上下层垂直。 4、砌体上预留临时洞口或留设超过30cm宽的箱盒孔洞时必须设置钢筋砼过梁安装应提早出具需穿过梁简图及洞口位置由土建负责预制。 5、砌块填充内墙砌体中洞口上下等易开裂部位宜增加配筋带〔洞口上下2Φ6钢筋伸入洞口两边各≥500mm〕。当墙体高度大于4米长度超过5米应在墙体中增设垂直或程度钢筋砼带规格:宽度与墙同厚高度为120mm 工程〔专业〕技术负责人 交底人 承受人 施工员 班组长 平安员 日 质检员 注:本记录一式两份一份交底存一份承受交底存。 山东建立工程质量监视总站监制 鲁JJ—005 技 术 交 底 记 录 工程名称 威海中医院制剂及治疗康复中心 施工 威建五 交底部位 主体 工序名称 砌体砌筑 交底提要:砌体砌筑的工艺流程、施工准备、施工工艺、质量要求及平安措施。 交底内容: 内配通长4Φ10钢筋砼强度等级C20。 6、加气砼砌体在构造柱处应留设马牙槎且马牙槎应先退后进。构造柱模板采用对拉螺栓支设对拉螺栓间距不大于50cm沿马牙槎周边贴海绵条防止漏浆柱顶端梁底处模板应支设成高于梁底面的斜浇注口以便浇注振实砼。 7、加气砼块外填充墙砌体中窗间墙长度不宜小于1m应加设与主体构造梁、板相连的构造柱;当窗洞口宽度大于2.4m时洞口两侧加设构造柱防止砌体断裂渗水。 8、砖砌儿墙应采用拉接筋与断面不小于120mm×240mm,间距不大于3m的混凝土构造柱相连构造柱主筋4Φ12应伸入屋顶圈梁内不小于30d。儿墙压顶应采用C20现浇钢筋混凝土并向内做出5的排水坡度或滴水线。 9、加气砼砌体砌筑应错缝搭砌搭砌长度不应小于砌体长度的1/3当墙体高度大于4m时在墙体中间部位设置150×墙厚的圈梁有门洞时设于门洞上当墙体长度大于5m时在墙体中设置构造柱构造柱为240×墙厚墙体拐角处均应设构造柱门窗洞口两侧均设构造柱与圈梁形成整体防止开裂。〔施工时按现场标示施工〕 10、不同度和强度等级的砌块不应混砌加气砼砌块不得与其他混砖砌在墙底和墙顶可采用烧结砖砌筑。 11、砌块墙的转角处应隔皮纵、横墙砌块互相搭砌砌体墙的T字处应使横墙砌块隔皮端面露头。 12、砌筑用砂浆配比采用M5混合砌筑:(临时配比实际操作按现场配比牌施工) 砌筑砂浆应随拌随用并按现场技术人员提供的计量进展搅拌均匀水泥砂浆拌成后应在3小时内用完超过时间不得使用。冬施工时所用砂浆均掺加水泥用量5的建科院消费的WNC砂浆防冻剂。 五、质量通病及防治措施 1、砌体强度低:原因是材料质量问题和砂浆配比计量问题。预防措施:进场材料〔砖、砌块、砂、外加剂、水泥等〕必须有合格证和进场试验并经过外观检验后取样试检验其技术指标合格者方可使用砌块应重点强调强度、度、含水率、几何尺寸等指标砌块自出釜时间起其养护龄不小于28天砂的含泥量要满足要求拌制砂浆应有方案做到随拌随用砂浆配比计量要准确使用袋装水泥、砂要车车过磅水要用计量水箱严格计量搅拌时间要到达规定的要求外加剂设专人掺加;坚持使用重量配比并注意通过测砂含水率来调整设计配比形成有针对性的施工配比。 2、墙面不平:砌块砌筑必须双面挂线舌头灰要随砌随刮平砌块立缝采用45°角打灰,保证竖缝砂浆饱满。 3、程度灰缝不平:盘角时灰缝要掌握均匀每层砌都要与皮数杆对平通线要绷紧穿平砌筑时左右照顾防止接槎处上下不平。 4、留槎不符合要求:砌体的转角和交接处应同时砌筑否那么应砌成斜槎。 工程〔专业〕技术负责人 交底人 承受人 施工员 班组长 平安员 日 质检员 注:本记录一式两份一份交底存一份承受交底存。 山东建立工程质量监视总站监制 鲁JJ—005 技 术 交 底 记 录 工程名称 威海中医院制剂及治疗康复中心 施工 威建五 交底部位 主体 工序名称 砌体砌筑 交底提要:砌体砌筑的工艺流程、施工准备、施工工艺、质量要求及平安措施。 交底内容: 六、质量要求 砌块的外观质量检查: 项次 工程 内控 检查 1 尺寸允许偏向〔mm〕 长度 ±4 尺 量 宽度 ±2 高度 ±2 2 缺棱、最小尺寸不得同时大于〔mm〕 100、20 3 掉角、最小尺寸不得同时大于〔mm〕 70、30 4 平面弯曲处尺寸不得大于〔mm〕 5 靠尺、塞尺 5 完好面不得少于 1个大面 目测 6 裂纹 贯穿一面两棱超过缺模掉角规定的裂纹或断裂 不允许 目测 在一面上的裂纹长度不得大于裂纹方向尺寸的 1/2 尺量 贯穿一棱两面的裂纹长度不得大于裂纹所在面的裂纹方向尺寸总和的 1/3 7 爆裂、粘膜和损坏深度不得大于〔mm〕 30 8 外表疏松、层裂 不允许 观测 砌体一般允许偏向: 项次 工程 允许偏向〔mm〕 检查 内控 1 轴线位移 10 10 尺量 2 标高 根底顶面 ±15 ±10 水准仪或拉线尺量 楼面 ±15 ±10 3 垂直度 每层 5 5 经纬仪、吊线、尺量 全高 10 8 4 外表平整度 8 5 2m靠尺、塞尺 5 门窗洞 高、宽度 ±5 ±5 拉线、尺量 上下口偏移 20 10 6 灰缝 程度缝 10 7 拉线、尺量 竖向缝 20 10 吊线、尺量 工程〔专业〕技术负责人 交底人 承受人 施工员 班组长 平安员 日 质检员 山东建立工程质量监视总站监制 鲁JJ—005 技 术 交 底 记 录 工程名称 威海中医院制剂及治疗康复中心 施工 威建五 交底部位 主体 工序名称 砌体砌筑 交底提要:砌体砌筑的工艺流程、施工准备、施工工艺、质量要求及平安措施。 交底内容: 七、成品保护 1、墙体拉结筋、预埋件、线注意保护不得任意折改、弯折、损坏。 2、砌筑好的墙严禁碰撞。 3、砌块进场后码放整齐在平坦无积水的地方。搬运时要轻、稳。砌块堆置高度不宜超过2米。 4、构造柱及加强带支模时木工要小心保护不能用锤任意打洞和打入木楔。 八、环境平安保证要求 1、卸料平台堆荷不能超过0.8T。 2、用塔吊砖时砖在吊斗、吊笼中堆放整齐平稳。 3、楼板及脚手架上堆放材料不能过多、过于集中要均匀散开。 4、每日砌筑完后及时拾掇落地灰与碎砖做到“工完料净场地清〞。 5、室内脚手架及马凳应搭设平稳结实方可使用在其上的加气砼块堆放高度不得大于两皮砖工具严禁抛掷。 6、砌块在装运过程中要轻装轻放计算好各房间用量分别码放整齐。 7、砂浆搅拌机要有接地防护每日施工完毕后应清洗干净。 8、施工人员正确佩带平安帽。 9、对上料口、楼梯口、予留洞口等要设置防护栏杆和平安网。 工程〔专业〕技术负责人 交底人 承受人 施工员 班组长 平安员 日 质检员 注:本记录一式两份一份交底存一份承受交底存。 山东建立工程质量监视总站监制
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:4009-655-100  投诉/维权电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
