收藏 分销(赏)

某医院门诊医技住院楼屋面工程技术交底.doc

上传人:綻放 文档编号:10522391 上传时间:2025-06-01 格式:DOC 页数:9 大小:73KB 下载积分:9 金币
下载 相关 举报
某医院门诊医技住院楼屋面工程技术交底.doc_第1页
第1页 / 共9页
某医院门诊医技住院楼屋面工程技术交底.doc_第2页
第2页 / 共9页


点击查看更多>>
资源描述

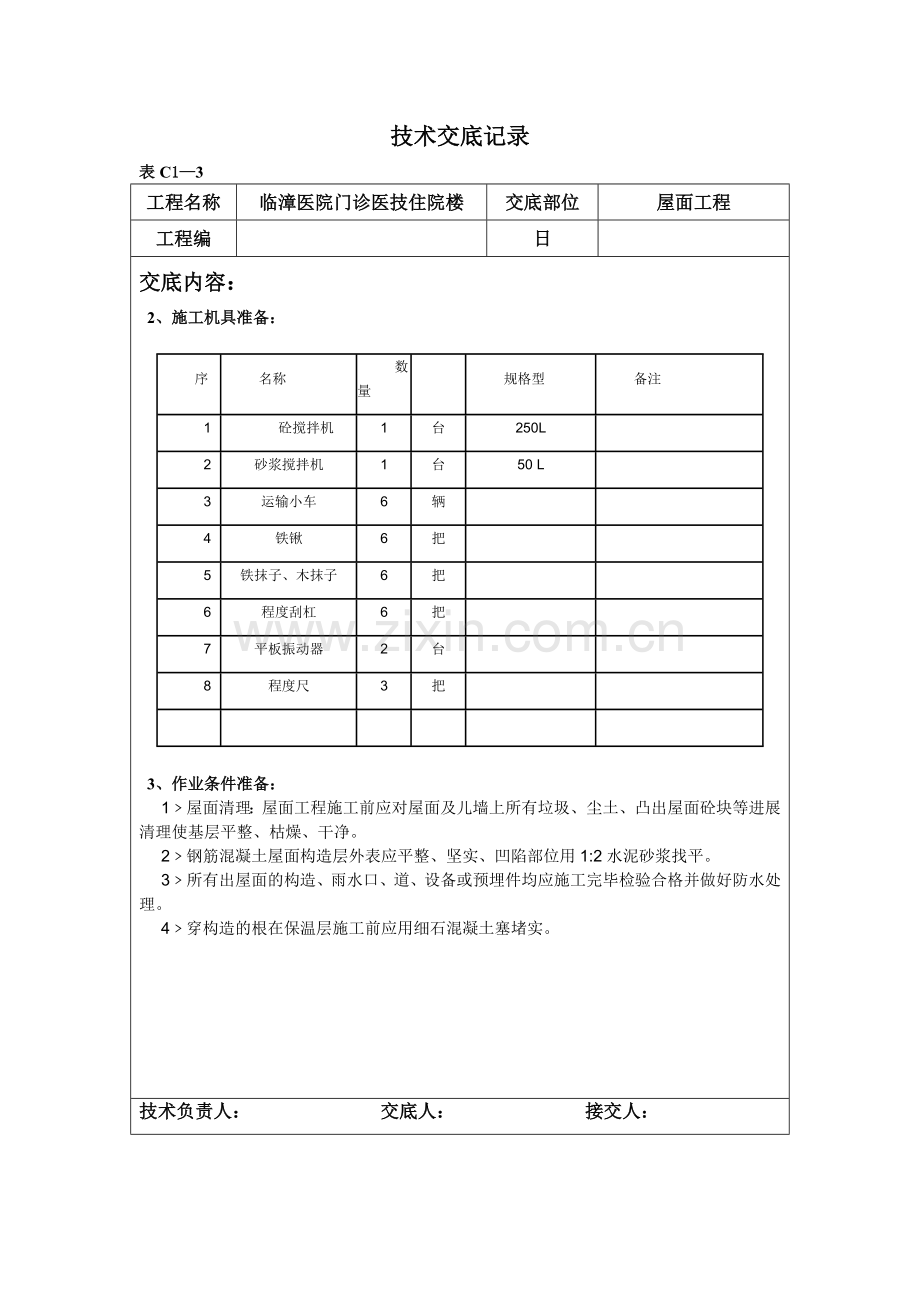

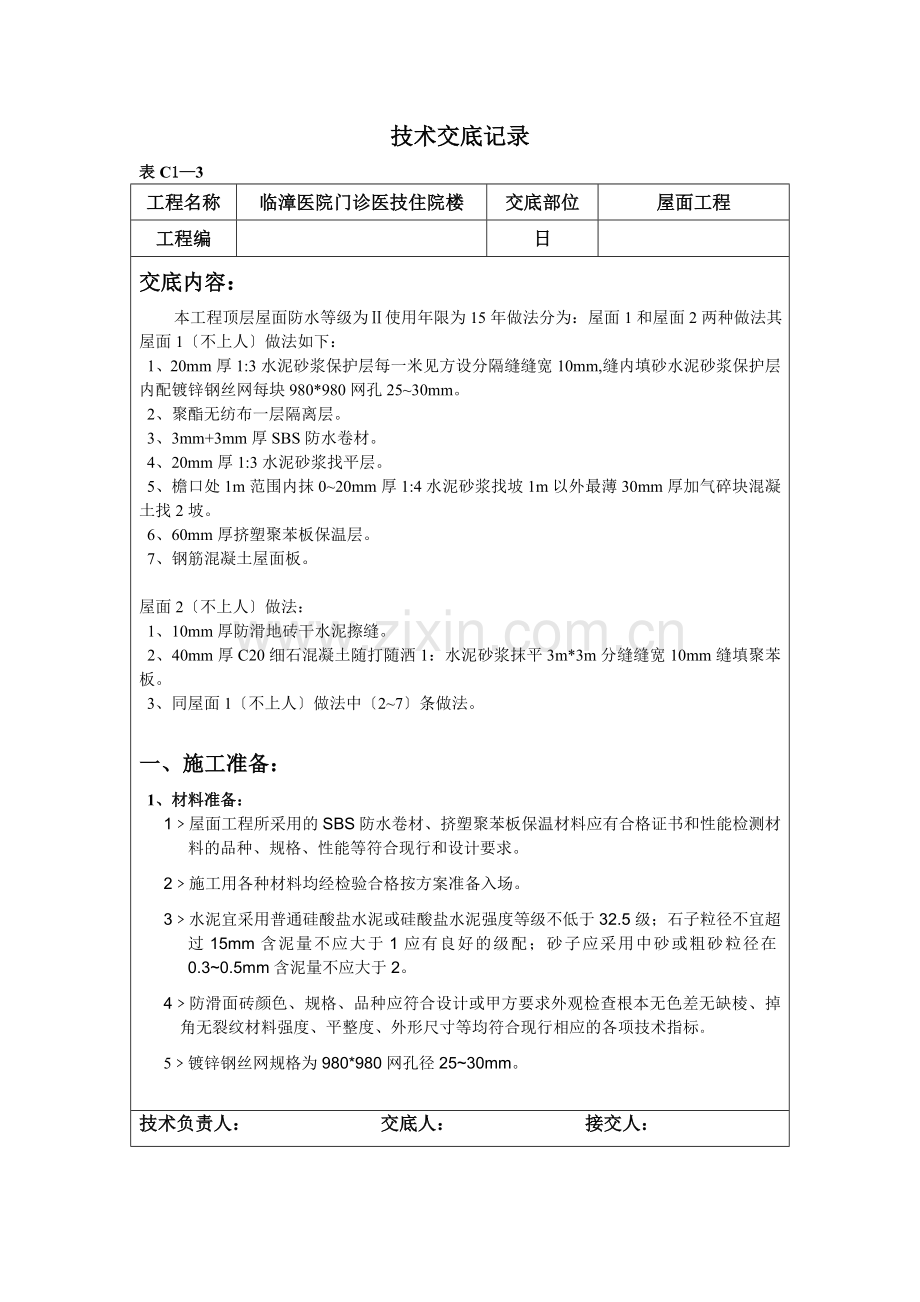

技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 本工程顶层屋面防水等级为Ⅱ使用年限为15年做法分为:屋面1和屋面2两种做法其屋面1〔不上人〕做法如下: 1、20mm厚1:3水泥砂浆保护层每一米见方设分隔缝缝宽10mm,缝内填砂水泥砂浆保护层内配镀锌钢丝网每块980*980网孔25~30mm。 2、聚酯无纺布一层隔离层。 3、3mm+3mm厚SBS防水卷材。 4、20mm厚1:3水泥砂浆找平层。 5、檐口处1m范围内抹0~20mm厚1:4水泥砂浆找坡1m以外最薄30mm厚加气碎块混凝土找2坡。 6、60mm厚挤塑聚苯板保温层。 7、钢筋混凝土屋面板。 屋面2〔不上人〕做法: 1、10mm厚防滑地砖干水泥擦缝。 2、40mm厚C20细石混凝土随打随洒1:水泥砂浆抹平3m*3m分缝缝宽10mm缝填聚苯板。 3、同屋面1〔不上人〕做法中〔2~7〕条做法。 一、施工准备: 1、材料准备: 1﹥屋面工程所采用的SBS防水卷材、挤塑聚苯板保温材料应有合格证书和性能检测材料的品种、规格、性能等符合现行和设计要求。 2﹥施工用各种材料均经检验合格按方案准备入场。 3﹥水泥宜采用普通硅酸盐水泥或硅酸盐水泥强度等级不低于32.5级;石子粒径不宜超过15mm含泥量不应大于1应有良好的级配;砂子应采用中砂或粗砂粒径在0.3~0.5mm含泥量不应大于2。 4﹥防滑面砖颜色、规格、品种应符合设计或甲方要求外观检查根本无色差无缺棱、掉角无裂纹材料强度、平整度、外形尺寸等均符合现行相应的各项技术指标。 5﹥镀锌钢丝网规格为980*980网孔径25~30mm。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 2、施工机具准备: 序 名称 数量 规格型 备注 1 砼搅拌机 1 台 250L 2 砂浆搅拌机 1 台 50 L 3 运输小车 6 辆 4 铁锹 6 把 5 铁抹子、木抹子 6 把 6 程度刮杠 6 把 7 平板振动器 2 台 8 程度尺 3 把 3、作业条件准备: 1﹥屋面清理:屋面工程施工前应对屋面及儿墙上所有垃圾、尘土、凸出屋面砼块等进展清理使基层平整、枯燥、干净。 2﹥钢筋混凝土屋面构造层外表应平整、坚实、凹陷部位用1:2水泥砂浆找平。 3﹥所有出屋面的构造、雨水口、道、设备或预埋件均应施工完毕检验合格并做好防水处理。 4﹥穿构造的根在保温层施工前应用细石混凝土塞堵实。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 二、不上人屋面施工工 施工工艺:基层清理、修补平整→铺设保温层→弹线找坡→摊铺加气碎块混凝土找坡层→砂浆找平层→防水处理剂涂刷→节点附加层处理→铺贴卷材→收头处理、节点封→蓄水试验→铺隔离层→做防水卷材保护层。 〈一〉 基层清理修补平整:将已完工的钢筋混凝土构造上的杂物、灰尘清理干净对构造外表检查验收不得有锋利的突出物和凹陷如有突出的混凝土和钢筋头应作打磨处理凹陷部位用1:2的水泥砂浆找平保证基层平整、枯燥、干净。 〈二〉 保温层铺设: 在基层处理好的根底上直接把挤塑聚苯板保温层铺贴在构造层上铺设过程中在尺寸不能满足聚苯板规格的情况系可以用、锯切割保温板切割下来的小块板材要集中最放并覆盖防止四处散落切割的保温板材要规整边缘和外表不能有损坏。保温板材接缝要严、平整出屋面道、雨水口处保温板切割的位置应准确、套割圆滑。板缝间和破角处用碎料和胶料均匀粘合填补严。完工后进展隐蔽验收合格后进展下一道工序。 〈三〉 弹线找坡: 1、 按照图纸设计坡度要求在屋面儿墙及机房墙面上弹线以便控制摊铺加气碎块找坡层的厚度檐口处1m范围内抹0~20mm厚1:4水泥砂浆找坡1m以外最薄30mm厚加气碎块混凝土找2坡。详细屋面找破设计参见?建筑施工图? 2、 做灰饼:根据立面构造上弹出的标高线拉线做灰饼间距1.5~2m,,铺设加气碎块混凝土时以灰饼厚度为准用刮杠刮平控制坡度。 〈四〉 摊铺加气碎块混凝土找坡层: 1、加气碎块混凝土在干净的挤塑聚苯保温板上摊铺以下水口为中心按由远到近、由高到低的程序进展严格控制坡度用刮杠刮平。 2、加气碎块混凝土摊铺时在挤塑聚苯保温板上做防护措施不得破坏保温板。 〈五〉砂浆找平层: 1、为了保证防水卷材的施工质量在加气碎块混凝土找坡层上抹20mm厚的1:3砂浆找平层水泥砂浆找平层收水后应二次压光并充分养护在找坡层上做灰饼来控制砂浆找平层的厚度和坡度找平层做到平整、坚实、光滑。 2、为了保证下一道工序防水施工的基层满足要求基层与突出屋面的构造〔儿墙、设备根底〕的交接处和基层的转角处做成R=50mm圆弧排水的落水口做成略低的凹陷 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 3、儿墙、机房、设备根底等构造立面的外表在做防水的范围内〔600mm高〕清理干净突出部位磨光凹陷部位用砂浆找平。 4、找平层设置分割缝分隔缝间距按6米分割分割面积不大于36平方米缝宽20mm,做防水层前分割缝内填沥青砂。 5、铺设卷材前对找平层进展隐蔽验收外表干净无水、平整、无突出物和凹陷、用两米靠尺检验到达设计要求检验合格前方可进展卷材铺设。 〈六〉SBS防水卷材铺设 1、 防水卷材铺设前检查找平层外表应枯燥、干净、平整检查合格后涂刷基层处理剂基层处理剂按说明书使用。 2、 附加层施工:在儿墙、落水口、根、阴角等细部用热溶法先做附加层。在阴角、儿墙处附加层宽度为500mm. 3、 SBS防水卷材铺贴:卷材层数为(3mm+3mm)的两层采用热熔法铺贴铺贴时随放卷材随用火焰加热基层和卷材交接处喷距加热面在200mm左右经往返均匀加热趁卷材的材面刚刚融化时将卷材向前滚铺、粘贴搭接部位应粘接结实搭接宽度为100mm。多层铺贴时应错缝铺贴。 4、 热熔封边:将卷材搭接处用喷加热趁热是二者粘结结实以边缘挤出沥青为度。 5、 在儿墙、机房、设备根底立面上卷材高度不能低于600mm,卷材铺设完成后将端头裁齐用压条定压平整将卷材端头固定在墙面上用封材料封严。 〈七〉蓄水试验: 1、屋面防水卷材铺设完毕经检查合格后做蓄水试验蓄水试验为24小时。最薄处水深不低于20mm。 2、合格后及时做防水卷材保护层保护防水卷材免受损伤。 〈八〉保护层施工: 1、保护层施工前在保护层和防水层之间铺聚酯无纺布隔离层一层铺抹前基层先潮湿外表展铺平整、压实待基层枯燥后即可后续保护层施工。 2、〔1〕屋面1:屋面保护层为20mm厚1:3水泥砂浆施工前先用10mm厚木条做成1m*1m见方的分隔板块分割后先铺一层10mm厚砂浆然后在分隔板块内铺规格为980mm*980mm孔径为25~30的镀锌钢丝网钢丝网铺好后再铺砂浆找平、压光。待砂浆初凝后终凝前把分隔缝出木条取出取出时保证保护层砂浆没有损坏〔缺楞、掉角〕现象充分做好保护砂浆养护工作。分格缝处用粗砂填塞外表打黑色耐候硅酮胶封。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 〔2〕屋面2: 1〕、屋面保护层为40mm厚C20细石混凝土上铺贴10厚防滑地砖干水泥擦缝。 2〕、细石混凝土浇注施工时应按由远及近由高到低的程序有一端向另一端推进浇注在同一块板带内应连续浇注完毕严格控制屋面坡度用3米长方尺找平用平板振捣器振实外表抹平搓毛。 3〕、屋面细石混凝土用10mm木条分隔成3m*3m的分隔板带在混凝土初凝后终凝前取出木条取出时保证保护层细石混凝土没有损坏〔缺楞、掉角〕现象充分做好保护养护工作。分格缝内用聚苯板填塞。 4〕、铺贴防滑地砖前清理干净保护层外表用喷壶洒水潮湿在保护层外表刷素水泥浆一道作为结合层紧后拌合砂浆铺贴防滑地砖做到结合层随刷随铺地砖每3m*3m见方留分格缝在于机房设备根底、儿墙结合处留置分隔缝。地砖铺设后用干水泥擦缝分隔缝和分格缝用沥青砂填塞在外表打黑色耐候硅酮胶封。 三、屋面排汽安装和排气槽安装: 1、首先确定排汽槽的位置、走向及出气位置排汽槽的纵向与横向贯穿且间距都为6米用Ф25的塑料代替排汽槽且在塑料上打孔埋置在保温层中与排汽连通。 2、在屋面面积不大于36平方米的范围内根据出气位置安装排汽一根规格为直径100mm的不锈钢高出屋面构造层≥700mm且结实的固定在构造层上用砂浆在周围抹成圆角在保温层部位开孔排汽的高度、方向做法一致纵横一条线保证完工后美观。 四、质量保证措施: 〔一〕、质量: 1、构造层外表平整枯燥、干净 2、板状保温材料应紧靠在需保温的基层外表上并应铺平垫稳板间缝隙应采用同类材料嵌填实板状保温材料为±5且不得大于4mm。 3、铺设屋面防水层前基层必须干净、枯燥。 枯燥程度的简易检验是将1m2卷材平坦地干铺在找平层上静置3~4h后掀开检查找平层覆盖部位与卷材上未见水印即可铺设。 4、卷材铺贴应符合以下规定: 上下层卷材不得互相垂直铺贴铺贴的卷材下面的空气应排尽并辊压粘结结实且平整顺直搭接尺寸准确不得扭曲、皱折接缝口应用封材料封严宽度不应小于10mm。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 6、 雨水底楼安装垂直结实防水卷材与雨水口粘结结实端头用封材料封严雨水口地漏不能高于保护层高度防止造成积水。 7、 地砖外表干净色泽一致接缝平整深浅一致板块与板块间缝隙均匀面层与基层粘结结实靠墙处不能用砂浆填补。 〔二〕保证措施:为了保证预质量目的的实现要求落实三检制并做好隐蔽工程的质量检查检查合格前方可进展下道工序的施工。对本工程的关键部位实行重点控制严格工序理做好隐蔽工程的检测和施工记录。 五、雨季施工考前须知: 1、细石混凝土:砂子水泥、石子外加剂必须出具合格证和进场复试根据雨季砂石料含水率调节配比。 2、下雨时不得浇注屋面混凝土如混凝土浇注完毕后遇到下雨天必须覆盖混凝土外表 3、防水施工:雨施间遇到大风天气不宜施工且吹到基层外表的尘土必须清理干净下雨时不得进展防水施工且基层枯燥前方可施工。 六、成品保护: 1、防水层施工完毕后应及时做防水保护层以保护防水层并保证防水效果。 2、找平层保护层施工完毕后未到达一定强度前严禁上人踩踏。 3、水落口施工过程中要对水落口进展临时封堵放置杂物进去堵塞施工完成后把临时封堵物取出是雨水口畅通。 4、严禁在施工完毕的防水层上进展施工作业和运输。 5、穿过墙面、屋面防水层处的位支架在施工过程和施工完毕后不能变位。 6、屋面施工不能污染天窗、出屋面的道、排汽以及已经施工完毕的成品 7、防水层成品尽量防止日晒以防止老化和气泡产生。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 七、平安文明施工: 1、施工前进展平安技术交底工作施工操作过程符合平安技术规程。 2、患有皮肤病、支气炎症结核病、眼病以及对沥青、橡胶制品刺激过敏人员不得参加防水施工操作。 3、按有关规定装备劳保防护用品并合理使用防护用品。 4、保温板和防水材料属于易燃品必须储存在专用仓库和专用场地有专门人员看存放仓库和存放现场严禁烟火。再用喷加热铺贴卷材时在附近放置灭火器防止意外着火。 5、屋面施工程中严禁穿钉鞋和易滑鞋进入。 6、儿墙高度低于900mm,应做1200mm高临边防护并罩平安网。 7、施工作业人员在屋面边缘施工时不能过度集中不要后退施工以防坠落。且施工人员不能随意向外丢撒物品以防坠落伤人。 8、挤塑聚苯板在屋面堆放时尽量远离屋面边缘防止起风时吹落伤人有条件的放置在机房内。 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 技术负责人: 交底人: 接交人: 技术交底记录 表C1—3 工程名称 临漳医院门诊医技住院楼 交底部位 屋面工程 工程编 日 交底内容: 技术负责人: 交底人: 接交人:
展开阅读全文

开通  VIP会员、SVIP会员  优惠大
下载10份以上建议开通VIP会员
下载20份以上建议开通SVIP会员


开通VIP      成为共赢上传

当前位置:首页 > 品牌综合 > 技术交底/工艺/施工标准

移动网页_全站_页脚广告1

关于我们      便捷服务       自信AI       AI导航        抽奖活动

©2010-2025 宁波自信网络信息技术有限公司  版权所有

客服电话:0574-28810668  投诉电话:18658249818

gongan.png浙公网安备33021202000488号

icp.png浙ICP备2021020529号-1  |  浙B2-20240490

关注我们 :微信公众号    抖音    微博    LOFTER

客服
